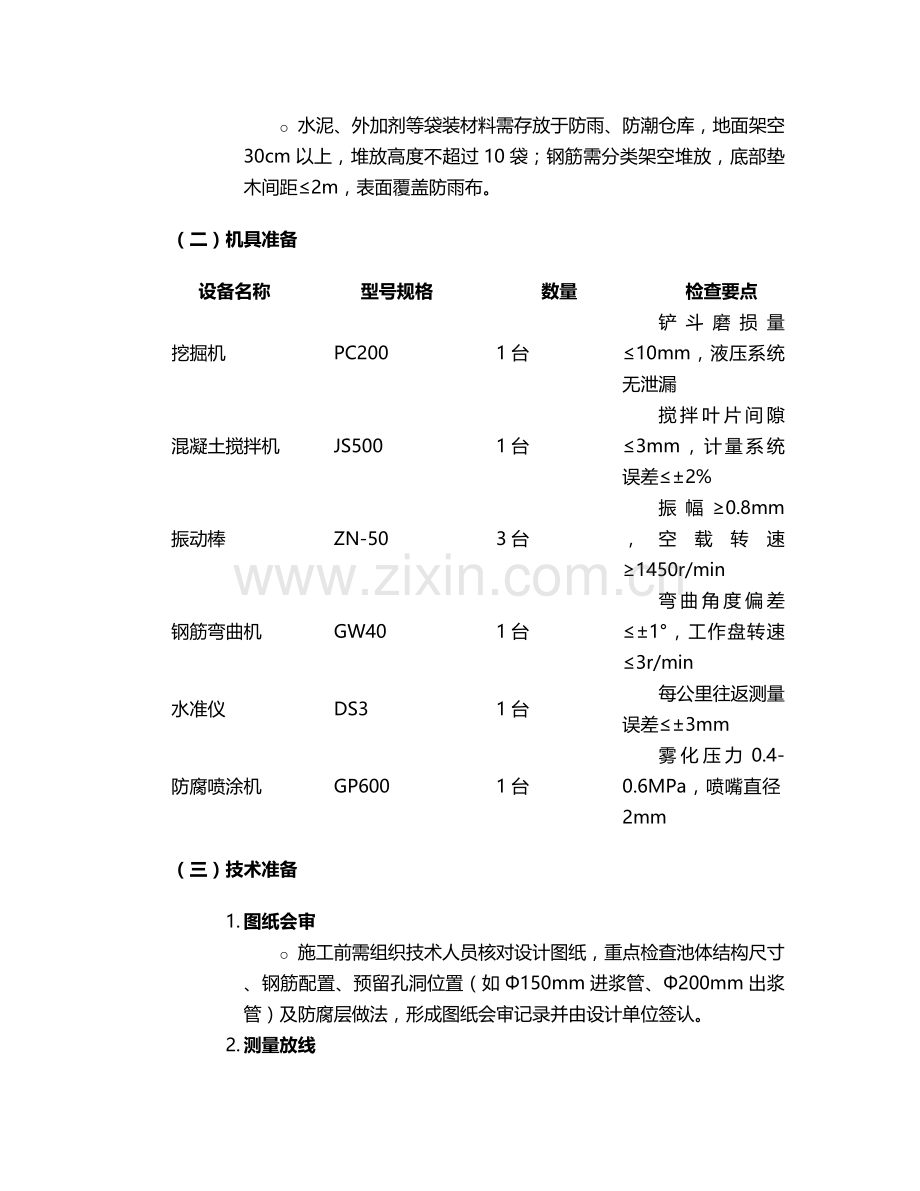

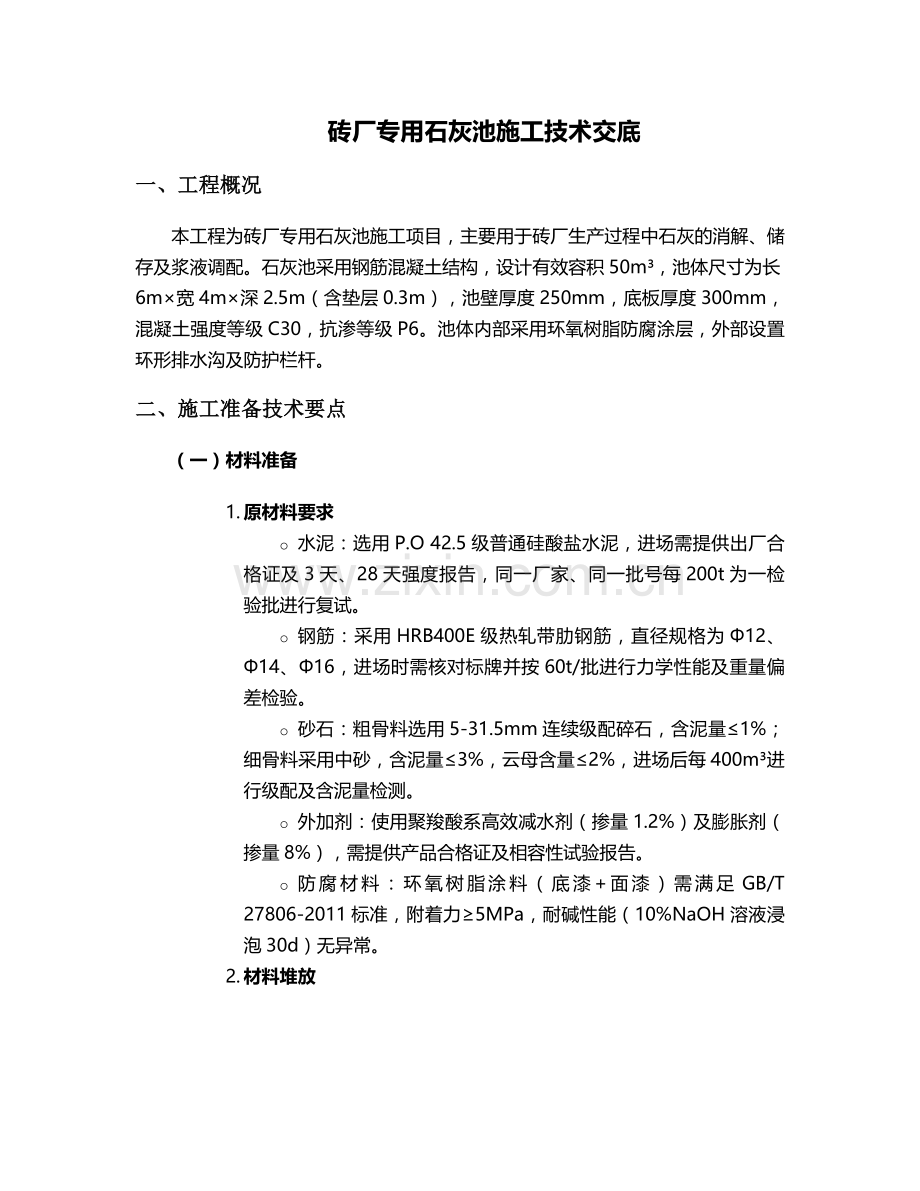

砖厂专用石灰池施工技术交底 一、工程概况 本工程为砖厂专用石灰池施工项目,主要用于砖厂生产过程中石灰的消解、储存及浆液调配。石灰池采用钢筋混凝土结构,设计有效容积50m³,池体尺寸为长6m×宽4m×深2.5m(含垫层0.3m),池壁厚度250mm,底板厚度300mm,混凝土强度等级C30,抗渗等级P6。池体内部采用环氧树脂防腐涂层,外部设置环形排水沟及防护栏杆。 二、施工准备技术要点 (一)材料准备 1. 原材料要求 o 水泥:选用P.O 42.5级普通硅酸盐水泥,进场需提供出厂合格证及3天、28天强度报告,同一厂家、同一批号每200t为一检验批进行复试。 o 钢筋:采用HRB400E级热轧带肋钢筋,直径规格为Φ12、Φ14、Φ16,进场时需核对标牌并按60t/批进行力学性能及重量偏差检验。 o 砂石:粗骨料选用5-31.5mm连续级配碎石,含泥量≤1%;细骨料采用中砂,含泥量≤3%,云母含量≤2%,进场后每400m³进行级配及含泥量检测。 o 外加剂:使用聚羧酸系高效减水剂(掺量1.2%)及膨胀剂(掺量8%),需提供产品合格证及相容性试验报告。 o 防腐材料:环氧树脂涂料(底漆+面漆)需满足GB/T 27806-2011标准,附着力≥5MPa,耐碱性能(10%NaOH溶液浸泡30d)无异常。 2. 材料堆放 o 水泥、外加剂等袋装材料需存放于防雨、防潮仓库,地面架空30cm以上,堆放高度不超过10袋;钢筋需分类架空堆放,底部垫木间距≤2m,表面覆盖防雨布。 (二)机具准备 设备名称 型号规格 数量 检查要点 挖掘机 PC200 1台 铲斗磨损量≤10mm,液压系统无泄漏 混凝土搅拌机 JS500 1台 搅拌叶片间隙≤3mm,计量系统误差≤±2% 振动棒 ZN-50 3台 振幅≥0.8mm,空载转速≥1450r/min 钢筋弯曲机 GW40 1台 弯曲角度偏差≤±1°,工作盘转速≤3r/min 水准仪 DS3 1台 每公里往返测量误差≤±3mm 防腐喷涂机 GP600 1台 雾化压力0.4-0.6MPa,喷嘴直径2mm (三)技术准备 1. 图纸会审 o 施工前需组织技术人员核对设计图纸,重点检查池体结构尺寸、钢筋配置、预留孔洞位置(如Φ150mm进浆管、Φ200mm出浆管)及防腐层做法,形成图纸会审记录并由设计单位签认。 2. 测量放线 o 采用全站仪进行轴线定位,设置4个永久性控制点(坐标偏差≤5mm),用水准仪测定±0.000标高(允许偏差±3mm)。基坑开挖线按基础尺寸外放1.5m(含工作面及放坡),撒白灰线标识。 三、主要施工流程及技术要点 (一)基坑开挖与处理 1. 开挖工艺 o 采用机械开挖(坡度1:0.5),预留300mm厚土层人工清底,基底标高允许偏差±50mm,轴线位移≤50mm。开挖过程中设置集水井(深1.5m,直径800mm),配备Φ100mm潜水泵排水,确保地下水位低于基底500mm以上。 2. 地基处理 o 基底土压实系数≥0.93(环刀法取样检测,每50m²不少于1点),如遇软弱土层需换填3:7灰土(虚铺厚度250mm,夯实至200mm),分层碾压(压路机吨位≥12t,碾压遍数≥6遍)。 3. 垫层施工 o 浇筑100mm厚C15混凝土垫层,采用平板振动器振捣密实,表面平整度偏差≤8mm/2m。垫层周边宽出基础底板100mm,养护时间≥7d,强度达到1.2MPa后方可进行下道工序。 (二)钢筋工程 1. 钢筋加工 o 钢筋表面应洁净无损伤,调直后局部弯曲偏差≤4mm/m,切断长度允许偏差±10mm。Φ16钢筋采用直螺纹连接(丝头长度25mm±1mm),Φ12、Φ14采用绑扎搭接(搭接长度40d,同一截面搭接率≤25%)。 2. 绑扎施工 o 底板钢筋:下层钢筋网片为Φ16@150双向,上层钢筋网片为Φ14@200双向,设置Φ16马凳筋(间距1000mm×1000mm,高度200mm)。 o 池壁钢筋:竖向钢筋Φ14@150,水平钢筋Φ12@150,内外层钢筋间距250mm,设置Φ12拉筋(梅花形布置,间距600mm)。 o 保护层:底板下层40mm(采用C30混凝土垫块,50mm×50mm×40mm),池壁30mm(环形垫块,间距1000mm)。 3. 预埋件安装 o 进浆管、出浆管采用DN150、DN200焊接钢管(壁厚6mm),管周设置加强筋(Φ12@100,3圈),预埋管轴线偏差≤10mm,标高偏差±5mm,与模板固定采用螺栓刚性连接。 (三)模板工程 1. 模板选型 o 采用18mm厚酚醛覆膜多层板(弹性模量≥4000MPa),次楞为50×100mm方木(间距300mm),主楞为双Φ48×3.5mm钢管(间距600mm),对拉螺栓采用Φ14止水螺栓(中部焊50×50×3mm止水片,间距600mm×600mm)。 2. 安装工艺 o 底板模板:内侧采用砖胎膜(240mm厚MU10烧结砖,M5水泥砂浆砌筑),顶部高出底板面200mm,内侧抹20mm厚1:2.5水泥砂浆找平。 o 池壁模板:采用“先内后外、分层安装”顺序,安装前涂刷水性脱模剂(用量0.2kg/m²),模板接缝处粘贴5mm厚海绵条,拼缝平整度≤2mm。 o 支撑系统:立杆间距600mm×600mm,扫地杆距地面200mm,水平杆步距1.5m,每道剪刀撑覆盖3-4根立杆,与地面夹角45°-60°。 3. 模板拆除 o 侧模拆除:混凝土强度≥1.2MPa(浇筑后≥24h),且表面及棱角不因拆除受损;底模拆除:需达到设计强度100%(留置同条件养护试块,试压强度≥30MPa),拆除顺序遵循“后支先拆、先支后拆”原则。 (四)混凝土工程 1. 配合比设计 o 实验室出具的C30P6混凝土配合比为:水泥420kg、砂680kg、碎石1150kg、水180kg、减水剂5.04kg、膨胀剂33.6kg,坍落度控制在180±20mm(每工作班测试≥2次)。 2. 浇筑工艺 o 底板浇筑:采用“由远及近、分段分层”方式,分层厚度≤500mm,使用ZN-50振动棒振捣(插点间距≤300mm,振捣时间15-30s),表面采用平板振动器二次振捣后抹光,初凝前进行拉毛处理(纹路深度2-3mm)。 o 池壁浇筑:采用“分层循环浇筑法”,每层高度500mm,振动棒插入下层混凝土50mm,避免碰撞钢筋及预埋件。施工缝设置在距底板顶面300mm处,预留Φ16@200止水钢板(300mm宽,双面焊接)。 3. 养护措施 o 浇筑完成后12h内覆盖土工布并洒水养护,保持表面湿润≥14d(抗渗混凝土),养护期间环境温度≥5℃,如低于0℃需采取覆盖棉被+电热毯保温(温度不低于5℃)。 (五)防腐工程 1. 基层处理 o 混凝土表面需达到Sa2.5级除锈标准(采用喷砂处理,表面粗糙度50-80μm),平整度偏差≤3mm/2m,阴阳角做成圆弧角(半径50mm)。表面缺陷采用环氧树脂腻子修补(厚度≤2mm),固化时间≥24h。 2. 涂层施工 o 底漆:采用无溶剂环氧底漆(干膜厚度80μm),喷涂2道(间隔≥4h),实干后附着力测试≥5MPa(划格法,格距1mm)。 o 面漆:采用玻璃纤维布增强环氧面漆(干膜厚度200μm),涂刷顺序为“底漆→第一层布→面漆→第二层布→面漆”,布层搭接宽度≥50mm,表面无气泡、褶皱。 3. 验收标准 o 涂层厚度:采用磁性测厚仪检测(每10m²不少于3点),80%测点厚度≥设计值,最小厚度≥80%设计值。 o 电火花检测:采用20kV电火花检测仪(探头移动速度300mm/s),无击穿现象(每处漏点需修补直径≥100mm)。 四、质量控制标准 (一)结构工程质量要求 项目 允许偏差 检验方法 检验频率 池体轴线位置 ≤15mm 全站仪测量 4个轴线控制点 截面尺寸 +8mm,-5mm 钢尺量测(每边不少于2点) 每道墙、底板各测3处 表面平整度 ≤8mm 2m靠尺+塞尺 每10m²测1点 预埋件位置 ≤10mm 钢尺检查 全数检查 混凝土强度 ≥设计值100% 回弹法+钻芯取样(每个检验批1组) 每50m³混凝土1组 (二)功能性质量要求 1. 抗渗性能 o 混凝土试块抗渗等级≥P6(每500m³留置1组抗渗试块,养护28d后进行抗渗试验),池体满水试验(水位至设计标高,浸泡24h后开始观测,渗水量≤2L/(m²·d))。 2. 防腐性能 o 涂层附着力≥5MPa(每100m²测1点),耐碱性能(10%NaOH溶液浸泡30d)涂层无起泡、脱落现象(试验面积≥0.5m²)。 五、安全施工规范 (一)基坑安全 1. 边坡防护 o 开挖深度≥2m时设置1.2m高防护栏杆(横杆2道,立杆间距2m),挂密目安全网(网目密度≥2000目/100cm²),夜间设置红色警示灯(间距3m)。 2. 支护监测 o 基坑周边设置4个沉降观测点(每2d观测1次),最大沉降量≤50mm,沉降速率≤5mm/d,如超预警值立即停工并采取坡顶卸载(卸载宽度≥2m)。 (二)高处作业安全 1. 脚手架搭设 o 池壁施工采用落地式双排脚手架(立杆间距1.5m×1.8m,步距1.8m),脚手板满铺(搭接长度≥200mm),设置1.2m高挡脚板及两道防护栏杆,作业层脚手板下挂水平安全网。 2. 个人防护 o 作业人员必须佩戴安全帽(帽衬与帽壳间距5-20mm)、安全带(高挂低用,安全绳长度≤2m),穿防滑鞋(鞋底花纹深度≥3mm),严禁酒后作业。 (三)临时用电安全 1. 配电系统 o 采用“三级配电两级保护”(总配电箱→分配电箱→开关箱),漏电保护器动作电流≤30mA(潮湿环境≤15mA),动作时间≤0.1s。电缆架空敷设(高度≥2.5m),严禁拖地或埋地。 2. 设备接地 o 搅拌机、振动棒等设备金属外壳需做保护接零(接地电阻≤4Ω),每台设备设置独立开关箱(“一机一闸一漏”),配电箱上锁并设防雨罩。 (四)防火防爆安全 1. 材料管理 o 环氧树脂、稀释剂等易燃材料需单独存放于防爆仓库(温度≤30℃,与火源距离≥10m),配备4kg干粉灭火器(每50m²不少于2具),严禁在施工现场吸烟。 2. 焊接作业 o 钢筋焊接时设置接火斗(铺防火毯),作业点下方10m范围内不得有易燃物,焊机二次线长度≤30m,接头处绝缘电阻≥1MΩ。 六、成品保护措施 1. 混凝土保护 o 浇筑完成后7d内严禁堆载(荷载≤2kN/m²),池壁模板拆除时采用专用吊具(避免碰撞棱角),表面覆盖塑料薄膜+土工布(防晒、防裂)。 2. 防腐层保护 o 涂层施工完成后养护≥7d(环境温度25℃时),养护期间严禁人员进入(需进入时穿软底鞋,铺设木板),后续工序施工时采用木板隔离(与涂层间距≥50mm)。 3. 预埋件保护 o 预埋管口采用塑料封堵(防止杂物进入),外露钢筋涂刷防锈漆(厚度≥60μm),标识牌注明“严禁碰撞”(红底白字,尺寸300mm×200mm)。 七、施工验收程序 1. 隐蔽工程验收 o 地基处理、钢筋绑扎、预埋件安装等隐蔽工程需报监理工程师验收(验收内容包括钢筋规格、数量、间距、保护层厚度等),验收合格签署《隐蔽工程验收记录》后方可进行下道工序。 2. 分项工程验收 o 模板、钢筋、混凝土、防腐等分项工程完工后,施工单位自检合格(填写《分项工程检验批质量验收记录》),报监理单位验收(验收时需提供原材料复试报告、施工记录等资料)。 3. 竣工验收 o 工程完工后组织竣工验收,验收内容包括结构尺寸、混凝土强度、抗渗性能、防腐层质量等,验收合格后签署《单位工程竣工验收记录》,并提交竣工图、隐蔽工程记录、试验报告等资料(一式4份,建设单位、监理单位、施工单位、档案馆各1份)。 八、注意事项 1. 季节性施工 o 雨季施工:基坑周边设置挡水墙(高度500mm),混凝土浇筑时准备防雨布(覆盖率100%),雨后需对模板支撑系统进行检查(立杆垂直度偏差≤1/200)。 o 冬季施工:混凝土采用热水拌合(水温≤80℃),掺加早强防冻剂(掺量3%),浇筑后采用棉被+电热毯养护(温度≥5℃,养护时间≥21d)。 2. 应急处理 o 混凝土裂缝:表面裂缝(宽度<0.2mm)采用环氧树脂浆液封闭;深层裂缝(宽度≥0.2mm)采用压力注浆处理(注浆压力0.3-0.5MPa)。 o 触电事故:现场配备急救箱(含绝缘手套、绝缘棒),发生触电时立即切断电源(使用干燥木棒挑开电线),对伤者进行心肺复苏并拨打120急救电话。 本技术交底未尽事宜,需严格按照设计图纸、《混凝土结构工程施工质量验收规范》(GB 50204-2015)及《工业建筑防腐蚀设计规范》(GB 50046-2018)执行,施工过程中如遇技术问题,应及时与技术部门联系解决。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
