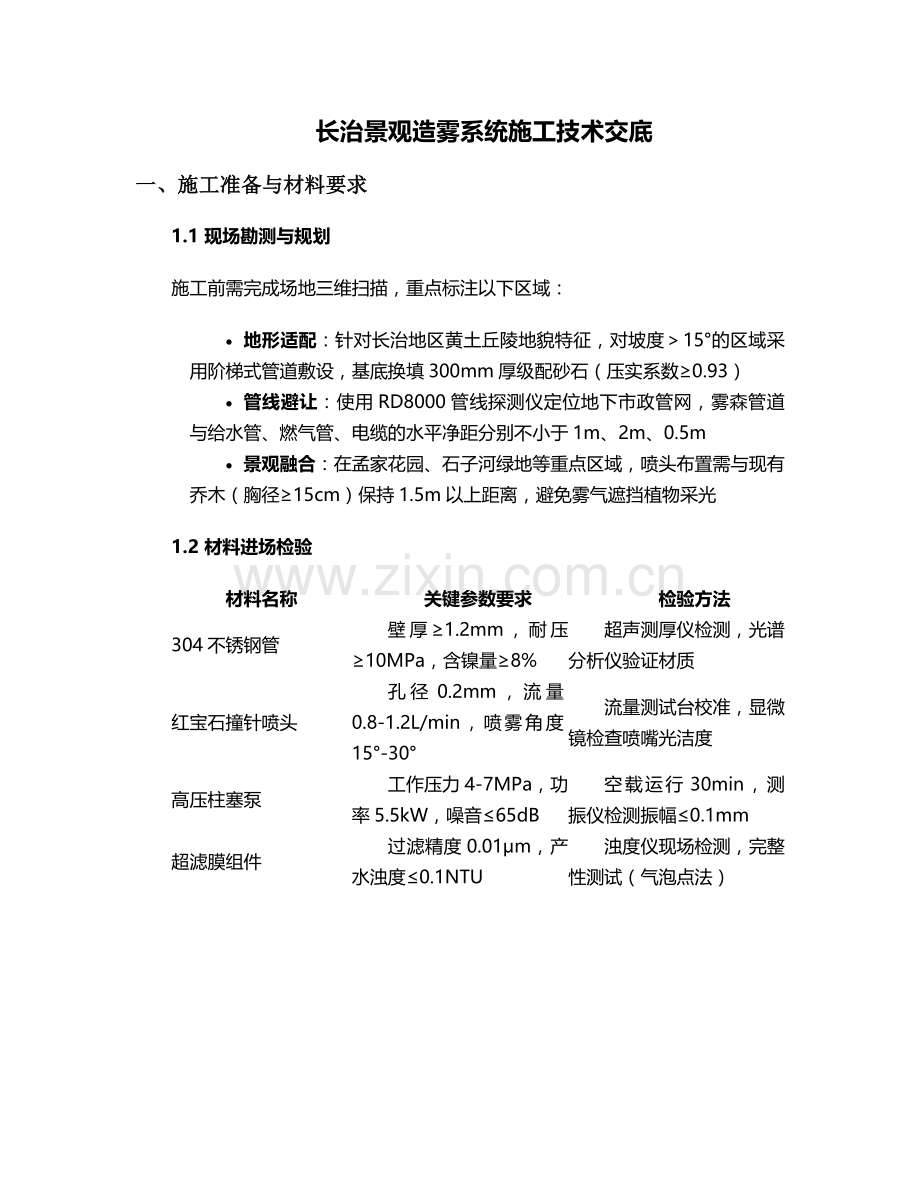

长治景观造雾系统施工技术交底
一、施工准备与材料要求
1.1 现场勘测与规划
施工前需完成场地三维扫描,重点标注以下区域:
· 地形适配:针对长治地区黄土丘陵地貌特征,对坡度>15°的区域采用阶梯式管道敷设,基底换填300mm厚级配砂石(压实系数≥0.93)
· 管线避让:使用RD8000管线探测仪定位地下市政管网,雾森管道与给水管、燃气管、电缆的水平净距分别不小于1m、2m、0.5m
· 景观融合:在孟家花园、石子河绿地等重点区域,喷头布置需与现有乔木(胸径≥15cm)保持1.5m以上距离,避免雾气遮挡植物采光
1.2 材料进场检验
材料名称
关键参数要求
检验方法
304不锈钢管
壁厚≥1.2mm,耐压≥10MPa,含镍量≥8%
超声测厚仪检测,光谱分析仪验证材质
红宝石撞针喷头
孔径0.2mm,流量0.8-1.2L/min,喷雾角度15°-30°
流量测试台校准,显微镜检查喷嘴光洁度
高压柱塞泵
工作压力4-7MPa,功率5.5kW,噪音≤65dB
空载运行30min,测振仪检测振幅≤0.1mm
超滤膜组件
过滤精度0.01μm,产水浊度≤0.1NTU
浊度仪现场检测,完整性测试(气泡点法)

二、核心施工工艺
2.1 管路系统安装
2.1.1 沟槽开挖与处理
· 主管沟槽尺寸:宽×深=600mm×800mm(穿越绿化带时加深至冻土层以下500mm)
· 基底处理:铺设150mm厚中粗砂垫层,采用平板振捣器振捣(频率50Hz,振捣时间≥30s)
· 支护要求:深度>1.2m时采用Φ48mm×3.5mm钢管满堂支护,横距1.2m,纵距1.5m,设置1.2m高挡脚板
2.1.2 管道连接工艺
· 焊接作业:DN25以上管道采用氩弧焊,焊接参数:钨极直径2.4mm,电流80-120A,氩气流量10-15L/min,焊口进行100%渗透检测(PT)
· 卡压连接:DN15-DN20管道使用双卡压工具,压接深度12±0.5mm,六角形压痕对角尺寸偏差≤0.3mm
· 坡度控制:管道安装坡度0.3%,每50m设置坡度观测点,使用水准仪测量偏差≤±2mm
2.2 设备安装规范
2.2.1 主机基础施工
· 混凝土基础:C30商品混凝土,尺寸2000mm×1500mm×300mm,内置Φ12mm钢筋网(间距200mm×200mm)
· 预埋件:8×M20地脚螺栓(材质Q235B),外露丝扣3-5牙,采用钢制定位支架固定(位置偏差≤5mm)
· 减震措施:安装10mm厚氯丁橡胶减震垫(邵氏硬度60±5),四周边缘设置50mm宽排水沟
2.2.2 水处理系统集成
· 三级过滤流程:
1. 石英砂过滤器(粒径0.8-1.2mm,层高800mm,反冲洗强度15L/m²·s)
2. 活性炭过滤器(碘值≥900mg/g,空床接触时间10min)
3. 超滤膜组件(截留分子量100kDa,操作压力0.15-0.25MPa)
· 消毒装置:紫外线杀菌器(功率30W,照射时间≥10s,剂量≥30mJ/cm²)
2.3 喷头定位与安装
· 景观区喷头:采用隐蔽式安装,基座混凝土浇筑(300mm×300mm×200mm),预埋DN20套管,顶部与地面齐平,伪装处理采用仿岩石纹理喷涂(色号Pantone 4625C)
· 步道喷雾带:梅花形布置,间距1.5m,喷射角度25°,安装高度距地面30cm,采用可调节万向支架(调节范围±15°)
· 水景融合区:浮台式安装,PE浮体直径300mm,配重确保吃水深度150mm,连接软管采用食品级PU管(耐压10MPa)
三、智能控制系统施工
3.1 电气布线标准
· 动力电缆:YJV-0.6/1kV-3×6mm²,穿Φ40镀锌钢管埋地敷设(深度≥0.7m),弯曲半径≥12D
· 控制线路:RVVP-4×1.5mm²屏蔽电缆,与动力电缆平行间距≥500mm,交叉时采用T型隔离支架(间距≥200mm)
· 接地系统:联合接地体(镀锌角钢50×50×5,长度2.5m,埋深0.8m),接地电阻≤4Ω,采用热稳定校验(短路电流20kA,持续时间0.5s)
3.2 传感器安装调试
· 温湿度传感器:安装高度1.5m,避开阳光直射(加装遮阳罩),测量范围0-50℃、0-95%RH,精度±0.5℃、±3%RH
· 压力传感器:安装在主管路末端(距最近喷头≥5m),采用隔膜式结构(量程0-16MPa,精度0.2级)
· 光照传感器:安装在开阔区域,角度与水平面成45°,灵敏度5-200000lux,响应时间≤1s
四、质量控制与验收标准
4.1 分部分项验收要点
4.1.1 隐蔽工程验收
· 管道防腐:三层PE防腐(环氧粉末80μm+胶粘剂170μm+聚乙烯层2.5mm),电火花检测(电压25kV,无击穿)
· 接地装置:焊接搭接长度≥6D(D为钢筋直径),防腐处理采用环氧煤沥青漆(干膜厚度≥200μm)
· 沟槽回填:分层夯实(虚铺厚度200mm,压实度≥93%),采用环刀法取样检测
4.1.2 系统功能测试
测试项目
测试方法
合格标准
雾效均匀度
网格法布点(5m×5m),雾粒检测仪测量
变异系数≤10%,雾滴直径10-30μm占比≥90%
降温效果
红外测温仪多点检测(距喷头3m处)
环境温度降低4-7℃(夏季工况)
连续运行
满负荷运行72小时
无滴漏现象,压力波动≤±0.2MPa
负氧离子浓度
空气离子计数器检测
≥10万个/cm³(运行状态下)
4.2 竣工验收文件要求
· 竣工图应包含:管道轴测图(标注坐标、高程)、喷头布置定位图、电气控制原理图(含PLC梯形图)
· 测试报告:管道压力试验记录(1.5倍工作压力保压30min压降≤0.05MPa)、雾效检测报告(激光粒度仪数据)
· 隐蔽工程验收记录:沟槽验槽记录、焊口检测报告(含返修记录)、接地电阻测试记录
五、安全与环保措施
5.1 高压作业安全规程
· 试压作业:划定20m警戒区,设置"高压危险"警示牌,升压速率≤0.5MPa/min,在试验压力10%、50%、100%三个阶段进行稳压检查
· 登高作业:2m以上作业使用双钩安全带(防坠器额定负荷15kN),脚手架搭设间距≤1.8m,脚手板满铺(间隙≤50mm)
· 有限空间作业:井下作业配备四合一气体检测仪(O2≥19.5%,可燃气体<LEL的10%),强制通风(风量≥3次/h)
5.2 季节性施工保障
5.2.1 冬季施工措施
· 管道防冻:采用电伴热带(功率20W/m,维持温度5℃)+20mm厚橡塑保温层(导热系数λ≤0.034W/m·K)
· 混凝土养护:采用电热毯+阻燃棉被覆盖(温度≥5℃,养护期≥14天),掺加早强剂(掺量3%水泥重量)
· 设备保护:每日施工结束后启动排空程序,压缩空气吹扫管路(压力0.6MPa,吹扫时间≥5min)
5.2.2 雨季施工措施
· 沟槽排水:设置集水井(间距30m,尺寸800mm×800mm×1000mm),配备Φ100mm潜水泵(扬程≥7m)
· 材料防护:不锈钢管存放采用防雨棚(高度≥2m,通风口面积≥10%),底部垫高300mm(垫木间距≤1.5m)
· 电气防潮:临时配电箱加装防雨檐(伸出长度≥300mm),电缆接头采用IP68防水连接器
六、维护保养方案
6.1 定期维护计划
· 每日检查:
o 泵组运行参数(压力4-7MPa,电流≤10A)
o 喷头喷雾状态(无滴漏、无偏斜)
o 控制柜显示界面(无报警代码,传感器数据正常)
· 每周保养:
o 清洗初级过滤器滤芯(反冲洗压力0.3MPa,持续时间5min)
o 检查管路连接处(肥皂水检测无气泡)
o 测试应急停机功能(响应时间≤10s)
· 年度大修:
o 更换高压泵润滑油(4L/台,型号SAE30)
o 全面管道压力测试(1.5倍工作压力,保压60min)
o 超滤膜化学清洗(柠檬酸溶液浓度2%,循环清洗2h)
6.2 常见故障处理
故障现象
可能原因
处理措施
压力骤降(>0.5MPa/min)
1. 管道破裂
2. 安全阀起跳
3. 泵头密封件损坏
1. 关闭总阀,分段查找漏点
2. 校验安全阀(起跳压力7.5MPa)
3. 更换机械密封(型号MG13)
喷雾不均匀
1. 喷头堵塞
2. 压力波动
3. 管路气堵
1. 超声波清洗喷头(功率500W,时间10min)
2. 检查变频控制器输出频率(48-52Hz)
3. 开启排气阀,待连续出水后关闭
PLC无响应
1. 电源故障
2. 程序丢失
3. 通讯中断
1. 检测UPS输出电压(220V±5%)
2. 重新下载程序(备份文件路径D:\Backup)
3. 检查4G模块信号强度(≥2格)
本技术交底未尽事宜,需严格遵循《城市园林绿化工程施工及验收规范》《人造雾系统技术标准》及长治市2025年城市园林绿化实施方案相关要求,施工过程中应保留完整的影像资料(每道工序不少于3张照片,含施工前、中、后对比),关键节点需留存视频记录(分辨率≥1080P,帧率25fps)。
展开阅读全文
