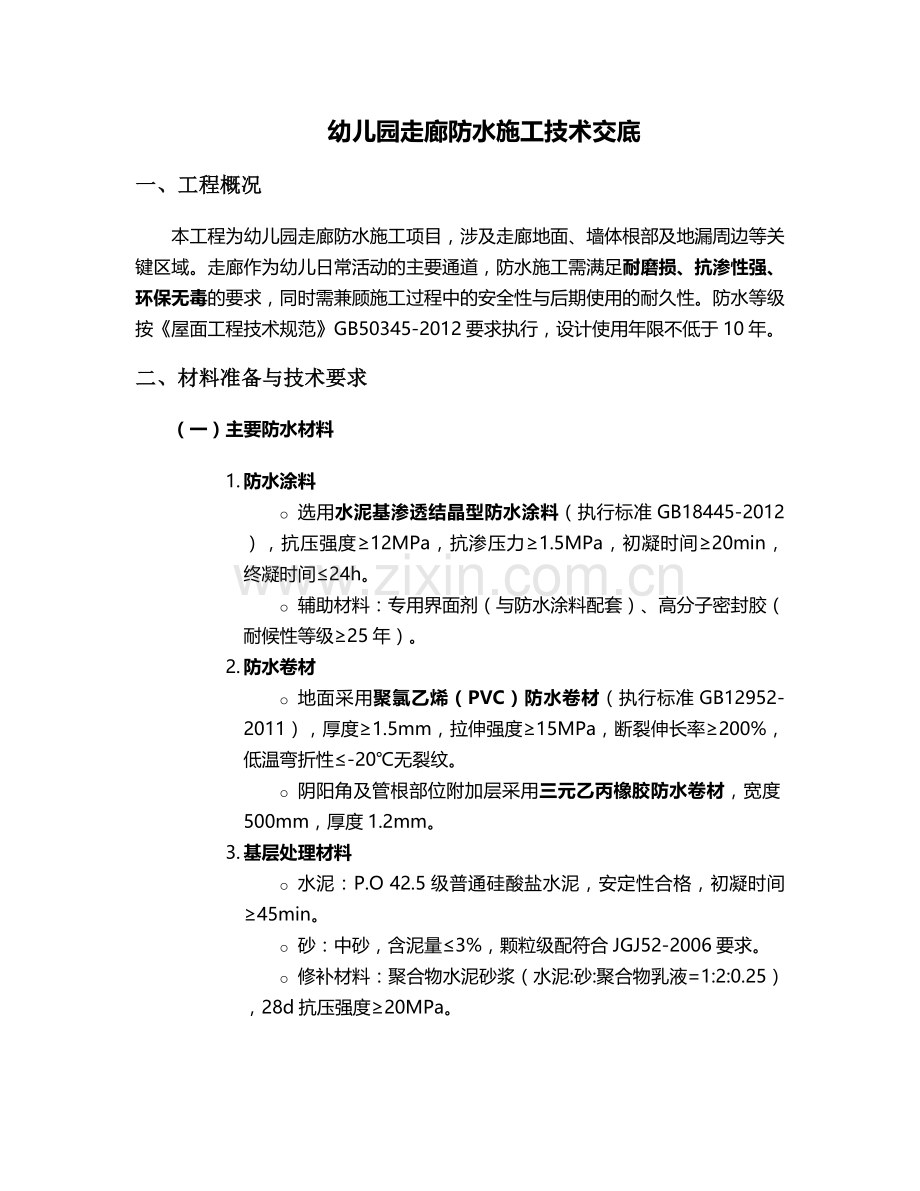

幼儿园走廊防水施工技术交底
一、工程概况
本工程为幼儿园走廊防水施工项目,涉及走廊地面、墙体根部及地漏周边等关键区域。走廊作为幼儿日常活动的主要通道,防水施工需满足耐磨损、抗渗性强、环保无毒的要求,同时需兼顾施工过程中的安全性与后期使用的耐久性。防水等级按《屋面工程技术规范》GB50345-2012要求执行,设计使用年限不低于10年。
二、材料准备与技术要求
(一)主要防水材料
1. 防水涂料
o 选用水泥基渗透结晶型防水涂料(执行标准GB18445-2012),抗压强度≥12MPa,抗渗压力≥1.5MPa,初凝时间≥20min,终凝时间≤24h。
o 辅助材料:专用界面剂(与防水涂料配套)、高分子密封胶(耐候性等级≥25年)。
2. 防水卷材
o 地面采用聚氯乙烯(PVC)防水卷材(执行标准GB12952-2011),厚度≥1.5mm,拉伸强度≥15MPa,断裂伸长率≥200%,低温弯折性≤-20℃无裂纹。
o 阴阳角及管根部位附加层采用三元乙丙橡胶防水卷材,宽度500mm,厚度1.2mm。
3. 基层处理材料
o 水泥:P.O 42.5级普通硅酸盐水泥,安定性合格,初凝时间≥45min。
o 砂:中砂,含泥量≤3%,颗粒级配符合JGJ52-2006要求。
o 修补材料:聚合物水泥砂浆(水泥:砂:聚合物乳液=1:2:0.25),28d抗压强度≥20MPa。

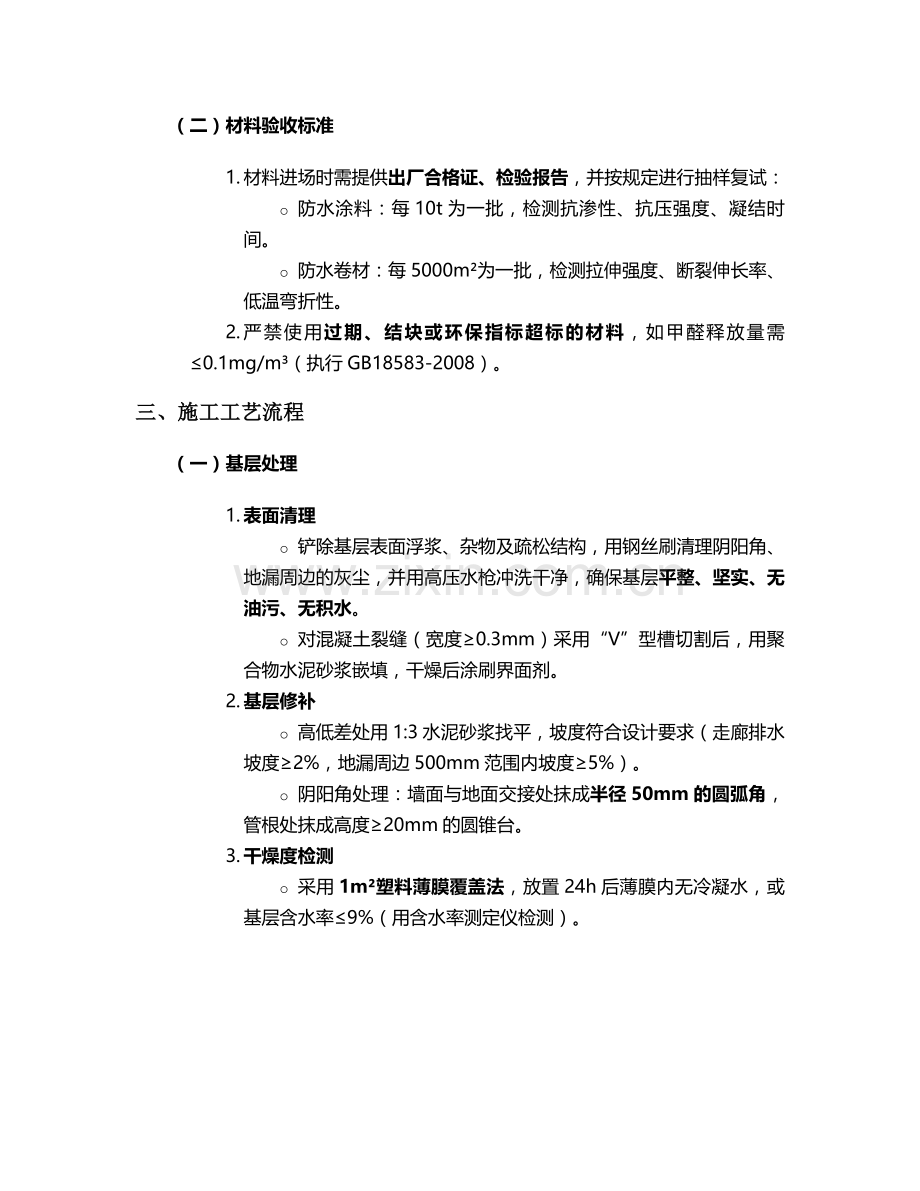

(二)材料验收标准
1. 材料进场时需提供出厂合格证、检验报告,并按规定进行抽样复试:
o 防水涂料:每10t为一批,检测抗渗性、抗压强度、凝结时间。
o 防水卷材:每5000m²为一批,检测拉伸强度、断裂伸长率、低温弯折性。
2. 严禁使用过期、结块或环保指标超标的材料,如甲醛释放量需≤0.1mg/m³(执行GB18583-2008)。
三、施工工艺流程
(一)基层处理
1. 表面清理
o 铲除基层表面浮浆、杂物及疏松结构,用钢丝刷清理阴阳角、地漏周边的灰尘,并用高压水枪冲洗干净,确保基层平整、坚实、无油污、无积水。
o 对混凝土裂缝(宽度≥0.3mm)采用“V”型槽切割后,用聚合物水泥砂浆嵌填,干燥后涂刷界面剂。
2. 基层修补
o 高低差处用1:3水泥砂浆找平,坡度符合设计要求(走廊排水坡度≥2%,地漏周边500mm范围内坡度≥5%)。
o 阴阳角处理:墙面与地面交接处抹成半径50mm的圆弧角,管根处抹成高度≥20mm的圆锥台。
3. 干燥度检测
o 采用1m²塑料薄膜覆盖法,放置24h后薄膜内无冷凝水,或基层含水率≤9%(用含水率测定仪检测)。
(二)防水层施工
1. 防水涂料施工(墙面根部及管根)
· 涂刷界面剂:用滚刷均匀涂刷专用界面剂,厚度0.2mm,干燥时间≥4h(25℃环境下)。
· 第一遍涂料:按水灰比1:0.3调配防水涂料,用刮板均匀刮涂,厚度0.8mm,重点加强阴阳角、管根及地漏周边,实干时间≥8h。
· 第二遍涂料:与第一遍呈90°交叉刮涂,厚度0.7mm,表面应平整无气泡,实干后进行闭水试验(蓄水高度20mm,时长24h)。
2. 防水卷材施工(地面)
· 弹线定位:按卷材幅宽弹出铺设控制线,搭接宽度≥100mm(长边)、150mm(短边)。
· 卷材铺贴:采用热熔法施工,喷灯距离卷材表面300-500mm,匀速加热至卷材表面熔融(温度180-200℃),随即滚压粘贴,排除空气,确保粘贴牢固。
· 附加层施工:阴阳角、管根处先铺贴附加层,宽度500mm,搭接长度100mm,压实后再进行大面施工。
· 搭接缝处理:卷材搭接处用喷灯加热,溢出的热熔胶用刮板刮平,边缘用密封胶封边,宽度≥10mm。
(三)保护层施工
1. 地面保护层
o 采用C20细石混凝土,厚度50mm,内配Φ4@150双向钢筋网,表面随打随抹光,设置间距≤6m的分格缝,缝宽10mm,用密封胶嵌填。
o 混凝土浇筑后覆盖薄膜养护≥7d,强度达到1.2MPa后方可上人。
2. 墙面保护层
o 防水涂料层干燥后,涂刷水泥基聚合物防水砂浆,厚度15mm,分两遍抹压,表面压光,与地面保护层交接处留10mm宽分隔缝。
(四)验收与闭水试验
1. 工序验收
o 基层处理:表面平整度≤3mm/2m(靠尺检查),坡度偏差≤5%。
o 防水层:无空鼓、起皱、漏涂,卷材搭接缝粘结牢固,密封胶连续饱满。
2. 闭水试验
o 分两次进行:防水层施工完成后首次闭水(蓄水24h),保护层施工完成后二次闭水(蓄水48h),水位下降≤3mm/24h,楼下顶棚无渗漏为合格。
四、质量控制要点
(一)关键工序控制
工序
控制指标
检验方法
允许偏差
基层平整度
3mm/2m
2m靠尺+塞尺
≤3mm
防水涂料厚度
平均1.5mm,最小处≥1.2mm
测厚仪(每100m²测3点)
-0.3mm
卷材搭接宽度
长边100mm,短边150mm
钢卷尺测量
-10mm
保护层强度
28d抗压强度≥20MPa
试块送检
-2MPa
(二)常见问题处理
1. 防水层空鼓
o 原因:基层含水率过高、卷材铺贴时空气未排净。
o 处理:直径≤50mm空鼓处用针刺放气后注入密封胶;直径>50mm时,切除空鼓部位,重新铺贴卷材并做附加层。
2. 渗漏点处理
o 地漏周边渗漏:剔除密封胶,清理后重新嵌填高分子密封胶,表面涂刷2道防水涂料,范围扩大300mm。
o 裂缝渗漏:沿裂缝切割50mm宽“U”型槽,用聚合物水泥砂浆修补后,加铺100mm宽卷材附加层。
五、安全与环保措施
(一)施工安全
1. 人员防护
o 作业人员必须佩戴安全帽、防滑鞋、防护手套,防水涂料施工时佩戴防毒口罩(活性炭滤芯),施工时间连续不超过2h。
o 脚手架搭设高度≥1.2m,脚手板满铺,搭设完毕后经安全员验收方可使用。
2. 临时用电
o 施工用电采用三级配电两级保护,开关箱距作业面≤3m,灯具距地面高度≥2.5m,严禁私拉乱接电线。
o 热熔施工时,喷灯与氧气瓶、乙炔瓶间距≥5m,与易燃材料间距≥10m,配备2具4kg干粉灭火器。
(二)环保要求
1. 材料存放
o 防水涂料、卷材等材料存放于通风干燥的库房,远离火源,温度控制在5-35℃,堆放高度≤2m。
o 废弃材料分类回收,交由有资质单位处理,严禁随意丢弃。
2. 施工污染控制
o 搅拌防水涂料时设置封闭搅拌区,防止粉尘扩散;施工废水经沉淀池(三级沉淀)处理后排放。
o 夜间施工(22:00-6:00)需办理夜间施工许可,噪声≤55dB(厂界),必要时设置隔声屏障。
六、成品保护
1. 防水层施工完成后,48h内严禁上人,后续施工时铺设木板或彩条布,严禁尖锐物体直接接触防水层。
2. 地漏、管道口临时封堵,防止杂物进入;保护层养护期间设置警示标识,禁止车辆碾压。
3. 施工完成后,走廊入口设置成品保护围栏,高度1.2m,悬挂“禁止踩踏”警示牌,直至工程竣工验收。
七、施工注意事项
1. 气候条件
o 雨天、雪天及5级以上大风天气严禁施工;气温低于5℃时,需采取冬季施工措施(如加热防水涂料至20-30℃,基层预热至5℃以上)。
o 夏季施工时,避开正午高温时段(11:00-15:00),基层表面温度超过35℃时洒水降温。
2. 工序衔接
o 各道工序施工前需经监理工程师验收,签署隐蔽工程记录后方可进行下道工序。
o 防水涂料与卷材施工间隔时间≥24h,确保前道工序充分干燥。
3. 特殊部位处理
o 走廊与教室连接处设置变形缝,缝宽20mm,内嵌泡沫棒后用高分子密封胶填实,表面覆盖200mm宽卷材附加层。
o 地漏安装时,防水层应包裹地漏本体高度≥100mm,与管道间隙用密封胶密封。
八、验收标准与流程
(一)验收依据
· 《屋面工程质量验收规范》GB50207-2012
· 《地下防水工程质量验收规范》GB50208-2011
· 施工图纸及设计变更文件
(二)验收内容
1. 主控项目
o 防水材料性能及复试报告符合设计要求。
o 防水层无渗漏,闭水试验合格。
o 卷材搭接缝粘结牢固,密封胶嵌填严密。
2. 一般项目
o 保护层表面平整度≤5mm/2m,分格缝设置符合要求。
o 防水层厚度偏差在允许范围内,表面无起砂、脱皮现象。
(三)验收程序
1. 施工单位自检合格后提交验收申请报告,附隐蔽工程记录、材料合格证及试验报告。
2. 监理工程师组织现场验收,重点检查阴阳角、地漏、变形缝等关键部位。
3. 验收合格后签署《防水工程验收记录》,进入下道工序施工。
九、质量保修与维护
1. 本防水工程保修期为5年,自竣工验收合格之日起计算。
2. 保修期内如出现渗漏,施工单位需在接到通知后24h内到场维修,维修费用由责任方承担。
3. 使用单位应定期检查走廊排水情况,发现地漏堵塞及时清理,避免长期积水导致防水层失效。
注:本交底未尽事宜,需严格按照设计图纸及现行国家规范执行。施工过程中如遇特殊问题,应及时与技术部门沟通解决。
