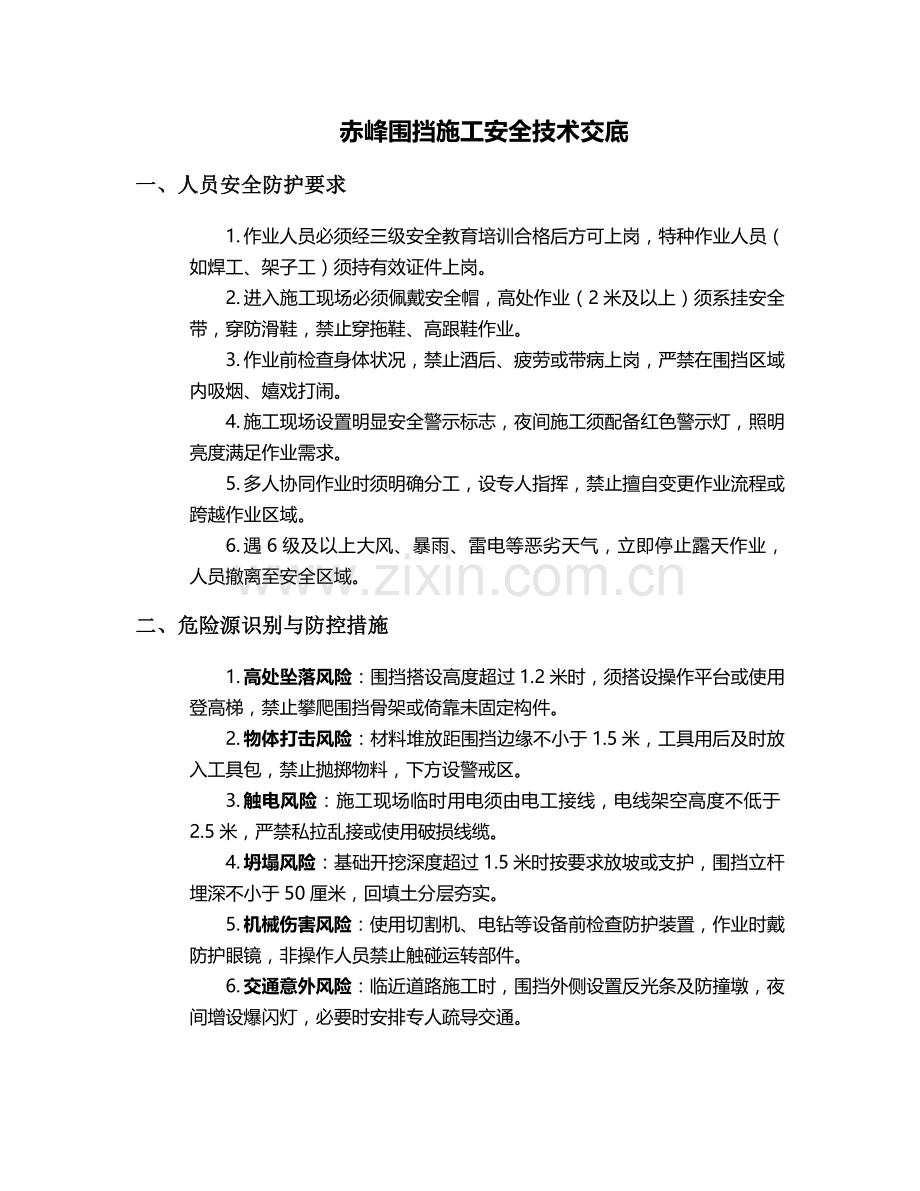

赤峰围挡施工安全技术交底
一、人员安全防护要求
1. 作业人员必须经三级安全教育培训合格后方可上岗,特种作业人员(如焊工、架子工)须持有效证件上岗。
2. 进入施工现场必须佩戴安全帽,高处作业(2米及以上)须系挂安全带,穿防滑鞋,禁止穿拖鞋、高跟鞋作业。
3. 作业前检查身体状况,禁止酒后、疲劳或带病上岗,严禁在围挡区域内吸烟、嬉戏打闹。
4. 施工现场设置明显安全警示标志,夜间施工须配备红色警示灯,照明亮度满足作业需求。
5. 多人协同作业时须明确分工,设专人指挥,禁止擅自变更作业流程或跨越作业区域。
6. 遇6级及以上大风、暴雨、雷电等恶劣天气,立即停止露天作业,人员撤离至安全区域。
二、危险源识别与防控措施
1. 高处坠落风险:围挡搭设高度超过1.2米时,须搭设操作平台或使用登高梯,禁止攀爬围挡骨架或倚靠未固定构件。
2. 物体打击风险:材料堆放距围挡边缘不小于1.5米,工具用后及时放入工具包,禁止抛掷物料,下方设警戒区。
3. 触电风险:施工现场临时用电须由电工接线,电线架空高度不低于2.5米,严禁私拉乱接或使用破损线缆。
4. 坍塌风险:基础开挖深度超过1.5米时按要求放坡或支护,围挡立杆埋深不小于50厘米,回填土分层夯实。
5. 机械伤害风险:使用切割机、电钻等设备前检查防护装置,作业时戴防护眼镜,非操作人员禁止触碰运转部件。
6. 交通意外风险:临近道路施工时,围挡外侧设置反光条及防撞墩,夜间增设爆闪灯,必要时安排专人疏导交通。
三、围挡搭设安全操作规范
1. 施工前核查围挡设计图纸,确认基础尺寸、立杆间距、横杆步距等参数符合规范要求。
2. 基础施工时,先平整场地,按放线位置开挖基坑,采用C20混凝土浇筑,预埋件位置偏差不超过10毫米。
3. 立杆安装前检查垂直度,相邻立杆偏差不大于5毫米,全高偏差控制在100毫米以内,立杆连接采用双扣件固定。
4. 横杆安装从下至上逐层进行,对接扣件开口朝内,间距偏差不超过20毫米,扫地杆距地面高度不大于20厘米。
5. 面板安装时,先固定上沿,再依次向下拼接,板缝间隙不大于5毫米,采用自攻螺丝固定,每块面板不少于4个固定点。
6. 围挡顶部设置压顶梁,采用方钢或槽钢焊接,两端与立杆满焊连接,焊接长度不小于10倍钢筋直径。
7. 施工完成后,检查整体稳定性,用2米靠尺检测垂直度,晃动幅度不超过10毫米,验收合格后方可交付使用。
四、材料管理与应急处置
1. 进场材料须查验合格证,钢管壁厚不小于3.0毫米,扣件抗滑承载力不低于7.0kN,彩钢板厚度不小于0.3毫米。
2. 材料分类堆放,钢管码放高度不超过1.5米,板材采用立式存放,设置防倾倒支架,易燃易爆品单独隔离存放。
3. 作业中发现材料变形、裂纹等缺陷立即停用,严禁“以次充好”,废弃材料集中回收,禁止随意丢弃。
4. 施工现场配备急救箱(含绷带、消毒液、创可贴等),设置应急通道,宽度不小于1.2米,保持畅通无障碍物。
5. 发生人员受伤时,立即停止作业,轻伤现场简单处理后送医,重伤拨打急救电话并保护现场,同时上报项目负责人。
6. 围挡出现倾斜、沉降等险情时,立即撤离人员,设置警戒标识,组织技术人员评估,采取加固或拆除重建措施。
五、文明施工与环境保护
1. 施工现场设置排水沟,防止雨水浸泡基础,泥浆水经沉淀后排放,禁止直接排入市政管网。
2. 切割、焊接作业采取降尘措施,必要时配备雾炮机,施工垃圾日产日清,运输车辆覆盖篷布,避免扬尘污染。
3. 围挡外侧保持整洁,禁止张贴广告或涂鸦,定期清洗面板,损坏部位及时修补,保持连续封闭状态。
4. 作业时间严格控制在6:00-22:00,确需夜间施工时办理夜间施工许可,噪声控制在55分贝以下。
5. 施工完成后,及时清理场地,拆除临时设施,恢复地貌,确保无遗留安全隐患及环境问题。
