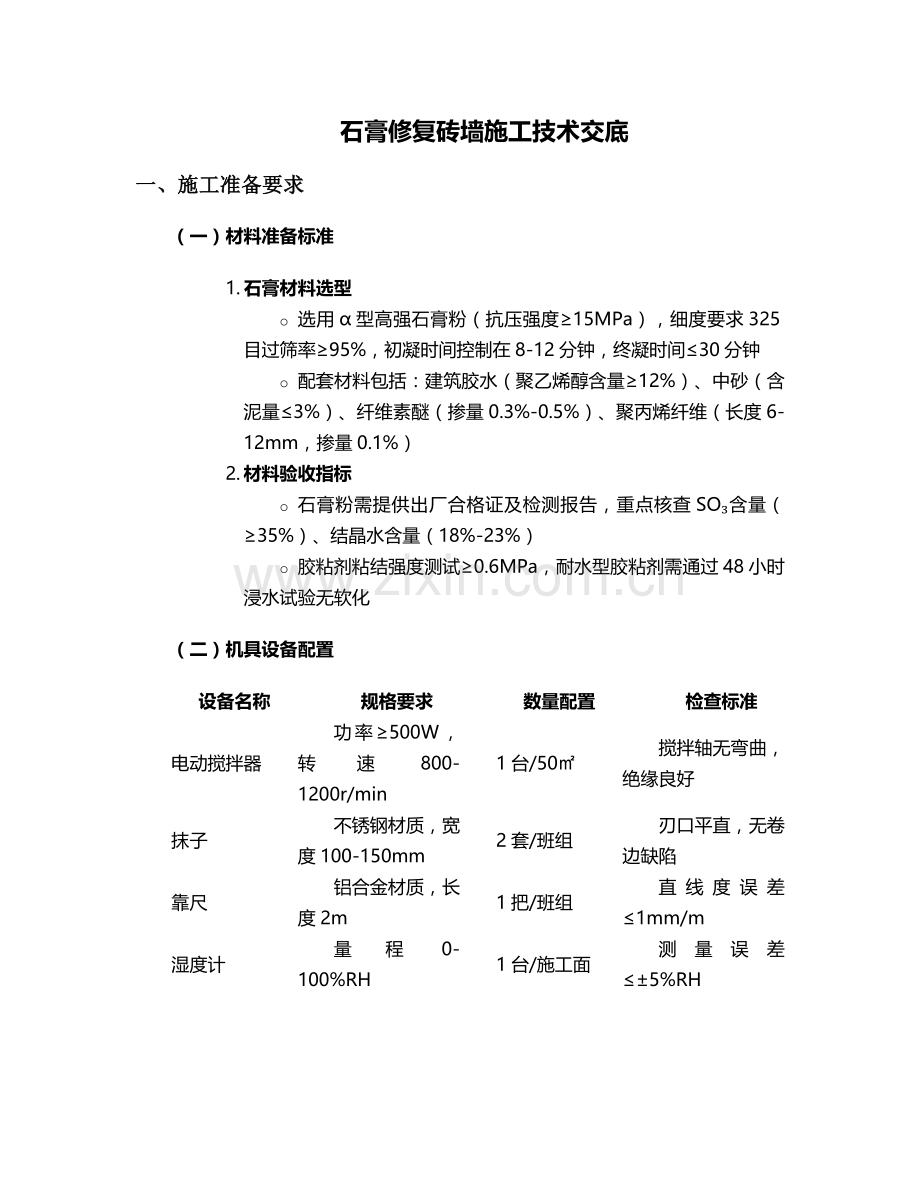

石膏修复砖墙施工技术交底
一、施工准备要求
(一)材料准备标准
1. 石膏材料选型
o 选用α型高强石膏粉(抗压强度≥15MPa),细度要求325目过筛率≥95%,初凝时间控制在8-12分钟,终凝时间≤30分钟
o 配套材料包括:建筑胶水(聚乙烯醇含量≥12%)、中砂(含泥量≤3%)、纤维素醚(掺量0.3%-0.5%)、聚丙烯纤维(长度6-12mm,掺量0.1%)
2. 材料验收指标
o 石膏粉需提供出厂合格证及检测报告,重点核查SO₃含量(≥35%)、结晶水含量(18%-23%)
o 胶粘剂粘结强度测试≥0.6MPa,耐水型胶粘剂需通过48小时浸水试验无软化
(二)机具设备配置
设备名称
规格要求
数量配置
检查标准
电动搅拌器
功率≥500W,转速800-1200r/min
1台/50㎡
搅拌轴无弯曲,绝缘良好
抹子
不锈钢材质,宽度100-150mm
2套/班组
刃口平直,无卷边缺陷
靠尺
铝合金材质,长度2m
1把/班组
直线度误差≤1mm/m
湿度计
量程0-100%RH
1台/施工面
测量误差≤±5%RH
(三)作业条件确认
1. 基层墙体含水率需≤15%,环境温度控制在5-35℃,风力≥5级时应设置防风措施
2. 施工面周边5m范围内需设置防尘隔离带,配备消防器材(2个4kg干粉灭火器)
3. 隐蔽工程验收记录需包含:基层处理验收单、管线预埋位置图、墙体垂直度检测记录
二、基层处理工艺
(一)墙体预处理流程
1. 表面清理
o 使用钢丝刷清除墙面浮灰、酥松砂浆,空鼓部位需采用机械切割成30°倒坡形,深度≥5mm
o 残留铁钉、钢筋头应切割至墙面内2mm,并用防锈漆处理
2. 缺陷修复
o 裂缝处理:宽度<0.5mm的裂缝采用V型槽切割(深度≥10mm),填充弹性腻子后贴抗裂网格布
o 孔洞修补:直径>50mm的孔洞需用C20细石混凝土填塞,表面预留5mm凹陷层待石膏找平
(二)界面处理规范
1. 涂刷界面剂前墙面需洒水湿润至内部10mm深度,采用滚筒均匀涂布,用量控制在0.2-0.3kg/㎡
2. 界面剂配比:建筑胶水:水=1:4(重量比),搅拌后静置5分钟二次搅拌,使用时间≤2小时
3. 界面处理后需养护24小时,测试粘结强度≥0.3MPa方可进入下道工序
三、石膏施工技术参数
(一)材料配比标准
材料组合
配比(重量比)
水灰比
搅拌时间
使用时限
底层石膏
石膏粉:砂:胶=1:0.5:0.2
0.6-0.65
3-5分钟
≤30分钟
面层石膏
石膏粉:胶=1:0.15
0.55-0.6
2-3分钟
≤20分钟
修补石膏
石膏粉:纤维:胶=1:0.001:0.2
0.5-0.55
4分钟
≤15分钟
(二)分层施工控制
1. 底层施工
o 厚度控制在8-12mm,采用“十字交叉法”涂抹,每次施工面积≤2㎡
o 表面用木抹子拉毛处理,纹路深度2-3mm,间隔≥4小时方可进行下道工序
2. 中层找平
o 使用2m靠尺刮平,厚度5-8mm,平整度误差控制在≤3mm/2m
o 阴阳角处需做R=5mm圆弧过渡,采用专用阴角器收光
3. 面层收光
o 厚度2-3mm,待中层石膏初凝后(指压痕迹3-5mm)进行
o 采用铁抹子分三遍收光,最后一遍需在终凝前完成,表面平整度≤2mm/2m
四、特殊部位处理工艺
(一)门窗洞口施工
1. 洞口周边300mm范围需加铺耐碱网格布(重量≥160g/㎡),搭接宽度≥100mm
2. 阳角处设置L型金属护角条(厚度≥0.6mm),护角条嵌入石膏层深度≥5mm
(二)管线槽处理
1. 水电管线开槽处需填充膨胀防火密封胶,表面覆盖100mm宽玻纤网格布
2. 槽口两侧50mm范围内石膏层应分层减薄过渡(坡度1:10),防止应力集中
五、质量验收标准
(一)主控项目
1. 石膏层与基层粘结牢固,用小锤轻击检查无空鼓声,空鼓面积≤5%且单处面积≤100c㎡
2. 表面平整度≤3mm/2m,垂直度≤4mm/2m,阴阳角方正≤3mm
(二)一般项目
1. 表面观感:无爆灰、裂缝、起砂现象,色泽均匀一致,分格缝顺直(偏差≤2mm)
2. 厚度检测:采用针测法,允许偏差±2mm(设计厚度<20mm时)
六、安全环保措施
(一)安全操作规定
1. 高空作业(≥2m)必须搭设脚手架,脚手板铺设应满铺且固定牢固,作业层设置1.2m高防护栏杆
2. 电动工具使用前需检测漏电保护器(动作电流≤30mA,动作时间≤0.1s)
(二)环保控制要求
1. 粉尘控制:搅拌作业需设置封闭式防护罩,施工人员佩戴N95防尘口罩
2. 废弃物处理:废石膏浆需在初凝前收集,与建筑垃圾分类存放,含水率≤40%时方可外运
七、施工质量通病防治
(一)裂缝防治措施
1. 控制单次抹灰厚度≤15mm,总厚度超过30mm时应分层施工,间隔时间≥24小时
2. 在石膏中掺入聚丙烯纤维(掺量0.1%),可使抗裂性能提升40%以上
(二)空鼓处理方法
1. 基层处理时采用高压水枪冲洗(压力0.3-0.5MPa),确保表面清洁度达Sa2级
2. 发现空鼓面积>200c㎡时,需彻底铲除后重新施工,边缘切成45°斜坡搭接
八、成品保护要点
1. 石膏层施工完成后需养护7天,前3天每日洒水2次,环境温度低于10℃时应采取供暖措施(温度≥15℃)
2. 养护期间禁止交叉作业,墙面设置防护挡板(距离墙面≥300mm),严禁硬物碰撞
3. 最终验收前应覆盖防尘薄膜,薄膜搭接宽度≥100mm,采用美纹纸固定(避免使用胶带直接粘贴表面)
本技术交底未尽事宜需严格执行《建筑装饰装修工程质量验收标准》GB50210-2018及《石膏抹灰技术规程》JGJ/T298-2013相关规定,施工过程中需留存影像资料(每道工序不少于3张照片),验收时需提供隐蔽工程记录、材料检测报告及分项工程检验批质量验收记录。
