风口保温施工技术交底
一、施工准备要求
(一)材料准备
1. 保温材料
o 采用难燃B1级离心玻璃棉板,厚度≥50mm,密度48kg/m³,导热系数λ≤0.038W/(m·K),压缩回弹率≥90%(压缩50%,24h)。
o 配套材料:铝箔胶带(厚度≥0.08mm,剥离强度≥1.0N/cm)、保温钉(镀锌低碳钢材质,长度≥100mm,抗拉承载力≥15N)、密封胶(中性硅酮耐候胶,耐温范围-40℃~120℃)。
2. 材料验收标准
o 保温材料进场需提供出厂合格证、性能检测报告,外观无破损、受潮、变形,尺寸偏差≤±2mm。
o 抽样复验:每500㎡玻璃棉板抽样1组(3块),检测导热系数、密度、燃烧性能,合格后方可使用。
(二)机具准备
序号
设备名称
规格型号
数量
用途说明
1
切割刀
美工刀/壁纸刀
5把
切割保温板材
2
电钻
φ6mm钻头
2台
固定保温钉
3
卷尺
3m/5m
3把
尺寸测量
4
直角尺
300mm
2把
角度校准
5
压辊
橡胶材质
2个
压实铝箔胶带
6
靠尺
2m铝合金
1把
平整度检查
7
温度计
-30℃~50℃
1个
环境温度监测

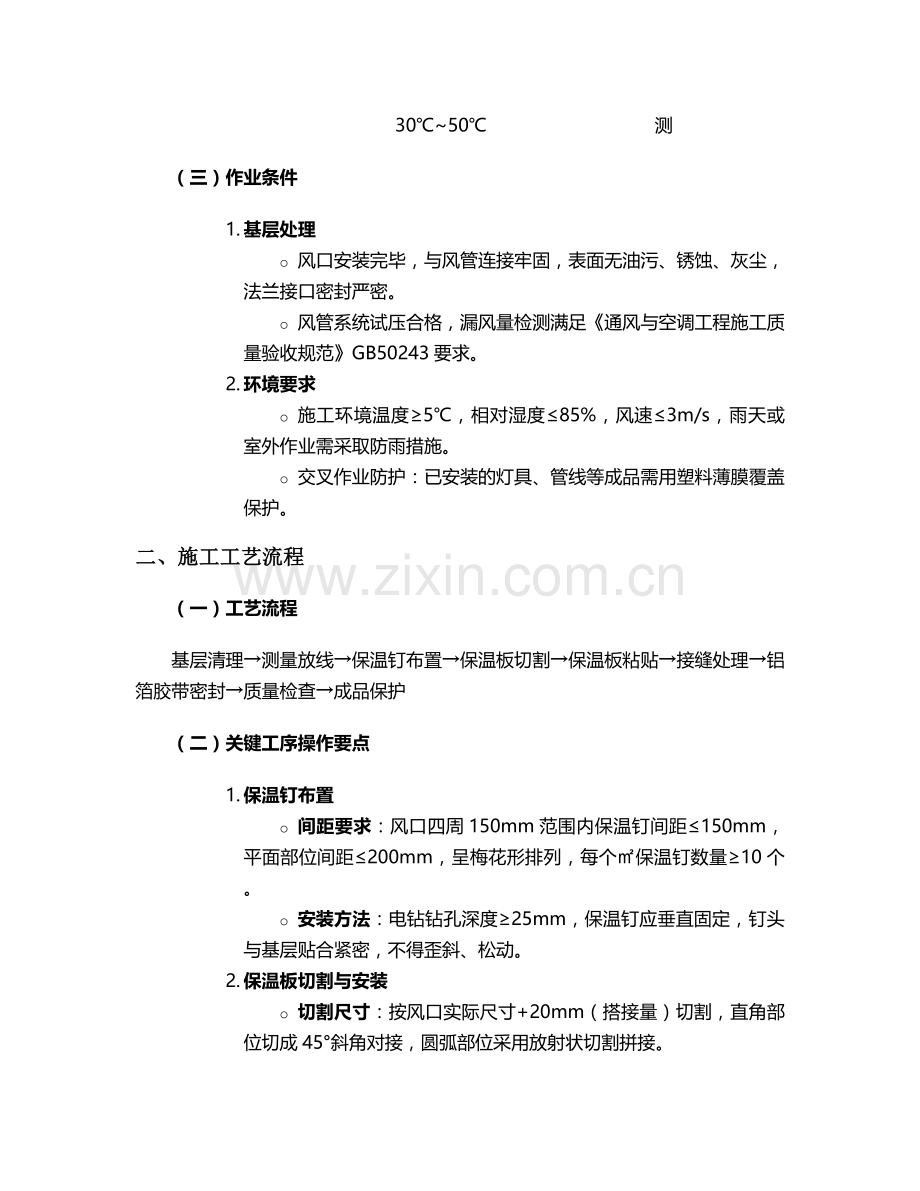

(三)作业条件
1. 基层处理
o 风口安装完毕,与风管连接牢固,表面无油污、锈蚀、灰尘,法兰接口密封严密。
o 风管系统试压合格,漏风量检测满足《通风与空调工程施工质量验收规范》GB50243要求。
2. 环境要求
o 施工环境温度≥5℃,相对湿度≤85%,风速≤3m/s,雨天或室外作业需采取防雨措施。
o 交叉作业防护:已安装的灯具、管线等成品需用塑料薄膜覆盖保护。
二、施工工艺流程
(一)工艺流程
基层清理→测量放线→保温钉布置→保温板切割→保温板粘贴→接缝处理→铝箔胶带密封→质量检查→成品保护
(二)关键工序操作要点
1. 保温钉布置
o 间距要求:风口四周150mm范围内保温钉间距≤150mm,平面部位间距≤200mm,呈梅花形排列,每个㎡保温钉数量≥10个。
o 安装方法:电钻钻孔深度≥25mm,保温钉应垂直固定,钉头与基层贴合紧密,不得歪斜、松动。
2. 保温板切割与安装
o 切割尺寸:按风口实际尺寸+20mm(搭接量)切割,直角部位切成45°斜角对接,圆弧部位采用放射状切割拼接。
o 粘贴要求:保温板应紧贴基层,板缝≤2mm,错缝搭接(搭接宽度≥50mm),转角处整板包裹,严禁拼接。
3. 接缝密封处理
o 板缝处理:采用同材质保温条填充板缝,填充深度与板面平齐,不得突出或凹陷。
o 铝箔胶带施工:胶带宽度≥100mm,沿接缝中心线粘贴,搭接宽度≥50mm,用压辊压实,无气泡、褶皱,转角处做成圆弧过渡(半径≥50mm)。
4. 特殊部位处理
o 风口与风管连接处:保温层延伸至风管保温层内≥100mm,形成连续密封,接口处用密封胶填充饱满。
o 变径风口:采用锥形保温结构,按坡度分层切割,每层错缝≥100mm,外层用玻璃丝布加强(宽度200mm,搭接50mm)。
三、质量控制标准
(一)主控项目
1. 保温层厚度:采用针探法检测,实测厚度≥设计值,允许偏差-5%(且≤2mm),每10个风口检测1处。
2. 粘结强度:保温板粘结面积≥90%,随机抽取5处,用2kg拉力测试保温钉抗拔力,无脱落现象。
3. 密封性能:接缝处用烟雾检测仪检测,漏烟量≤0.01m³/(m·h),铝箔胶带剥离强度≥0.8N/cm。
(二)一般项目
项目
允许偏差
检查方法
表面平整度
≤3mm/2m
靠尺+塞尺
接缝直线度
≤5mm/2m
拉线+直尺
保温钉间距
±10mm
卷尺测量
胶带粘贴率
100%
目测检查
四、安全与环保措施
(一)安全防护
1. 个人防护
o 作业人员必须佩戴安全帽、防护眼镜、耐碱手套,切割玻璃棉时佩戴防尘口罩(KN95级)。
o 高空作业(≥2m)需搭设脚手架或使用高空作业车,系挂安全带,工具用防坠绳固定。
2. 用电安全
o 电动工具必须有漏电保护器(动作电流≤30mA,动作时间≤0.1s),电缆无破损,严禁湿手操作。
(二)环保要求
1. 废弃物处理
o 玻璃棉边角料、废胶带等分类收集,装入密封袋运至指定建筑垃圾场,严禁随意丢弃。
o 切割作业设置专用除尘装置,粉尘排放浓度≤8mg/m³。
2. 噪声控制
o 电钻等机具作业时间控制在8:00-12:00、14:00-18:00,噪声≤70dB,必要时设置隔音屏障。
五、质量通病防治
(一)常见问题及处理方法
质量通病
产生原因
防治措施
保温层空鼓
基层不洁净、保温钉间距过大
清理基层油污,加密保温钉至≤150mm
接缝开裂
胶带粘贴不牢、温度变形
采用双层胶带(交叉粘贴),预留5mm伸缩缝
表面不平整
板材切割偏差、安装未压实
加强切割尺寸复核,用靠尺检查平整度
保温钉脱落
钻孔深度不足、基层强度不够
钻孔深度≥30mm,疏松基层采用膨胀螺栓固定
(二)成品保护
1. 保护措施
o 保温完成后24h内严禁碰撞,设置警示标识(“严禁踩踏”“成品保护”),通道处搭设防护架。
o 后续工序施工时,采用木板覆盖保温层,严禁在保温层上堆放重物(荷载≤0.5kN/㎡)。
2. 修补方法
o 局部破损:切除破损部位,用同规格保温板填补,四周扩大50mm范围重新粘贴胶带。
o 胶带起翘:清理表面后,用热风枪加热胶带,重新压实,边缘补涂密封胶。
六、验收标准与流程
(一)验收依据
1. 《通风与空调工程施工质量验收规范》GB50243-2016
2. 《建筑节能工程施工质量验收标准》GB50411-2019
3. 设计图纸及技术变更文件
(二)验收流程
1. 自检:施工班组对照质量标准逐项检查,填写《风口保温施工自检记录表》。
2. 专检:质检员抽查数量≥30%,重点检查厚度、密封性、平整度,不合格项限期整改。
3. 验收:监理工程师组织验收,核查资料(材料合格证、检测报告、隐蔽记录)及实体质量,签署验收意见。
(三)隐蔽工程验收要点
· 保温钉数量及牢固性
· 保温板接缝处理方式
· 风管与风口连接处保温连续性
· 防火隔离带设置(穿越防火墙部位)
七、施工注意事项
1. 季节性施工措施
o 冬季施工:玻璃棉板需在5℃以上环境存放24h,密封胶使用前预热至15℃,施工后采取保温养护(覆盖棉被)。
o 夏季施工:避免阳光直射,高温时段(≥35℃)安排早晚作业,铝箔胶带粘贴后2h内避免雨淋。
2. 特殊风口处理
o 防火风口:保温材料需采用不燃A级材料(如岩棉板),与风口边框间隙用防火密封胶填塞。
o 球形喷口:保温层做成可拆式结构,采用拉链式铝箔外套,方便后期调节维护。
3. 质量记录要求
o 施工日志需记录:当日施工部位、材料用量、环境温度、质量检查情况、整改事项。
o 隐蔽工程验收记录需附照片(每个检验批≥3张,含全景及细节特写)。
八、质量责任与追溯
1. 责任划分
o 施工员:负责技术交底执行与过程控制
o 质检员:负责材料验收、工序检验、不合格项跟踪
o 作业组长:对本班组施工质量负直接责任
2. 追溯机制
o 每个风口保温设置唯一性标识(编号规则:区域+系统编号+风口序号),标识贴于保温层侧面。
o 质量问题追溯流程:标识查询→施工记录调取→责任人员确认→整改方案制定→复检闭合。
本技术交底未尽事宜,需严格遵守国家现行规范及设计要求,施工中遇特殊情况应及时与技术部门联系解决。
