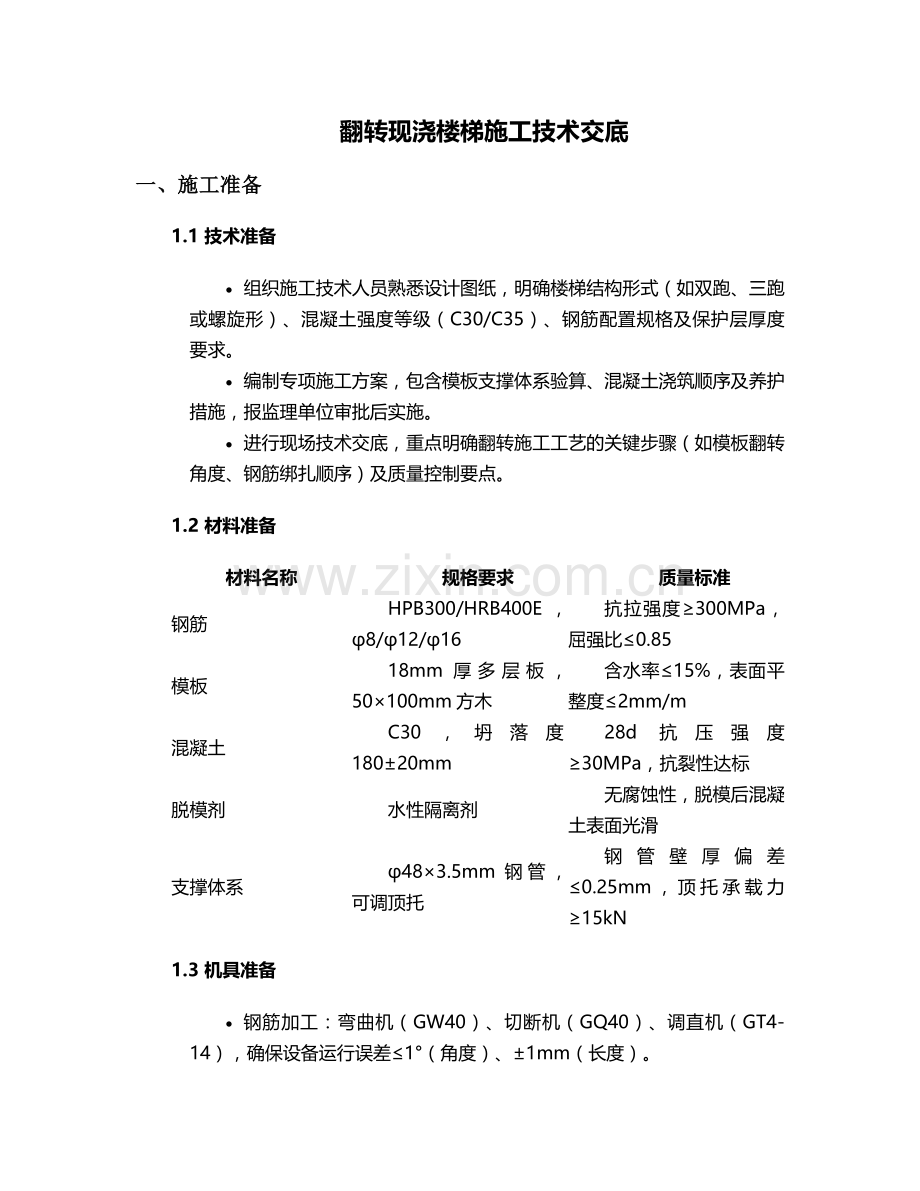

翻转现浇楼梯施工技术交底
一、施工准备
1.1 技术准备
· 组织施工技术人员熟悉设计图纸,明确楼梯结构形式(如双跑、三跑或螺旋形)、混凝土强度等级(C30/C35)、钢筋配置规格及保护层厚度要求。
· 编制专项施工方案,包含模板支撑体系验算、混凝土浇筑顺序及养护措施,报监理单位审批后实施。
· 进行现场技术交底,重点明确翻转施工工艺的关键步骤(如模板翻转角度、钢筋绑扎顺序)及质量控制要点。
1.2 材料准备
材料名称
规格要求
质量标准
钢筋
HPB300/HRB400E,φ8/φ12/φ16
抗拉强度≥300MPa,屈强比≤0.85
模板
18mm厚多层板,50×100mm方木
含水率≤15%,表面平整度≤2mm/m
混凝土
C30,坍落度180±20mm
28d抗压强度≥30MPa,抗裂性达标
脱模剂
水性隔离剂
无腐蚀性,脱模后混凝土表面光滑
支撑体系
φ48×3.5mm钢管,可调顶托
钢管壁厚偏差≤0.25mm,顶托承载力≥15kN
1.3 机具准备
· 钢筋加工:弯曲机(GW40)、切断机(GQ40)、调直机(GT4-14),确保设备运行误差≤1°(角度)、±1mm(长度)。
· 模板安装:电钻(扭矩≥30N·m)、扳手(开口尺寸匹配螺栓规格)、水准仪(精度±2mm/km)、全站仪(测角精度2″)。
· 混凝土施工:输送泵(HBT60)、振动棒(Φ50/Φ30)、平板振捣器(功率1.1kW),振动棒振幅≥1.5mm,频率≥2800次/min。
1.4 现场准备
· 基层处理:清理楼梯间基层杂物,弹出楼梯轴线、边线及标高控制线,采用1:3水泥砂浆找平,平整度误差≤5mm。
· 测量放线:使用全站仪定位楼梯起步梁、休息平台及梯段的平面位置,用水准仪测设各平台标高,弹设模板安装控制线(包括翻转角度控制线)。
· 安全设施:搭设临边防护栏杆(高度1.2m,两道横杆),设置安全警示标志,楼梯口采用工具式盖板封闭。
二、模板工程
2.1 模板设计
· 模板体系采用“多层板+方木+钢管支撑”形式,梯段底模按1/200跨度起拱,休息平台底模起拱高度为2‰。
· 翻转模板设计为可调节式,通过铰链连接梯段底模与侧模,翻转角度根据楼梯坡度(通常30°-45°)预设限位装置,确保翻转后模板定位精度≤3mm。
· 支撑体系立杆间距:沿楼梯长度方向≤800mm,宽度方向≤1000mm,扫地杆距地200mm,水平杆步距≤1500mm,剪刀撑连续设置(角度45°-60°)。
2.2 模板安装
1. 支撑搭设:立杆底部设置50mm厚木垫板(长度≥200mm),采用对接扣件连接立杆,可调顶托伸出长度≤300mm,顶托上放置100×100mm方木主楞,间距≤500mm。
2. 底模安装:铺设多层板,板缝宽度≤2mm,采用双面胶带密封,板与方木次楞(间距≤300mm)用自攻螺丝固定(间距≤200mm),确保底模平整度≤3mm/2m。
3. 侧模及踏步模板安装:侧模高度=踏步高度+10mm,采用50×100mm方木加固(间距≤400mm),踏步模板与侧模通过L型连接件固定,踏步宽度、高度误差控制在±2mm。
4. 翻转装置调试:安装铰链及限位器,手动翻转模板至设计角度,检查模板稳定性及标高偏差,调整后固定限位装置,确保翻转后模板位置偏差≤5mm。
2.3 模板验收
· 主控项目:模板支撑体系承载力、刚度及稳定性应符合设计要求,立杆垂直度偏差≤1/200H(H为立杆高度),底模标高偏差±5mm。
· 一般项目:模板接缝宽度≤2mm,表面平整度≤5mm/2m,预埋件、预留孔洞位置偏差≤10mm。
· 验收程序:班组自检→技术部门复检→监理验收,验收合格后签署《模板工程检验批质量验收记录》。
三、钢筋工程
3.1 钢筋加工
· 钢筋表面应洁净,无损伤、油渍及铁锈,调直后局部弯曲偏差≤4mm/m,切断长度允许偏差±5mm,弯钩角度偏差≤2°。
· 梯段钢筋加工:受力钢筋(φ12/φ16)末端做180°弯钩(平直段长度≥3d),分布筋(φ8)做90°弯钩,弯钩内径≥2.5d(d为钢筋直径)。
· 钢筋半成品堆放:按规格、型号分类码放,设置标识牌(注明钢筋规格、数量、使用部位),底部垫高200mm,覆盖防雨布防止锈蚀。
3.2 钢筋绑扎
1. 梯梁钢筋:先绑扎楼梯起步梁及休息平台梁钢筋,梁纵向钢筋采用机械连接(直螺纹套筒,丝头加工长度±1P,P为螺距),接头面积百分率≤50%,箍筋间距误差±10mm,保护层厚度采用25mm塑料垫块(间距≤1000mm)。
2. 梯段钢筋:
o 底层钢筋:沿梯段长度方向铺设受力钢筋(φ12@150),横向铺设分布筋(φ8@200),钢筋交叉点采用20#火烧丝绑扎(梅花形布置,绑扎点间距≤200mm)。
o 上层钢筋:设置钢筋马凳(φ10,间距800mm×800mm,高度=保护层厚度+下层钢筋直径+上层钢筋直径),确保上层钢筋保护层厚度≥20mm。
3. 预埋件固定:楼梯栏杆预埋件(80×80×6mm钢板,φ10锚筋)位置偏差≤10mm,与梯段钢筋焊接固定(焊缝长度≥10d,高度≥4mm)。
3.3 钢筋验收
· 主控项目:钢筋品种、规格、数量及连接方式符合设计要求,受力钢筋间距偏差±10mm,保护层厚度偏差±5mm,绑扎牢固无松动。
· 一般项目:钢筋绑扎搭接长度≥35d(d为钢筋直径),搭接接头中点与弯起点距离≥10d,预埋件位置偏差≤10mm。
· 隐蔽工程验收:报监理单位检查,留存影像资料,验收合格后签署《钢筋工程隐蔽验收记录》。
四、混凝土工程
4.1 混凝土配合比
· 设计配合比(重量比):水泥:砂:石:水:外加剂=1:1.85:3.62:0.45:0.012,掺加粉煤灰(取代水泥量15%),确保混凝土初凝时间≥6h,终凝时间≤12h。
· 施工配合比:根据现场砂石含水率调整,每盘混凝土材料用量误差控制在±2%(水泥、外加剂)、±3%(砂石)。
4.2 混凝土浇筑
1. 浇筑顺序:采用“由下至上、分层浇筑”,先浇筑楼梯起步梁及休息平台,再浇筑梯段混凝土,梯段浇筑方向由低端向高端推进,每层厚度≤500mm。
2. 布料方式:使用混凝土输送泵布料,软管出口距模板距离≤500mm,避免冲击钢筋及模板,布料均匀,不得在同一位置连续布料。
3. 振捣密实:
o 梯段混凝土:采用Φ50振动棒振捣,插点间距≤300mm,振捣时间15-30s(至混凝土表面泛浆、无气泡逸出),振动棒插入下层混凝土深度≥50mm。
o 踏步及边角:采用Φ30微型振动棒辅助振捣,避免漏振,确保踏步棱角完整。
4. 表面收光:混凝土初凝前(手压无痕迹)进行两次收光,第一次用木抹子搓平,第二次用铁抹子压光,表面平整度≤5mm/2m,坡度偏差≤3mm。
4.3 翻转施工工艺
· 翻转时机:混凝土浇筑完成后,根据同条件养护试块强度确定翻转时间,当试块强度达到设计强度的75%(通常浇筑后48-72h)方可进行翻转。
· 翻转操作:
1. 松开模板限位装置,由2名工人同步操作翻转手柄,缓慢将模板翻转至设计角度(速度≤0.5°/s),过程中观察混凝土表面有无裂缝。
2. 翻转到位后固定限位装置,检查楼梯踏步尺寸(宽度、高度误差±3mm)及坡度(偏差≤1%),必要时进行微调。
· 二次振捣:模板翻转后,对梯段底部混凝土进行二次振捣(采用平板振捣器,振捣时间5-10s),消除翻转过程中可能产生的气泡。
4.4 混凝土养护
· 翻转完成后立即覆盖塑料薄膜(搭接宽度≥100mm),洒水养护(保持表面湿润),养护时间≥14d,环境温度低于5℃时采用覆盖棉被+电热毯保温(确保混凝土中心温度≥5℃)。
· 同条件养护试块:每50m³混凝土留置1组试块,分别检测7d、14d、28d强度,作为拆模及翻转施工的强度依据。
五、质量控制
5.1 主控项目控制
项目名称
允许偏差
检查方法
检验频率
楼梯轴线位置
±5mm
全站仪或拉线+钢尺
每个梯段检查3点
梯段标高
±10mm
水准仪+钢尺
每个平台检查2点
混凝土强度
≥设计值
回弹法(实体检测)+试块报告
每检验批1次
钢筋保护层厚度
±5mm
钢筋保护层测定仪
每100m²检查5点
5.2 一般项目控制
· 模板接缝漏浆:采用双面胶带密封,浇筑过程中派专人检查,发现漏浆立即停止浇筑,修补后方可继续。
· 钢筋绑扎松动:加强过程巡检,对绑扎点进行10%抽样检查,发现松动立即补绑,确保绑扎牢固度≥80%(以拉动钢筋无位移为准)。
· 混凝土表面缺陷:蜂窝、麻面面积≤0.5%/㎡,深度≤5mm,采用1:2水泥砂浆修补(掺5%膨胀剂),修补后养护≥7d。
5.3 常见问题处理
· 模板变形:支撑体系失稳时立即停止施工,增设临时支撑(间距≤500mm),调整立杆垂直度,重新验算承载力后复工。
· 钢筋位移:浇筑前检查钢筋位置,采用定位卡具固定,位移偏差>10mm时,应拆除混凝土(强度≤1.2MPa时)重新调整钢筋。
· 混凝土裂缝:表面裂缝宽度<0.2mm时,涂刷环氧树脂封闭;裂缝宽度≥0.2mm或深度>10mm时,采用压力注浆(水泥浆水灰比0.4-0.5)处理。
六、安全措施
6.1 模板工程安全
· 支撑搭设:作业人员必须佩戴安全帽、系安全带,搭设过程中设置临时抛撑(间距≤6m),禁止在未固定的架体上作业。
· 模板拆除:遵循“后支先拆、先支后拆”原则,拆除顺序为:侧模→踏步模板→底模→支撑体系,严禁整体推倒,拆下的模板由人工传递至地面,严禁抛掷。
6.2 钢筋工程安全
· 钢筋加工:机械操作人员持证上岗,戴防护眼镜,钢筋调直时设置防护挡板,切断机两侧设置防护栏(高度1.2m)。
· 高空作业:绑扎楼梯顶部钢筋时搭设操作平台(宽度≥800mm,满铺脚手板),作业人员系安全带,工具放入工具袋内。
6.3 混凝土工程安全
· 输送泵操作:泵管固定牢固(每3m设一个固定支架),严禁将泵管作为脚手架使用,布料杆下方严禁站人。
· 振动器使用:操作人员戴绝缘手套、穿绝缘鞋,振动棒电缆不得有破损,移动时禁止拉扯电缆,严禁湿手接触电源开关。
6.4 应急措施
· 模板坍塌:立即启动应急预案,组织人员疏散,设置警戒区,采用液压千斤顶顶撑加固,评估结构安全后制定修复方案。
· 触电事故:立即切断电源,对伤者进行心肺复苏(如无呼吸心跳),同时拨打120急救电话,现场配备急救箱(含绝缘手套、急救药品)。
· 火灾事故:施工现场配备ABC干粉灭火器(每50㎡1组,每组2具),易燃材料堆放区设置防火隔离带(宽度≥3m),严禁明火作业(确需作业时办理动火证,配备看火人)。
七、成品保护
7.1 模板保护
· 模板周转使用前清理表面混凝土残渣,涂刷脱模剂(均匀覆盖,厚度≤0.2mm),堆放时采用木方垫隔(间距≤1.5m),避免多层板直接接触地面。
7.2 钢筋保护
· 绑扎完成的钢筋严禁踩踏,安装电气管线时不得随意切断钢筋,确需切断时应经设计单位同意并采取加固措施(如增设附加钢筋)。
7.3 混凝土保护
· 楼梯混凝土强度达到1.2MPa前(约浇筑后24h)严禁行人踩踏,达到设计强度75%前(约7d)禁止堆放重物,成品楼梯表面覆盖18mm厚木板保护(用胶带固定)。
7.4 验收标准
· 混凝土表面:色泽均匀,无蜂窝、麻面、裂缝,平整度≤5mm/2m,踏步棱角完整(缺棱掉角长度≤20mm,且每个梯段不超过2处)。
· 结构尺寸:楼梯宽度偏差±10mm,踏步高度/宽度偏差±3mm,栏杆预埋件位置偏差≤10mm,符合《混凝土结构工程施工质量验收规范》(GB50204-2015)要求。
本技术交底未尽事宜,应严格按照设计图纸、施工规范及专项施工方案执行,施工过程中如遇问题,及时与技术部门联系解决。
