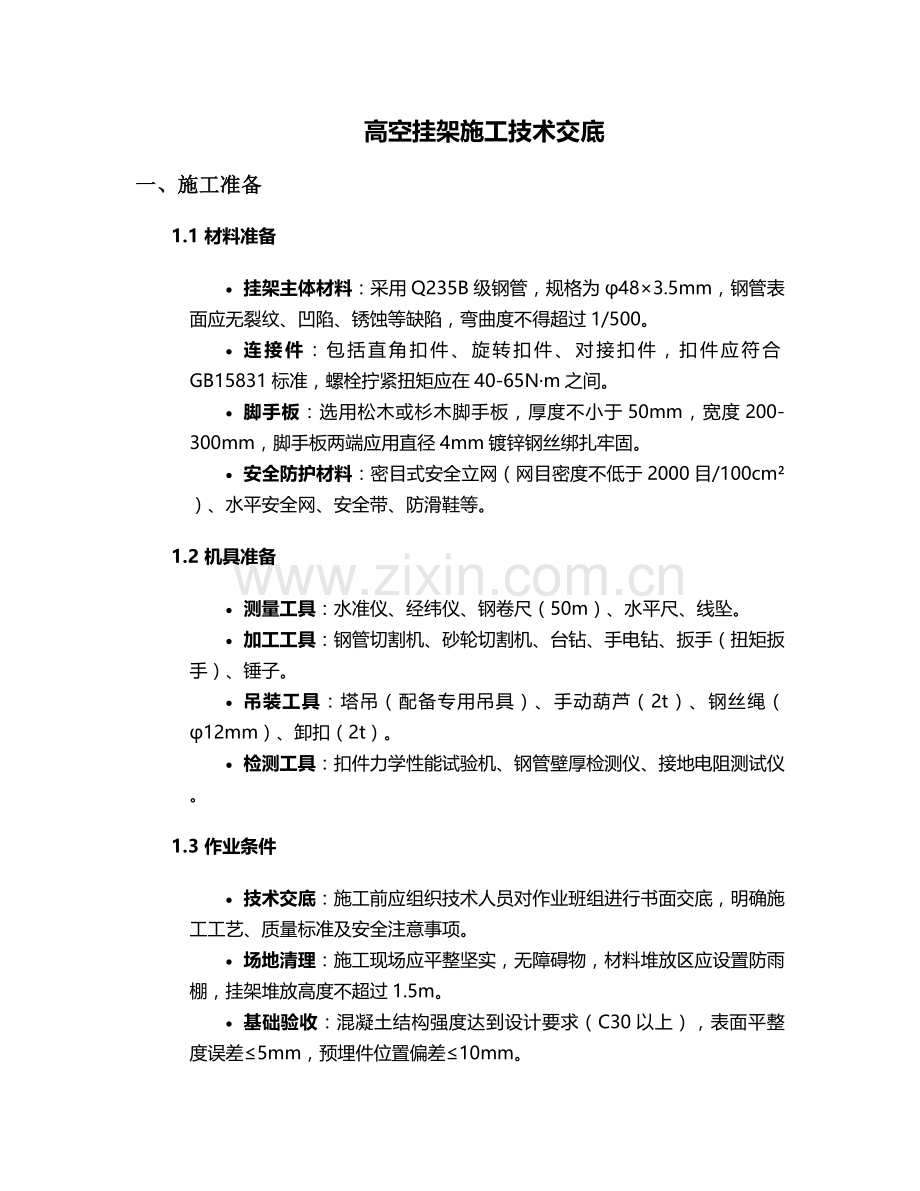

高空挂架施工技术交底
一、施工准备
1.1 材料准备
· 挂架主体材料:采用Q235B级钢管,规格为φ48×3.5mm,钢管表面应无裂纹、凹陷、锈蚀等缺陷,弯曲度不得超过1/500。
· 连接件:包括直角扣件、旋转扣件、对接扣件,扣件应符合GB15831标准,螺栓拧紧扭矩应在40-65N·m之间。
· 脚手板:选用松木或杉木脚手板,厚度不小于50mm,宽度200-300mm,脚手板两端应用直径4mm镀锌钢丝绑扎牢固。
· 安全防护材料:密目式安全立网(网目密度不低于2000目/100cm²)、水平安全网、安全带、防滑鞋等。
1.2 机具准备
· 测量工具:水准仪、经纬仪、钢卷尺(50m)、水平尺、线坠。
· 加工工具:钢管切割机、砂轮切割机、台钻、手电钻、扳手(扭矩扳手)、锤子。
· 吊装工具:塔吊(配备专用吊具)、手动葫芦(2t)、钢丝绳(φ12mm)、卸扣(2t)。
· 检测工具:扣件力学性能试验机、钢管壁厚检测仪、接地电阻测试仪。
1.3 作业条件
· 技术交底:施工前应组织技术人员对作业班组进行书面交底,明确施工工艺、质量标准及安全注意事项。
· 场地清理:施工现场应平整坚实,无障碍物,材料堆放区应设置防雨棚,挂架堆放高度不超过1.5m。
· 基础验收:混凝土结构强度达到设计要求(C30以上),表面平整度误差≤5mm,预埋件位置偏差≤10mm。

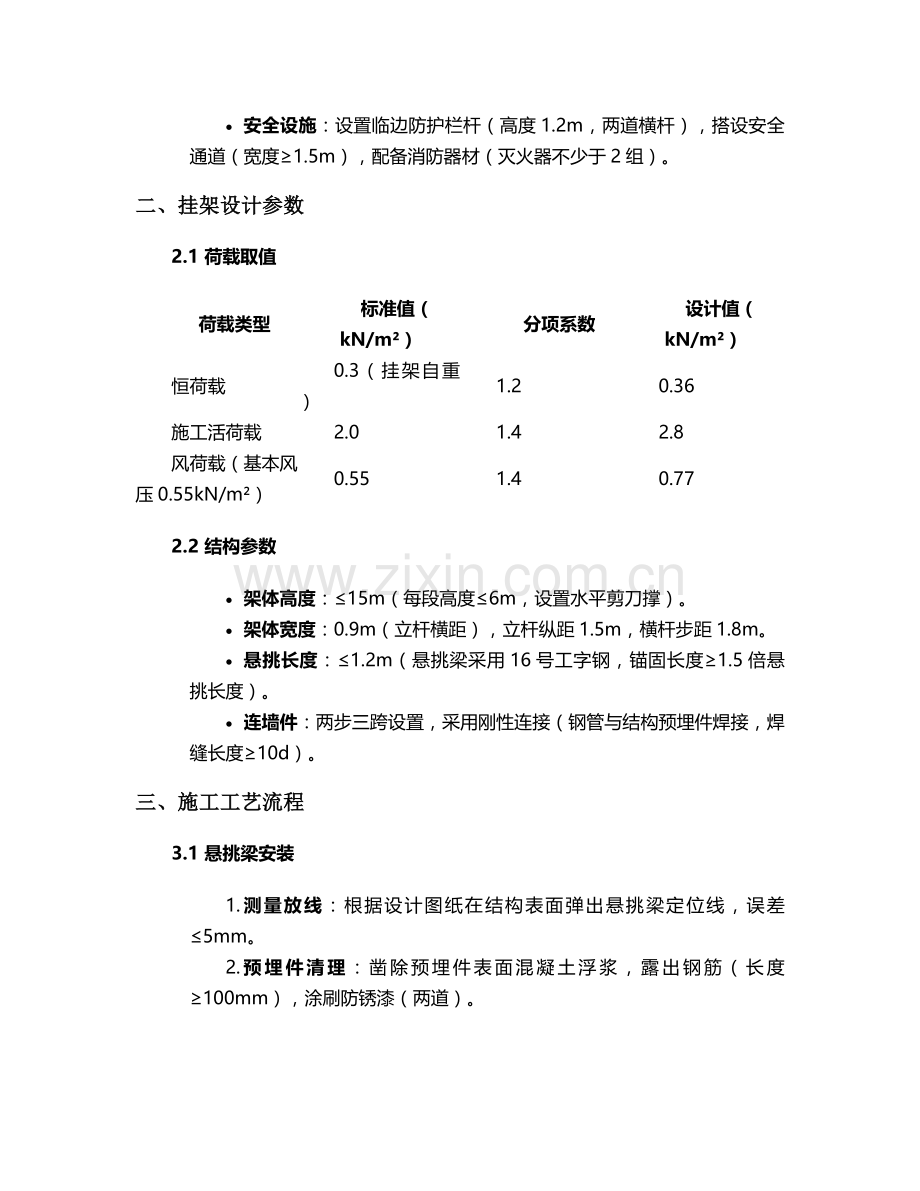

· 安全设施:设置临边防护栏杆(高度1.2m,两道横杆),搭设安全通道(宽度≥1.5m),配备消防器材(灭火器不少于2组)。
二、挂架设计参数
2.1 荷载取值
荷载类型
标准值(kN/m²)
分项系数
设计值(kN/m²)
恒荷载
0.3(挂架自重)
1.2
0.36
施工活荷载
2.0
1.4
2.8
风荷载(基本风压0.55kN/m²)
0.55
1.4
0.77
2.2 结构参数
· 架体高度:≤15m(每段高度≤6m,设置水平剪刀撑)。
· 架体宽度:0.9m(立杆横距),立杆纵距1.5m,横杆步距1.8m。
· 悬挑长度:≤1.2m(悬挑梁采用16号工字钢,锚固长度≥1.5倍悬挑长度)。
· 连墙件:两步三跨设置,采用刚性连接(钢管与结构预埋件焊接,焊缝长度≥10d)。
三、施工工艺流程
3.1 悬挑梁安装
1. 测量放线:根据设计图纸在结构表面弹出悬挑梁定位线,误差≤5mm。
2. 预埋件清理:凿除预埋件表面混凝土浮浆,露出钢筋(长度≥100mm),涂刷防锈漆(两道)。
3. 工字钢安装:将16号工字钢放置于预埋件上,调整水平度(误差≤2mm/m),采用M20膨胀螺栓固定(每根悬挑梁不少于4个螺栓,埋深≥100mm)。
4. 锚固处理:悬挑梁端部与结构钢筋焊接(双面焊,焊缝高度≥8mm),焊接完成后进行无损检测(UT探伤Ⅰ级合格)。
3.2 立杆搭设
1. 立杆定位:在悬挑梁上弹出立杆位置线,立杆底部设置50mm×100mm木垫板(长度≥2跨),垫板应居中放置。
2. 立杆连接:立杆采用对接扣件连接,接头应错开布置(相邻接头高度差≥500mm,同一截面接头率≤50%)。
3. 垂直度控制:立杆垂直度偏差≤1/200架体高度,全高偏差≤100mm,采用线坠和经纬仪双向控制。
3.3 横杆与剪刀撑搭设
1. 横杆安装:横杆与立杆采用直角扣件连接,两端各伸出扣件盖板边缘≥100mm,横杆水平度偏差≤5mm/m。
2. 剪刀撑设置:
o 纵向剪刀撑:连续设置,角度45°-60°,搭接长度≥1m,用3个旋转扣件固定(两端及中间各1个)。
o 水平剪刀撑:架体高度超过6m时,每3层设置一道,与立杆、横杆连接牢固。
3. 扫地杆:距悬挑梁表面200mm处设置纵向和横向扫地杆,扫地杆应采用直角扣件固定在立杆上。
3.4 脚手板与防护设施安装
1. 脚手板铺设:脚手板应满铺、铺稳,离墙面距离≤150mm,搭接长度≥200mm,接头处用双股镀锌钢丝绑扎。
2. 安全网搭设:
o 外立网:挂设密目式安全网,网片之间搭接长度≥100mm,用16号铁丝绑扎在立杆或横杆上(间距≤300mm)。
o 水平网:每隔3层设置一道,网宽≥2m,外挑宽度≥1.5m,网底与结构表面间隙≤100mm。
3. 防护栏杆:作业层设置两道防护栏杆(高度1.2m和0.6m),栏杆内侧挂18cm高挡脚板(刷红白警示漆,间距200mm)。
3.5 连墙件安装
1. 连墙件布置:采用刚性连墙件(φ48×3.5mm钢管),呈梅花形布置,连墙件应水平设置(角度偏差≤10°)。
2. 连接方式:连墙件与结构采用预埋螺栓连接(M16膨胀螺栓,埋深≥100mm),与架体采用直角扣件连接,严禁采用柔性连墙件(如钢丝绳)。
3. 验收要求:连墙件安装后应进行抗拔力测试(每10个抽测1个,抗拔力≥10kN)。
四、质量控制标准
4.1 材料验收标准
· 钢管:表面锈蚀深度≤0.5mm,弯曲变形≤1.5‰,壁厚偏差±0.25mm。
· 扣件:盖板厚度≥5mm,螺栓拧紧扭矩40-65N·m时不得断裂,抗滑承载力≥7kN。
· 脚手板:含水率≤25%,无腐朽、劈裂,弯曲变形≤1/200。
4.2 搭设质量标准
项目
允许偏差
检查方法
立杆垂直度
≤100mm(全高)
经纬仪、吊线坠
立杆间距
±50mm
钢卷尺
横杆步距
±20mm
钢卷尺
脚手板铺设间隙
≤150mm
塞尺
扣件拧紧扭矩
40-65N·m
扭矩扳手(每50个测1个)
安全网搭接长度
≥100mm
钢卷尺
4.3 验收程序
1. 分项验收:悬挑梁、立杆、剪刀撑等分项工程完成后,由技术员组织自检,填写《分项工程验收记录表》。
2. 分段验收:架体搭设高度每6m进行一次分段验收,验收内容包括结构稳定性、安全防护等。
3. 竣工验收:整体搭设完成后,由项目经理组织验收(监理单位参加),验收合格后悬挂“验收合格牌”(注明验收日期、负责人)。
五、安全技术措施
5.1 高空作业安全
· 人员要求:作业人员必须年满18周岁,体检合格(无高血压、恐高症等),持证上岗(特种作业操作证)。
· 防护装备:作业时必须佩戴安全帽(帽衬与帽壳间隙5-20mm)、安全带(高挂低用,固定在立杆或横杆上),穿防滑鞋(鞋底花纹深度≥3mm)。
· 作业平台:严禁在脚手板上堆放杂物(荷载≤2kN/m²),工具应放入工具袋,严禁抛掷物料(设置专用料斗)。
5.2 吊装作业安全
· 吊具检查:吊装前应检查吊具(钢丝绳磨损≤10%,卸扣无变形),吊物下方严禁站人,设置警戒区(半径≥5m)。
· 信号指挥:吊装作业由专人指挥(持信号工证),使用对讲机(频道专用),指挥信号应明确(参照GB5082-2019)。
· 吊装荷载:严禁超载吊装(吊具额定荷载2t,实际吊装重量≤1.5t),起吊时应先试吊(离地300mm,停留10s检查)。
5.3 防火与用电安全
· 动火作业:焊接作业时应设置接火斗(铺满防火棉),配备灭火器(干粉灭火器2个),作业后清理火星,确认无隐患后方可离开。
· 临时用电:配电箱应设置防雨棚,实行“三级配电两级保护”,开关箱与用电设备距离≤3m,接地电阻≤4Ω。
· 避雷措施:架体应设置避雷针(高度≥1.5m,采用φ12mm圆钢),与结构防雷接地系统连接(冲击接地电阻≤10Ω)。
六、拆除工艺流程
6.1 拆除准备
1. 方案审批:编制拆除专项方案(经监理单位审批),设置警戒区(拉设警戒线,配备安全员2名)。
2. 材料清理:拆除区域内的施工材料、建筑垃圾应提前清理,严禁向下抛掷。
3. 机具检查:手动葫芦、钢丝绳等吊装工具应进行荷载试验(1.25倍额定荷载,静置10min)。
6.2 拆除顺序
1. 安全网拆除:先拆除水平安全网,再拆除密目式安全立网,网片应卷捆后由塔吊吊至地面。
2. 脚手板拆除:由上而下逐层拆除,每块脚手板用绳索绑扎后缓慢放下,严禁整片推倒。
3. 横杆与剪刀撑拆除:先拆横杆(后拆剪刀撑),拆除时应两人配合(一人拆除,一人传递)。
4. 立杆拆除:立杆应分段拆除(每段长度≤6m),采用手动葫芦吊至地面,严禁整体推倒。
5. 悬挑梁拆除:最后拆除悬挑梁,拆除前应先卸载(清除梁上杂物),采用塔吊单点吊装(吊点设置在梁端1/3处)。
6.3 拆除注意事项
· 天气条件:遇有六级及以上大风、雨雪、大雾等天气,严禁进行拆除作业。
· 作业时间:拆除作业应在白天进行,夜间施工需配备充足照明(照度≥50lux)。
· 废弃物处理:拆除的钢管、扣件应分类堆放,钢管表面应除锈后涂刷防锈漆,扣件应清洗润滑后入库。
七、应急预案
7.1 架体坍塌应急处置
1. 立即停工:现场负责人立即发出停工指令,组织人员撤离至安全区域(距离架体≥10m)。
2. 设置警戒:由安全员拉设警戒线,严禁无关人员进入危险区域,同时上报项目部应急指挥部。
3. 救援措施:若有人员被困,立即启动应急救援(使用液压扩张器、切割机等工具破拆救人),同时拨打120急救电话。
4. 原因调查:组织技术人员分析坍塌原因,采取加固措施(设置临时支撑)后再清理现场。
7.2 高空坠落应急处置
1. 现场急救:立即停止作业,将伤者转移至平坦地带,检查呼吸、心跳(若停止,立即进行心肺复苏)。
2. 止血包扎:对伤口进行压迫止血(用干净毛巾或纱布覆盖),骨折部位用夹板固定(长度超过骨折上下关节)。
3. 转运就医:拨打120急救电话,派专人引导救护车至现场,转运过程中保持伤者头部略高(昏迷者头偏向一侧)。
7.3 火灾应急处置
1. 初期火灾:立即使用现场灭火器扑救(干粉灭火器对准火焰根部喷射),同时切断电源。
2. 火势扩大:组织人员疏散(沿安全通道有序撤离),拨打119报警电话(说明火灾地点、燃烧物质、火势大小)。
3. 配合救援:派专人到路口引导消防车,清理消防通道(宽度≥4m),提供消防水源(室外消火栓压力≥0.2MPa)。
八、质量记录与归档
8.1 质量记录内容
· 材料合格证:钢管、扣件、安全网等材料的出厂合格证、检测报告(复印件需加盖供应商公章)。
· 施工记录:搭设施工日志(记录每日作业内容、人员、天气情况)、测量放线记录、扭矩扳手检测记录。
· 验收记录:分项工程验收表、分段验收表、竣工验收表(需监理工程师签字确认)。
· 检测报告:扣件力学性能检测报告、钢管壁厚检测报告、连墙件抗拔力检测报告。
8.2 归档要求
· 资料整理:质量记录应按施工顺序整理,采用A4纸张(复印件需注明原件存放处),装订成册(每册厚度≤30mm)。
· 归档时间:工程竣工验收后30日内,由项目部资料员将资料移交公司档案室(保存期限≥5年)。
· 电子档案:所有质量记录应扫描成PDF格式(分辨率300dpi),建立电子档案(备份两份,分别存储于服务器和移动硬盘)。
注:本交底未尽事宜,应严格按照《建筑施工高处作业安全技术规范》(JGJ80-2016)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)执行。施工过程中若发现异常情况,应立即停工并上报技术部门处理。
