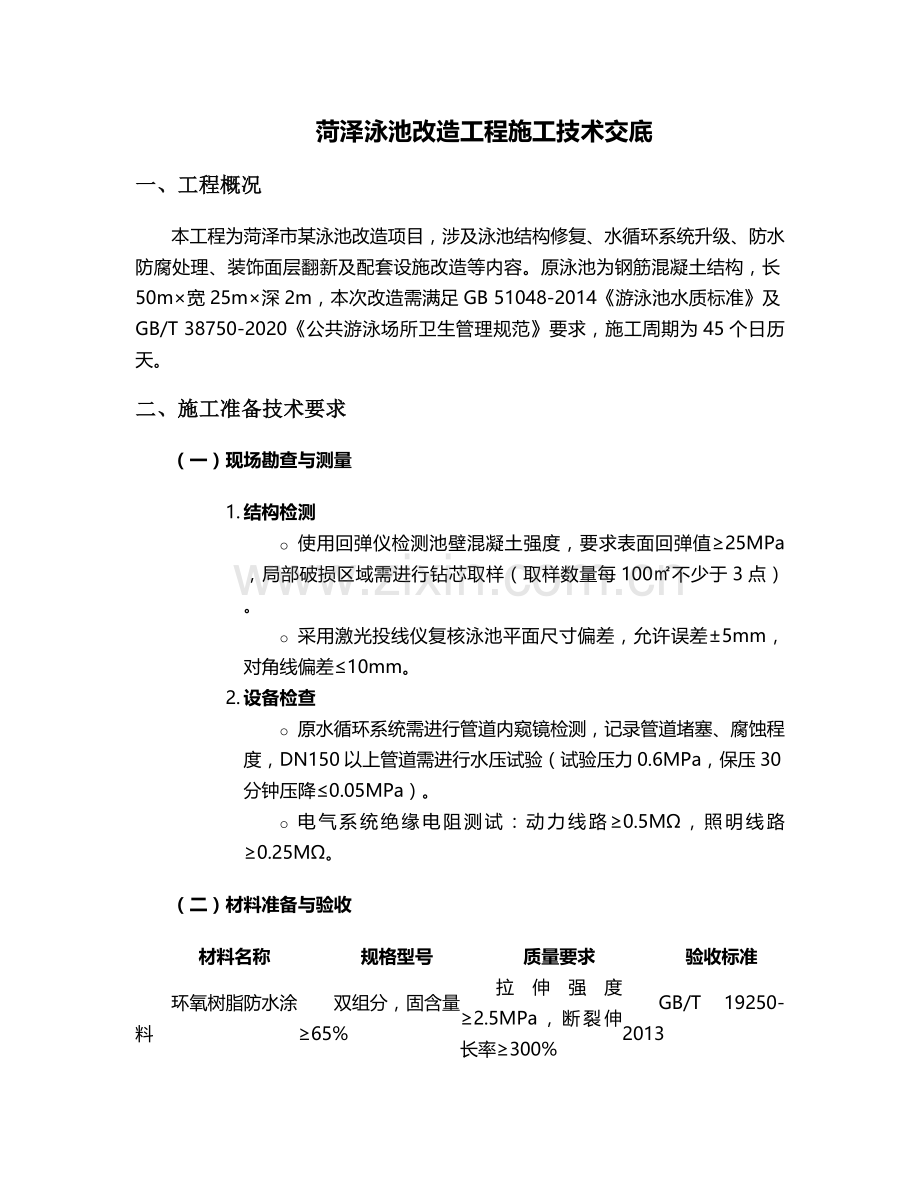

菏泽泳池改造工程施工技术交底 一、工程概况 本工程为菏泽市某泳池改造项目,涉及泳池结构修复、水循环系统升级、防水防腐处理、装饰面层翻新及配套设施改造等内容。原泳池为钢筋混凝土结构,长50m×宽25m×深2m,本次改造需满足GB 51048-2014《游泳池水质标准》及GB/T 38750-2020《公共游泳场所卫生管理规范》要求,施工周期为45个日历天。 二、施工准备技术要求 (一)现场勘查与测量 1. 结构检测 o 使用回弹仪检测池壁混凝土强度,要求表面回弹值≥25MPa,局部破损区域需进行钻芯取样(取样数量每100㎡不少于3点)。 o 采用激光投线仪复核泳池平面尺寸偏差,允许误差±5mm,对角线偏差≤10mm。 2. 设备检查 o 原水循环系统需进行管道内窥镜检测,记录管道堵塞、腐蚀程度,DN150以上管道需进行水压试验(试验压力0.6MPa,保压30分钟压降≤0.05MPa)。 o 电气系统绝缘电阻测试:动力线路≥0.5MΩ,照明线路≥0.25MΩ。 (二)材料准备与验收 材料名称 规格型号 质量要求 验收标准 环氧树脂防水涂料 双组分,固含量≥65% 拉伸强度≥2.5MPa,断裂伸长率≥300% GB/T 19250-2013 泳池专用瓷砖 200×200mm,防滑面 吸水率≤0.5%,莫氏硬度≥6级 GB/T 4100-2015附录L 不锈钢管道 304材质,DN100 壁厚≥2.0mm,表面光洁度Ra≤1.6μm GB/T 12771-2008 石英砂滤料 0.8-1.2mm 含泥量≤1%,不均匀系数K80≤1.8 CJ/T 43-2005 三、主要施工流程及技术要点 (一)旧结构拆除阶段(3天) 1. 池内排水与清淤 o 使用Φ150污水泵排水(扬程≥15m),排水后采用高压水枪(压力8-10MPa)冲洗池底,淤泥通过真空吸污车清运,池内积水残留量≤5mm。 2. 装饰层拆除 o 瓷砖拆除采用电锤(功率≥800W)配Φ20扁凿,施工时需沿瓷砖接缝处凿击,避免损伤结构层,拆除产生的建筑垃圾需分类堆放,金属废料回收率≥90%。 (二)结构修复施工(7天) 1. 混凝土缺陷处理 o 蜂窝麻面修复:先凿除松散混凝土至密实层,采用环氧树脂修补砂浆(抗压强度≥40MPa)分层回填,每层厚度≤30mm,表面需进行拉毛处理。 o 裂缝处理:宽度<0.2mm裂缝采用环氧树脂灌缝胶低压灌注(灌注压力0.2-0.3MPa);宽度≥0.2mm裂缝需骑缝凿V型槽(深度≥10mm),嵌入止水条后用聚合物水泥砂浆封闭。 2. 钢筋补强 o 对锈蚀钢筋进行喷砂除锈(Sa2.5级),露出金属光泽后涂刷环氧富锌底漆(干膜厚度≥60μm)。 o 新增受力钢筋采用植筋工艺,钻孔直径Φ16(钢筋直径Φ12),孔深15d(d为钢筋直径),植筋胶需采用A级胶,固化时间≥72小时,拉拔试验值≥36kN。 (三)防水防腐施工(5天) 1. 基层处理 o 采用角磨机配金刚石磨片打磨混凝土表面,表面平整度≤2mm/2m,阴阳角做成R=50mm圆弧角,局部凹陷处用修补砂浆找平。 2. 防水层施工 o 第一道:涂刷环氧树脂底涂(用量0.2kg/㎡),表干后铺设玻纤布(搭接宽度≥100mm); o 第二道:刮涂环氧中涂(厚度1.0mm),固化后进行电火花检测(电压30kV,无击穿现象); o 第三道:涂刷聚氨酯面涂(干膜厚度≥1.5mm),实干时间≥24小时,施工环境温度控制在5-35℃。 (四)管道与设备安装(10天) 1. 管道安装 o 不锈钢管道采用氩弧焊连接,焊接电流80-120A,保护气体流量8-12L/min,焊口需进行渗透检测(PT),不允许有气孔、夹渣。 o 管道支架间距:DN100管道≤2.5m,DN50管道≤1.5m,支架与管道之间加3mm厚氯丁橡胶垫。 2. 过滤系统安装 o 石英砂过滤器安装水平度偏差≤1‰,进出水口需设压力表(量程0-1.0MPa),滤料装填顺序:卵石(底层100mm)→石英砂(中层800mm)→无烟煤(顶层200mm)。 o 循环水泵安装采用减震基础(弹簧减震器型号ZTB-80),与管道连接采用柔性接头(橡胶伸缩节,伸缩量≥50mm)。 (五)装饰装修阶段(12天) 1. 瓷砖铺贴 o 采用泳池专用粘结剂(水泥基,抗压强度≥20MPa),涂抹厚度8-10mm,瓷砖铺贴留缝2mm,采用十字卡定位,铺贴后24小时内禁止踩踏。 o 阴阳角处瓷砖需进行45°倒角处理(倒角宽度5mm),池岸防滑砖摩擦系数BPN≥60。 2. 溢水槽施工 o 不锈钢溢水槽(厚度≥1.5mm)采用折边焊接,焊接后进行电解抛光处理,溢水口间距≤500mm,槽内排水坡度≥2%。 (六)系统调试与验收(8天) 1. 水循环系统调试 o 进行系统联动试运行(连续运行72小时),检测参数: § 过滤速度10-15m/h,反冲洗强度15L/(s·㎡) § 池水浊度≤1NTU,pH值7.0-7.8 § 余氯含量0.3-0.5mg/L 2. 验收标准 o 水质检测:委托第三方检测机构按GB/T 5750-2023标准进行106项全分析 o 渗漏检测:满水试验(水深2.0m),24小时水位下降≤2mm o 安全验收:救生器材配置(救生圈、救生杆、急救箱)符合CJ/T 221-2016要求 四、质量控制与安全措施 (一)关键工序控制点 1. 防水施工 o 每道涂层施工后需经监理验收,留存影像资料(每50㎡不少于1张照片)。 o 雨后或潮湿环境施工需采用除湿机(除湿量≥20L/天)控制基层含水率≤8%。 2. 管道试压 o 分区域试压:垫层管道试验压力1.0MPa,保压1小时;设备连接管试验压力0.8MPa,保压2小时。 (二)安全技术要求 1. 临时用电 o 采用TN-S接零保护系统,配电箱需配置二级漏电保护器(动作电流≤30mA,动作时间≤0.1s)。 o 水下作业照明采用12V安全电压,灯具需具备IP68防护等级。 2. 高空作业 o 池壁施工搭设满堂脚手架(立杆间距≤1.2m,横杆步距≤1.8m),脚手板满铺且固定牢固,作业层设1.2m高防护栏杆。 五、施工组织与管理 1. 劳动力配置(总人数25人) o 结构施工组:8人(含混凝土工3人、钢筋工3人、木工2人) o 防水施工组:5人(持证上岗,需有3年以上同类工程经验) o 管道安装组:6人(含焊工2人、管工3人、电工1人) o 装饰施工组:6人(含铺贴工4人、普工2人) 2. 进度计划控制 o 采用Project软件编制四级进度计划,每周五召开进度协调会,延误超过2天需制定赶工措施(可增加夜间施工,需办理夜间施工许可证)。 3. 环保要求 o 施工废水需经三级沉淀池(尺寸3m×2m×1.5m)处理后排放,悬浮物去除率≥80%。 o 粉尘控制:切割作业需配备移动式除尘设备(风量≥3000m³/h),PM10排放浓度≤0.5mg/m³。 本技术交底未尽事宜,需严格按照现行国家规范及设计图纸执行,施工过程中遇特殊情况应及时与技术部门联系解决。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
