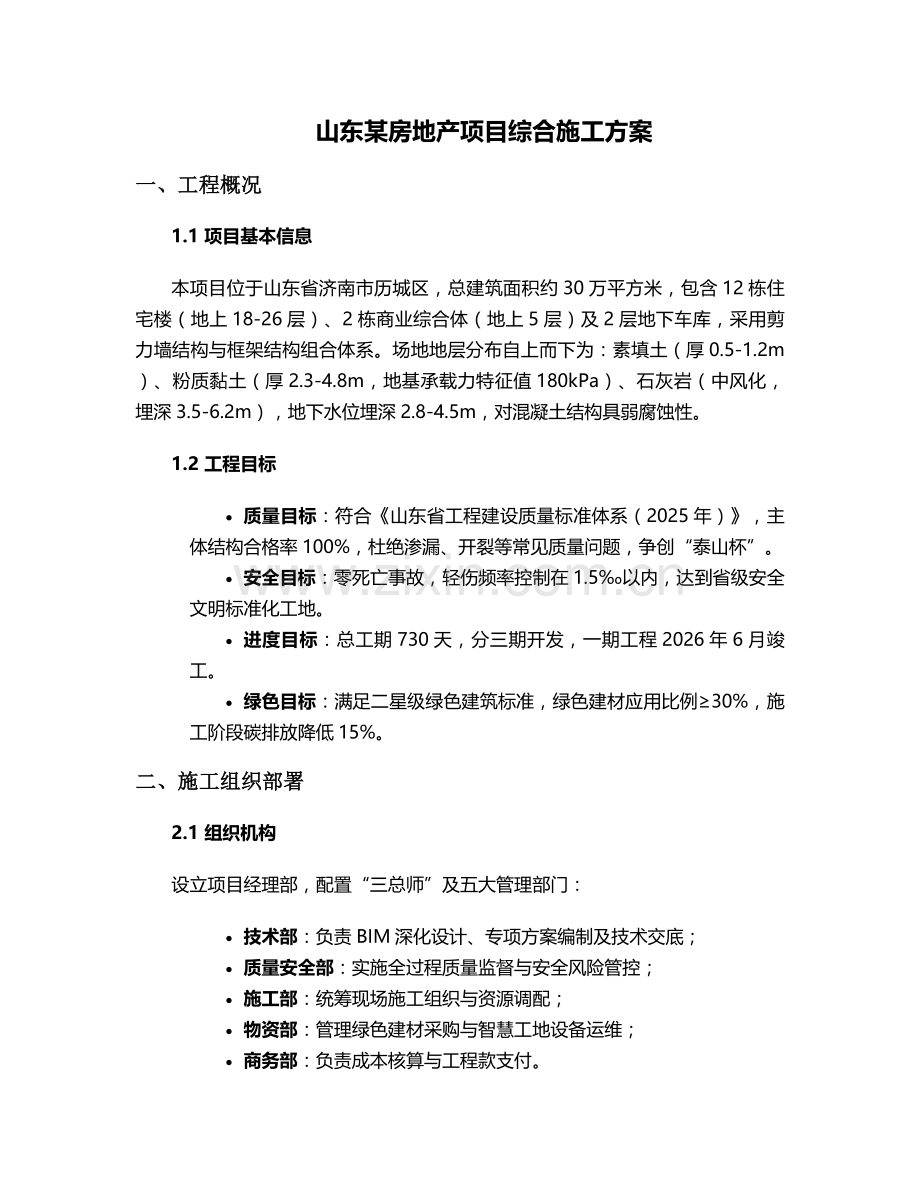

山东某房地产项目综合施工方案
一、工程概况
1.1 项目基本信息
本项目位于山东省济南市历城区,总建筑面积约30万平方米,包含12栋住宅楼(地上18-26层)、2栋商业综合体(地上5层)及2层地下车库,采用剪力墙结构与框架结构组合体系。场地地层分布自上而下为:素填土(厚0.5-1.2m)、粉质黏土(厚2.3-4.8m,地基承载力特征值180kPa)、石灰岩(中风化,埋深3.5-6.2m),地下水位埋深2.8-4.5m,对混凝土结构具弱腐蚀性。
1.2 工程目标
· 质量目标:符合《山东省工程建设质量标准体系(2025年)》,主体结构合格率100%,杜绝渗漏、开裂等常见质量问题,争创“泰山杯”。
· 安全目标:零死亡事故,轻伤频率控制在1.5‰以内,达到省级安全文明标准化工地。
· 进度目标:总工期730天,分三期开发,一期工程2026年6月竣工。
· 绿色目标:满足二星级绿色建筑标准,绿色建材应用比例≥30%,施工阶段碳排放降低15%。
二、施工组织部署
2.1 组织机构
设立项目经理部,配置“三总师”及五大管理部门:
· 技术部:负责BIM深化设计、专项方案编制及技术交底;
· 质量安全部:实施全过程质量监督与安全风险管控;
· 施工部:统筹现场施工组织与资源调配;
· 物资部:管理绿色建材采购与智慧工地设备运维;
· 商务部:负责成本核算与工程款支付。
2.2 施工分区与流程
分区划分:按建筑功能分为A(住宅)、B(商业)、C(地下车库)三大区,采用“分区流水、平行作业”模式,各区设置独立降水系统及材料堆放区。
关键流程:
1. 前期准备:场地平整→地质补勘→临水临电布设(15天);
2. 地基处理:管井降水→土钉墙支护→CFG桩复合地基(45天);
3. 主体结构:分段流水施工,每层工期控制在7天;
4. 装饰装修:采用“湿作业先行、干作业跟进”原则,穿插进行。
2.3 资源配置
· 机械设备:配置3台旋挖钻机、2套BIM管理系统、5G塔机监控设备12台、智能喷淋系统8套;
· 劳动力:高峰期投入800人,其中特种作业人员持证率100%,配置智能安全帽200顶;
· 材料储备:P.O42.5R水泥、HRB400E钢筋等主要材料储备量满足7天连续施工需求,建立二维码追溯系统。
三、关键施工技术要求
3.1 地基与基础工程
· 降水施工:采用Φ300mm管井降水,井深15m,间距15m,确保地下水位降至基底以下1m;止水帷幕采用高压旋喷桩(Φ800mm,搭接200mm),注浆压力20-25MPa。
· 桩基工程:住宅楼区域采用Φ500mm CFG桩(桩长12m),施工采用“隔排跳打”工艺,混凝土坍落度180-220mm;车库区域采用Φ400mm PHC管桩,静压沉桩力控制在1800-2200kN,桩端进入石灰岩≥0.5m。
· 褥垫层:300mm厚级配砂石(碎石:砂=7:3),分两层铺设,压实系数≥0.97,桩顶设置200mm×200mm×10mm钢板托板。
3.2 主体结构工程
· 模板工程:采用盘扣式脚手架(立杆间距≤1.2m)与18mm厚多层板,高支模(高度≥8m)需通过第三方监测,立杆基础设50mm厚通长木板。
· 钢筋工程:梁柱节点采用BIM放样,梁柱纵向钢筋连接采用直螺纹套筒(Ⅰ级接头),绑扎搭接长度≥35d,负温焊接时搭设防风棚,焊后接头严禁接触冰雪。
· 混凝土工程:采用预拌混凝土,掺加早强防冻剂(掺量2%),入模温度≥5℃;墙体浇筑分层厚度≤500mm,采用高频振捣棒(振捣时间15-30s),养护采用覆盖阻燃棉被+电伴热(温度≤80℃)。
3.3 装饰与安装工程
· 外墙工程:采用“保温装饰一体化板”(厚度50mm),粘贴前进行基层平整度检测(误差≤4mm/2m),板缝填充防火岩棉并打胶密封。
· 给排水工程:管道安装前进行压力试验(给水管道1.5倍工作压力,保压30min无泄漏),消防管道采用热浸镀锌钢管,丝扣连接。
· 电气工程:强电井内桥架分层布置,间距≥300mm,防雷接地电阻≤1Ω,智能配电箱安装漏电监测模块(动作电流≤30mA)。
四、质量安全控制体系
4.1 质量管理
· 材料控制:绿色建材需提供认证证书,水泥每200t检测1次强度,钢筋原材每60t进行力学性能检验;
· 过程管控:实行“三检制”(自检、互检、交接检),隐蔽工程验收留存影像资料,混凝土试块留置数量增加20%(含同条件养护);
· 通病防治:外墙渗漏采用“三道防线”(基层处理+防水涂膜+密封胶),卫生间防水上翻高度≥1.8m,管道根部设置止水环。
4.2 安全管理
· 危大工程管控:深基坑(开挖深度5.8m)监测项目包括坡顶位移(预警值30mm)、地下水位(每日2次),高支模搭设后进行承载力试验;
· 智能监控:部署AI摄像头39路,实时识别未佩戴安全帽、临边作业等违规行为,塔机安装防碰撞系统(定位精度10cm);
· 应急管理:编制12项专项应急预案(含坍塌、火灾等),每月组织1次应急演练,配备急救箱及AED设备。
五、绿色施工与智慧工地应用
5.1 绿色施工措施
· 节能降耗:施工现场安装智能水电表,实时监测能耗,办公区采用太阳能照明,节水率≥10%;
· 扬尘控制:环境监测仪联动喷淋系统(PM10≥0.5mg/m³时自动启动),车辆冲洗平台配置三级沉淀池;
· 固废利用:建筑垃圾分类率100%,基坑土方可利用量≥60%,设置建筑垃圾再生利用点(破碎筛分设备1套)。
5.2 智慧工地建设
· BIM技术应用:建立全专业BIM模型,实现碰撞检查(消除300余处管线冲突)、进度模拟及质量问题可视化追溯;
· 劳务管理:采用人脸识别+北斗定位系统,实时监控人员分布,安全教育通过智能WiFi答题(累计6.4万题);
· 数字孪生平台:集成施工进度、质量安全、环境监测等数据,生成周进度预警报告,关键线路延误自动推送责任人。
六、冬季施工专项措施
6.1 施工时间界定
根据山东省气候特征,冬季施工周期为12月15日至次年3月15日,当室外日平均气温连续5天低于5℃时启动冬施预案。
6.2 关键技术措施
· 混凝土工程:采用热水拌合(≤80℃),掺加防冻剂(掺量3%),入模温度≥10℃,养护采用电伴热+阻燃棉被(确保临界强度≥5MPa);
· 钢筋工程:负温焊接时环境温度不低于-20℃,焊后冷却≥10min,钢筋原材堆放采用架空覆盖(离地30cm,覆盖防火岩棉);
· 装饰工程:室内抹灰采用热作法(环境温度≥5℃),外墙施工避开雨雪天气,基层含水率≤8%。
6.3 安全保障
· 防冻防滑:施工现场道路铺设融雪剂(掺量50g/m²),脚手架立杆底部设置防滑底座;
· 防火防爆:乙炔瓶与氧气瓶间距≥5m,配备防爆型配电箱,生活区采用集中供暖(严禁使用明火)。
七、验收与交付
7.1 验收标准
· 分部分项验收:严格执行《山东省工程建设质量标准体系(2025年)》,其中地基承载力≥240kPa,主体结构垂直度偏差≤H/3000且≤20mm;
· 绿色建筑验收:提交二星级绿色建筑评价报告,包括节能率(≥65%)、可再生能源利用(太阳能热水系统覆盖率100%)等指标;
· 分户验收:逐户进行渗漏水、隔音(分户墙空气声隔声量≥40dB)等8项功能检测,结果同步上传监管平台。
7.2 资料归档
竣工资料采用“纸质+数字化”双套制,包含:
1. 施工日志(每日上传至智慧工地平台);
2. 材料合格证及检测报告(二维码可追溯);
3. 分部分项验收记录(含影像资料);
4. 《住宅质量保证书》《住宅使用说明书》(制式文本)。
八、保障措施
8.1 制度保障
建立“周例会、月考核”机制,将绿色施工、智慧工地应用等指标纳入绩效考核,考核结果与工程款支付挂钩(权重20%)。
8.2 技术创新
设立专项研发资金,开展“5G+无人碾压”“BIM+AR技术交底”等6项课题研究,申请实用新型专利不少于3项。
8.3 应急保障
与周边医院、消防中队建立联动机制,现场储备应急物资(柴油发电机2台、应急照明100套),确保极端天气下施工连续性。
本方案未尽事宜,严格按照《山东省工程建设安全标准体系(2025年)》及相关规范执行,实施过程中根据实际情况动态调整,并报监理单位审批备案。
