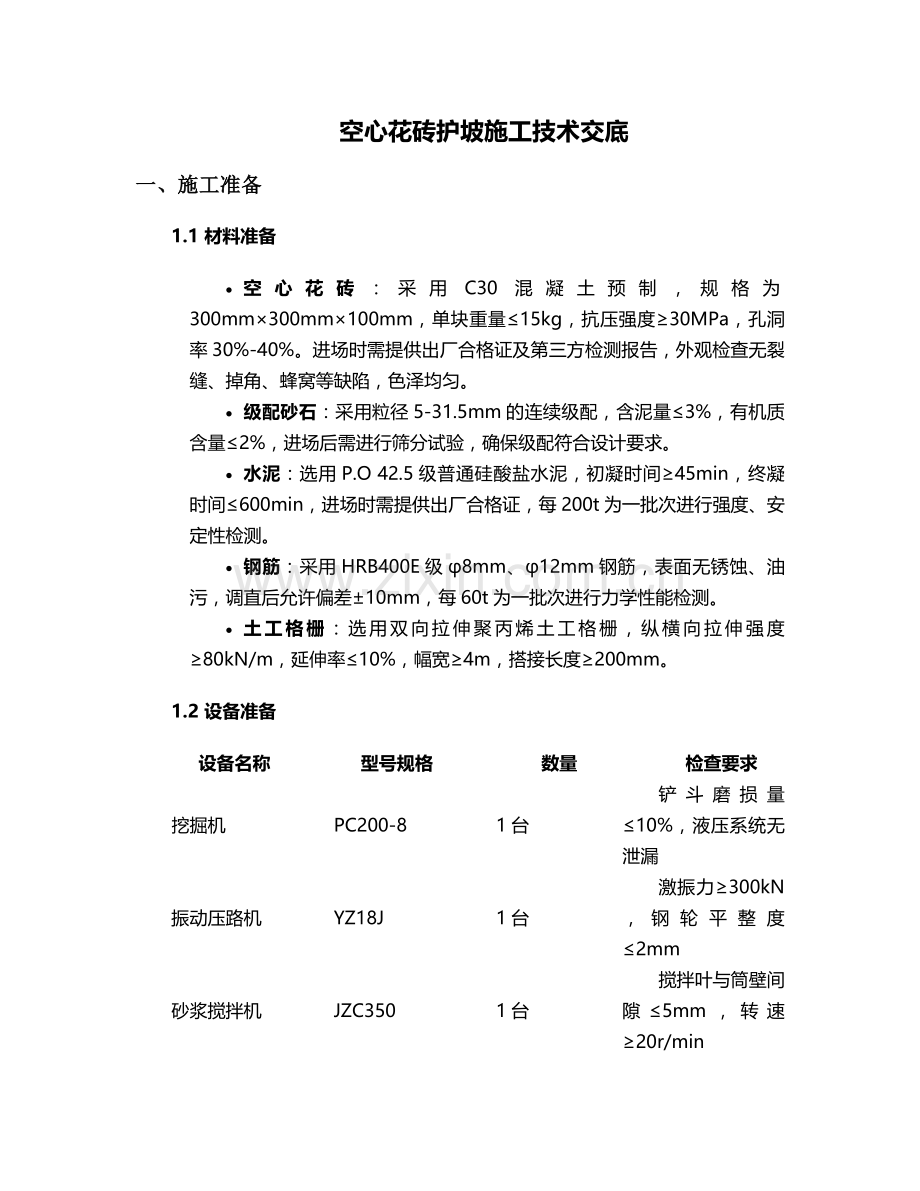

空心花砖护坡施工技术交底
一、施工准备
1.1 材料准备
· 空心花砖:采用C30混凝土预制,规格为300mm×300mm×100mm,单块重量≤15kg,抗压强度≥30MPa,孔洞率30%-40%。进场时需提供出厂合格证及第三方检测报告,外观检查无裂缝、掉角、蜂窝等缺陷,色泽均匀。
· 级配砂石:采用粒径5-31.5mm的连续级配,含泥量≤3%,有机质含量≤2%,进场后需进行筛分试验,确保级配符合设计要求。
· 水泥:选用P.O 42.5级普通硅酸盐水泥,初凝时间≥45min,终凝时间≤600min,进场时需提供出厂合格证,每200t为一批次进行强度、安定性检测。
· 钢筋:采用HRB400E级φ8mm、φ12mm钢筋,表面无锈蚀、油污,调直后允许偏差±10mm,每60t为一批次进行力学性能检测。
· 土工格栅:选用双向拉伸聚丙烯土工格栅,纵横向拉伸强度≥80kN/m,延伸率≤10%,幅宽≥4m,搭接长度≥200mm。
1.2 设备准备

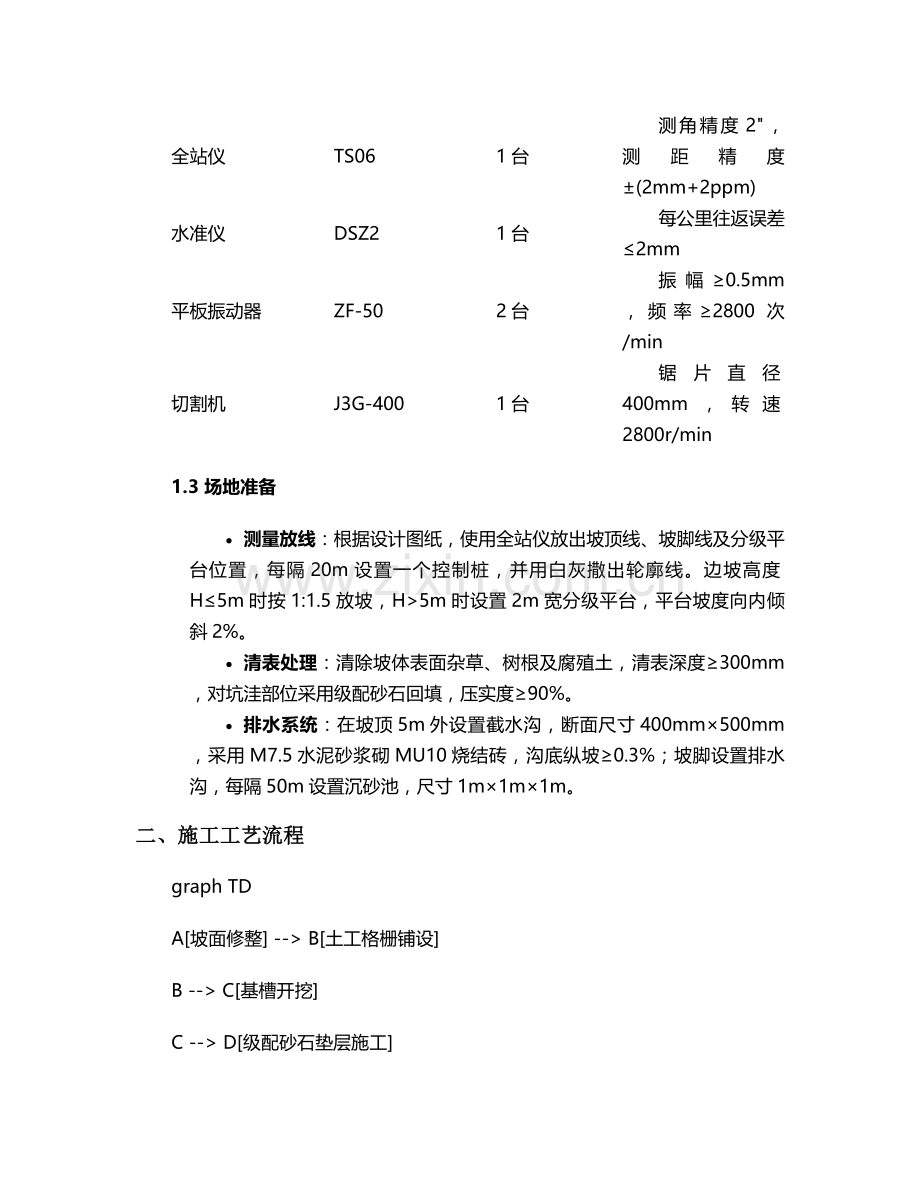

设备名称
型号规格
数量
检查要求
挖掘机
PC200-8
1台
铲斗磨损量≤10%,液压系统无泄漏
振动压路机
YZ18J
1台
激振力≥300kN,钢轮平整度≤2mm
砂浆搅拌机
JZC350
1台
搅拌叶与筒壁间隙≤5mm,转速≥20r/min
全站仪
TS06
1台
测角精度2",测距精度±(2mm+2ppm)
水准仪
DSZ2
1台
每公里往返误差≤2mm
平板振动器
ZF-50
2台
振幅≥0.5mm,频率≥2800次/min
切割机
J3G-400
1台
锯片直径400mm,转速2800r/min
1.3 场地准备
· 测量放线:根据设计图纸,使用全站仪放出坡顶线、坡脚线及分级平台位置,每隔20m设置一个控制桩,并用白灰撒出轮廓线。边坡高度H≤5m时按1:1.5放坡,H>5m时设置2m宽分级平台,平台坡度向内倾斜2%。
· 清表处理:清除坡体表面杂草、树根及腐殖土,清表深度≥300mm,对坑洼部位采用级配砂石回填,压实度≥90%。
· 排水系统:在坡顶5m外设置截水沟,断面尺寸400mm×500mm,采用M7.5水泥砂浆砌MU10烧结砖,沟底纵坡≥0.3%;坡脚设置排水沟,每隔50m设置沉砂池,尺寸1m×1m×1m。
二、施工工艺流程
graph TD
A[坡面修整] --> B[土工格栅铺设]
B --> C[基槽开挖]
C --> D[级配砂石垫层施工]
D --> E[钢筋网绑扎]
E --> F[空心花砖铺设]
F --> G[灌缝处理]
G --> H[植被种植]
H --> I[养护验收]
2.1 坡面修整
· 使用挖掘机配合人工修整坡面,自上而下进行,预留100mm厚人工修整层。坡面平整度允许偏差±50mm,坡度允许偏差±5%,每20m检查一个断面。
· 对局部松散土层采用小型夯实机夯实,压实度≥85%;对岩石坡面需进行凿毛处理,凿毛深度≥5mm,密度≥5个点/m²。
2.2 土工格栅铺设
· 铺设方向与坡面走向垂直,从坡脚向坡顶推进,搭接宽度200mm,采用U型钉固定,间距1.5m×1.5m,钉长150mm,打入深度≥100mm。
· 铺设时保持格栅平整无褶皱,松紧度以自然下垂为宜,严禁拉伸过度。在坡顶、坡脚及分级平台处增设一道φ12mm锚固钢筋,长度500mm,间距1m。
2.3 基槽开挖
· 沿坡脚线开挖宽500mm、深600mm的基槽,采用人工配合挖掘机开挖,槽底平整度允许偏差±30mm,轴线偏差±50mm。
· 基槽底部铺设100mm厚级配砂石垫层,采用平板振动器振捣密实,压实度≥93%,承载力特征值≥150kPa。
2.4 级配砂石垫层施工
· 垫层厚度150mm,分两层铺设,每层虚铺厚度200mm,采用振动压路机碾压,行驶速度2-3km/h,碾压次数≥4遍,轮迹重叠1/3。
· 碾压完成后进行环刀取样,每100m²取1个点,压实度≥95%,表面平整度允许偏差±20mm。
2.5 钢筋网绑扎
· 采用φ8mm钢筋绑扎成200mm×200mm网格,钢筋交叉点采用20#火烧丝双股绑扎,绑扎点间距≤500mm。
· 沿坡面纵向设置φ12mm通长筋,间距1.5m,与网格筋采用绑扎连接,搭接长度300mm,每间隔1m设置φ12mm×500mm的锚杆,锚杆打入坡面深度≥400mm。
2.6 空心花砖铺设
· 铺设顺序从坡脚向坡顶,自下而上进行,砖体排列采用“品”字形错缝铺设,横向缝宽10mm,纵向缝宽15mm,缝内预留50mm深灌缝空间。
· 砖体铺设时用橡皮锤轻击找平,表面平整度允许偏差±10mm,相邻砖体高差≤5mm,每20m检查一条直线,直线度偏差≤15mm。
· 空心花砖孔洞需与坡面走向垂直,孔洞内填充种植土,种植土需过筛去除杂质,有机质含量≥5%,pH值6.5-7.5。
2.7 灌缝处理
· 采用1:2水泥砂浆灌缝,水灰比0.4-0.45,砂浆搅拌时间≥2min,使用铁抹子将砂浆嵌入缝内,深度50mm,表面压光。
· 灌缝完成后24h内覆盖土工布洒水养护,养护时间≥7d,养护期间保持表面湿润,避免碰撞砖体。
2.8 植被种植
· 在空心花砖孔洞内种植紫花苜蓿、狗牙根等固土植物,每孔洞播种量10-15g,播种后覆盖20mm厚细土,轻轻压实。
· 种植完成后立即浇水,采用喷雾式洒水,避免水流冲刷,保持土壤含水率60%-80%,成活率≥90%。
三、质量控制要点
3.1 关键工序控制
· 坡面修整:每50m设置一个坡度尺,实时监测坡度,对超挖部位采用C15混凝土回填,严禁用虚土回填。
· 垫层碾压:碾压前测定砂石含水率,最佳含水率控制在8%-12%,当含水率低于5%时,需洒水增湿至最佳含水率。
· 砖体铺设:采用定制的300mm×300mm×100mm样板砖进行首件验收,样板段长度≥10m,验收合格后方可大面积施工。
3.2 质量验收标准
项目
允许偏差
检验方法
检验频率
坡面坡度
±5%
坡度尺测量
每20m检查1处
砖体表面平整度
±10mm
2m靠尺+塞尺
每100m²检查3点
缝宽
±2mm
钢直尺测量
每20m检查5处
灌缝饱满度 ≥95%
敲击检查+目测
每100m²检查10处
植被成活率 ≥90%
点数统计
每100m²检查1处
3.3 常见质量问题处理
· 砖体松动:将松动砖体周围砂浆剔除,重新铺设并采用膨胀水泥砂浆灌缝,加强养护。
· 坡面塌陷:立即停止施工,清除塌陷部位松散土,采用浆砌片石回填至设计标高,增设锚杆加固。
· 灌缝开裂:将开裂部位凿除20mm深,清理干净后采用环氧树脂砂浆修补,表面贴玻纤布增强。
四、安全文明施工
4.1 安全防护措施
· 高空作业:坡高≥2m时设置1.2m高防护栏杆,栏杆立柱间距≤2m,底部设200mm高挡脚板,作业人员系挂双钩安全带,安全带固定点承载力≥15kN。
· 临时用电:采用TN-S接零保护系统,配电箱设置防雨棚,漏电保护器动作电流≤30mA,动作时间≤0.1s,电缆架空高度≥2.5m。
· 机械作业:挖掘机作业半径内严禁站人,振动压路机作业时设专人指挥,机械停放远离坡边≥5m,夜间设置警示灯。
4.2 文明施工要求
· 材料堆放:空心花砖码放高度≤1.5m,砂石料堆置采用隔离挡墙分隔,水泥库地面架空300mm,四周设排水沟。
· 扬尘控制:施工现场出入口设置洗车平台,裸土覆盖防尘网,风速≥5级时停止土方作业,洒水降尘频次≥4次/d。
· 噪声控制:破碎机、切割机等设备设置隔音棚,夜间施工噪声≤55dB,确需夜间施工时办理夜间施工许可。
4.3 应急预案
· 滑坡预警:在坡顶设置位移观测点,监测频率1次/d,当位移量≥5mm/d时立即启动预警,组织人员撤离至安全区域。
· 触电事故:配备2台200mA急救箱,现场电工持特种作业证上岗,发生触电时立即切断电源,采用绝缘工具施救。
· 火灾事故:施工现场每50m设置2具4kg干粉灭火器,油库单独设置,与明火点距离≥30m,制定消防演练计划,每月演练1次。
五、施工监测与验收
5.1 监测内容与频率
· 坡顶位移:采用全站仪进行水平位移监测,监测点间距20m,初始值观测3次取平均值,施工期间1次/d,竣工后1次/周,监测周期3个月。
· 坡面沉降:采用水准仪进行沉降观测,精度±1mm,每100m²设置1个监测点,施工期间1次/d,稳定后1次/月。
· 渗流量:在坡脚排水沟设置量水堰,采用量杯测量渗流量,正常渗流量≤0.5L/min,当渗流量突然增大时加密监测频次至1次/h。
5.2 验收程序
1. 分项工程验收:每个工序完成后,施工单位自检合格后报监理工程师验收,验收资料包括隐蔽工程记录、检测报告等。
2. 竣工验收:工程完工后,施工单位提交竣工验收申请,监理工程师组织设计、勘察单位进行现场验收,验收合格后签署验收证书。
3. 资料归档:竣工资料包括施工日志、材料合格证、检测报告、验收记录等,按《建设工程文件归档规范》整理归档,一式4份。
六、注意事项
· 雨天停止坡面施工,雨后需对坡面进行晾晒,待含水率≤20%后方可继续施工。
· 冬季施工时,砂浆拌合水温≤80℃,砂加热温度≤40℃,施工完成后覆盖棉被保温,确保养护温度≥5℃。
· 空心花砖运输时采用专用托盘,严禁抛扔,装卸时轻拿轻放,避免棱角损坏。
· 施工期间设置专人负责植被养护,定期浇水、施肥,病虫害防治采用生物防治方法,禁止使用剧毒农药。
本技术交底未尽事宜,需严格按照设计图纸及《公路路基施工技术规范》(JTG/T 3610-2019)执行,施工过程中如遇特殊情况,应及时与设计单位沟通解决。
