收藏 分销(赏)

阳泉舞台工程施工技术交底.doc

上传人:w****g 文档编号:12968117 上传时间:2025-12-30 格式:DOC 页数:6 大小:22.88KB 下载积分:6 金币
下载 相关 举报
阳泉舞台工程施工技术交底.doc_第1页
第1页 / 共6页
阳泉舞台工程施工技术交底.doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述

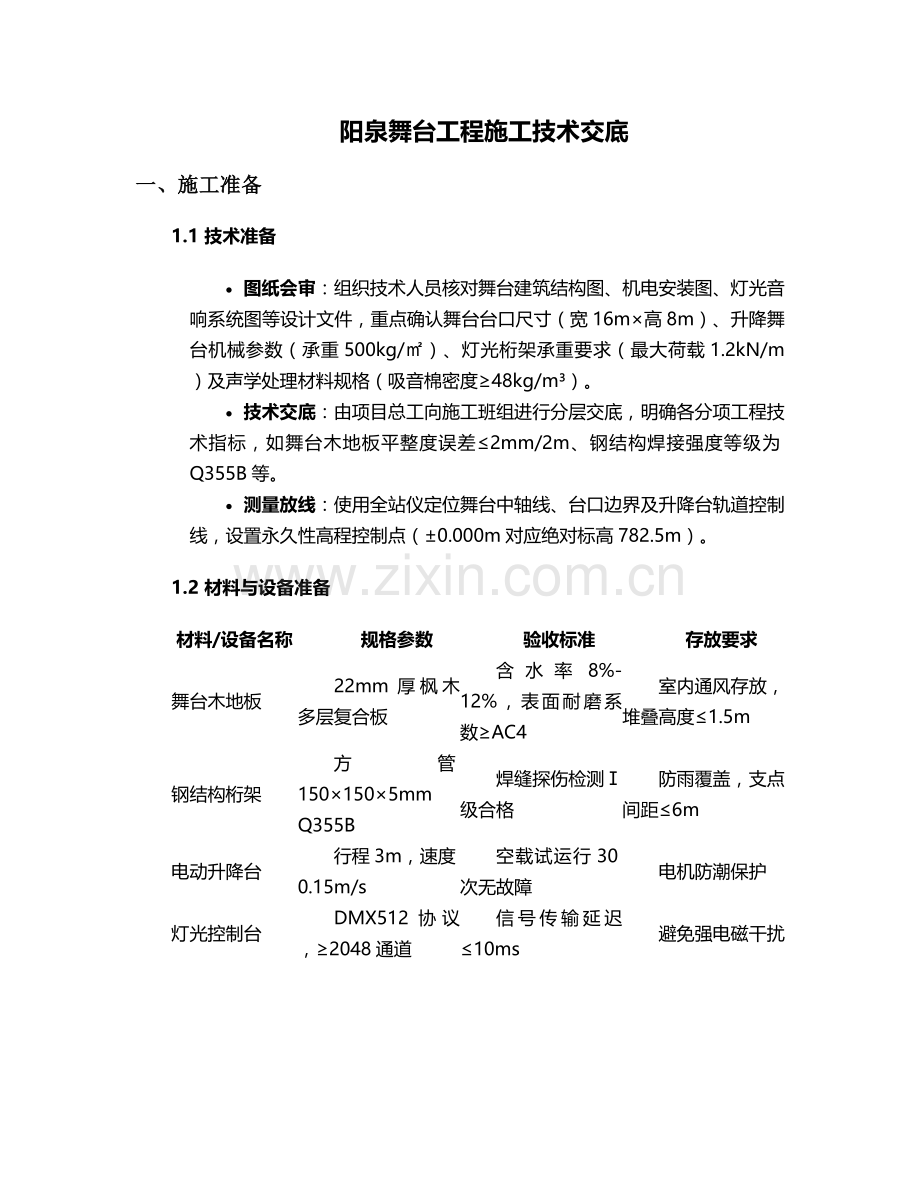

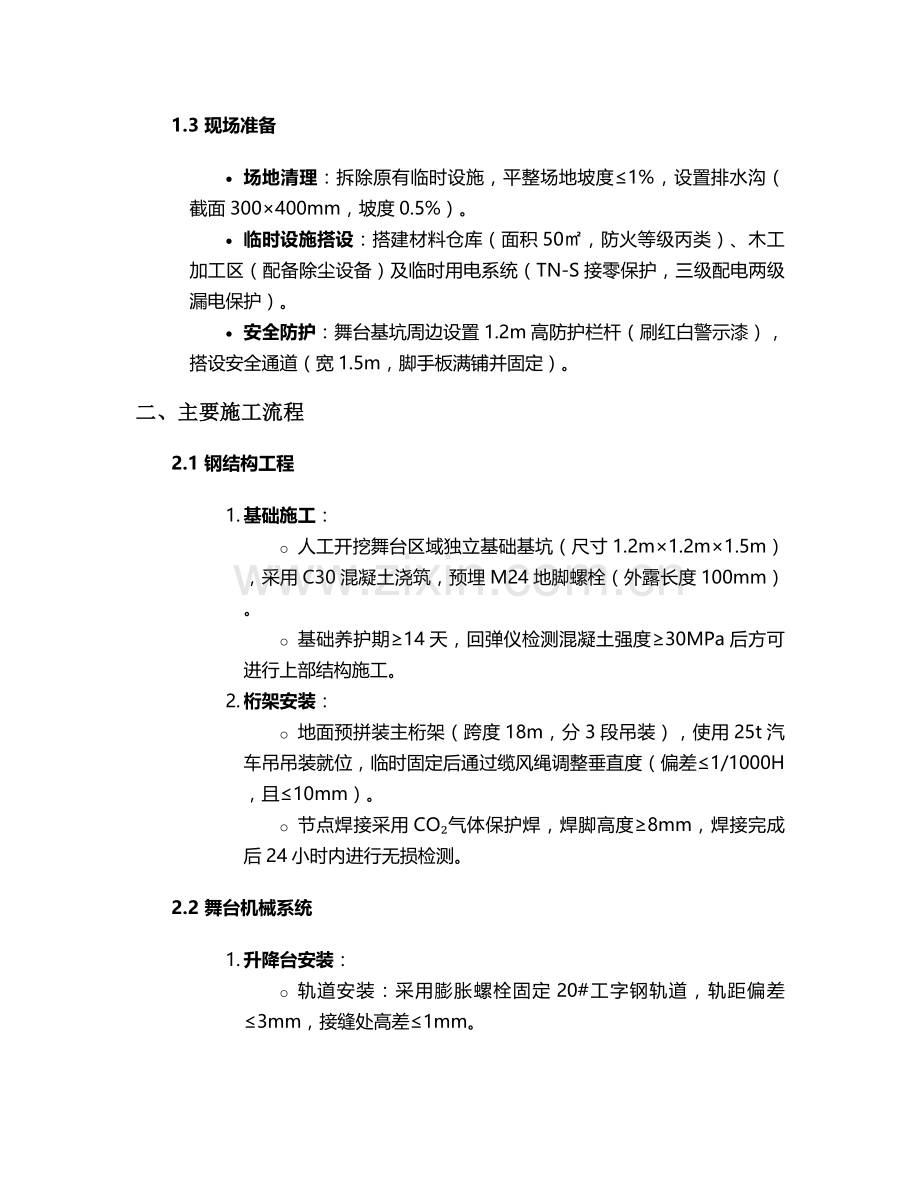

阳泉舞台工程施工技术交底 一、施工准备 1.1 技术准备 · 图纸会审:组织技术人员核对舞台建筑结构图、机电安装图、灯光音响系统图等设计文件,重点确认舞台台口尺寸(宽16m×高8m)、升降舞台机械参数(承重500kg/㎡)、灯光桁架承重要求(最大荷载1.2kN/m)及声学处理材料规格(吸音棉密度≥48kg/m³)。 · 技术交底:由项目总工向施工班组进行分层交底,明确各分项工程技术指标,如舞台木地板平整度误差≤2mm/2m、钢结构焊接强度等级为Q355B等。 · 测量放线:使用全站仪定位舞台中轴线、台口边界及升降台轨道控制线,设置永久性高程控制点(±0.000m对应绝对标高782.5m)。 1.2 材料与设备准备 材料/设备名称 规格参数 验收标准 存放要求 舞台木地板 22mm厚枫木多层复合板 含水率8%-12%,表面耐磨系数≥AC4 室内通风存放,堆叠高度≤1.5m 钢结构桁架 方管150×150×5mm Q355B 焊缝探伤检测Ⅰ级合格 防雨覆盖,支点间距≤6m 电动升降台 行程3m,速度0.15m/s 空载试运行30次无故障 电机防潮保护 灯光控制台 DMX512协议,≥2048通道 信号传输延迟≤10ms 避免强电磁干扰 1.3 现场准备 · 场地清理:拆除原有临时设施,平整场地坡度≤1%,设置排水沟(截面300×400mm,坡度0.5%)。 · 临时设施搭设:搭建材料仓库(面积50㎡,防火等级丙类)、木工加工区(配备除尘设备)及临时用电系统(TN-S接零保护,三级配电两级漏电保护)。 · 安全防护:舞台基坑周边设置1.2m高防护栏杆(刷红白警示漆),搭设安全通道(宽1.5m,脚手板满铺并固定)。 二、主要施工流程 2.1 钢结构工程 1. 基础施工: o 人工开挖舞台区域独立基础基坑(尺寸1.2m×1.2m×1.5m),采用C30混凝土浇筑,预埋M24地脚螺栓(外露长度100mm)。 o 基础养护期≥14天,回弹仪检测混凝土强度≥30MPa后方可进行上部结构施工。 2. 桁架安装: o 地面预拼装主桁架(跨度18m,分3段吊装),使用25t汽车吊吊装就位,临时固定后通过缆风绳调整垂直度(偏差≤1/1000H,且≤10mm)。 o 节点焊接采用CO₂气体保护焊,焊脚高度≥8mm,焊接完成后24小时内进行无损检测。 2.2 舞台机械系统 1. 升降台安装: o 轨道安装:采用膨胀螺栓固定20#工字钢轨道,轨距偏差≤3mm,接缝处高差≤1mm。 o 台面组装:12mm厚钢板焊接框架,铺设5mm防滑花纹钢板,与升降导向柱连接间隙控制在2-3mm。 o 电气调试:模拟负载测试(加载75%额定荷载),检查限位开关灵敏度及紧急停止功能。 2. 灯光音响系统: o 灯光桁架吊装:采用满堂脚手架支撑,安装间距1.5m的灯光吊点(承重≥200kg/点),灯具安装完成后进行静载试验(持荷1.5倍设计荷载30分钟)。 o 音响系统布线:穿线管采用镀锌钢管(Φ20mm),信号线与强电线管间距≥300mm,末端接地电阻≤4Ω。 2.3 装饰装修工程 1. 木地板铺设: o 基层处理:安装18mm厚多层板找平层,使用自攻螺丝固定(间距300mm×300mm),接缝处预留5mm伸缩缝。 o 面层铺设:沿舞台长度方向通长铺设枫木地板,采用专用地板胶+不锈钢地板钉固定(钉距150mm),表面涂刷聚氨酯耐磨漆(干膜厚度≥80μm)。 2. 声学处理: o 墙面安装50mm厚离心玻璃棉吸音板(容重48kg/m³),外覆穿孔石膏板(穿孔率15%),接缝处填充密封胶。 o 舞台顶部采用GRG造型吊顶(厚度15mm),表面喷涂环保乳胶漆(VOC含量≤100g/L)。 三、关键技术要求 3.1 钢结构焊接技术 · 焊接工艺:采用“双人对称焊接法”减少变形,多层焊时层间温度控制在150-250℃,后热温度250℃×1小时。 · 变形控制:桁架焊接后采用机械矫正法,使用100t液压千斤顶进行挠度调整,确保跨中挠度≤L/2000(L为跨度)。 3.2 升降台同步控制技术 · 采用PLC控制系统实现4台升降台同步运行,通过编码器实时反馈位置信号,同步误差控制在±5mm以内。 · 设置三级安全保护:上限/下限限位开关、过载保护(1.2倍额定电流)、应急手动下降装置。 3.3 声学处理技术 · 墙面吸音材料安装前进行频谱分析,确保125-4000Hz频率范围内平均吸声系数≥0.8。 · 舞台木地板与基层之间铺设3mm厚EVA减震垫,减少脚步声对台下设备的振动干扰。 四、质量控制标准 4.1 分项工程质量标准 · 钢结构工程: o 轴线位移≤5mm,垂直度≤H/1000(H为桁架高度); o 高强螺栓终拧扭矩偏差±10%,摩擦面抗滑移系数≥0.45。 · 舞台机械工程: o 升降台运行平稳度≤0.5mm/s,噪音≤65dB(距台面1m处测量); o 幕布电机运行速度偏差≤5%,定位精度±10mm。 · 装饰工程: o 墙面平整度≤3mm/2m,阴阳角方正度≤3mm; o 木地板接缝高低差≤0.5mm,表面划痕深度≤0.3mm。 4.2 质量验收程序 1. 自检:班组完成分项工程后填写《质量自检表》,报施工员复核; 2. 专检:质检员按10%比例抽样检查,重点项目(如焊接、电气绝缘)100%检测; 3. 隐蔽工程验收:钢结构防腐处理、管线预埋等隐蔽工程需监理工程师签字确认后方可隐蔽。 五、安全注意事项 5.1 高空作业安全 · 作业人员必须佩戴双钩安全带(高空作业≥2m),使用防坠器(荷载≥15kN),严禁在桁架上行走或抛掷工具。 · 脚手架搭设需满足《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130),验收合格后悬挂绿色通行证。 5.2 机械操作安全 · 特种作业人员(焊工、电工、起重工)必须持证上岗,每日作业前检查设备限位装置、制动系统及紧急停止功能。 · 升降台调试时设置警戒区,严禁非调试人员进入,突发故障时立即切断总电源并启用手动应急下降。 5.3 消防安全 · 施工现场配备ABC干粉灭火器(每50㎡1组,每组2具),动火作业办理《动火许可证》,配备看火人及灭火器材。 · 油漆、稀料等易燃材料单独存放,与火源保持≥10m距离,使用防爆型灯具照明。 5.4 应急管理 · 编制《舞台工程施工应急预案》,每月组织1次消防及高空坠落应急演练,现场设置应急物资储备点(含急救箱、担架、应急照明等)。 · 发生安全事故立即启动预案,保护现场并上报监理及建设单位,24小时内提交事故报告。 六、施工进度计划 · 钢结构工程:第1-15天(基础施工5天,桁架安装10天); · 机械安装工程:第16-30天(升降台12天,灯光音响8天); · 装饰装修工程:第31-45天(木地板10天,墙面及声学处理15天); · 调试与验收:第46-50天(系统联调3天,竣工验收2天)。 6.2 进度保障措施 · 采用BIM技术进行施工模拟,提前优化交叉作业流程(如钢结构与管线安装的工序衔接); · 配置备用设备(如发电机、焊接机),应对突发停电或设备故障; · 每周召开进度协调会,对滞后工序采取增加班组、延长作业时间等赶工措施。 七、成品保护 · 已安装设备:灯光控制台、音响主机等精密设备采用防尘罩覆盖,升降台台面铺设50mm厚木板保护层; · 装饰面层:木地板铺设完成后设置警示标识,严禁穿硬底鞋行走,验收前采用塑料薄膜满铺保护; · 交叉作业保护:机电安装与装饰工程交叉施工时,设置隔离挡板,避免坠物损坏已完工部位。 本交底未尽事宜,需严格遵守《剧场建筑设计规范》(JGJ57-2019)、《舞台机械工程施工质量验收规范》(GB50361)及设计文件要求,施工过程中接受监理单位全程监督。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
