收藏 分销(赏)

建筑施工工艺标准大全.doc

上传人:haoh****by8 文档编号:12893 上传时间:2020-07-09 格式:DOC 页数:669 大小:3.33MB
下载 相关 举报
建筑施工工艺标准大全.doc_第1页
第1页 / 共669页
建筑施工工艺标准大全.doc_第2页
第2页 / 共669页
建筑施工工艺标准大全.doc_第3页
第3页 / 共669页
建筑施工工艺标准大全.doc_第4页
第4页 / 共669页
建筑施工工艺标准大全.doc_第5页
第5页 / 共669页
点击查看更多>>
资源描述

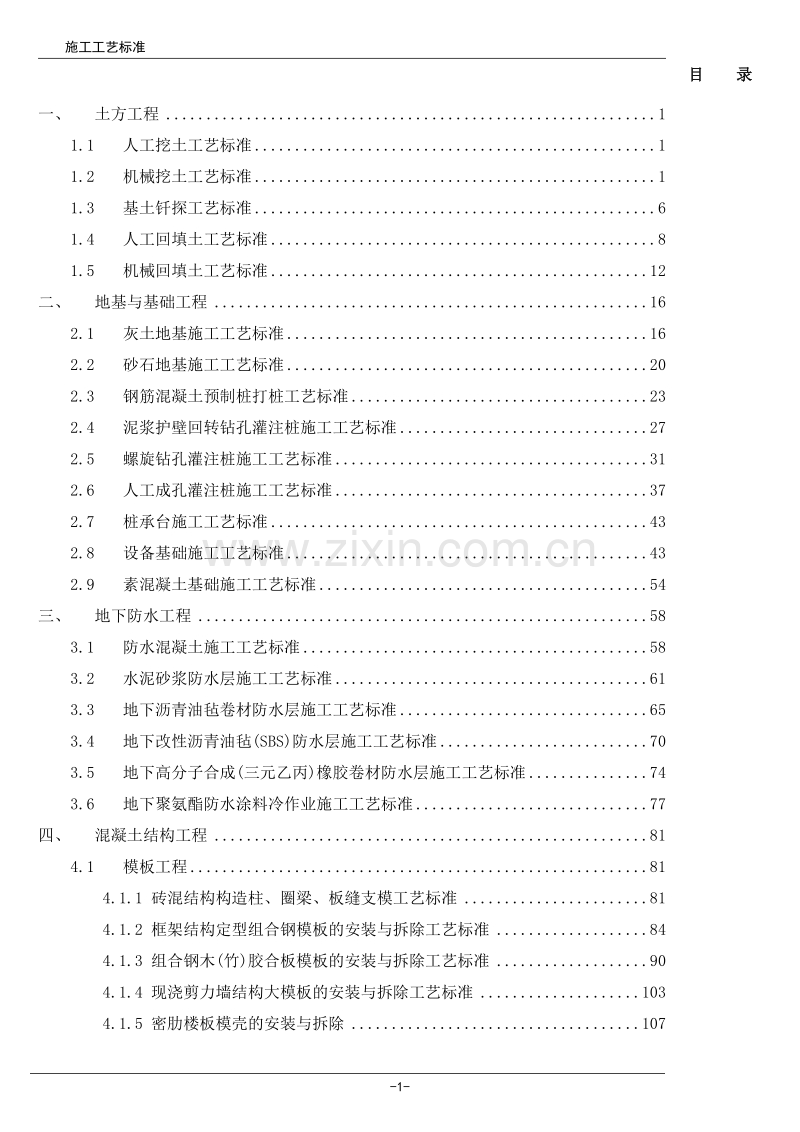

1、施工工艺标准目 录一、土方工程11.1人工挖土工艺标准11.2机械挖土工艺标准11.3基土钎探工艺标准61.4人工回填土工艺标准81.5机械回填土工艺标准12二、地基与基础工程162.1灰土地基施工工艺标准162.2砂石地基施工工艺标准202.3钢筋混凝土预制桩打桩工艺标准232.4泥浆护壁回转钻孔灌注桩施工工艺标准272.5螺旋钻孔灌注桩施工工艺标准312.6人工成孔灌注桩施工工艺标准372.7桩承台施工工艺标准432.8设备基础施工工艺标准432.9素混凝土基础施工工艺标准54三、地下防水工程583.1防水混凝土施工工艺标准583.2水泥砂浆防水层施工工艺标准613.3地下沥青油毡卷材防水

2、层施工工艺标准653.4地下改性沥青油毡(SBS)防水层施工工艺标准703.5地下高分子合成(三元乙丙)橡胶卷材防水层施工工艺标准743.6地下聚氨酯防水涂料冷作业施工工艺标准77四、混凝土结构工程814.1模板工程814.1.1砖混结构构造柱、圈梁、板缝支模工艺标准814.1.2框架结构定型组合钢模板的安装与拆除工艺标准844.1.3组合钢木(竹)胶合板模板的安装与拆除工艺标准904.1.4现浇剪力墙结构大模板的安装与拆除工艺标准1034.1.5密肋楼板模壳的安装与拆除1074.2钢筋绑扎与安装工程1114.2.1地下室钢筋绑扎工艺标准1114.2.2砖混、外砖内模结构构造柱、圈梁、板缝钢筋

3、绑扎工艺标准1154.2.3剪力墙结构大模板墙体钢筋绑扎工艺标准1204.2.4现浇框架结构钢筋绑扎工艺标准1254.2.5双钢筋叠合板钢筋绑扎工艺标准1314.3钢筋接头1344.3.1钢筋手工电弧焊工艺标准1344.3.2水平钢筋窄间隙焊工艺标准1414.3.3钢筋气压焊工艺标准1454.3.4钢筋闪光对焊工艺标准1494.3.5钢筋电渣力焊工艺标准1544.3.6带肋钢筋径向挤压连接工艺标准1584.3.7锥螺纹钢筋接头工艺标准1604.4混凝土拌制、运输、浇筑、养护1644.4.1普通混凝土现场拌制工艺标准1644.4.2轻骨料混凝土现场拌制工艺标准1704.4.3砖混结构、构造柱、圈

4、梁、板缝等混凝土施工工艺标准1764.4.4剪力墙结构大模板普通混凝土施工工艺标准1804.4.5全现浇结构(大模板)轻骨料混凝土施工工艺标准1844.4.6现浇框架结构混凝土浇筑施工工艺标准1884.4.7双钢筋叠合板安装施工工艺标准1954.5构件安装工程1984.5.1预应力短向圆孔板安装工艺标准1984.5.2预应力实心整间大楼板安装工艺标准2014.5.3预制钢筋混凝土框架结构构件安装工艺标准2044.5.4预制外墙板安装工艺标准2114.5.5预制外墙板构造防水施工工艺标准2154.5.6预制楼梯、休息板及垃圾安装工艺标准2194.5.7预制阳台、雨罩、通道板安装工艺标准2224.

5、5.8预制钢筋混凝土隔墙板安装工艺标准2254.5.9加气混凝土条板安装工艺混凝土2284.6预应力混凝土工程2304.6.1预应力后张法张拉施工工艺标准2304.6.2无粘结预应力施工工艺标准235五、钢结构工程2455.1钢结构手工电弧焊焊接工艺标准2455.2扭剪型高强螺栓连接工艺标准2495.3大六角高强度螺栓连接工艺标准2535.4钢屋架制作工艺标准2645.5钢屋架安装工艺标准2685.6钢网架结构拼装工艺标准2725.7钢网架结构安装工艺标准282L1/80029030.02905.8钢结构防腐涂装工艺标准2925.9钢结构防火涂料涂装工艺标准297六、砌筑工程3006.1砖基础

6、砌筑工艺标准3006.2一般砖砌体砌筑工艺标准3046.3料石砌筑工艺标准3106.4中型砌块砌筑工艺标准3146.5空心砖砌筑工艺标准320七、地面与楼面工程3267.1炉渣垫层施工工艺标准3267.2混凝土垫层施工工艺标准3297.3陶粒混凝土垫层施工工艺标准3327.4细石混凝土地面施工工艺标准3357.5水泥砂浆地面施工工艺标准3387.6现制水磨石地面施工工艺标准3427.7预制水磨石地面施工工艺标准3477.8陶瓷锦砖地面施工工艺标准3527.9塑料板地面施工工艺标准3557.10活动地板施工工艺标准3607.11大理石、花岗石及碎拼大理石地面施工工艺标准3637.12缸砖、水泥花

7、砖、通体砖地面施工工艺标准3707.13预制混凝土板块和水泥方砖路面铺设施工工艺标准3747.14长条、拼花硬木地板施工工艺标准3787.15厕、浴间涂膜防水施工工艺标准3837.16地毯铺设施工工艺标准389八、门窗工程3938.1木门窗安装工艺标准3938.2钢门窗安装工艺标准3998.3铝合金门窗安装工艺标准4038.4涂色镀锌钢板门窗安装工艺标准4088.5硬PVC塑料门窗安装工艺标准412九、装饰工程4169.1抹灰工程4169.1.1内墙抹石灰砂浆工艺标准4169.1.2抹水泥砂浆工艺标准4229.1.3加气混凝土条板墙面抹灰工艺标准4279.1.4混凝土内墙、顶抹灰工艺标准434

8、9.1.5墙面水刷石施工艺标准4409.1.6墙面干粘石施工工艺标准4459.1.7拉毛灰施工艺标准4519.1.8斩假石施工工艺标准4559.1.9喷涂、滚涂、弹涂施工工艺标准4599.2玻璃工程4679.2.1钢、木框扇玻璃安装工艺标准4679.2.2铝合金框、扇及塑料框、扇玻璃安装工艺标准4729.3吊顶工程4769.3.1木骨架罩面板顶棚施工工艺标准4769.3.2轻钢骨架罩面板顶棚施工工艺标准4809.4隔断及外墙内保温工程4849.4.1轻钢龙骨石膏罩面板隔墙施工工艺标准4849.4.2增强石膏空心条板隔墙施工工艺标准4909.4.3增强水泥(GRC)空心条板隔墙施工工艺标准494

9、9.4.4钢丝网架水泥夹心隔墙施工工艺标准4999.4.5增强水泥(GRC)聚苯复合板外墙内保温施工工艺标准5069.4.6增强石膏聚苯复合板外墙内保温施工工艺标准5109.4.7纸面石膏聚苯复合板外墙内保温墙面 施工工艺标准5159.5饰面板(砖)工程5199.5.1室外贴面砖施工工艺标准5199.5.2大理石、磨光花岗石、预制水磨石饰面施工工艺标准5249.5.3大理石、花岗石干挂施工工艺标准5309.5.4玻璃幕墙安装工艺标准5369.5.5金属饰面板安装工艺标准5439.5.6墙面贴陶瓷锦砖工艺标准5489.6涂料、裱糊、刷浆5539.6.1木材表面施涂溶剂型混色涂料施工工艺标准553

10、9.6.2木料表面施涂清漆涂料施工工艺标准5579.6.3木料表面施涂混色磁漆磨退施工工艺标准5619.6.4木料表面施涂丙烯酸清漆磨退施工工艺标准5619.6.5金属表面施涂混色油漆涂料施工工艺标准5659.6.6混凝土及抹灰表面施涂油性涂料施工工艺标准5699.6.7混凝土及抹灰表面施涂乳液薄涂料施工工艺标准5739.6.8混凝土及抹灰面彩色喷涂施工工艺标准5769.6.9一般刷(喷)浆工程施工工艺标准5809.6.10木地(楼)板施涂清漆打蜡施工工艺标准5859.6.11裱糊工程施工工艺标准5909.6.12软包墙面装饰工程施工工艺标准5959.7细木花饰工程6009.7.1木窗帘盒、金

11、属窗帘杆安装工艺标准6009.7.2壁柜、吊柜安装工艺标准6029.7.3楼梯扶手安装工艺标准6059.7.4木护墙、木筒子板安装工艺标准6089.7.5挂镜线、贴脸板、压缝条安装工艺标准6129.7.6窗台板、暖气罩安装工艺标准6149.7.7塑料踢脚板安装工艺标准6179.7.8预制花饰安装工艺标准620十、屋面工程62210.1屋面找平层施工艺标准62210.2屋面保温层施工工艺标准62610.3沥青油毡卷材屋面防水层施工工艺标准63010.4合成高分子卷材屋面防水层施工工艺标准63510.5高聚物改性沥青卷材屋面防水层施工工艺标准64010.6雨水管、变形缝制作安装工艺标准644 -6

12、-施工工艺标准 1 土方工程1-1人工挖土工艺标准1范围本工艺标准适用于一般工业及民用建筑物、构筑物的基坑(槽)和管沟等人工挖土。2施工准备2.1主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。2.2作业条件:2.2.1土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。2.2.2建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。2.2.3场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。2.2.4夜间施工时,应合理安排工序,

13、防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。2.2.5开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。2.2.6熟悉图纸,做好技术交底。3操作工艺3.1工艺流程:确定开挖的顺序和坡度沿灰线切出槽边轮廓线分层开挖修整槽边清底3.2坡度的确定:3.2.1在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑。3.2.1.1密实、中密的砂土和碎石类土(充填物为砂土)一1.0m;3.2.1.2硬塑、可塑的粘质粉土及粉质粘土一1.25m;3.2.1.3硬塑

14、、可塑的粘土和碎石类土(充填物为粘性土)一1.5m;3.2.1.4坚硬的粘土一2.0m。3.2.2超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合表1-1的规定。3.3根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均开挖。各类土的边坡坡度表1-1项次土的类别边坡坡度(高宽)坡顶无荷载坡顶有静载坡顶有动载1中密的砂土11.0011.2511.502中密的碎石类土(充填物为砂土)10.7511.0011.253硬塑的轻亚粘土10.6710.7511.004中密的碎石类土(充填物为

15、粘性土)10.5010.6710.755硬塑的亚粘土、粘土10.3310.5010.676老黄土10.1010.2510.337软土(经井点降水后)11.00注:当有成熟经验时,可不受本表限制。使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地同类土体的稳定坡度值确定。如地质条件好,土(岩)质较均匀,高度在10m以内的临时性挖方边坡坡度应按表1-4确定:各类土的挖方边坡坡度表1-4项次土的类别边坡坡度(高宽)1砂土(不包括细砂、粉砂)11.2511.152一般粘性土坚硬10.7511.00硬塑11.011.253碎石类土充填坚硬、硬塑性粘土10.511.00充填砂土11.00

16、11.50注:当有成熟经验时,可不受本表限制。3.3.1开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。3.3.2开挖各种槽坑:3.3.2.1浅条形基础。一般粘性土可自上而下分层开挖,每层深度以60cm为宜,从开挖端都逆向倒退按踏步型挖掘。碎石类土先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。3.3.2.2浅管沟。与浅的条形基础开挖基本相同,仅沟帮不切直修平。标高按龙门板上平往下返出沟底尺寸,当挖土接近设计标高时,再从两端龙门板下面的沟底标高上返50cm为基准点,拉小线用尺检查沟底标高,最后修整沟底。3.3.2.3开挖放坡的坑(槽)和管沟时,应先按

17、施工方案规定的坡度,粗略开挖,再分层按坡度要求做出坡度线,每隔3rn左右做出一条,以此线为准进行铲坡。深管沟挖土时,应在沟帮中间留出宽度80cm左右的倒土台。3.3.2.4开挖大面积线基坑时,沿坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。3.4开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;自每条槽端部20cm处每隔2-3m,在槽帮上钉水平标高小木橛。在挖至接近槽底标高时,用尺或事先量好的50cm标准尺杆,随时以小木橛上平,校核槽底标高。最后由两端轴

18、线(中心线)引桩拉通线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲平。3.5基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。在开挖槽边弃土时,应保证边坡和直立帮的稳定。当土质良好时,抛于槽边的土方(或材料)应距槽(沟)边缘0.8m以外,高度不宜超过l.5m。在柱基周围、墙基或围墙一侧,不得堆土过高。3.6开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土,多余的土方应一次运至弃土处,避免二次搬运。3.7土方开挖一般不宜在雨季进行。否则工作面不宜过大。应分段、逐片的分期完成。雨季开挖基坑(槽)或管沟时,应注意边坡稳定。必要时

19、可适当放缓边坡或设置支撑。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。施工时,应加强对边坡、支撑、土堤等的检查。3.8土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。采用防止冻结法开挖土方时,可在冻结前用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气候条件确定,一般不小于0.3m。开挖基坑(槽)或管沟时,必须防止基础下的基土遭受冻结。如基坑(槽)开挖完毕后,有较长的停歇时间,应在基底标高以上预留适当厚度的松土,或用其他保温材料覆盖,地基不得受冻。如遇开挖土方引起邻近建筑物(构筑物)的地基和基础暴露时,应采用防冻措施,以防产生冻结破坏。4质量标准土方开

20、挖工程质量检验标准(mm)项序项目允许偏差或允许值检验方法校基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高5030505050水准仪2长度、宽度(由设计中心线向两边量)20050300100500150l00经纬仪,用钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整度2020502020用2m靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。5成品保护5.1对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计

21、要求。定位标准桩和标准水准点,也应定期复测检查是否正确。5.2土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉或变形。必要时,与设计单位或建设单位协商采取防护措施,并在施工中进行沉降和位移观测。5.3施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设地上或地下管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线。6应注意的质量问题6.1基底超挖:开挖基坑(槽)或管沟均不得超过基底标高。如个别地方超挖时,其处理方法应取得设计

22、单位的同意,不得私自处理。6.2软土地区桩基挖土应防止桩基位移:在密集群桩上开挖基坑时,应在打桩完成后,间隔一段时间,再对称挖土;在密集桩附近开挖基坑(槽)时,应事先确定防桩基位移的措施。6.3基底未保护:基坑(槽)开挖后应尽量减少对基底的扰动。如基础不能及时施工时,可在基底标高以上留出0.3m厚土层,待做基础时再挖掉。6.4施工顺序不合理:土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。6.5开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。如排水设施、支撑结构所需的宽度,在开挖前均应考虑。基坑(槽)或管沟边坡不直不平,基底不平:应加

23、强检查,随挖随修,并要认真验收。 6581-2机械挖土工艺标准1范围本工艺标准适用于工业和民用建筑物、构筑物的大型基坑(槽)、管沟以及大面积平整场地等机械挖土。2施工准备2.1主要机具:2.1.1挖土机械有:挖土机、推土机、铲运机、自卸汽车等。2.1.2一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。2.2作业条件:2.2.1土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。2.2.2建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格,并办完预检手续。2.2.3夜间施工时,应有足够的照明设施

24、;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。2.2.4开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。2.2.5施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。2.2.6选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。2.2.7施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。2.2.8在机械施工无法作业的部位和修整边坡坡度、清理

25、槽底等,均应配备人工进行。2.2.9熟悉图纸,做好技术交底。3操作工艺3.1工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底3.2坡度的确定:3.2.1在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。3.2.1.1密实、中密的砂土和碎石类土(充填物为砂土)一1.0rn。3.2.1.2硬塑、可塑的粘质粉土及粉质粘土一1.25m。3.2.1.3硬塑、可塑的粘土和碎石类土(充填物为粘性土)?.5m。3.2.1.4坚硬性粘土一2.0m。3.2.2超过上述规定深度,在5m以内时,当土具有天然湿度、构造均匀、水文地质条件好,且无地下水,不加支撑的基坑

26、(槽)和管沟,必须放坡。边坡最陡坡度应符合表l-3的规定。各类土的边坡坡度表1-3项次土的类别边坡坡度(高宽)坡顶无荷载坡顶有静载坡顶有动载1中密的砂土11.0011.2511.502中密的碎石类土(充填物为砂土)10.7511.0011.253硬塑的轻亚粘土10.6710.7511.004中密的碎石类土(充填物为粘性土)10.5010.6710.755硬塑的亚粘土、粘土10.3310.5010.676老黄土10.1010.2510.337软土(经井点降水后)11.00注:当有成熟经验时,可不受本表限制。使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地同类土体的稳定坡度值确

27、定。如地质条件好,土(岩)质较均匀,高度在10m以内的临时性挖方边坡坡度应按表1-4确定:各类土的挖方边坡坡度表1-4项次土的类别边坡坡度(高宽)1砂土(不包括细砂、粉砂)11.2511.152一般粘性土坚硬10.7511.00硬塑11.011.253碎石类土充填坚硬、硬塑性粘土10.511.00充填砂土11.0011.50注:当有成熟经验时,可不受本表限制。3.2.4挖方经过不同类别土(岩)层或深度超过10m时,其边坡可做成折线形或台阶形。3.2.5城市挖方因邻近建筑物限制,而采用护坡桩时,可以不放坡,但要有护坡桩的施工方案。3.3开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。

28、3.3.1采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土推向中部或顶端,暂时堆积,然后再横向将土推离基坑(槽)的两侧。3.3.2采用铲运机开挖大型基坑(槽)时,应纵向分行、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。3.3.3采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有两种;3.3.3.1端头挖土法:挖土机从基坑(槽)或管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。3.3.3.2侧向挖土法:挖土机一面沿着基坑(槽)或管沟的一侧移动,自卸汽车在另一侧装运土。3.3.4挖土机沿挖方边缘移动时,机械距离边坡上缘的

29、宽度不得小于基坑(槽)或管沟深度的1/2。如挖土深度超过5m时,应按专业性施工方案来确定。3.4土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。3.4.l在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。3.4.2开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层:一般铲运机、推土机挖土时,为20cm左右;挖土机用反铲、正铲和拉铲挖土时,为30cm左右为宜。3.4.3在机械施工挖不到的土方,应配合人工随时进行挖掘,

30、并用手推车把土运到机械挖到的地方,以便及时用机械挖走。3.5修帮和清底。在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。3.5.1槽底修理铲平后,进行质量检查验收。3.5.2开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。3.6雨、冬期施工:3.6.1土方开挖一般不宜在雨季进行,否则工作面不宜过大,应逐段、逐片分期完成。3.6.2雨期施工在开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放

31、缓边坡坡度,或设置支撑。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。经常对边坡、支撑、土堤进行检查,发现问题要及时处理。3.6.3土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。3.6.4采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气温条件确定。一般不小于30cm。3.6.5开挖基坑(槽)或管沟时,必须防止基础下基土受冻。应在基底标高以上预留适当厚度的松土。或用其他保温材料覆盖。如遇开挖土方引起邻近建筑物或构筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破坏。4质量标准土方开挖工程质量检验标准(mm)项

32、序项目允许偏差或允许值检验方法桩基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高5030505050水准仪2长度、宽度(由设计中心线向两边量)20050300100500150l00经纬仪,用钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整度2020502020用2m靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。5成品保护5.1对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰、也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位标准桩和标准水准点也

33、应定期复测和检查是否正确。5.2土方开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。5.3施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。6应注意的质量问题6.l基底超挖:开挖基坑(槽)管沟不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自

34、处理。6.2基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。6.3施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。6.4施工机械下沉:施工时必须了解土质和地下水位情况。推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍。6.5开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据

35、施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。6.6雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高。7质量记录本工艺标准应具备以下质量记录:7.1工程地质勘察报告。7.2工程定位测量记录。1-3基土钎探工艺标准1范围 本工艺标准适用于建筑物或构筑物的基础、坑(槽)底基土质量钎探检查。2施工准备 2.1材料及主要机具2.1.1砂:一般中砂。2.1.2主要机具:2.1.2.1人工打钎:一般钢钎,用直径2225mm的钢筋制成,钎头呈60尖锥形状,钎长1.82.0m;810磅大锤。2.2.2.2机械打钎:轻便触探器(北京地区规定必用)。2.2.2.3其他:麻绳或铅

36、丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。2.2作业条件:2.2.1基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求。2.2.2根据设计图纸绘制钎探孔位平面布置图。如设计无特殊规定时,可按表l-6执行。2.2.3夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。2.2.4钎杆上预先划好30cm横线。3操作工艺 3.1工艺流程:放钎点线 就位打钎 拔钎 灌砂 记录锤击数 检查孔深 3.2按钎探孔位置平面布置图放线;孔位钉上小木桩或洒上白灰点。3.3就位打钎3.3.1人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大

37、锤打钢钎的顶端;锤举高度一般为50-70crn,将钎垂直打入土层中。3.3.2机械打钎:将触探杆尖对准孔位,再把穿心锤会在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤距为50cm,把触探杆垂直打入土层中。3.4记录锤击数。钎杆每打入土层30cm时,记录一锤锤击数。钎探深度如设计无规定时,一般按表l-6执行。3.5拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出。每拔出一段将绳套往下移一段,依此类推,直至完全拔出为止。3.6移位:将钎杆或触探器搬到下一孔位,以便继续打钎。3.7灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即可进行灌砂。灌砂

38、时,每填入30cm左右可用木棍或钢筋棒捣实一次。灌砂有两种形式,一种是每孔打完或几孔打完后及时灌砂;另一种是每天打完后,统一灌砂一次。钎探孔排列方式表1-6槽宽(cm)排列方式及图形间距(m)深度(m)小于80中心一排1.51.58020两排错开1.51.5大于200梅花型1.52.0柱基梅花型1.52.01.5,并不浅于短边3.8整理记录:按钎孔顺序编号,将锤击数填入统一表格内。字迹要清楚,再经过打钎人员和技术员签字后归档。3.9冬、雨期施工:3.9.1基土受雨后,不得进行钎探。3.9.2基土在冬季钎探时,每打几孔后及时掀盖保温材料一次,不得大面积掀盖,以免基土受冻。4质量标准4.1主控项目

39、:钎探深度必须符合要求,锤击数记录准确,不得作假。4.2一般项目:4.2.1钎位基本准确,探孔不得遗漏。4.2.2钎孔灌砂应密实。5成品保护5.1钎探完成后,应作好标记,保护好钎孔,未经质量检查人员和有关工长复验,不得堵塞或灌砂。6应注意的质量问题6.1遇钢钎打不下去时,应请示有关工长或技术员:取消钎孔或移位打钎。不得不打,任意填写锤数。6.2记录和平面布置图的探孔位置填错:6.2.1将钎孔平面布置图上的钎孔与记录表上的钎孔先行对照,有无错误。发现错误及时修改或补打。6.2.2在记录表上用色铅笔或符号将不同的钎孔(锤击数的大小)分开。6.2.3在钎孔平面布置图上,注明过硬或过软的孔号的位置,把

40、枯井或坟墓等尺寸画上,以便设计勘察人员或有关部门验槽时分析处理。7质量记录本工艺标准应具备以下质量记录:工程地质勘察报告。1-4人工回填土工艺标准1.范围本工艺标准适用于一般工业和民用建筑物中的基坑、基槽、室内地坪、管沟、室外肥槽及散水等人工回填土。2.施工准备2.1材料及主要机具:2.1.1土:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm,含水率应符合规定。2.1.2主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径4060mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等。2.2作业条件:2.2.1施工前应根据工程特点、填方土料种类、密实度

41、要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。2.2.2回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。2.2.3房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行。并将沟槽、地坪上的积水和有机物等清理干净。2.2.4施工前,应做好水平标志,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。3.操作工艺3.1工艺流程:基坑(槽)底地坪上清理 检验土质 分层铺土、耙平 夯打密实 检验密实度 修整找平验收3.2填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。3.3检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。3.4回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200-250mrn;人工打夯不大于200mm。每层铺摊后,随之耙平。3.5回填上每层至少夯

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
