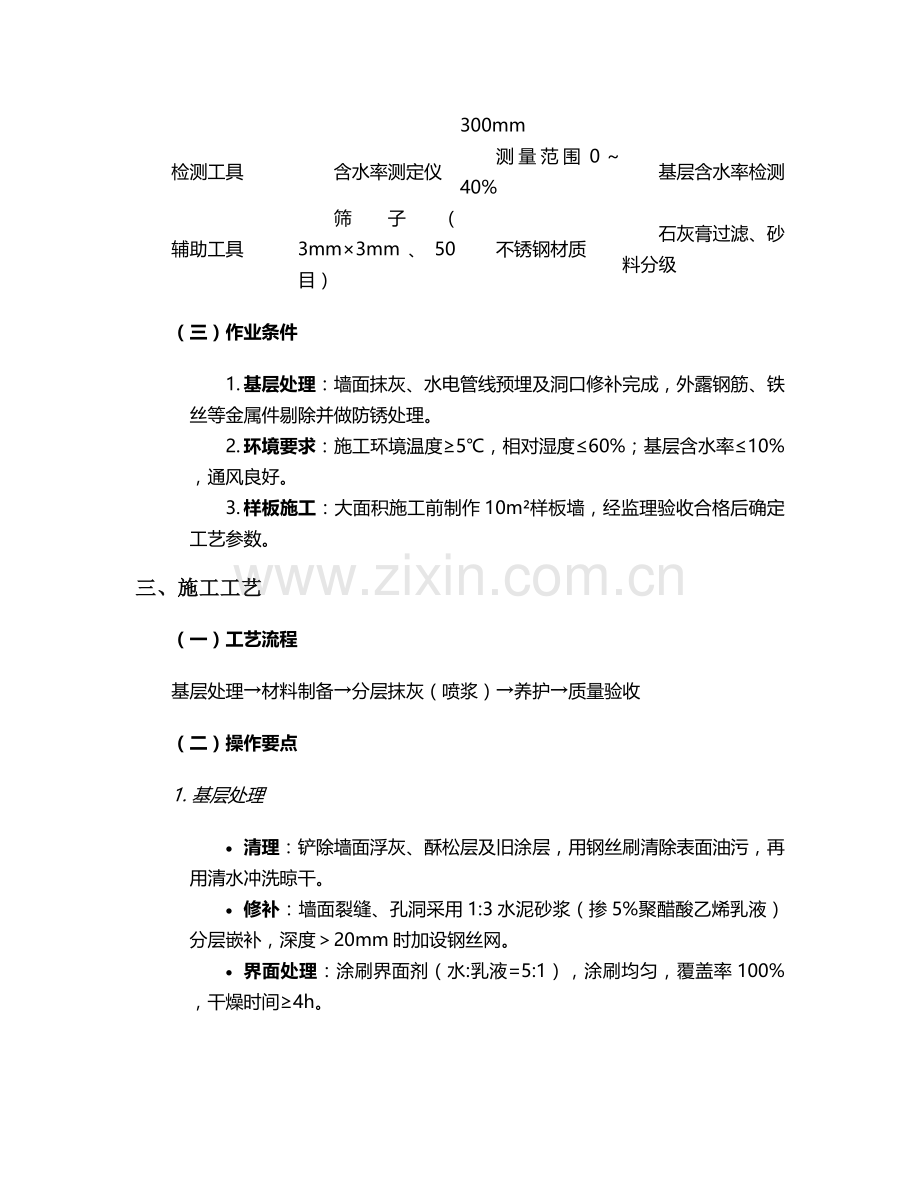

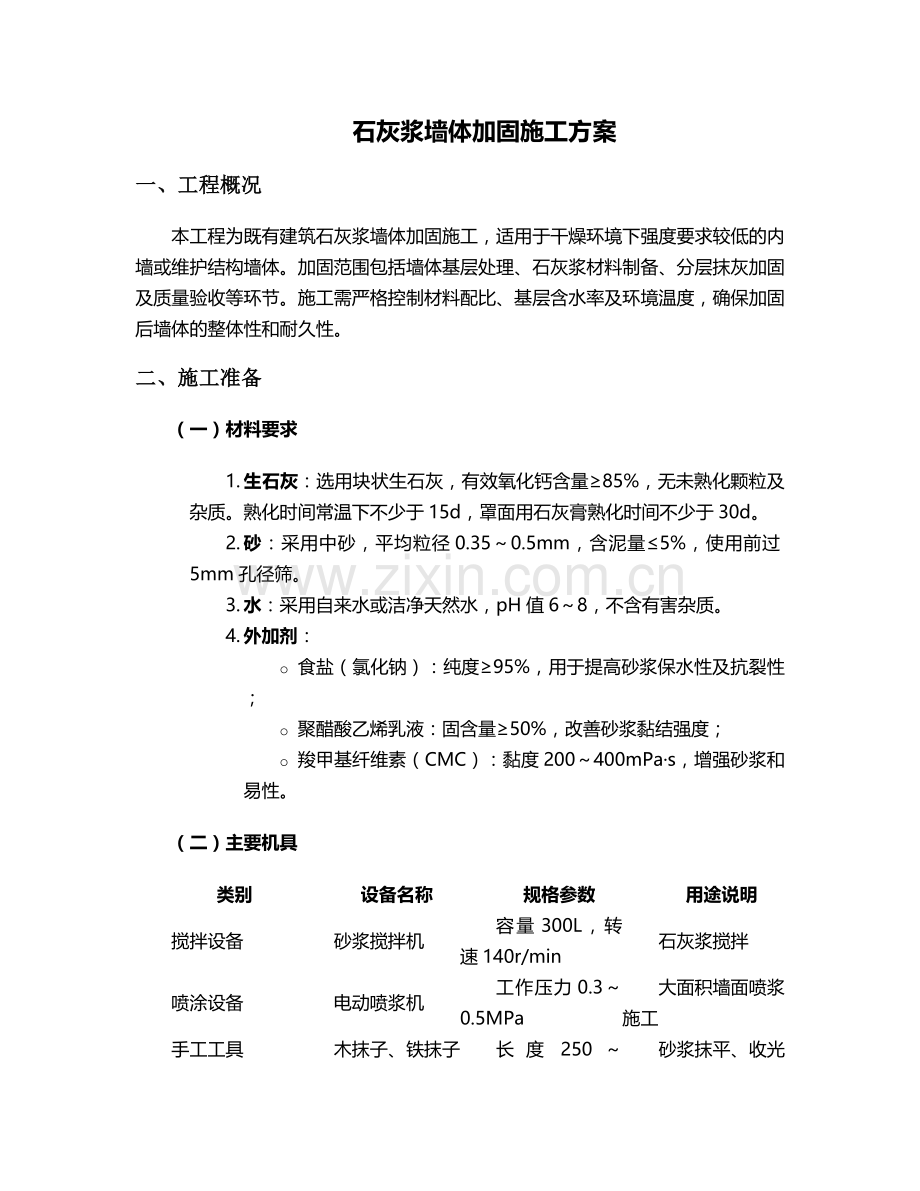

石灰浆墙体加固施工方案 一、工程概况 本工程为既有建筑石灰浆墙体加固施工,适用于干燥环境下强度要求较低的内墙或维护结构墙体。加固范围包括墙体基层处理、石灰浆材料制备、分层抹灰加固及质量验收等环节。施工需严格控制材料配比、基层含水率及环境温度,确保加固后墙体的整体性和耐久性。 二、施工准备 (一)材料要求 1. 生石灰:选用块状生石灰,有效氧化钙含量≥85%,无未熟化颗粒及杂质。熟化时间常温下不少于15d,罩面用石灰膏熟化时间不少于30d。 2. 砂:采用中砂,平均粒径0.35~0.5mm,含泥量≤5%,使用前过5mm孔径筛。 3. 水:采用自来水或洁净天然水,pH值6~8,不含有害杂质。 4. 外加剂: o 食盐(氯化钠):纯度≥95%,用于提高砂浆保水性及抗裂性; o 聚醋酸乙烯乳液:固含量≥50%,改善砂浆黏结强度; o 羧甲基纤维素(CMC):黏度200~400mPa·s,增强砂浆和易性。 (二)主要机具 类别 设备名称 规格参数 用途说明 搅拌设备 砂浆搅拌机 容量300L,转速140r/min 石灰浆搅拌 喷涂设备 电动喷浆机 工作压力0.3~0.5MPa 大面积墙面喷浆施工 手工工具 木抹子、铁抹子 长度250~300mm 砂浆抹平、收光 检测工具 含水率测定仪 测量范围0~40% 基层含水率检测 辅助工具 筛子(3mm×3mm、50目) 不锈钢材质 石灰膏过滤、砂料分级 (三)作业条件 1. 基层处理:墙面抹灰、水电管线预埋及洞口修补完成,外露钢筋、铁丝等金属件剔除并做防锈处理。 2. 环境要求:施工环境温度≥5℃,相对湿度≤60%;基层含水率≤10%,通风良好。 3. 样板施工:大面积施工前制作10m²样板墙,经监理验收合格后确定工艺参数。 三、施工工艺 (一)工艺流程 基层处理→材料制备→分层抹灰(喷浆)→养护→质量验收 (二)操作要点 1. 基层处理 · 清理:铲除墙面浮灰、酥松层及旧涂层,用钢丝刷清除表面油污,再用清水冲洗晾干。 · 修补:墙面裂缝、孔洞采用1:3水泥砂浆(掺5%聚醋酸乙烯乳液)分层嵌补,深度>20mm时加设钢丝网。 · 界面处理:涂刷界面剂(水:乳液=5:1),涂刷均匀,覆盖率100%,干燥时间≥4h。 2. 材料制备 ① (1)石灰浆配合比(重量比) 用途 生石灰:砂:水:外加剂 技术指标 底层抹灰 1:3:0.5(加食盐0.3%+乳液0.5%) 稠度100~120mm,保水性≥85% 中层抹灰 1:2.5:0.4(加CMC0.2%) 稠度80~100mm,28d强度≥0.8MPa 罩面灰 1:2:0.3(加纸筋0.1%) 稠度60~80mm,表面平整度≤3mm ② (2)搅拌工艺 1. 石灰膏制备:生石灰块与水按1:6比例混合,静置熟化后过3mm筛,去除残渣; 2. 砂浆搅拌:先将砂、石灰膏投入搅拌机,干拌30s,再加入水及外加剂,湿拌2~3min,确保均匀无结块; 3. 过滤静置:搅拌完成后过50目筛,静置15min,使用前再次搅拌。 3. 分层施工 ③ (1)底层施工(厚度8~10mm) · 施工方法:采用铁抹子横向抹压,每次抹灰宽度500~600mm,厚度均匀,接槎处留30mm斜槎; · 养护:抹完后24h内喷水养护,保持表面湿润,养护时间≥3d。 ④ (2)中层施工(厚度5~8mm) · 施工方法:待底层强度达70%后(约3d),纵向抹压,表面搓毛处理,增强与罩面层黏结; · 质量控制:用2m靠尺检查平整度,偏差≤4mm,阴阳角用方尺找正。 ⑤ (3)罩面施工(厚度3~5mm) · 施工方法:采用喷浆机喷涂,喷头距墙面20~30cm,匀速移动,搭接宽度5cm;手工补抹阴阳角及边角部位; · 收光处理:喷浆后2h用木抹子轻压收光,消除气泡及抹痕。 4. 养护与成品保护 · 养护措施:罩面完成后立即覆盖塑料薄膜,每天喷水2次,养护期≥7d; · 保护要求:禁止在墙面堆放材料,施工完成7d内避免碰撞、污染。 四、质量标准 (一)主控项目 1. 材料性能:石灰膏熟化时间、砂浆配合比符合设计要求,抽样送检合格率100%。 2. 黏结强度:现场拉拔试验黏结强度≥0.2MPa,破坏部位位于基层内。 3. 表面质量:无空鼓、裂缝、爆灰,阴阳角方正,分格条顺直。 (二)一般项目 项目 允许偏差(mm) 检查方法 表面平整度 ≤3 2m靠尺+塞尺 立面垂直度 ≤4 2m托线板 阴阳角方正 ≤3 直角尺 分格条直线度 ≤3 5m拉线+钢直尺 (三)验收程序 1. 分项验收:每道工序完成后,施工单位自检合格报监理验收,留存影像资料。 2. 隐蔽工程验收:基层处理、界面剂涂刷等隐蔽工序需留存验收记录及检测报告。 3. 竣工验收:整体完工后,提交施工记录、材料合格证、检测报告等资料,组织五方验收。 五、安全与环保措施 (一)安全防护 1. 用电安全:施工机具接地电阻≤4Ω,电缆架空高度≥2.5m,配电箱设漏电保护器(动作电流≤30mA)。 2. 高空作业:脚手架搭设高度超出作业面1.2m,脚手板满铺且固定牢固,作业人员系安全带。 (二)环保要求 1. 粉尘控制:砂料堆放覆盖防尘网,搅拌站设置喷淋系统,PM10浓度≤0.5mg/m³。 2. 废水处理:施工废水经沉淀池(三级,总容积5m³)处理后回用,pH值控制6~9。 3. 固废处理:石灰渣、废砂浆等建筑垃圾分类存放,交由有资质单位外运处理。 六、施工进度计划 工序名称 工期(d) 人数(人) 备注 基层处理 3 6 含清理、修补、界面处理 材料制备 2 4 石灰熟化、砂浆搅拌 分层抹灰 7 10 底层、中层、罩面分层施工 养护 7 2 专人负责喷水养护 质量验收 2 - 监理、施工单位联合验收 总工期:21日历天(不含样板施工及验收时间) 七、应急预案 1. 暴雨天气:立即停止室外作业,覆盖未固化砂浆表面,雨后检查墙面平整度,必要时返工处理。 2. 砂浆凝结过快:调整水灰比,掺加缓凝剂(柠檬酸0.05%),已初凝砂浆严禁二次加水使用。 3. 大面积空鼓:铲除空鼓区域,重新涂刷界面剂后补抹砂浆,补抹面积超出空鼓边缘100mm。 本方案未尽事宜,需严格遵守《建筑装饰装修工程施工质量验收规范》及设计文件要求,确保施工质量符合标准。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
