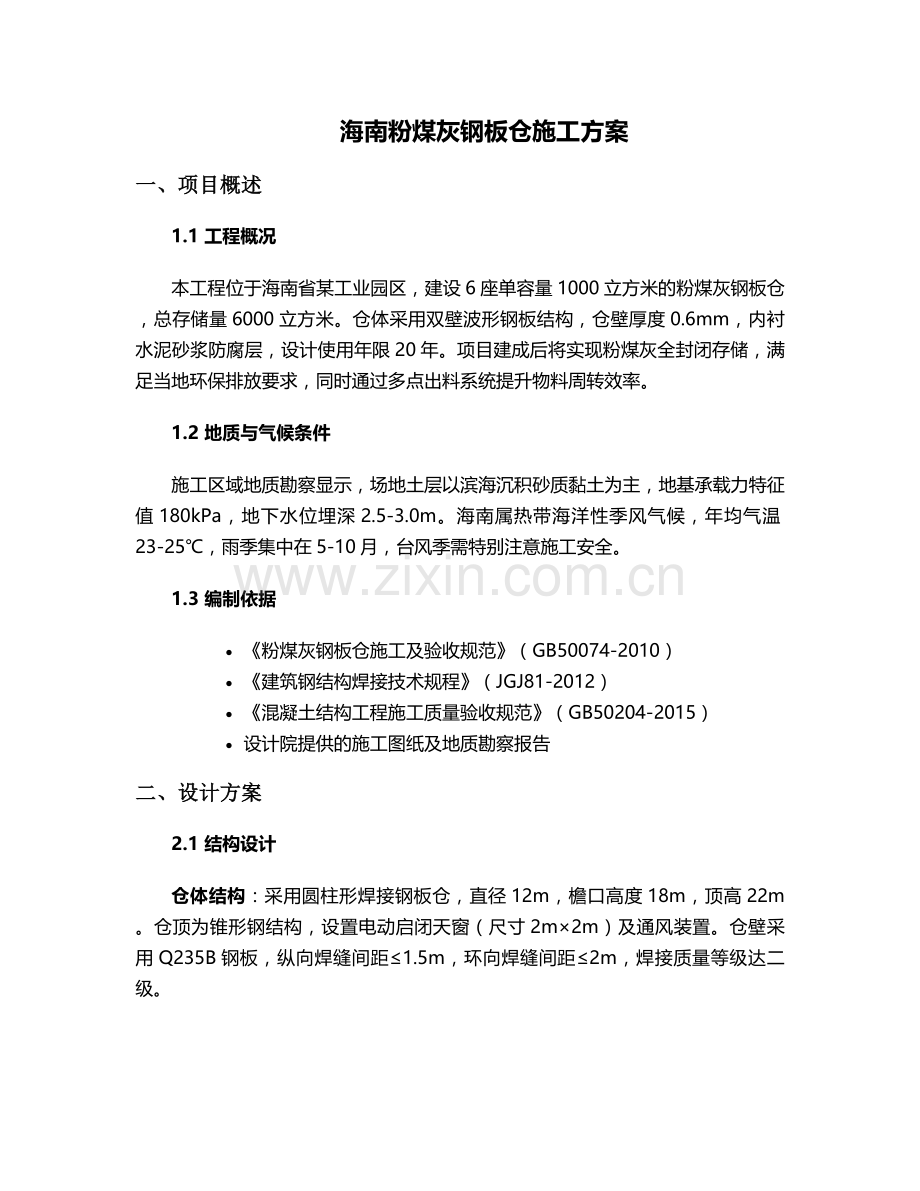

海南粉煤灰钢板仓施工方案
一、项目概述
1.1 工程概况
本工程位于海南省某工业园区,建设6座单容量1000立方米的粉煤灰钢板仓,总存储量6000立方米。仓体采用双壁波形钢板结构,仓壁厚度0.6mm,内衬水泥砂浆防腐层,设计使用年限20年。项目建成后将实现粉煤灰全封闭存储,满足当地环保排放要求,同时通过多点出料系统提升物料周转效率。
1.2 地质与气候条件
施工区域地质勘察显示,场地土层以滨海沉积砂质黏土为主,地基承载力特征值180kPa,地下水位埋深2.5-3.0m。海南属热带海洋性季风气候,年均气温23-25℃,雨季集中在5-10月,台风季需特别注意施工安全。
1.3 编制依据
· 《粉煤灰钢板仓施工及验收规范》(GB50074-2010)
· 《建筑钢结构焊接技术规程》(JGJ81-2012)
· 《混凝土结构工程施工质量验收规范》(GB50204-2015)
· 设计院提供的施工图纸及地质勘察报告
二、设计方案
2.1 结构设计
仓体结构:采用圆柱形焊接钢板仓,直径12m,檐口高度18m,顶高22m。仓顶为锥形钢结构,设置电动启闭天窗(尺寸2m×2m)及通风装置。仓壁采用Q235B钢板,纵向焊缝间距≤1.5m,环向焊缝间距≤2m,焊接质量等级达二级。

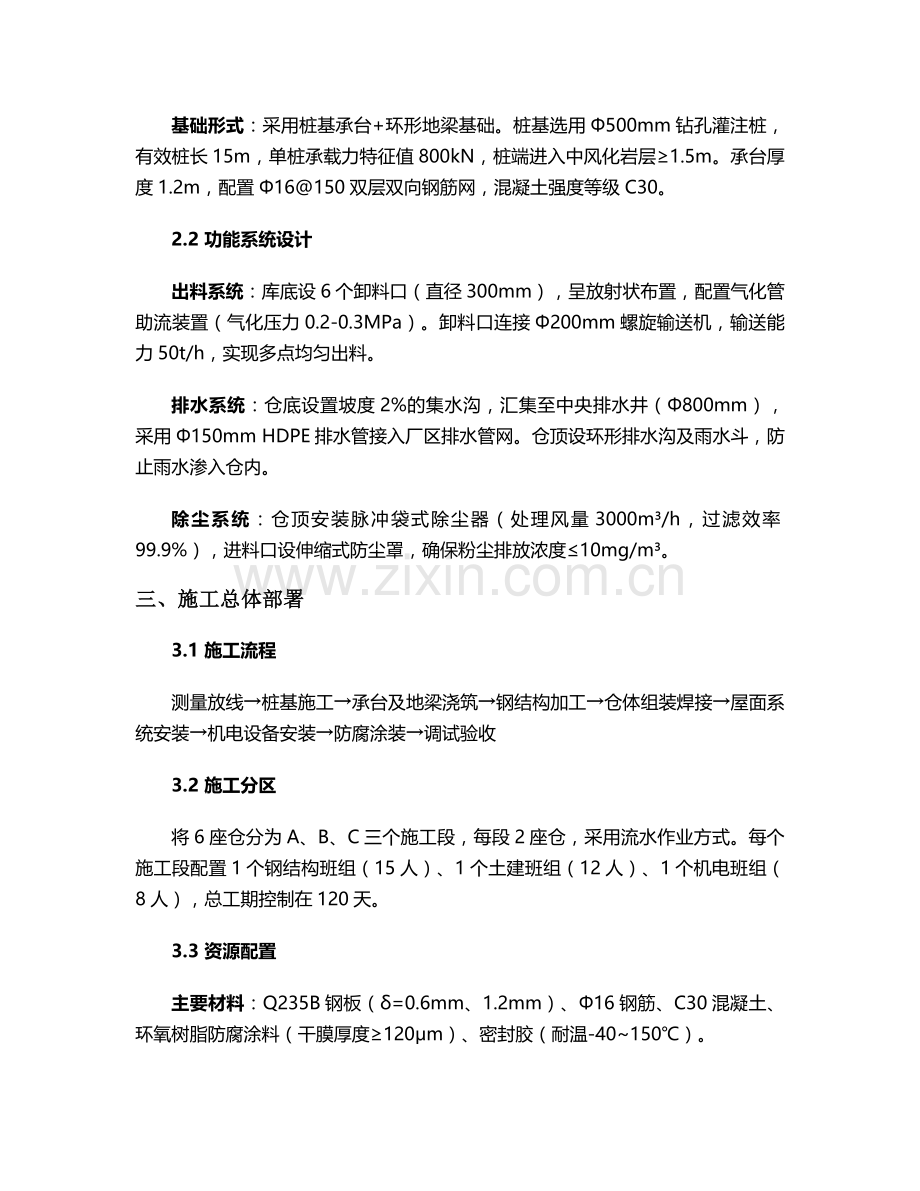

基础形式:采用桩基承台+环形地梁基础。桩基选用Φ500mm钻孔灌注桩,有效桩长15m,单桩承载力特征值800kN,桩端进入中风化岩层≥1.5m。承台厚度1.2m,配置Φ16@150双层双向钢筋网,混凝土强度等级C30。
2.2 功能系统设计
出料系统:库底设6个卸料口(直径300mm),呈放射状布置,配置气化管助流装置(气化压力0.2-0.3MPa)。卸料口连接Φ200mm螺旋输送机,输送能力50t/h,实现多点均匀出料。
排水系统:仓底设置坡度2%的集水沟,汇集至中央排水井(Φ800mm),采用Φ150mm HDPE排水管接入厂区排水管网。仓顶设环形排水沟及雨水斗,防止雨水渗入仓内。
除尘系统:仓顶安装脉冲袋式除尘器(处理风量3000m³/h,过滤效率99.9%),进料口设伸缩式防尘罩,确保粉尘排放浓度≤10mg/m³。
三、施工总体部署
3.1 施工流程
测量放线→桩基施工→承台及地梁浇筑→钢结构加工→仓体组装焊接→屋面系统安装→机电设备安装→防腐涂装→调试验收
3.2 施工分区
将6座仓分为A、B、C三个施工段,每段2座仓,采用流水作业方式。每个施工段配置1个钢结构班组(15人)、1个土建班组(12人)、1个机电班组(8人),总工期控制在120天。
3.3 资源配置
主要材料:Q235B钢板(δ=0.6mm、1.2mm)、Φ16钢筋、C30混凝土、环氧树脂防腐涂料(干膜厚度≥120μm)、密封胶(耐温-40~150℃)。
施工机械:
· 桩基施工:GPS-15型钻机2台
· 钢结构施工:50t汽车吊1台、埋弧焊机4台、剪板机1台
· 混凝土施工:HBT60混凝土输送泵1台、振动棒6台
· 检测设备:超声波探伤仪1台、涂层测厚仪1台
四、主要施工方法
4.1 基础工程
桩基施工:采用正循环钻孔灌注桩工艺,钻进速度控制在1.5-2m/min,泥浆比重1.2-1.3。钢筋笼分节制作(长9m),吊装时焊接接头错开率50%,焊缝长度≥10d。灌注混凝土时导管埋深控制在2-6m,超灌高度≥0.5m。
承台施工:基坑开挖采用1:0.5放坡,设置Φ600mm轻型井点降水。模板采用18mm厚多层板,支撑系统为Φ48×3.5mm钢管(间距600mm×600mm)。混凝土浇筑采用分层连续浇筑(分层厚度500mm),初凝前进行二次振捣,覆盖薄膜+草袋养护14天。
4.2 钢结构工程
钢板加工:钢板在工厂预处理(除锈等级Sa2.5级),采用数控切割下料,允许偏差±1mm。卷板时曲率半径控制在6.2m(对应直径12.4m),确保弧度一致。
仓体组装:
1. 地梁上弹设仓体中心线及圆周控制线,误差≤3mm;
2. 安装第一节仓壁(高度2m),采用临时支撑固定,用全站仪校正垂直度(允许偏差≤H/1000,且≤15mm);
3. 采用“倒装法”施工,利用液压顶升装置(额定荷载50t)逐节提升仓壁,每节高度1.5m;
4. 焊接顺序:先焊纵向焊缝,后焊环向焊缝;焊接采用CO₂气体保护焊(焊丝ER50-6,直径1.2mm),焊后24h内进行100%超声波探伤。
仓顶安装:锥形顶由6榀钢桁架组成,在地面预拼装后整体吊装(吊点设置在桁架节点处),天窗安装时确保启闭灵活,密封胶嵌缝宽度≥10mm。
4.3 防腐工程
表面处理:喷砂除锈达到Sa2.5级,表面粗糙度50-80μm,除锈后4小时内完成第一道底漆涂装。
涂装体系:
· 底漆:环氧富锌底漆(干膜厚度60μm)
· 中层:环氧云铁中间漆(干膜厚度80μm)
· 面漆:聚脲弹性体涂料(干膜厚度200μm)
涂装采用高压无气喷涂,每道涂层间隔≥8h,实干后进行附着力测试(≥5MPa)。
五、技术措施
5.1 焊接变形控制
· 采用“对称焊接法”,多名焊工同时对称作业;
· 环缝焊接时采用“分段退焊法”,每段长度300-500mm;
· 焊后24h内用火焰矫正(加热温度≤600℃),矫正后平整度误差≤5mm/m。
5.2 雨季施工措施
· 钢筋加工场搭设防雨棚,原材料垫高300mm存放;
· 焊接作业区设置移动式防雨棚,相对湿度>90%时停止施焊;
· 混凝土浇筑前收听天气预报,小雨时调整水灰比并缩短浇筑时间,雨后对施工缝进行凿毛处理。
5.3 防台风措施
· 台风预警发布后,停止高空作业,固定塔吊及施工机械;
· 已安装的仓壁采用临时拉杆加固(间距3m,设置4道环向拉杆);
· 施工现场配备应急发电机(功率50kW)及排水泵(流量100m³/h)。
六、质量与安全控制
6.1 质量控制点
项目
允许偏差
检验方法
仓体垂直度
≤H/1000且≤15mm
全站仪+吊线坠
焊缝高度
≥6mm
焊缝检验尺
涂层厚度
-10%设计值
磁性测厚仪(每5㎡1点)
混凝土强度
≥设计值95%
回弹法+钻芯取样
6.2 安全管理
高空作业:设置三层安全网(每隔10m一道),作业人员佩戴双钩安全带,仓内设置满堂脚手架(步距1.8m)及临边防护栏杆(高度1.2m)。
焊接作业:配备移动式灭火器(每50㎡2具),焊接区域下方设置接火斗,氧气瓶与乙炔瓶间距≥5m,距明火点≥10m。
用电安全:采用TN-S接零保护系统,配电箱安装漏电保护器(动作电流≤30mA,动作时间≤0.1s),潮湿环境使用防水型开关箱。
6.3 环保措施
· 施工废水经三级沉淀池处理后回用(沉淀时间≥2h);
· 钢板切割采用等离子切割,减少粉尘排放;
· 夜间施工噪声≤55dB,设置噪声监测点(每2h记录1次)。
七、验收标准与流程
7.1 分部分项验收
· 隐蔽工程验收:桩基、钢筋、焊缝等隐蔽部位需经监理工程师验收签字后方可隐蔽;
· 结构验收:仓体完工后进行满水试验(水位至仓顶以下1m,持荷24h,渗水量≤2L/m²·d);
· 功能验收:调试出料系统,连续运行8h,出料均匀度≥95%,除尘系统排放浓度达标。
7.2 竣工资料
提交资料包括:竣工图、原材料合格证、试验报告、焊接检测记录、沉降观测记录(每3个月1次,持续1年)等,装订成册归档。
八、应急预案
8.1 火灾事故
· 立即切断电源,组织人员疏散,使用现场灭火器初期灭火;
· 拨打119报警,同时启动应急水泵,确保消防用水(水压≥0.3MPa)。
8.2 结构失稳
· 发现仓壁变形超标(≥20mm)时,立即停止施工,撤离人员;
· 采用临时支撑加固,分析变形原因并制定整改方案,经设计单位认可后实施。
8.3 台风灾害
· 台风过后检查塔吊垂直度(允许偏差≤1‰)、仓体变形情况,受损构件经检测合格后方可复工。
本方案未尽事宜,严格按照国家现行规范及设计图纸执行,施工过程中如需变更,需履行设计变更程序并经监理单位批准。
