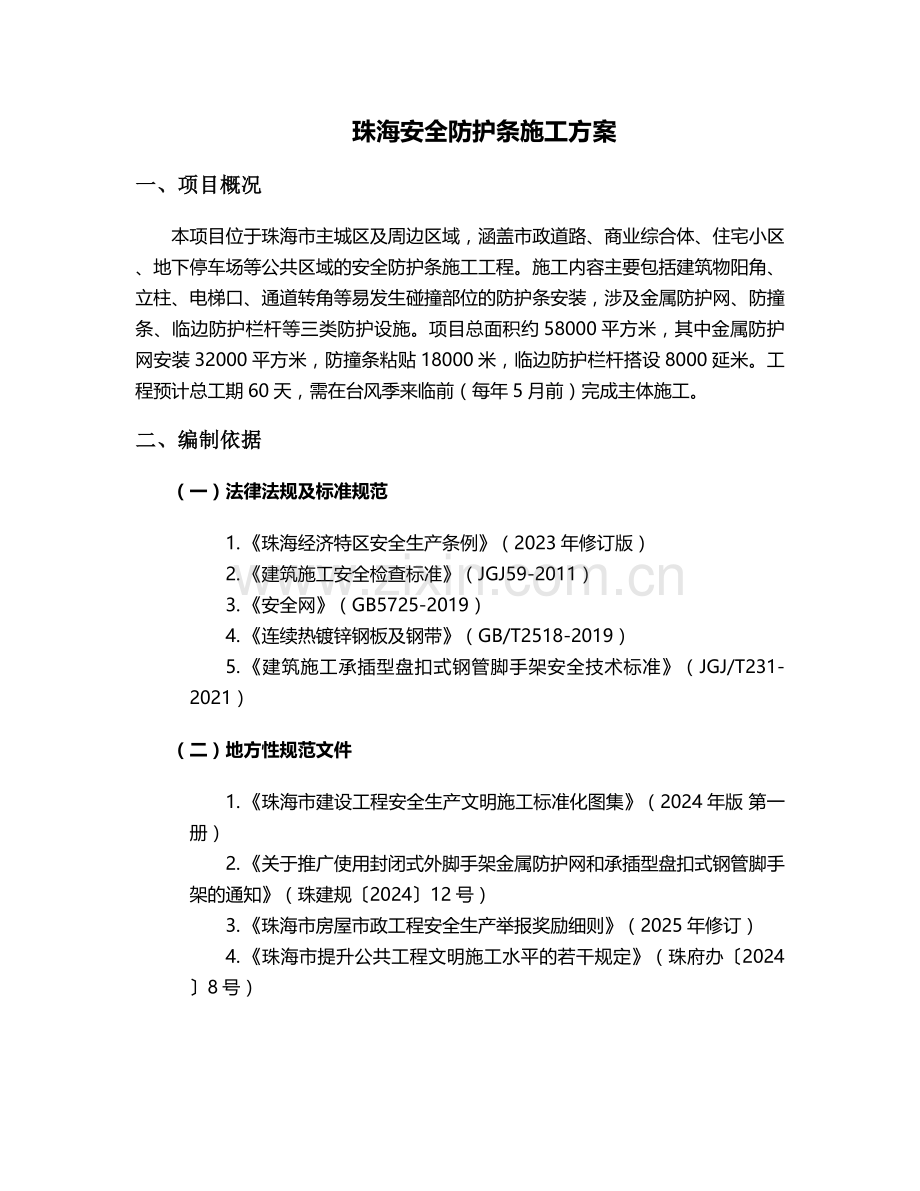

珠海安全防护条施工方案
一、项目概况
本项目位于珠海市主城区及周边区域,涵盖市政道路、商业综合体、住宅小区、地下停车场等公共区域的安全防护条施工工程。施工内容主要包括建筑物阳角、立柱、电梯口、通道转角等易发生碰撞部位的防护条安装,涉及金属防护网、防撞条、临边防护栏杆等三类防护设施。项目总面积约58000平方米,其中金属防护网安装32000平方米,防撞条粘贴18000米,临边防护栏杆搭设8000延米。工程预计总工期60天,需在台风季来临前(每年5月前)完成主体施工。
二、编制依据
(一)法律法规及标准规范
1. 《珠海经济特区安全生产条例》(2023年修订版)
2. 《建筑施工安全检查标准》(JGJ59-2011)
3. 《安全网》(GB5725-2019)
4. 《连续热镀锌钢板及钢带》(GB/T2518-2019)
5. 《建筑施工承插型盘扣式钢管脚手架安全技术标准》(JGJ/T231-2021)
(二)地方性规范文件
1. 《珠海市建设工程安全生产文明施工标准化图集》(2024年版 第一册)
2. 《关于推广使用封闭式外脚手架金属防护网和承插型盘扣式钢管脚手架的通知》(珠建规〔2024〕12号)
3. 《珠海市房屋市政工程安全生产举报奖励细则》(2025年修订)
4. 《珠海市提升公共工程文明施工水平的若干规定》(珠府办〔2024〕8号)

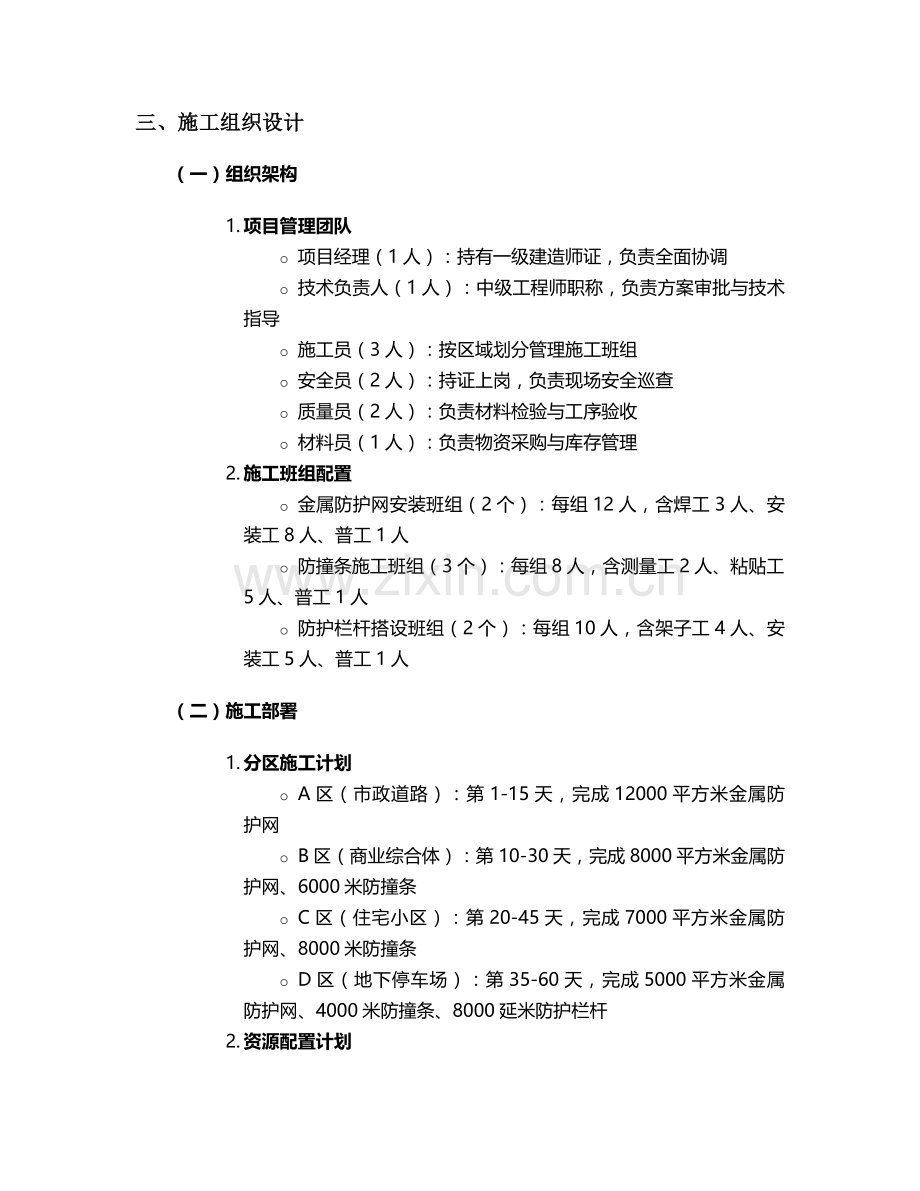

三、施工组织设计
(一)组织架构
1. 项目管理团队
o 项目经理(1人):持有一级建造师证,负责全面协调
o 技术负责人(1人):中级工程师职称,负责方案审批与技术指导
o 施工员(3人):按区域划分管理施工班组
o 安全员(2人):持证上岗,负责现场安全巡查
o 质量员(2人):负责材料检验与工序验收
o 材料员(1人):负责物资采购与库存管理
2. 施工班组配置
o 金属防护网安装班组(2个):每组12人,含焊工3人、安装工8人、普工1人
o 防撞条施工班组(3个):每组8人,含测量工2人、粘贴工5人、普工1人
o 防护栏杆搭设班组(2个):每组10人,含架子工4人、安装工5人、普工1人
(二)施工部署
1. 分区施工计划
o A区(市政道路):第1-15天,完成12000平方米金属防护网
o B区(商业综合体):第10-30天,完成8000平方米金属防护网、6000米防撞条
o C区(住宅小区):第20-45天,完成7000平方米金属防护网、8000米防撞条
o D区(地下停车场):第35-60天,完成5000平方米金属防护网、4000米防撞条、8000延米防护栏杆
2. 资源配置计划
o 主要机械设备:高空作业车6台、冲击钻25台、角磨机30台、电焊机15台、水准仪5台
o 材料储备:热镀锌钢板(厚度≥1.2mm)35吨、改性丙烯酸胶粘剂1200升、承插型盘扣式钢管(φ48×3.2mm)80吨、EVA防撞条(50×10mm)20000米
四、施工工艺
(一)金属防护网施工工艺
1. 基层处理
o 采用机械打磨(砂轮片粒度80目)去除基层表面浮锈、油污,露出金属本色
o 临海区域(距海岸线200米内)需涂刷环氧富锌底漆(干膜厚度≥60μm)
o 用2m靠尺检查平整度,误差超过5mm处采用水泥砂浆修补
2. 测量放线
o 按1.5米×1.5米网格弹线定位,水平线偏差≤3mm,垂直线偏差≤2mm
o 转角处增设斜向控制线,确保防护网转角角度与结构一致
3. 安装固定
o 采用M10膨胀螺栓固定(埋深≥50mm),每块防护网(1.2m×2.4m)设置8个固定点
o 金属网搭接宽度≥50mm,搭接处用φ4mm镀锌钢丝绑扎(间距≤150mm)
o 网片与框架采用焊接连接,焊缝高度≥4mm,焊后涂刷防锈漆两道
4. 抗台风加强措施
o 高度超过10米部位增设斜向支撑(间距≤3米),支撑角度45°-60°
o 每间隔5米设置一道通长横向加固杆(φ32mm钢管)
o 台风预警时(风力≥6级),采用钢丝绳斜拉固定(拉结点抗拔力≥15kN)
(二)防撞条施工工艺
1. 材料准备
o EVA防撞条需满足邵氏硬度65±5HA,拉伸强度≥3MPa,断裂伸长率≥300%
o 胶粘剂需通过7天耐水试验(23℃水中浸泡后粘结强度保留率≥80%)
2. 粘贴施工
o 基层清洁:先用异丙醇擦拭表面,再用无绒布擦干,确保油污去除率≥98%
o 涂胶工艺:采用齿形刮板(梳齿深度3mm)均匀涂胶,涂胶量控制在300-350g/㎡
o 定位粘贴:在胶层表干前(≤20分钟)完成定位,用2kg橡胶锤从中间向两端敲击压实(锤击频率30次/分钟)
o 固化养护:粘贴后24小时内避免受力,7天内禁止接触水
3. 特殊部位处理
o 圆弧阳角处采用45°斜接(留缝≤1mm),接缝处填充密封胶
o 电梯口防撞条需延伸至距地面300mm高度,形成闭合防护圈
o 地下车库立柱采用螺旋缠绕法(缠绕角度60°),搭接宽度≥20mm
(三)临边防护栏杆施工工艺
1. 脚手架搭设
o 采用承插型盘扣式钢管,立杆间距≤1.5米,横杆步距≤1.2米
o 扫地杆距地面≤200mm,设置纵横向扫地杆形成闭合框架
o 每3跨设置一道竖向斜杆,角度45°-60°,斜杆与立杆采用插销连接(抗剪强度≥15kN)
2. 栏杆安装
o 上横杆高度1.2米,下横杆高度0.6米,立杆间距≤2米
o 栏杆内侧满挂密目安全网(网目密度≥2000目/100c㎡)
o 底部设置180mm高挡脚板(厚度≥1.5mm钢板),涂刷黄黑相间警示漆(间距200mm)
3. 节点处理
o 立杆与地面连接采用现浇混凝土基础(尺寸300×300×400mm,C30混凝土)
o 横杆与立杆采用盘扣式连接,插销打入后锤击检查(连续下沉量≤3mm)
o 转角处设置加强节点,采用双立杆+十字斜撑结构
五、质量安全保证措施
(一)质量管理措施
1. 材料进场检验
o 金属防护网:每批次抽样5%进行耐冲击试验(10kg重锤1米高度自由落体无贯穿)
o 防撞条:按GB/T528-2009测试拉伸性能,每组试样数量≥5个
o 钢管脚手架:检查壁厚(允许偏差±0.25mm)、锈蚀程度(锈蚀深度≤0.5mm)
2. 过程质量控制
o 实行"三检制":班组自检(100%检查)→ 质检员抽检(每批次≥30%)→ 监理验收(关键工序100%检查)
o 隐蔽工程验收:基层处理、螺栓埋置等隐蔽工序需留存影像资料(每50平方米不少于1张)
o 测量控制点复核:每天开工前复核控制线,允许偏差≤2mm
3. 质量验收标准
o 金属防护网:表面平整度≤4mm/2m,固定点抗拔力≥6kN
o 防撞条:粘结强度≥0.8MPa(剥离试验无界面破坏),直线度偏差≤2mm/m
o 防护栏杆:整体稳定性(1kN外力无明显变形),立杆垂直度≤10mm/2m
(二)安全管理措施
1. 安全教育培训
o 特种作业人员(焊工、架子工等)持证上岗,岗前培训不少于8学时
o 每日班前安全技术交底(留存签字记录),重点强调高空作业、临时用电等风险点
o 台风季专项培训:每年3月组织防台风应急演练(包含防护网加固、人员疏散等内容)
2. 现场安全防护
o 高空作业:设置双绳防坠系统(安全带固定点抗拔力≥15kN),作业平台满铺脚手板(厚度≥50mm)
o 临时用电:采用TN-S接零保护系统,配电箱安装RCD保护器(动作电流≤30mA,动作时间≤0.1s)
o 动火作业:办理动火许可证,配备2具4kg干粉灭火器(距作业点≤10米),设置接火斗
3. 应急管理
o 编制防台风专项预案:预警响应(蓝色预警时检查加固)、应急撤离(橙色预警前2小时完成撤离)
o 配备应急物资:应急照明(连续照明≥3小时)、急救箱(含止血带、夹板等)、应急通讯设备(卫星电话2部)
o 每月组织应急演练,演练内容包括:物体打击事故处置、触电急救、台风撤离等科目
(三)文明施工措施
1. 施工场地管理
o 材料堆放:分区设置材料仓库(防雨棚高度≥2.5米),钢材存放垫高≥300mm,胶粘剂密封存放于阴凉处(温度≤30℃)
o 施工道路:硬化处理(C20混凝土厚度≥100mm),设置排水沟(坡度≥2%),出入口安装洗车平台(含三级沉淀池)
2. 环境保护措施
o 噪声控制:昼间≤70dB,夜间≤55dB,超标时采用隔声屏障(高度≥2.5米)
o 扬尘治理:裸土覆盖率100%,易扬尘材料运输采用密闭罐车,作业面洒水降尘(每2小时1次)
o 废弃物处理:危险废物(废油漆桶、废胶粘剂容器)交由有资质单位处置,建筑垃圾分类回收率≥85%
六、施工进度计划与保证措施
(一)进度计划管理
1. 关键线路控制
o 金属防护网加工(前置7天)→ 基层处理(关键工作)→ 防护网安装(关键工作)→ 验收(后续3天)
o 设置3个进度控制点:第15天完成A区50%、第30天完成B区80%、第45天完成C区主体工程
2. 进度保障措施
o 材料储备:提前15天储备台风季施工材料(金属网片、胶粘剂等),库存量满足20天施工需求
o 劳动力调配:与3家劳务公司签订应急用工协议,可随时增补劳动力(24小时内到岗)
o 机械设备备用:配置2台备用高空作业车,故障响应时间≤2小时
(二)季节性施工措施
1. 雨季施工
o 基层处理后4小时内完成防护网安装,未完成部位采取防雨覆盖(塑料薄膜+彩条布双层防护)
o 胶粘剂施工环境温度≥10℃,湿度≤85%,雨天采用电热风机除湿(每100平方米配置1台)
2. 台风季施工
o 台风预警发布后:停止高空作业(风力≥6级),加固已安装防护网(每10米增设临时拉结点)
o 台风过后检查:按30%比例抽检防护网固定点抗拔力,合格率需达100%方可复工
七、验收标准与流程
(一)分项工程验收
1. 金属防护网验收
o 主控项目:材质证明文件齐全、固定点数量达标、抗冲击性能合格
o 一般项目:表面平整度≤5mm/2m,涂层厚度符合设计要求(热镀锌层≥85μm)
2. 防撞条验收
o 主控项目:粘结强度测试合格、无气泡空鼓(空鼓面积≤2%)
o 一般项目:直线度偏差≤3mm/m,接缝平整(高低差≤0.5mm)
(二)验收流程
1. 施工单位自检(提交《分项工程检验批质量验收记录》)
2. 监理单位抽检(关键项目100%检查,一般项目按30%比例抽检)
3. 第三方检测(金属防护网抗台风性能检测、防撞条粘结强度检测)
4. 建设单位组织竣工验收(需邀请珠海市质安站参与监督)
八、技术经济指标分析
(一)成本控制指标
1. 金属防护网综合单价:185元/平方米(含材料费、安装费、管理费)
2. 防撞条粘贴综合单价:35元/米(含基层处理、胶粘剂、人工)
3. 临边防护栏杆搭设:120元/延米(含脚手架、安全网、挡脚板)
(二)效益分析
1. 安全效益:预计可降低公共场所碰撞事故发生率60%以上,年减少直接经济损失约200万元
2. 社会效益:提升城市公共设施安全等级,符合珠海市文明城市创建要求
3. 环境效益:采用热镀锌材料(可回收利用率≥95%),减少后期维护产生的建筑垃圾
九、应急预案
(一)台风应急预案
1. 预警响应
o 蓝色预警:检查加固防护网连接件,储备应急物资
o 黄色预警:停止高空作业,撤离危险区域施工人员
o 橙色预警:全面加固防护设施,切断非必要电源
2. 灾后处置
o 受损评估:24小时内完成防护设施受损情况统计
o 优先修复:医院、学校等重点区域48小时内恢复防护功能
o 加固方案:受损率超过30%的区域需重新进行抗台风验算
(二)高处坠落应急预案
1. 现场急救:立即停止作业,设置警戒区,对伤者进行初步救治(止血、固定等)
2. 应急转运:拨打120急救电话,同时安排应急车辆待命(5分钟内可出发)
3. 事故调查:24小时内提交初步调查报告,7天内完成整改措施制定
本方案未尽事宜,需严格按照珠海市住房和城乡建设局最新发布的规范标准执行,施工过程中接受建设单位、监理单位及政府监管部门的监督指导。
