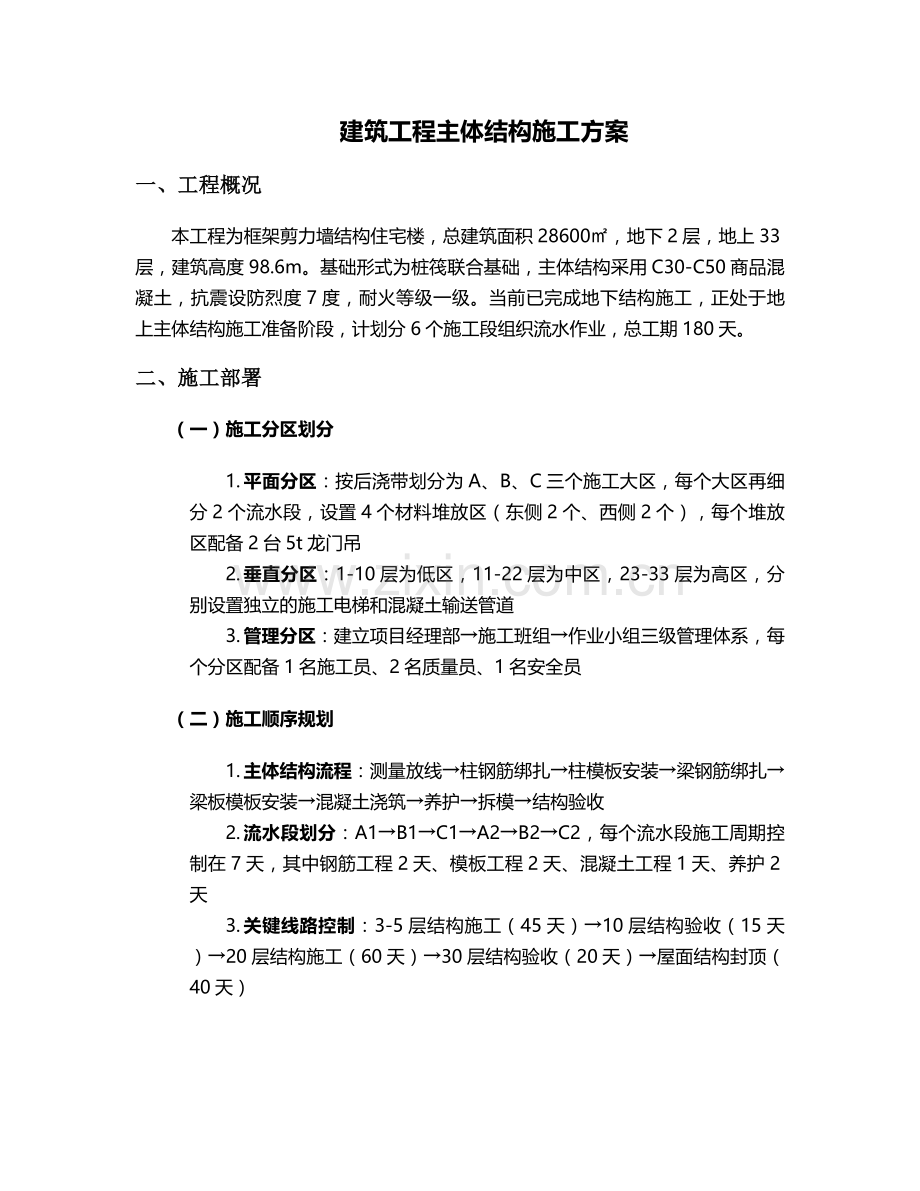

建筑工程主体结构施工方案
一、工程概况
本工程为框架剪力墙结构住宅楼,总建筑面积28600㎡,地下2层,地上33层,建筑高度98.6m。基础形式为桩筏联合基础,主体结构采用C30-C50商品混凝土,抗震设防烈度7度,耐火等级一级。当前已完成地下结构施工,正处于地上主体结构施工准备阶段,计划分6个施工段组织流水作业,总工期180天。
二、施工部署
(一)施工分区划分
1. 平面分区:按后浇带划分为A、B、C三个施工大区,每个大区再细分2个流水段,设置4个材料堆放区(东侧2个、西侧2个),每个堆放区配备2台5t龙门吊
2. 垂直分区:1-10层为低区,11-22层为中区,23-33层为高区,分别设置独立的施工电梯和混凝土输送管道
3. 管理分区:建立项目经理部→施工班组→作业小组三级管理体系,每个分区配备1名施工员、2名质量员、1名安全员
(二)施工顺序规划
1. 主体结构流程:测量放线→柱钢筋绑扎→柱模板安装→梁钢筋绑扎→梁板模板安装→混凝土浇筑→养护→拆模→结构验收
2. 流水段划分:A1→B1→C1→A2→B2→C2,每个流水段施工周期控制在7天,其中钢筋工程2天、模板工程2天、混凝土工程1天、养护2天
3. 关键线路控制:3-5层结构施工(45天)→10层结构验收(15天)→20层结构施工(60天)→30层结构验收(20天)→屋面结构封顶(40天)

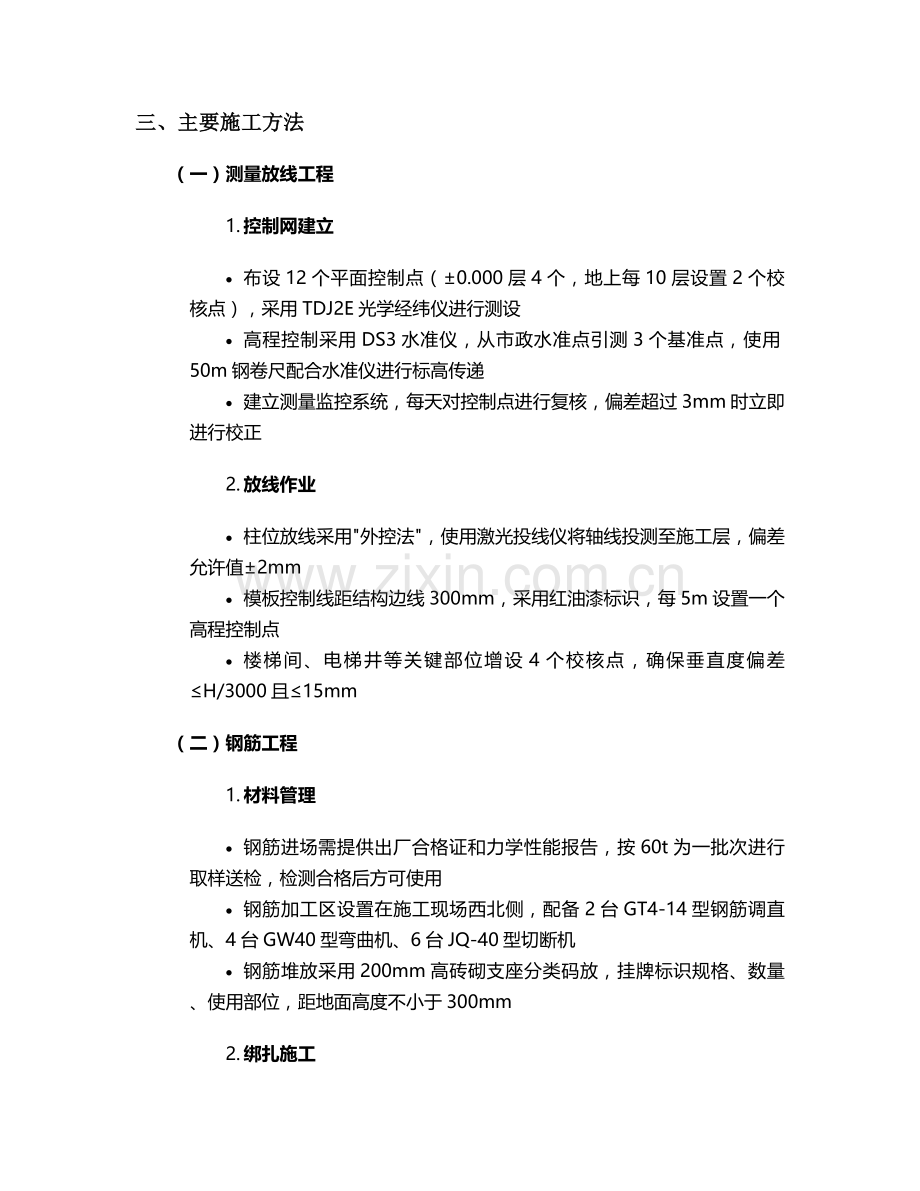

三、主要施工方法
(一)测量放线工程
1. 控制网建立
· 布设12个平面控制点(±0.000层4个,地上每10层设置2个校核点),采用TDJ2E光学经纬仪进行测设
· 高程控制采用DS3水准仪,从市政水准点引测3个基准点,使用50m钢卷尺配合水准仪进行标高传递
· 建立测量监控系统,每天对控制点进行复核,偏差超过3mm时立即进行校正
2. 放线作业
· 柱位放线采用"外控法",使用激光投线仪将轴线投测至施工层,偏差允许值±2mm
· 模板控制线距结构边线300mm,采用红油漆标识,每5m设置一个高程控制点
· 楼梯间、电梯井等关键部位增设4个校核点,确保垂直度偏差≤H/3000且≤15mm
(二)钢筋工程
1. 材料管理
· 钢筋进场需提供出厂合格证和力学性能报告,按60t为一批次进行取样送检,检测合格后方可使用
· 钢筋加工区设置在施工现场西北侧,配备2台GT4-14型钢筋调直机、4台GW40型弯曲机、6台JQ-40型切断机
· 钢筋堆放采用200mm高砖砌支座分类码放,挂牌标识规格、数量、使用部位,距地面高度不小于300mm
2. 绑扎施工
· 柱钢筋:采用电渣压力焊连接,接头位置设在楼板以上1.2m处,同一截面接头率≤25%,箍筋加密区为柱端1.5倍柱长边尺寸
· 梁钢筋:主梁纵筋采用直螺纹套筒连接(直径≥22mm),次梁采用绑扎搭接(搭接长度55d),腰筋间距≤200mm,拉筋呈梅花形布置
· 板钢筋:底筋双向C10@150,面筋双向C8@200,支座负筋延伸长度为Ln/3,马凳筋采用Φ12@800×800布置
3. 质量控制
· 钢筋保护层厚度:柱30mm(塑料垫块)、梁25mm(混凝土垫块)、板15mm(大理石垫块)
· 绑扎完成后使用粉笔标识检查点,重点检查间距(允许偏差±10mm)、保护层厚度(允许偏差±5mm)、预埋件位置(允许偏差±10mm)
· 隐蔽工程验收需留存影像资料,每个检验批拍摄不少于30张照片,包含全景、节点、细节三个角度
(三)模板工程
1. 体系选择
· 采用盘扣式脚手架支撑体系,立杆间距:板下1.2m×1.2m,梁下0.8m×0.8m,扫地杆距地200mm,水平杆步距1.5m
· 模板面板选用18mm厚酚醛覆膜多层板(周转次数≥8次),次龙骨50×100mm方木(间距≤300mm),主龙骨双拼Φ48×3.5mm钢管
· 柱模板采用15mm厚多层板+50×100mm方木竖楞(间距250mm)+双钢管横楞(间距500mm),四角设置可调节斜撑
2. 安装工艺
· 模板安装前涂刷水性脱模剂,拼缝处粘贴5mm厚海绵条,板缝宽度≤2mm
· 梁模板起拱高度为跨度的1/1000-3/1000(跨度≥4m时),采用水准仪控制起拱标高
· 楼梯模板采用整体式钢木组合模板,踏步高度误差控制在±3mm,宽度误差±5mm
3. 拆除要求
· 侧模拆除:混凝土强度≥1.2MPa(常温养护3天),以同条件试块抗压强度为准
· 底模拆除:板(跨度≤2m)≥50%设计强度,梁(跨度2-8m)≥75%设计强度,悬臂构件≥100%设计强度
· 拆除顺序遵循"后支先拆、先支后拆"原则,严禁硬撬硬砸,拆除的模板及时清理修复,分类堆放
(四)混凝土工程
1. 配合比设计
· 采用P.O42.5R水泥,石子粒径5-25mm连续级配,砂为中砂(含泥量≤3%),掺加粉煤灰(掺量15%)和聚羧酸减水剂(掺量1.2%)
· 混凝土坍落度:柱180±20mm,梁160±20mm,板140±20mm,每车混凝土进场时进行坍落度检测
· 抗裂措施:在楼板混凝土中掺加聚丙烯纤维(掺量0.9kg/m³),后浇带采用微膨胀混凝土(膨胀率0.02-0.04%)
2. 浇筑施工
· 柱浇筑:采用分层浇筑法,每层厚度≤500mm,使用30mm振捣棒振捣,振捣时间15-30s,直至表面泛浆无气泡
· 梁板浇筑:由一端向另一端推进,采用"赶浆法"连续浇筑,施工缝留在次梁跨中1/3处,表面二次抹压(初凝前和终凝前各一次)
· 混凝土输送:采用2台HBT80型拖泵,水平管长度60m,垂直管设置在电梯井内,每10层设置一个缓冲弯管
3. 养护措施
· 覆盖养护:柱采用塑料薄膜包裹,梁板表面覆盖双层阻燃棉被+塑料薄膜,养护期间保持表面湿润
· 养护时间:普通混凝土≥7天,抗渗混凝土≥14天,后浇带养护时间≥28天
· 温度控制:冬期施工时采用电伴热养护(温度≥5℃),夏季采用喷雾降温(表面温度≤35℃),内外温差≤25℃
四、施工进度计划
(一)横道图计划
工作内容
持续时间
开始时间
完成时间
资源配置
测量放线
5天
第1天
第5天
测量工4人,测量仪器2套
钢筋加工
15天
第3天
第17天
钢筋工20人,加工设备8台
模板配置
20天
第5天
第24天
木工30人,电锯4台
1-5层结构施工
45天
第10天
第54天
施工班组80人
6-10层结构施工
40天
第55天
第94天
施工班组85人
11-20层结构施工
60天
第95天
第154天
施工班组90人
21-30层结构施工
50天
第155天
第204天
施工班组85人
31-33层结构施工
25天
第205天
第229天
施工班组70人
屋面结构施工
15天
第230天
第244天
施工班组40人
结构验收
15天
第245天
第259天
验收小组10人
(二)进度保证措施
1. 资源保障:配置3套模板体系(满足3层同时施工),钢筋、混凝土等材料提前7天进场,保证连续施工
2. 机械保障:配备2台备用施工电梯、1台备用混凝土输送泵,建立机械设备台账,定期检查维修(每周2次)
3. 劳动力保障:与3家劳务公司签订备用协议,确保高峰期施工人员不少于120人,实行两班制(8:00-20:00,20:00-8:00)
4. 技术保障:对复杂节点提前进行BIM建模交底,每个施工段配备2名技术指导人员,解决现场技术问题
五、资源投入计划
(一)人力资源
1. 管理人员:项目经理1人、技术负责人1人、施工员6人、质量员4人、安全员3人、材料员2人、预算员1人
2. 作业人员:钢筋工35人、木工45人、混凝土工20人、架子工15人、测量工4人、机械工8人、普工20人,总计147人
3. 培训计划:进场前进行3天安全教育培训,特种作业人员持证上岗,每月组织2次技能交底会
(二)材料资源
1. 主要材料:钢筋Φ6-Φ32(总用量860t)、商品混凝土(总用量12500m³)、模板(12000㎡)、方木(500m³)、脚手架钢管(800t)
2. 周转材料:脚手板(2000块)、安全网(5000㎡)、塑料薄膜(3000㎡)、脱模剂(500kg)
3. 材料采购:钢筋、混凝土等主要材料与3家供应商签订供应合同,储备量满足7天连续施工需求,建立材料进场验收台账
(三)机械设备
1. 垂直运输:QTZ80塔吊2台(覆盖半径55m)、SC200施工电梯4台(载重2t)、龙门吊4台(5t)
2. 混凝土设备:HBT80拖泵2台、布料机4台、振捣棒12台(50mm型6台,30mm型6台)
3. 钢筋设备:调直机2台、弯曲机4台、切断机6台、直螺纹套丝机4台
4. 测量设备:全站仪1台、经纬仪2台、水准仪4台、激光投线仪6台、回弹仪2台
六、质量保证措施
(一)质量管理体系
1. 组织架构:成立质量管理小组,项目经理任组长,设置专职质量员4人,每个施工班组设兼职质量员1人
2. 制度建设:实行"三检制"(自检、互检、交接检),建立质量奖惩制度,设置质量保证金(合同总价的3%)
3. 验收程序:分项工程验收→分部工程验收→单位工程验收,隐蔽工程验收需监理工程师签字确认
(二)关键质量控制点
1. 钢筋工程:接头位置、保护层厚度、绑扎牢固度,允许偏差:受力钢筋间距±10mm,保护层厚度±5mm
2. 模板工程:轴线位置(±5mm)、截面尺寸(±5mm)、垂直度(≤3mm)、标高(±5mm)、接缝宽度(≤2mm)
3. 混凝土工程:强度等级(达到设计值100%)、表面平整度(8mm/2m)、裂缝控制(表面裂缝宽度≤0.2mm)
(三)检测试验计划
1. 钢筋检测:原材力学性能(每60t一批)、焊接接头(每300个一批)、机械连接(每500个一批)
2. 混凝土检测:标准养护试块(每100m³一组)、同条件试块(每流水段一组)、抗渗试块(每500m³一组)
3. 结构检测:每层进行回弹法强度检测,主体完成后进行钻芯取样(每栋楼不少于6个点),钢结构焊缝进行超声波探伤
七、安全文明施工
(一)安全管理措施
1. 安全教育:进场安全教育(3天)、特种作业培训(持证上岗)、班前安全讲话(每日开工前15分钟)
2. 防护措施:
· 临边防护:设置1.2m高防护栏杆(刷红白警示漆),张挂安全网,底部设200mm高挡脚板
· 洞口防护:电梯井口设1.5m高定型化防护门,楼梯口设防护栏杆,预留洞口采用盖板封闭(≥1.5m洞口四周设防护栏杆)
· 高空作业:作业层满铺脚手板,设置1.8m高防护栏杆,使用双钩安全带(高挂低用),搭设安全通道(宽3m,高4m)
3. 消防管理:施工现场设置8个消防栓(间距≤50m),配备4kg干粉灭火器(每50㎡1组),易燃易爆材料单独存放(距离明火点≥30m)
(二)文明施工措施
1. 场地管理:施工道路硬化(200mm厚C20混凝土),设置排水沟(宽300mm,深400mm),车辆冲洗平台(配备高压水枪和沉淀池)
2. 扬尘控制:裸露场地覆盖防尘网(2000目),易扬尘材料密闭存放,塔吊设置喷雾降尘系统(每2层设置一圈喷雾管)
3. 噪声控制:夜间施工(22:00-6:00)办理夜间施工许可,噪声源设备设置隔音棚,昼间噪声≤70dB,夜间≤55dB
八、环境保护措施
1. 废水处理:设置三级沉淀池(容积50m³),施工废水经处理后回用(用于洒水降尘),pH值控制在6-9之间
2. 固体废弃物:建筑垃圾分类存放(设置4个分类垃圾池),可回收材料回收率≥80%,危险废弃物交由有资质单位处理
3. 节能措施:使用LED节能灯具(全场照明功率密度≤11W/㎡),施工电梯采用变频调速系统,办公区设置太阳能热水器
九、应急预案
(一)突发事件处理
1. 火灾事故:立即启动消防预案,切断电源,组织人员疏散,使用现场灭火器初期灭火,同时拨打119报警
2. 坍塌事故:立即停止施工,启动应急救援小组,设置警戒区,使用生命探测仪搜救被困人员,调用挖掘机清理坍塌物
3. 触电事故:立即切断电源或使用绝缘工具使伤者脱离电源,检查呼吸心跳,必要时进行心肺复苏,拨打120急救
(二)恶劣天气应对
1. 暴雨天气:提前加固脚手架和塔吊,检查排水系统,储备沙袋(2000袋),暴雨预警时停止室外作业,撤离低洼处人员
2. 高温天气:调整作业时间(避开11:00-15:00高温时段),施工现场设置饮水点(提供含盐饮用水),配备防暑药品(藿香正气水、清凉油等)
3. 大风天气:风力≥6级时停止塔吊作业,将吊钩升至最高处,关闭施工电梯,加固模板和材料堆放区
十、验收标准与程序
(一)验收标准
1. 钢筋工程:符合《混凝土结构工程施工质量验收规范》(GB50204-2015),受力钢筋保护层厚度允许偏差±5mm
2. 模板工程:轴线位置偏差≤5mm,截面尺寸偏差±5mm,表面平整度≤8mm/2m
3. 混凝土工程:强度达到设计要求,表面无蜂窝、麻面、孔洞,结构尺寸偏差符合规范要求
(二)验收程序
1. 分项工程验收:由施工单位组织,监理工程师参加,验收合格后签署验收记录
2. 分部工程验收:由总监理工程师组织,施工单位项目经理、技术负责人参加,邀请设计单位参加
3. 结构验收:主体结构完成后,由建设单位组织,施工、监理、设计、勘察单位参加,验收合格后签署《主体结构验收记录》
本方案经审批后实施,如遇设计变更或现场条件变化,需另行编制补充方案并履行审批手续。施工过程中严格执行本方案要求,确保工程质量、安全和进度目标的实现。
