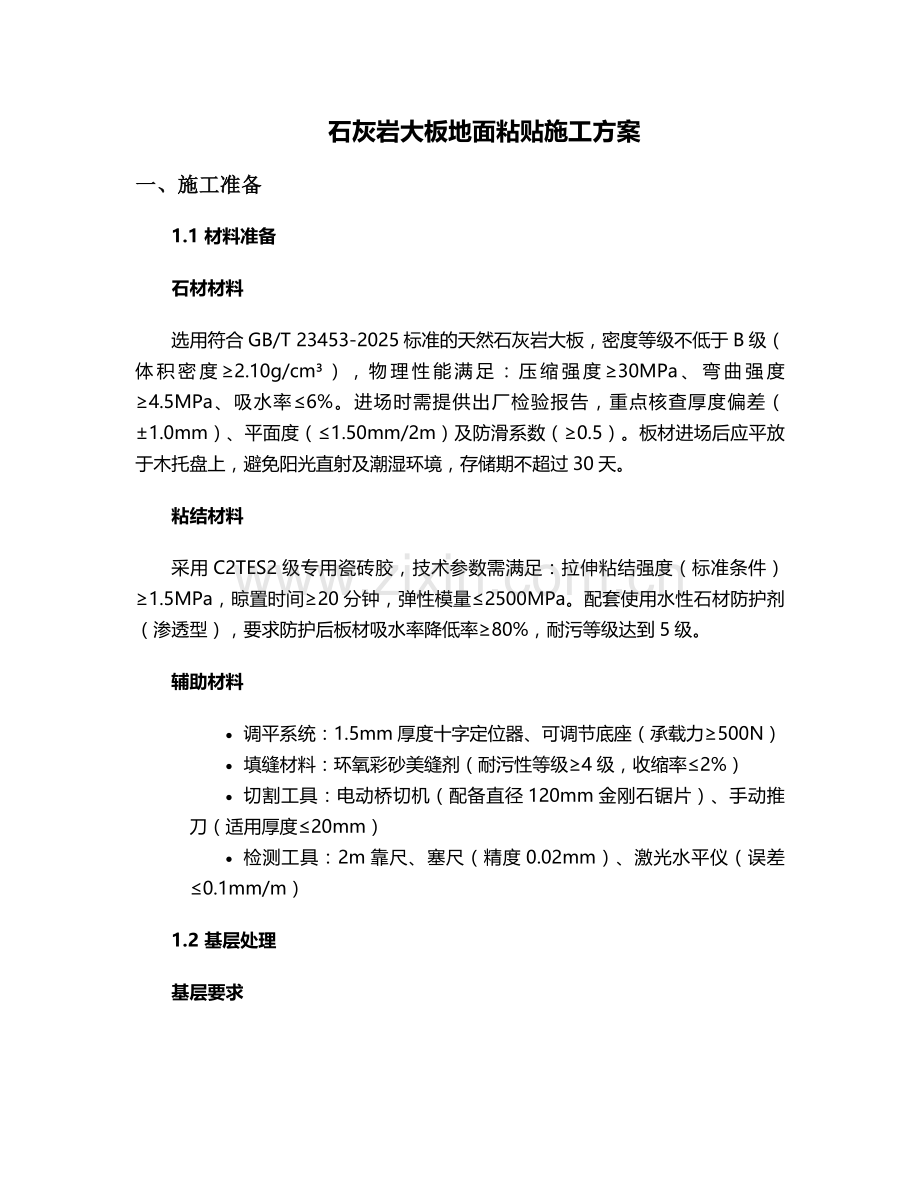

石灰岩大板地面粘贴施工方案
一、施工准备
1.1 材料准备
石材材料
选用符合GB/T 23453-2025标准的天然石灰岩大板,密度等级不低于B级(体积密度≥2.10g/cm³),物理性能满足:压缩强度≥30MPa、弯曲强度≥4.5MPa、吸水率≤6%。进场时需提供出厂检验报告,重点核查厚度偏差(±1.0mm)、平面度(≤1.50mm/2m)及防滑系数(≥0.5)。板材进场后应平放于木托盘上,避免阳光直射及潮湿环境,存储期不超过30天。
粘结材料
采用C2TES2级专用瓷砖胶,技术参数需满足:拉伸粘结强度(标准条件)≥1.5MPa,晾置时间≥20分钟,弹性模量≤2500MPa。配套使用水性石材防护剂(渗透型),要求防护后板材吸水率降低率≥80%,耐污等级达到5级。
辅助材料
· 调平系统:1.5mm厚度十字定位器、可调节底座(承载力≥500N)
· 填缝材料:环氧彩砂美缝剂(耐污性等级≥4级,收缩率≤2%)
· 切割工具:电动桥切机(配备直径120mm金刚石锯片)、手动推刀(适用厚度≤20mm)
· 检测工具:2m靠尺、塞尺(精度0.02mm)、激光水平仪(误差≤0.1mm/m)
1.2 基层处理

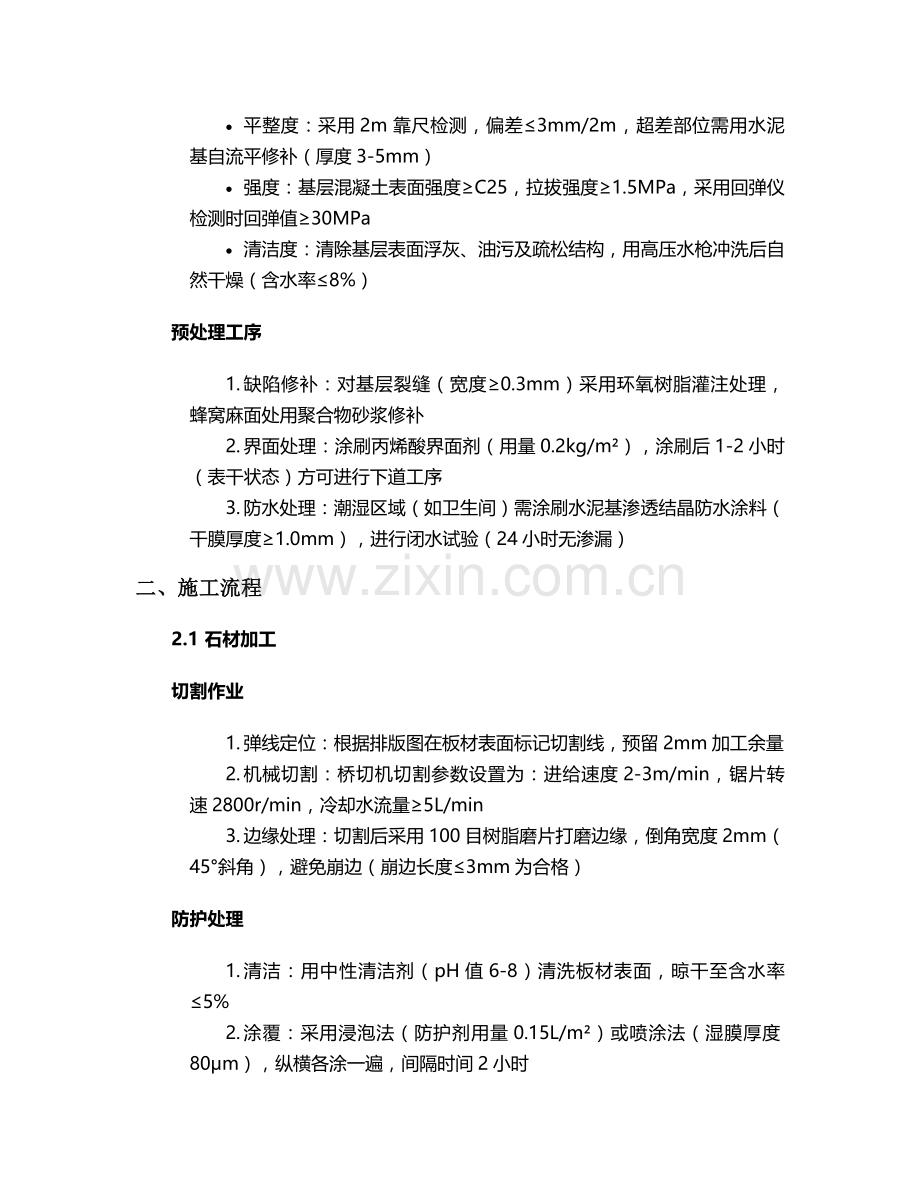

基层要求
· 平整度:采用2m靠尺检测,偏差≤3mm/2m,超差部位需用水泥基自流平修补(厚度3-5mm)
· 强度:基层混凝土表面强度≥C25,拉拔强度≥1.5MPa,采用回弹仪检测时回弹值≥30MPa
· 清洁度:清除基层表面浮灰、油污及疏松结构,用高压水枪冲洗后自然干燥(含水率≤8%)
预处理工序
1. 缺陷修补:对基层裂缝(宽度≥0.3mm)采用环氧树脂灌注处理,蜂窝麻面处用聚合物砂浆修补
2. 界面处理:涂刷丙烯酸界面剂(用量0.2kg/m²),涂刷后1-2小时(表干状态)方可进行下道工序
3. 防水处理:潮湿区域(如卫生间)需涂刷水泥基渗透结晶防水涂料(干膜厚度≥1.0mm),进行闭水试验(24小时无渗漏)
二、施工流程
2.1 石材加工
切割作业
1. 弹线定位:根据排版图在板材表面标记切割线,预留2mm加工余量
2. 机械切割:桥切机切割参数设置为:进给速度2-3m/min,锯片转速2800r/min,冷却水流量≥5L/min
3. 边缘处理:切割后采用100目树脂磨片打磨边缘,倒角宽度2mm(45°斜角),避免崩边(崩边长度≤3mm为合格)
防护处理
1. 清洁:用中性清洁剂(pH值6-8)清洗板材表面,晾干至含水率≤5%
2. 涂覆:采用浸泡法(防护剂用量0.15L/m²)或喷涂法(湿膜厚度80μm),纵横各涂一遍,间隔时间2小时
3. 养护:防护处理后在25℃环境下养护48小时,期间避免接触水分
2.2 铺贴施工
弹线排版
1. 基准线设置:以房间中轴线为基准,弹出十字控制线,每隔3m设置高程控制点(用水准仪校准)
2. 排版原则:
o 非整板宽度≥100mm,且应置于墙边或家具下方
o 纹理方向:按石材出厂标识统一方向铺贴,花纹对接偏差≤2mm
o 留缝要求:常规缝宽3mm,伸缩缝(间隔≤6m)宽10mm,采用泡沫棒填充
粘结层施工
1. 瓷砖胶制备:按水灰比1:4(重量比)机械搅拌(转速500r/min),搅拌时间3-5分钟,静置熟化5分钟后二次搅拌
2. 基层刮胶:用6mm×6mm齿形抹刀沿水平方向刮胶,厚度控制在5-7mm,梳理出连续锯齿状条纹(齿深3mm)
3. 板材背涂:在石材背面均匀涂刷瓷砖胶(厚度2-3mm),采用“回”字形涂布法,边缘50mm范围内加厚至5mm
铺贴作业
1. 抬板定位:使用真空吸盘(承重≥100kg)将板材抬至铺贴位置,下落速度控制在0.5m/min以内
2. 调整就位:板材放下后立即用橡胶锤轻击(冲击力≤10N),利用激光水平仪调整平整度,误差≤0.5mm/2m
3. 调平固定:在板材四边安装调平器(间距≤500mm),旋转底座使十字卡具紧贴板材边缘,24小时后拆除
2.3 填缝与养护
清缝处理
1. 清理时间:铺贴完成24小时后进行,采用专用清缝锥(直径2mm)清理缝内杂物,深度≥5mm
2. 吸尘清洁:用工业吸尘器(吸力≥20kPa)清理缝隙,确保无粉尘、油污
美缝施工
1. 材料制备:环氧彩砂按A:B组分1:1混合搅拌,搅拌时间≥3分钟,确保无色差条纹
2. 填缝操作:采用刮板倾斜45°将美缝剂填入缝隙,表面略高于板面1mm,20分钟后用湿海绵(含水率30%)擦拭 excess 材料
3. 固化养护:施工后24小时内避免踩踏,7天(25℃环境)完全固化后方可进行清洁
成品保护
1. 覆盖保护:铺贴完成区域采用12mm厚多层板覆盖,板间用胶带密封,通道处铺设5mm厚橡胶板
2. 养护周期:
o 瓷砖胶养护:温度20℃时养护7天,低于10℃时延长至14天
o 美缝剂养护:施工后48小时内避免沾水,7天内禁止使用酸性清洁剂
三、质量控制标准
3.1 主控项目
项目
允许偏差
检验方法
检查频率
板材厚度
±1.0mm
游标卡尺(精度0.01mm)
每批次5%,≥50块
粘结强度
≥1.0MPa
拉拔试验(每500m²1组)
每组3个测点
表面平整度
≤0.5mm/2m
2m靠尺+塞尺
每100m²10点
缝宽偏差
±0.3mm
游标卡尺
每10条缝1点
防滑性能
≥0.5(干态)
摩擦系数测定仪
每楼层3处
3.2 一般项目
· 板材接缝高低差:≤0.3mm(用塞尺检测)
· 板块间隙直线度:≤2mm/5m(拉5m通线检查)
· 表面缺陷:缺棱掉角长度≤3mm,每块板允许1处;划痕深度≤0.1mm,单条长度≤50mm
· 防护效果:采用酱油、食用油测试,24小时后无渗透(按GB/T 13891-2008标准)
3.3 常见问题处理
空鼓处理
· 边角空鼓(面积≤5%):采用高压注浆(环氧树脂胶粘剂,压力0.3MPa)
· 大面积空鼓(面积≥10%):整块拆除重铺,基层需重新进行界面处理
平整度超标
· 局部凸起(≤0.8mm):用150目砂纸湿磨(加水冷却),打磨后涂刷防护剂
· 凹陷偏差(≤1mm):采用专用修补膏(颜色匹配度≥90%)填充,24小时后打磨平整
渗污处理
· 表面污渍:用中性清洁剂(pH7-8)配合纳米海绵擦拭,禁止使用酸性清洁剂
· 缝隙渗污:将美缝剂剔除5mm深度后重新填缝,施工前对缝隙两侧贴美纹纸保护
四、安全与环保措施
4.1 安全防护
1. 机械操作:切割设备需安装防护罩,操作人员佩戴护目镜(防冲击等级ANSI Z87.1)、防尘口罩(KN95级)
2. 高空作业:铺贴高度≥2m时搭设满堂脚手架(步距≤1.8m),脚手板铺满且固定牢固
3. 用电安全:施工临时用电采用三级配电系统,电动工具配备漏电保护器(动作电流≤30mA)
4.2 环保要求
1. 噪声控制:切割作业在封闭车间进行,昼间噪声≤70dB(A),夜间(22:00-6:00)禁止施工
2. 粉尘治理:石材切割区域设置水帘除尘装置(风量≥3000m³/h),粉尘排放浓度≤2mg/m³
3. 废弃物处理:边角料回收率≥90%,危险废物(废胶桶、废防护剂)交由有资质单位处置
五、验收标准与流程
5.1 验收依据
· 主控项目:符合GB/T 23453-2025《天然石灰石建筑板材》5.1.1、5.2.3条款
· 一般项目:参照GB 50209-2010《建筑地面工程施工质量验收规范》第6.3节
5.2 验收程序
1. 分项验收:
o 基层处理验收(施工前)
o 铺贴过程验收(每完成500m²)
o 成品保护验收(养护期满后)
2. 竣工验收:
o 观感质量:表面平整、纹理自然、缝宽均匀,无明显色差(用色差仪检测,ΔE≤3)
o 功能检测:防滑系数、耐污性、粘结强度抽样检测
o 资料核查:施工记录、材料合格证、检测报告等文件齐全
本方案未尽事宜,应符合国家现行相关标准规范要求。施工过程中需留存影像资料(每道工序不少于3张照片),作为验收依据。
