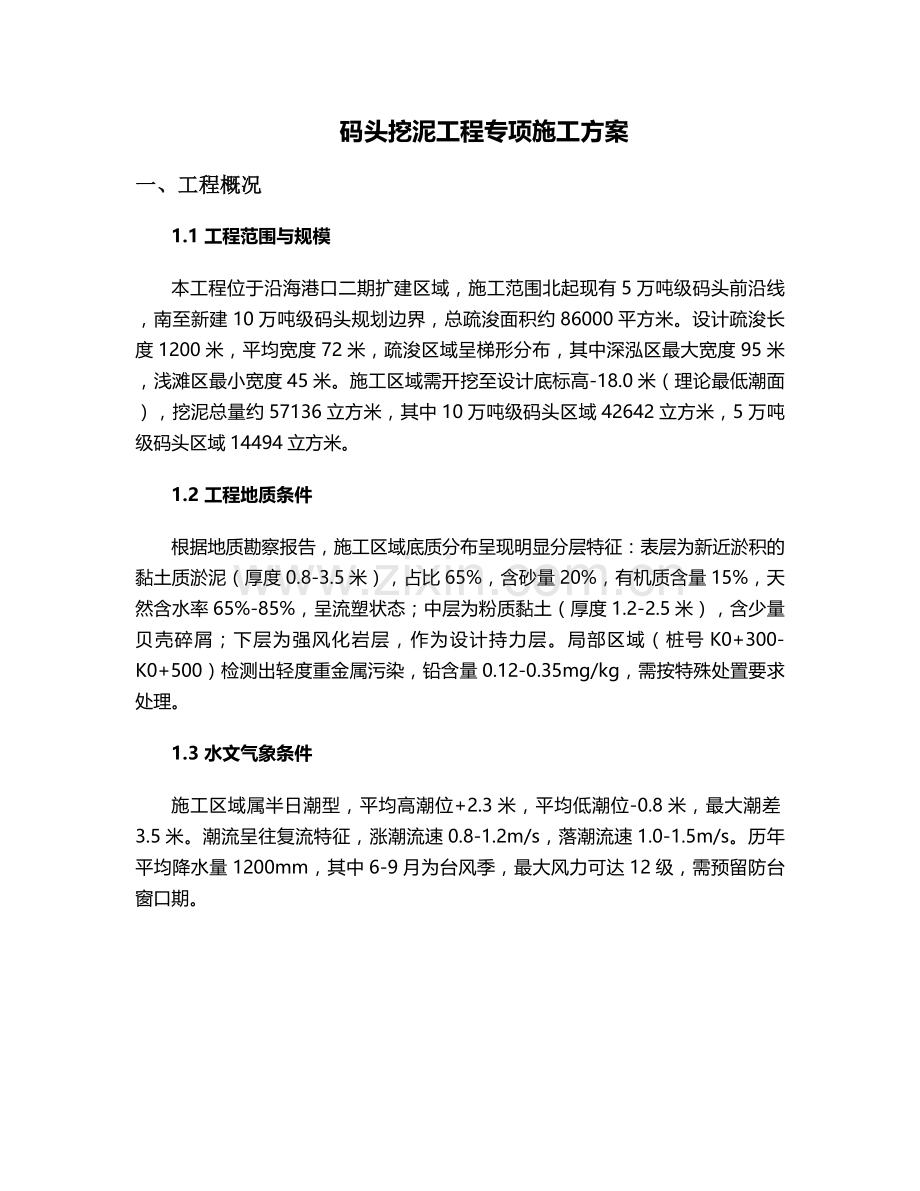

码头挖泥工程专项施工方案
一、工程概况
1.1 工程范围与规模
本工程位于沿海港口二期扩建区域,施工范围北起现有5万吨级码头前沿线,南至新建10万吨级码头规划边界,总疏浚面积约86000平方米。设计疏浚长度1200米,平均宽度72米,疏浚区域呈梯形分布,其中深泓区最大宽度95米,浅滩区最小宽度45米。施工区域需开挖至设计底标高-18.0米(理论最低潮面),挖泥总量约57136立方米,其中10万吨级码头区域42642立方米,5万吨级码头区域14494立方米。
1.2 工程地质条件
根据地质勘察报告,施工区域底质分布呈现明显分层特征:表层为新近淤积的黏土质淤泥(厚度0.8-3.5米),占比65%,含砂量20%,有机质含量15%,天然含水率65%-85%,呈流塑状态;中层为粉质黏土(厚度1.2-2.5米),含少量贝壳碎屑;下层为强风化岩层,作为设计持力层。局部区域(桩号K0+300-K0+500)检测出轻度重金属污染,铅含量0.12-0.35mg/kg,需按特殊处置要求处理。
1.3 水文气象条件
施工区域属半日潮型,平均高潮位+2.3米,平均低潮位-0.8米,最大潮差3.5米。潮流呈往复流特征,涨潮流速0.8-1.2m/s,落潮流速1.0-1.5m/s。历年平均降水量1200mm,其中6-9月为台风季,最大风力可达12级,需预留防台窗口期。

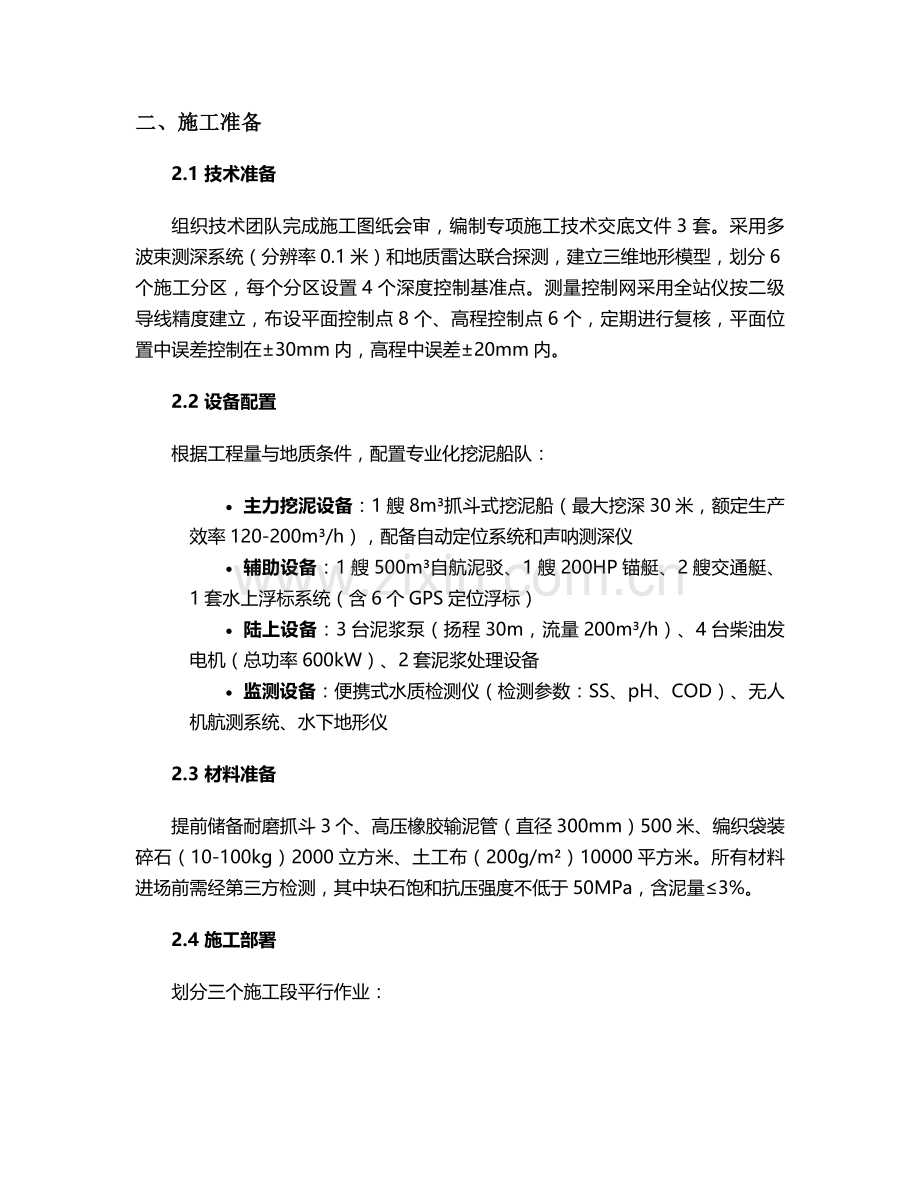

二、施工准备
2.1 技术准备
组织技术团队完成施工图纸会审,编制专项施工技术交底文件3套。采用多波束测深系统(分辨率0.1米)和地质雷达联合探测,建立三维地形模型,划分6个施工分区,每个分区设置4个深度控制基准点。测量控制网采用全站仪按二级导线精度建立,布设平面控制点8个、高程控制点6个,定期进行复核,平面位置中误差控制在±30mm内,高程中误差±20mm内。
2.2 设备配置
根据工程量与地质条件,配置专业化挖泥船队:
· 主力挖泥设备:1艘8m³抓斗式挖泥船(最大挖深30米,额定生产效率120-200m³/h),配备自动定位系统和声呐测深仪
· 辅助设备:1艘500m³自航泥驳、1艘200HP锚艇、2艘交通艇、1套水上浮标系统(含6个GPS定位浮标)
· 陆上设备:3台泥浆泵(扬程30m,流量200m³/h)、4台柴油发电机(总功率600kW)、2套泥浆处理设备
· 监测设备:便携式水质检测仪(检测参数:SS、pH、COD)、无人机航测系统、水下地形仪
2.3 材料准备
提前储备耐磨抓斗3个、高压橡胶输泥管(直径300mm)500米、编织袋装碎石(10-100kg)2000立方米、土工布(200g/m²)10000平方米。所有材料进场前需经第三方检测,其中块石饱和抗压强度不低于50MPa,含泥量≤3%。
2.4 施工部署
划分三个施工段平行作业:
· A段(K0+000-K0+400):5万吨级码头区域,采用"先浅后深、分层开挖"方式
· B段(K0+400-K0+800):连接过渡区,重点控制边坡开挖精度
· C段(K0+800-K1+200):10万吨级码头区域,配置主力设备优先施工
施工高峰期投入作业人员65人,实行三班制连续作业,每班设施工队长1名、质量监督员1名、安全监督员1名。
三、主要施工流程
3.1 施工测量放样
1. 控制网建立:在陆域布设4个永久性平面控制点,采用强制对中装置,设置防风防浪保护罩。高程控制采用四等水准测量,布设3个深埋式水准点,点位选择在稳定基岩上。
2. 分区放样:每个施工分区设置4个导标,采用红、黄、绿三色区分边界标、边坡标和深度标。导标采用钢结构支架,高度6米,配置太阳能警示灯,夜间可视距离≥1.5海里。
3. 动态监测:每日开工前对导标位置进行复核,采用RTK-GPS实时定位,平面位置偏差超过50mm时立即校正。挖泥船配备双频GPS接收机,定位精度达到厘米级。
3.2 基槽开挖施工
3.2.1 施工船舶定位
挖泥船采用八字锚法驻位,主锚抛设长度为水深的3-4倍,辅助锚采用250kg混凝土锚,锚链直径32mm。根据潮流方向调整船位,确保船体轴线与挖槽轴线一致,偏差控制在±1.0米内。
3.2.2 分层开挖工艺
采用"分层、分条、分段"开挖法,具体参数如下:
· 分层厚度:上层(-2.0~-8.0米)3米/层,中层(-8.0~-14.0米)2.5米/层,下层(-14.0~-18.0米)2.0米/层
· 分条宽度:抓斗船作业宽度8-10米,条间搭接宽度1.5米
· 开挖顺序:A段由北向南,C段由南向北,B段由中间向两侧推进,形成阶梯状开挖面
3.2.3 特殊区域处理
对重金属污染区(K0+300-K0+500)采用"封闭式开挖工艺":
1. 先用编织袋装碎石筑造临时隔堤(顶宽2米,高度高于平均潮位1.2米)
2. 隔堤内设置泥浆收集池(容积500m³)
3. 采用小型环保绞吸船开挖,泥浆经管道输送至岸上固化处理厂
4. 开挖完成后采用净土回填,分层夯实至设计标高
3.3 泥沙输送与处理
3.3.1 水上运输
泥驳装载量控制在额定 capacity 的90%,航行速度不超过8节。装泥时采用"梅花形"装舱法,避免船舶偏载。指定抛泥区位于施工区以东15海里处,设置4个边界浮标,抛泥时保持船位偏差不超过50米。
3.3.2 陆上处理
对污染泥沙采用"固化-稳定化"处理工艺:
1. 泥浆经脱水机处理后含水率降至35%以下
2. 按水泥:石灰:粉煤灰=5:3:2比例添加固化剂
3. 搅拌均匀后养护7天,检测重金属浸出浓度达标后外运至指定填埋场
3.4 基床处理
基槽开挖验收合格后进行基床抛石,抛石总量17754立方米,分两层施工:
· 第一层(厚度1.6米):采用10-30kg块石,粗抛施工,控制高差±30cm
· 第二层(厚度1.4米):采用30-100kg块石,细抛施工,控制高差0-+30cm
抛石船垂直于基床轴线驻位,通过导标定位,采用"从下向上、先远后近"的抛填顺序。抛石完成后采用5t重锤进行基床夯实,锤击能量不小于120kJ/m²,分两遍夯实,两遍间搭接锤痕20cm。
四、质量控制措施
4.1 开挖精度控制
1. 深度控制:每开挖30米测深一次,采用测深杆(精度±50mm)和回声测深仪(精度±100mm)双控。挖至设计底标高以上30cm时改用"轻抓"施工,避免超挖。
2. 边坡控制:按1:2.5设计边坡,每5米高度设置1米宽平台。采用"阶梯式开挖法",每层边坡预留20cm修坡量,最后由潜水员人工修整。
3. 平面控制:采用GPS定位系统实时监控挖泥船轨迹,每班次提交开挖轨迹图。相邻条带搭接宽度偏差控制在±500mm内。
4.2 质量检验标准
项目
允许偏差
检验方法
检验频率
底面标高
+50mm,-200mm
测深仪+测深杆
每500m²1点
底面平整度
≤300mm/2m
2m靠尺
每1000m²3点
边坡坡度
±1:0.3
坡度尺
每50m1点
超宽
平均≤500mm
全站仪测量
每200m1断面
超深
平均≤400mm
测深断面
每200m1断面
4.3 过程质量监控
建立"三检制"质量管控体系:
· 自检:施工班组每作业循环(4小时)自检一次,填写《挖泥作业质量检查表》
· 互检:相邻施工段质检员交叉检查,每日提交《质量互检报告》
· 专检:项目质检部每日抽查,重点检查挖深、边坡、平面尺寸等关键指标
每完成一个分区开挖,组织监理、设计单位进行联合验收,验收合格后方可进入下一工序。
五、安全与环保措施
5.1 安全生产管理
1. 船舶作业安全
o 挖泥船设置航行警示灯(左红右绿)和作业信号灯(白灯三盏)
o 锚链定期检查,磨损超过10%立即更换
o 船员配备救生衣、防水手电、急救包等装备
o 夜间作业时,施工区周围设置环照灯(照度≥50lux)
2. 防台防汛措施
o 编制详细防台预案,配备应急拖轮1艘
o 台风预警达到蓝色级别时,停止作业并撤离船舶
o 陆上设备锚固点抗风能力按12级台风设计
o 建立24小时气象监测制度,每日更新气象预报
5.2 环境保护措施
1. 水质保护
o 施工区边界设置围油栏(高度1.2米,浮体直径300mm)
o 船舶机舱设置油水分离器(处理能力0.5m³/h)
o 施工期间每日监测水质,SS值控制在150mg/L以下
o 挖泥作业时控制抓斗下放速度≤0.5m/s,减少底质扰动
2. 噪声控制
o 选用低噪声设备,昼间噪声≤70dB,夜间≤55dB
o 破碎机等强噪声设备设置隔音罩
o 夜间22:00至次日6:00停止水下爆破等强噪声作业
3. 生态保护
o 施工前对区域内渔业资源进行调查,避开鱼类产卵期(3-5月)
o 弃渣场周边种植红树林幼苗(株距1.5米,行距2米)
o 施工结束后清理海域漂浮物,恢复海洋生态环境
六、施工进度计划
6.1 关键节点控制
· 第1-7天:施工准备及测量放样
· 第8-45天:A段基槽开挖(5万吨级区域)
· 第30-65天:C段基槽开挖(10万吨级区域)
· 第50-70天:B段基槽开挖(连接区域)
· 第60-85天:基床抛石及夯实
· 第80-90天:竣工清理及验收
6.2 进度保障措施
1. 配置备用设备(抓斗2个、泥浆泵1台),确保故障时3小时内恢复作业
2. 与气象部门建立专项联系机制,提前72小时获取精确天气预报
3. 采用BIM技术进行进度模拟,每周召开进度分析会,偏差超过5%时调整资源配置
4. 对关键设备实行"双人双机"制度,确保24小时连续作业
七、应急预案
7.1 设备故障应急
1. 挖泥船动力故障:立即启动备用发电机,锚艇协助固定船位,4小时内无法修复时启用备用挖泥船
2. 输泥管道破裂:关闭上下游阀门,潜水员水下封堵,备用管道更换时间控制在2小时内
7.2 环境污染应急
1. 油污泄漏:立即停止作业,投放吸油毡(储备量500kg),设置围油栏,24小时内清理完毕
2. 泥浆扩散:启动应急搅拌船,投放絮凝剂(聚丙烯酰胺,浓度0.1%),控制扩散范围不超过500m²
7.3 安全事故应急
1. 人员落水:立即抛投救生圈,启动救生艇,同时发出警报,落水人员救起后进行保暖和医疗评估
2. 船舶碰撞:立即向海事部门报告,设置警示标志,组织潜水员检查船体损伤情况,必要时启动打捞预案
本方案实施过程中,将严格执行《疏浚与吹填工程技术规范》(JTS207-2012)、《港口工程质量检验评定标准》(JTJ221-98)等现行规范要求,确保工程质量达到优良标准,实现安全零事故、环保零超标目标。
