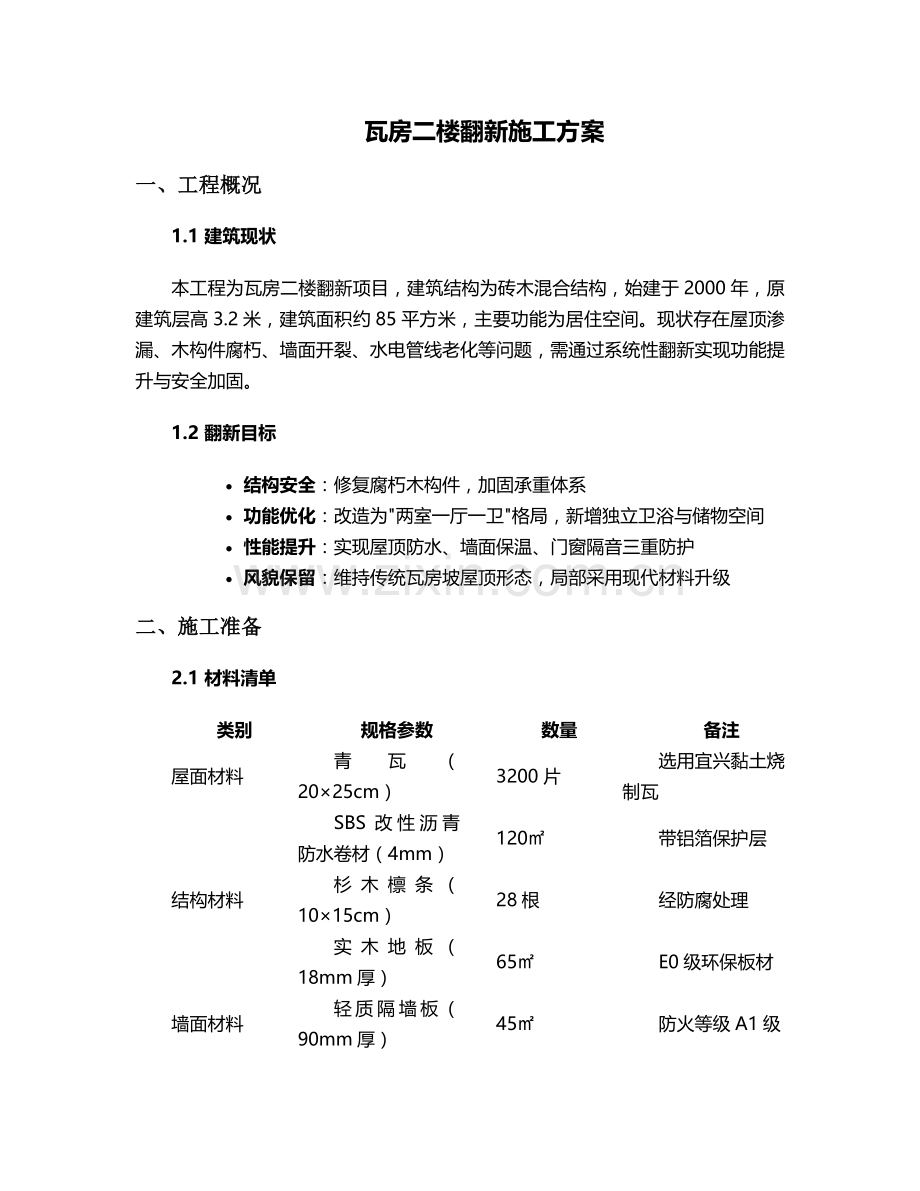

瓦房二楼翻新施工方案
一、工程概况
1.1 建筑现状
本工程为瓦房二楼翻新项目,建筑结构为砖木混合结构,始建于2000年,原建筑层高3.2米,建筑面积约85平方米,主要功能为居住空间。现状存在屋顶渗漏、木构件腐朽、墙面开裂、水电管线老化等问题,需通过系统性翻新实现功能提升与安全加固。
1.2 翻新目标
· 结构安全:修复腐朽木构件,加固承重体系
· 功能优化:改造为"两室一厅一卫"格局,新增独立卫浴与储物空间
· 性能提升:实现屋顶防水、墙面保温、门窗隔音三重防护
· 风貌保留:维持传统瓦房坡屋顶形态,局部采用现代材料升级
二、施工准备
2.1 材料清单
类别
规格参数
数量
备注
屋面材料
青瓦(20×25cm)
3200片
选用宜兴黏土烧制瓦
SBS改性沥青防水卷材(4mm)
120㎡
带铝箔保护层
结构材料
杉木檩条(10×15cm)
28根
经防腐处理
实木地板(18mm厚)
65㎡
E0级环保板材
墙面材料
轻质隔墙板(90mm厚)
45㎡
防火等级A1级
硅藻泥涂料
180㎡
哑光白色
2.2 设备配置
· 垂直运输:小型货运电梯(载重500kg)
· 切割设备:木工圆锯机、瓷砖切割机
· 检测工具:激光投线仪、含水率测定仪
· 安全设备:高空作业吊篮(2台)、消防灭火器(4组)
2.3 现场布置
1. 材料堆放区:划分瓦材区(架空防潮)、木材区(防火隔离)、危险品区(单独存放油漆)
2. 临时水电:设置3处配电箱(带漏电保护),临时用水管直径50mm,安装计量表
3. 安全防护:沿二楼露台设置1.2m高防护栏杆,地面通道搭设防护棚
三、主要施工流程
3.1 屋顶翻新工程(工期15天)
3.1.1 旧瓦拆除
· 采用人工逐片拆卸,分类堆放可复用瓦材(约30%)
· 拆除破损椽子(更换率约45%),保留完好木构件
· 重点检查屋脊、檐口等易损部位,记录结构缺陷
3.1.2 防水施工
1. 基层处理:铲除原防水层,水泥砂浆找平(坡度2%),干燥72小时
2. 防水层施工:
o 涂刷基层处理剂(用量0.2kg/㎡)
o 满铺防水卷材(长边搭接10cm,短边搭接15cm)
o 檐沟部位增设附加层(宽度50cm)
3. 保护层施工:铺设30mm厚细石混凝土,内配Φ4@200钢筋网
3.1.3 瓦面铺设
· 屋脊施工:采用"一正一反"叠瓦法,使用防水砂浆勾缝
· 瓦面铺设:从下往上逐行错缝排列,每3片瓦用铜丝固定于檩条
· 檐口处理:安装铝合金滴水条,预留5cm排水间隙
3.2 结构改造工程(工期12天)
3.2.1 墙体拆改
· 拆除非承重墙体3处(总长度8.5m),采用静力切割工艺
· 新增轻质隔墙:采用U型卡固定,板缝填充防火岩棉
· 门洞加固:安装10cm×20cm实木门框,灌注膨胀防火密封胶
3.2.2 地面工程
1. 基层处理:铲除原水泥地面,打磨露出基层混凝土
2. 防潮处理:涂刷2道聚氨酯防水涂料(干膜厚度≥1.5mm)
3. 地板安装:
o 铺设20mm厚松木龙骨(间距30cm)
o 安装实木地板,预留8mm伸缩缝,采用榫卯拼接
3.3 装饰装修工程(工期20天)
3.3.1 墙面施工
· 墙面基层:满刮2遍腻子(厚度2-3mm),砂纸打磨3遍
· 硅藻泥施工:
o 第一遍打底(厚度1.5mm),干燥24小时
o 第二遍造型层(采用肌理滚筒工艺)
o 面层收光(专用抹刀压光处理)
3.3.2 门窗工程
· 木窗改造:保留原窗框,更换双层中空玻璃(5+12A+5mm)
· 新增阳台门:安装1.8m×2.2m断桥铝推拉门,配置金刚纱网
· 五金件升级:采用304不锈钢合页,静音门锁(执手式)
3.4 水电改造工程(工期10天)
3.4.1 强电改造
· 配电箱扩容:总功率升级至8kW,分设照明、插座、空调独立回路
· 布线工艺:照明线采用2.5mm²铜芯线,空调线4mm²,穿PVC阻燃管(管径20mm)
· 插座配置:卧室每墙面至少2组,客厅采用地面插座(带防水盖)
3.4.2 给排水改造
· 给水管:PPR管(De20)暗埋敷设,热熔连接,压力测试0.8MPa/30分钟
· 排水系统:卫生间设同层排水,采用HDPE静音管,坡度2.5%
· 卫浴安装:壁挂式马桶(墙排),台下盆(带存水弯)
四、关键技术措施
4.1 木构防腐处理
1. 材料处理:
o 新购木材涂刷ACQ防腐剂(浓度1:20),浸泡处理24小时
o 旧木构件采用压力注射法注入防腐液(注射压力0.3MPa)
2. 节点处理:榫卯节点填充防腐木楔,表面涂刷木蜡油(2底1面)
4.2 保温节能改造
· 屋顶保温:在防水层上铺设100mm厚挤塑聚苯板(导热系数≤0.03W/m·K)
· 墙面保温:轻质隔墙板内填充玻璃棉(容重48kg/m³)
· 门窗节能:所有外窗配置Low-E玻璃,传热系数K≤2.8W/(㎡·K)
4.3 防渗漏专项措施
· 屋面:设置三道防水防线(卷材+涂膜+瓦材),天沟采用不锈钢排水槽
· 卫生间:墙面防水高度1.8m,地漏周边做R=50mm圆弧,防水涂料外翻30mm
· 管道穿楼板:采用防水套管(高出地面50mm),缝隙填充膨胀防火密封胶
五、质量控制标准
5.1 分项工程验收标准
项目
允许偏差
检验方法
验收工具
屋面工程
瓦面平整≤5mm
2m靠尺+塞尺
工程检测尺
排水坡度≥2%
坡度仪测量
电子坡度仪
地面工程
地板平整度≤3mm
5m通线检查
激光投线仪
水电工程
给水管压力降≤0.05MPa
打压试验(1小时)
压力表
5.2 隐蔽工程验收
1. 结构加固:拍摄木构件连接节点照片,留存检测报告
2. 防水施工:闭水试验(24小时),记录水位下降值(≤2mm为合格)
3. 管线敷设:绘制管线走向图(含坐标、标高),监理签字确认
六、安全文明施工
6.1 安全防护措施
· 高空作业:作业人员佩戴双钩安全带,吊篮设置安全锁(承重200kg)
· 防火管理:动火作业办理许可证,配备看火人及灭火器材
· 用电安全:临时用电执行"三级配电两级保护",设备接地电阻≤4Ω
6.2 环保措施
· 噪声控制:昼间≤70dB,夜间禁止施工(22:00-6:00)
· 粉尘防治:切割作业配备除尘设备,裸土覆盖率100%
· 垃圾处理:建筑垃圾分类存放,有毒废弃物交由专业公司处置
七、施工进度计划
阶段
起止时间
关键节点
责任人
施工准备
第1-3天
材料进场验收
材料员
屋顶翻新
第4-18天
防水层验收
施工队长
结构改造
第19-30天
隔墙安装完成
木工班长
装饰装修
第31-50天
墙面涂料施工
油漆班长
水电安装
第51-60天
通电通水试验
水电班长
竣工验收
第61-62天
分项工程综合验收
项目经理
八、验收标准与交付
8.1 竣工验收内容
1. 功能验收:测试门窗开启灵活性、给排水通畅性、电器使用功能
2. 性能检测:屋面淋水试验(持续2小时)、室内环境检测(甲醛≤0.08mg/m³)
3. 观感质量:瓦面平整顺直、墙面无裂缝、装饰线条顺直
8.2 交付资料清单
· 竣工图(含水电管线走向)
· 材料合格证及检测报告
· 隐蔽工程验收记录
· 保修卡(屋面防水保修5年,其他项目保修2年)
本方案通过系统整合传统工艺与现代技术,在保留瓦房建筑特色的基础上实现功能升级。施工过程中需特别注意木构防腐、防水节点处理等关键环节,严格执行质量验收标准,确保工程达到设计使用年限(预期15年)。
