文华酒店施工方案
第一章 工程概况
1.1 项目基本信息
本项目为文华酒店建设工程,总建筑面积约38000平方米,地上18层,地下2层,建筑高度68.5米。项目定位为五星级商务酒店,包含客房268间、宴会厅、会议室、全日制餐厅、行政酒廊、室内游泳池及配套后勤设施。结构形式采用钢筋混凝土框架-剪力墙结构,基础形式为桩筏联合基础,设计使用年限50年,抗震设防烈度7度。
1.2 主要功能分区
· 地下二层:设备机房、员工宿舍、洗衣房、地下停车场(86个车位)
· 地下一层:酒店大堂(下沉式)、精品商铺、健身中心、游泳池
· 地上一层:主大堂、前台接待区、礼宾部、大堂吧、西餐厅
· 地上二至三层:宴会厅(1200㎡)、多功能会议室(6间)、商务中心
· 地上四至十七层:标准客房层(每层18间客房)
· 地上十八层:行政酒廊、总统套房(2套)、空中花园
1.3 工程重难点
1. 超高支模体系:宴会厅净空高度9.8米,需采用盘扣式脚手架支撑体系
2. 精装修工程:客房区木饰面、石材拼花、软包等工艺要求达到高级装饰标准
3. 机电安装:包含16个专业系统,需进行BIM技术深化设计与管线综合
4. 幕墙工程:外立面采用单元式玻璃幕墙结合干挂石材,需确保水密性、气密性

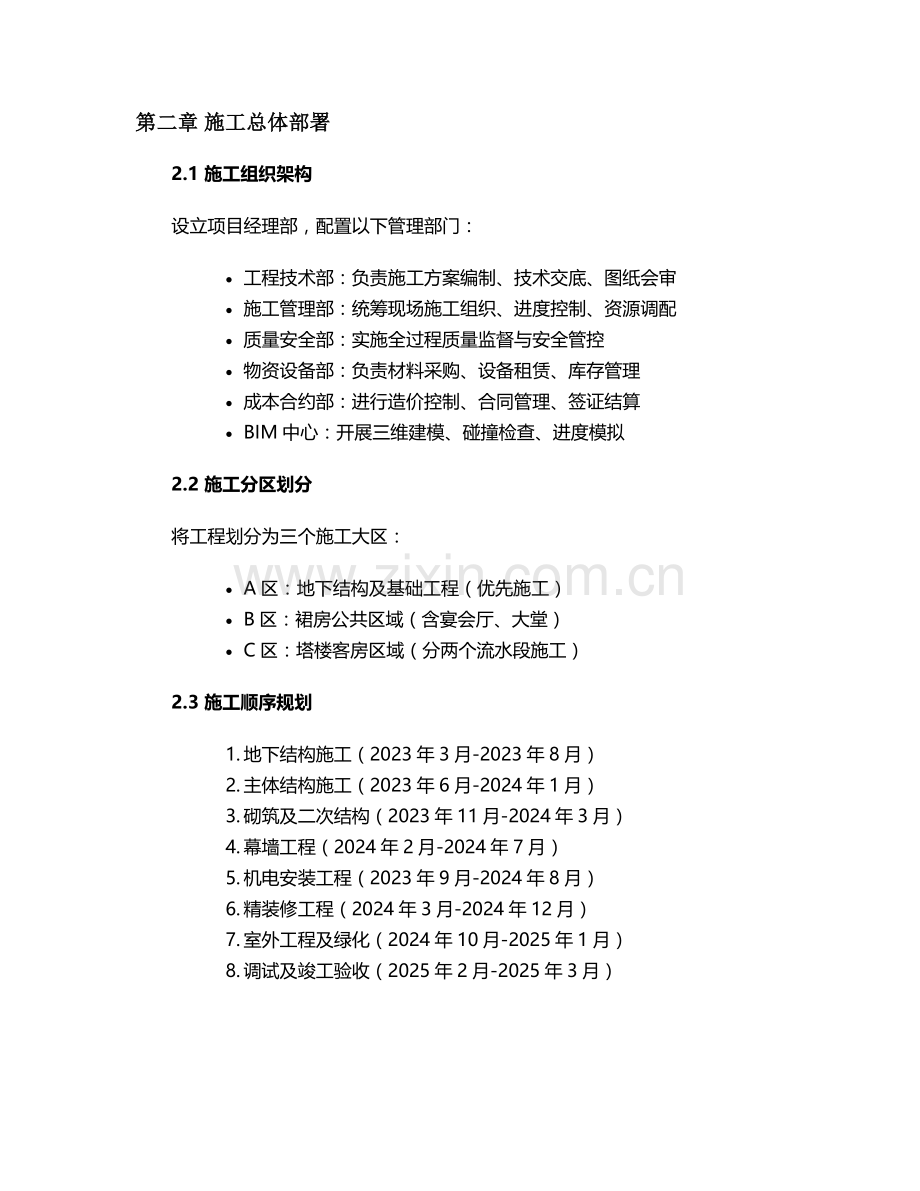

第二章 施工总体部署
2.1 施工组织架构
设立项目经理部,配置以下管理部门:
· 工程技术部:负责施工方案编制、技术交底、图纸会审
· 施工管理部:统筹现场施工组织、进度控制、资源调配
· 质量安全部:实施全过程质量监督与安全管控
· 物资设备部:负责材料采购、设备租赁、库存管理
· 成本合约部:进行造价控制、合同管理、签证结算
· BIM中心:开展三维建模、碰撞检查、进度模拟
2.2 施工分区划分
将工程划分为三个施工大区:
· A区:地下结构及基础工程(优先施工)
· B区:裙房公共区域(含宴会厅、大堂)
· C区:塔楼客房区域(分两个流水段施工)
2.3 施工顺序规划
1. 地下结构施工(2023年3月-2023年8月)
2. 主体结构施工(2023年6月-2024年1月)
3. 砌筑及二次结构(2023年11月-2024年3月)
4. 幕墙工程(2024年2月-2024年7月)
5. 机电安装工程(2023年9月-2024年8月)
6. 精装修工程(2024年3月-2024年12月)
7. 室外工程及绿化(2024年10月-2025年1月)
8. 调试及竣工验收(2025年2月-2025年3月)
2.4 施工平面布置
2.4.1 现场分区设置
· 材料加工区:钢筋加工棚(30m×15m)、木工加工棚(25m×12m)、石材加工区(20m×18m)
· 材料堆放区:水泥罐(2个)、砂石料场(硬化处理+防雨棚)、模板堆放区(设置防倾倒装置)
· 办公生活区:集装箱式临建(管理人员宿舍、食堂、卫生间),配备消防设施及污水处理系统
2.4.2 施工道路规划
环形施工主干道宽6米,采用200mm厚C20混凝土硬化,设置排水沟及洗车平台。材料运输路线避开办公区,设置3个材料入口,分别通往地下车库、裙房区、塔楼区。
第三章 主要施工方法
3.1 地基与基础工程
3.1.1 桩基施工
采用钻孔灌注桩基础,桩径800mm,有效桩长32m,共186根。施工流程:
1. 测量放线→桩位复核→埋设护筒
2. 旋挖钻机成孔→清孔→钢筋笼制作安装
3. 导管法水下混凝土灌注(坍落度180-220mm)
4. 桩头处理→桩基检测(低应变检测100%,声波透射法检测30%)
3.1.2 地下室结构
· 底板施工:采用跳仓法浇筑,分6个流水段,每个流水段面积≤600㎡,混凝土强度等级C35P8
· 墙体施工:采用18mm厚多层板模板,对拉螺栓间距500mm×600mm,设置三道水平支撑
· 顶板施工:采用盘扣式脚手架(立杆间距1.2m×1.2m),模板起拱高度2‰
3.2 主体结构工程
3.2.1 模板工程
· 标准层模板:采用18mm厚酚醛覆膜多层板,次龙骨50×100mm方木(间距300mm),主龙骨双钢管Φ48×3.5mm
· 梁柱节点:采用定制钢模板,确保节点方正,避免漏浆
· 模板拆除:侧模拆除时混凝土强度≥1.2MPa,底模拆除需达到设计强度100%(同条件试块验证)
3.2.2 钢筋工程
· 钢筋连接:直径≥22mm采用直螺纹连接,直径<22mm采用绑扎连接
· 梁柱钢筋:梁柱节点核心区箍筋加密,间距≤100mm,采用复合箍形式
· 板筋施工:双层双向钢筋设置马凳筋(Φ12@1000mm梅花形布置),确保保护层厚度
3.2.3 混凝土工程
· 强度等级:柱C50,梁板C35,楼梯C30
· 浇筑方式:采用汽车泵浇筑,柱分段浇筑至梁底20mm处,梁板连续浇筑
· 养护措施:覆盖薄膜+阻燃棉被养护,养护时间≥14天,冬季施工采用电伴热养护
3.3 砌筑与二次结构
· 材料选择:外墙采用200mm厚加气混凝土砌块(干密度≤600kg/m³),内墙采用150mm厚轻质隔墙板
· 砌筑工艺:设置皮数杆,灰缝厚度8-12mm,采用专用砌筑砂浆(Mb5.0)
· 构造措施:墙长>5m设置构造柱,墙高>4m设置水平系梁,门窗洞口设置抱框柱
3.4 装饰装修工程
3.4.1 公共区域装修
· 大堂地面:采用印度红大理石(600×600mm),采用湿贴法施工,铜条分隔
· 宴会厅墙面:木饰面造型墙面,基层采用18mm厚OSB板,防火等级达到B1级
· 吊顶工程:大堂采用铝合金方通吊顶(300×100mm),会议室采用矿棉板吊顶(600×600mm)
3.4.2 客房区域装修
· 工艺流程:
1. 墙面基层处理→灰饼制作→刮腻子(三遍)→打磨
2. 石材地面铺贴(20mm厚米黄大理石)→美缝处理
3. 木饰面安装(采用“干挂+胶粘”工艺)→软包施工
4. 灯具安装→卫生洁具安装→五金件安装
· 质量控制:石材接缝高低差≤0.5mm,木饰面垂直度≤2mm,阴阳角方正≤3mm
3.5 机电安装工程
3.5.1 给排水系统
· 给水系统:采用无负压供水设备,分区供水(低区1-6层,高区7-18层)
· 排水系统:污废分流,地下室集水坑设置潜水泵(一用一备)
· 消防系统:设置自动喷水灭火系统、消火栓系统、气体灭火系统(配电房、档案室)
3.5.2 电气系统
· 变配电:设置2台1250kVA干式变压器,采用TN-S接地系统
· 照明系统:大堂采用智能照明控制系统,客房采用节能LED灯具(功率密度≤7W/㎡)
· 弱电系统:包含综合布线、安防监控、火灾自动报警、客房控制系统等12个子系统
3.5.3 暖通空调系统
· 冷热源:2台离心式冷水机组(制冷量1200RT),2台燃气锅炉(热功率1.4MW)
· 空调方式:客房采用风机盘管+新风系统,大堂采用全空气系统
· 风管安装:采用镀锌钢板(厚度0.5-1.2mm),法兰连接,严密性试验合格
3.6 幕墙工程
· 幕墙类型:单元式玻璃幕墙(面积12000㎡)、干挂石材幕墙(面积5800㎡)
· 施工流程:
1. 预埋件安装→测量放线→龙骨安装(竖龙骨150×80×5mm钢通)
2. 玻璃板块安装(6+12A+6Low-E中空玻璃)→石材板块安装(30mm厚花岗岩)
3. 密封胶施工(耐候胶采用硅酮结构密封胶)→清洁验收
· 性能要求:抗风压性能≥4级,水密性≥3级,气密性≥3级
第四章 施工进度计划
4.1 关键线路计划
1. 桩基施工:2023年3月15日-2023年4月30日(45天)
2. 地下室结构:2023年5月10日-2023年8月20日(100天)
3. 主体结构封顶:2024年1月15日(210天)
4. 幕墙封闭:2024年7月30日(195天)
5. 精装修完工:2024年12月20日(140天)
6. 竣工验收:2025年3月15日(85天)
4.2 进度保障措施
· 资源保障:配置3套标准层模板,确保流水施工;高峰期投入钢筋工85人、木工120人
· 技术保障:采用铝模体系(标准层),缩短拆模时间;BIM技术优化施工工序
· 制度保障:实行周进度考核与奖惩制度,延误超3天启动预警机制
第五章 质量安全文明施工管理
5.1 质量管理体系
· 质量目标:分部分项工程合格率100%,优良率≥95%,确保省优质工程
· 管理措施:
1. 实行样板引路制度(每个分项工程先做样板,验收合格后大面积施工)
2. 原材料控制:钢筋、防水材料等实行“二维码”追溯管理
3. 过程检验:设置质量控制点38个,实行“三检制”(自检、互检、交接检)
4. 试验检测:建立标准养护室,混凝土试块、钢筋原材等按规范取样送检
5.2 安全生产管理
· 安全目标:杜绝死亡事故,轻伤频率≤1.5‰,争创省级安全文明标准化工地
· 专项措施:
1. 高支模工程:编制专项施工方案并组织专家论证,搭设完成后验收挂牌
2. 脚手架工程:搭设高度≤24m采用双排落地式脚手架,≥24m采用悬挑脚手架
3. 动火作业:办理动火许可证,配备看火人及灭火器材
4. 安全教育:特种作业人员持证上岗,每日开展“三级安全教育”
5.3 文明施工措施
· 扬尘控制:施工现场主要道路硬化,出入口设置洗车平台,裸土覆盖密目网
· 噪声控制:夜间施工办理夜间施工许可证,噪声源设置隔音屏障
· 垃圾分类:设置可回收、不可回收、有毒有害垃圾桶,分类存放并及时清运
· 绿色施工:采用LED节能灯具,施工用水循环利用,建筑垃圾回收率≥30%
第六章 季节性施工措施
6.1 雨季施工措施
· 材料防护:水泥、钢筋等材料设置防雨棚,砂石料场设置排水沟
· 混凝土施工:调整配合比(减少坍落度损失),准备防雨布覆盖新浇筑混凝土
· 基坑排水:配备大功率抽水泵(扬程≥15m),确保基坑内无明水
6.2 冬季施工措施
· 混凝土工程:采用综合蓄热法养护,掺加早强剂(掺量≤3%),热水拌合(≤80℃)
· 砌筑工程:砂浆采用普通硅酸盐水泥,掺加防冻剂,砌筑后覆盖保温
· 装饰工程:室内抹灰施工时,环境温度≥5℃,必要时采用电暖气升温
第七章 竣工验收与交付
7.1 验收流程
1. 施工单位自检→监理预验收→竣工资料审查
2. 分部分项工程验收→单位工程验收→消防专项验收
3. 规划验收→环保验收→人防验收→竣工验收备案
7.2 资料归档
· 工程技术资料:施工图纸、设计变更、施工方案、技术交底记录
· 质量保证资料:材料合格证、试验报告、隐蔽工程验收记录
· 验收资料:分部分项工程验收记录、功能性检测报告、观感质量验收记录
7.3 成品保护措施
· 客房区:木地板铺设后覆盖PVC保护膜,洁具安装后套保护膜
· 公共区域:石材地面采用硬纸板覆盖,电梯轿厢采用木板防护
· 设备保护:空调机组、水泵等设备安装后锁闭机房,设置警示标识
第八章 应急预案
8.1 突发事件应急处置
· 火灾事故:立即启动应急预案,组织人员疏散,使用现场灭火器初期灭火,同时拨打119
· 触电事故:立即切断电源,对伤者进行初步急救(心肺复苏),拨打120
· 坍塌事故:启动应急救援小组,设置警戒区,使用生命探测仪搜救被困人员
8.2 应急物资储备
· 医疗急救箱:配备担架、急救药品、氧气瓶等
· 消防器材:灭火器(ABC干粉、二氧化碳)、消防水带、应急照明
· 救援设备:液压剪、千斤顶、应急发电机(200kW)
本方案根据施工图纸及现场实际情况编制,如遇设计变更或现场条件变化,将进行动态调整并履行报批手续。施工过程中严格执行国家现行规范标准,确保工程质量、安全、进度目标全面实现。
