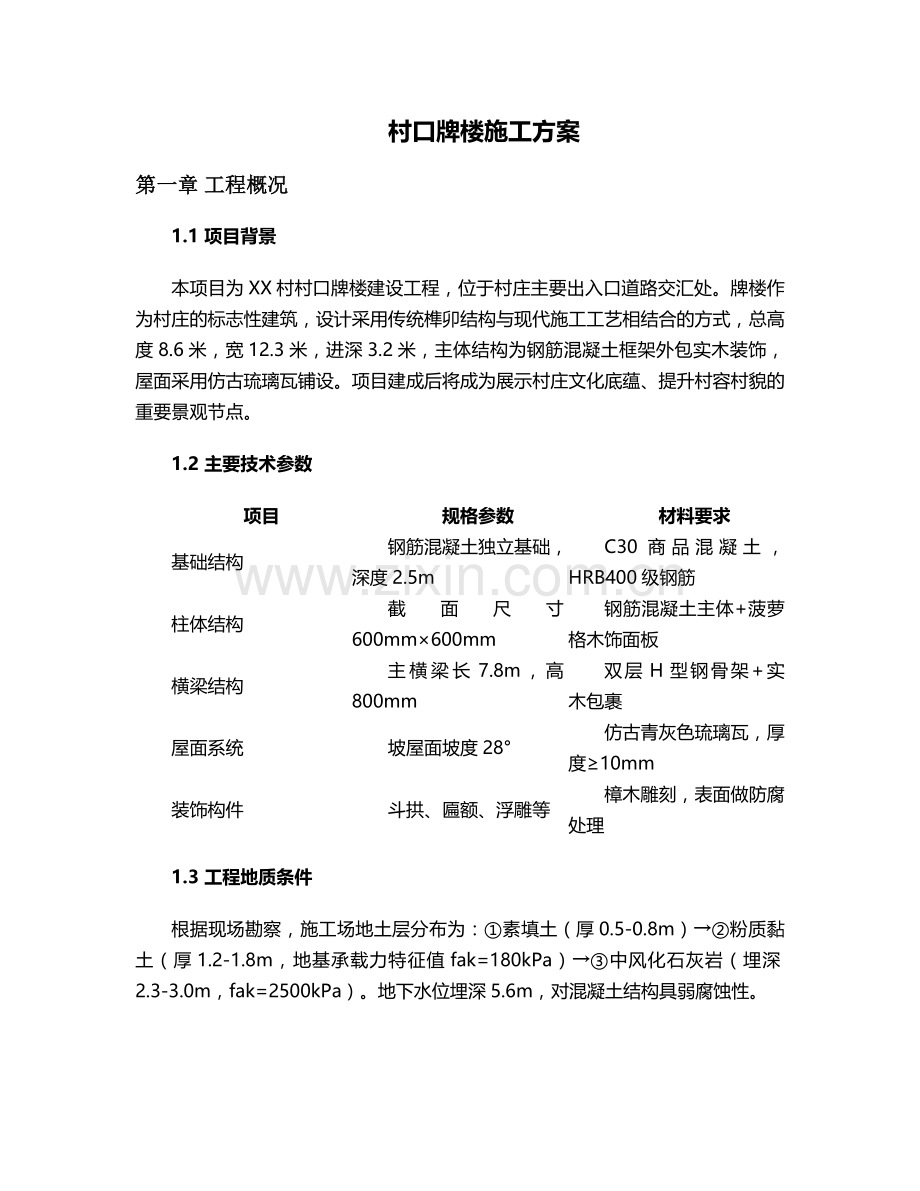

村口牌楼施工方案
第一章 工程概况
1.1 项目背景
本项目为XX村村口牌楼建设工程,位于村庄主要出入口道路交汇处。牌楼作为村庄的标志性建筑,设计采用传统榫卯结构与现代施工工艺相结合的方式,总高度8.6米,宽12.3米,进深3.2米,主体结构为钢筋混凝土框架外包实木装饰,屋面采用仿古琉璃瓦铺设。项目建成后将成为展示村庄文化底蕴、提升村容村貌的重要景观节点。
1.2 主要技术参数
项目
规格参数
材料要求
基础结构
钢筋混凝土独立基础,深度2.5m
C30商品混凝土,HRB400级钢筋
柱体结构
截面尺寸600mm×600mm
钢筋混凝土主体+菠萝格木饰面板
横梁结构
主横梁长7.8m,高800mm
双层H型钢骨架+实木包裹
屋面系统
坡屋面坡度28°
仿古青灰色琉璃瓦,厚度≥10mm
装饰构件
斗拱、匾额、浮雕等
樟木雕刻,表面做防腐处理
1.3 工程地质条件
根据现场勘察,施工场地土层分布为:①素填土(厚0.5-0.8m)→②粉质黏土(厚1.2-1.8m,地基承载力特征值fak=180kPa)→③中风化石灰岩(埋深2.3-3.0m,fak=2500kPa)。地下水位埋深5.6m,对混凝土结构具弱腐蚀性。

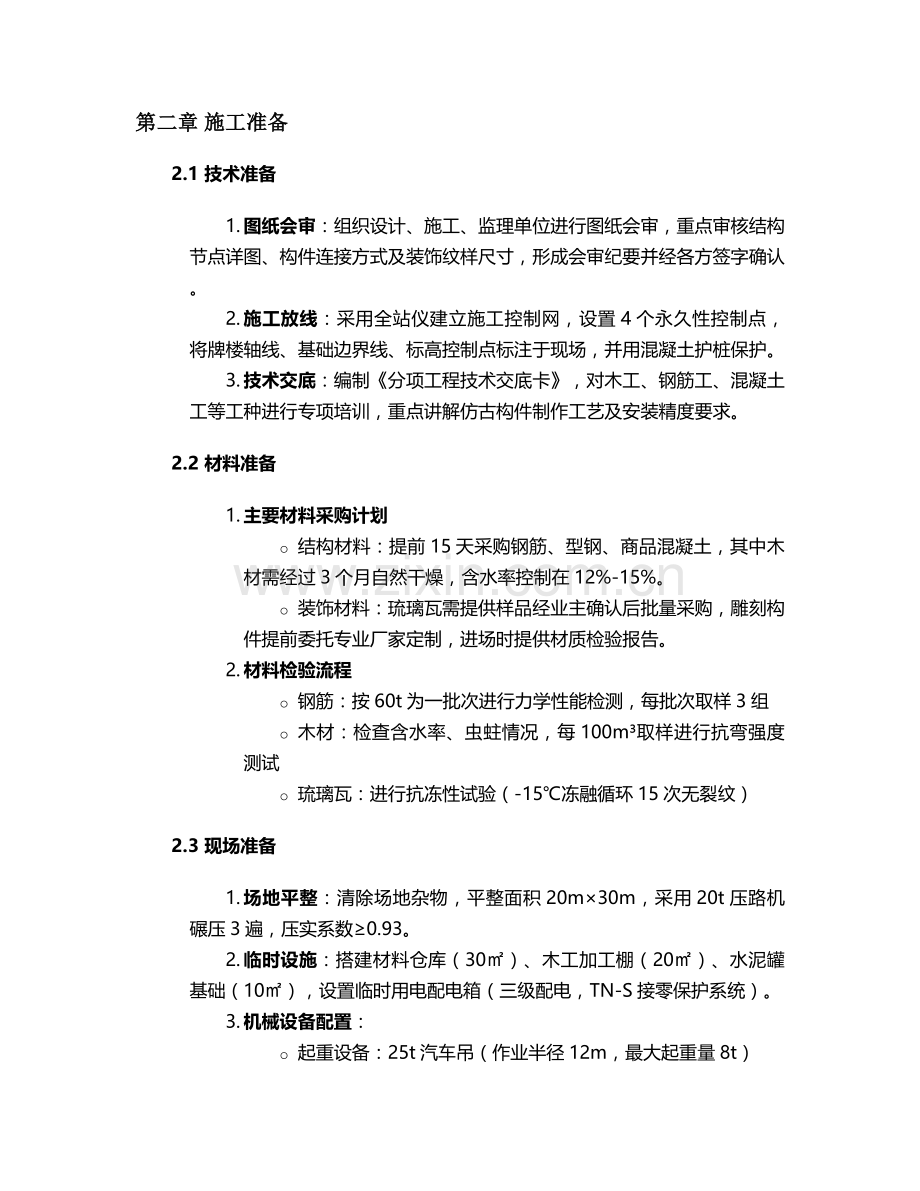

第二章 施工准备
2.1 技术准备
1. 图纸会审:组织设计、施工、监理单位进行图纸会审,重点审核结构节点详图、构件连接方式及装饰纹样尺寸,形成会审纪要并经各方签字确认。
2. 施工放线:采用全站仪建立施工控制网,设置4个永久性控制点,将牌楼轴线、基础边界线、标高控制点标注于现场,并用混凝土护桩保护。
3. 技术交底:编制《分项工程技术交底卡》,对木工、钢筋工、混凝土工等工种进行专项培训,重点讲解仿古构件制作工艺及安装精度要求。
2.2 材料准备
1. 主要材料采购计划
o 结构材料:提前15天采购钢筋、型钢、商品混凝土,其中木材需经过3个月自然干燥,含水率控制在12%-15%。
o 装饰材料:琉璃瓦需提供样品经业主确认后批量采购,雕刻构件提前委托专业厂家定制,进场时提供材质检验报告。
2. 材料检验流程
o 钢筋:按60t为一批次进行力学性能检测,每批次取样3组
o 木材:检查含水率、虫蛀情况,每100m³取样进行抗弯强度测试
o 琉璃瓦:进行抗冻性试验(-15℃冻融循环15次无裂纹)
2.3 现场准备
1. 场地平整:清除场地杂物,平整面积20m×30m,采用20t压路机碾压3遍,压实系数≥0.93。
2. 临时设施:搭建材料仓库(30㎡)、木工加工棚(20㎡)、水泥罐基础(10㎡),设置临时用电配电箱(三级配电,TN-S接零保护系统)。
3. 机械设备配置:
o 起重设备:25t汽车吊(作业半径12m,最大起重量8t)
o 混凝土设备:JS500搅拌机、HBT30混凝土输送泵
o 测量设备:全站仪(精度2mm+2ppm)、水准仪(DSZ2级)
o 加工设备:木工圆锯机、刨床、雕刻机、钢筋弯曲机
第三章 主要施工流程
3.1 基础工程
3.1.1 土方开挖
1. 采用反铲挖掘机开挖,按1:0.5放坡,基底预留300mm人工清槽,基坑周边设置排水沟(300mm×400mm)和集水井(800mm×800mm×1000mm)。
2. 基底验收:检查标高(-2.500m)、轴线偏差(允许±5mm),采用环刀法检测地基承载力(≥180kPa)。
3.1.2 钢筋混凝土基础施工
1. 钢筋绑扎:基础承台钢筋保护层厚度50mm,受力钢筋间距200mm,采用绑扎连接(搭接长度40d),每个节点绑扎点不少于3处。
2. 模板工程:采用18mm厚多层板,50×100mm木方背楞(间距300mm),φ48×3.5mm钢管支撑体系,立杆间距800mm×800mm,扫地杆距地200mm。
3. 混凝土浇筑:分层浇筑厚度≤500mm,采用插入式振捣棒(φ50mm)振捣,振捣时间15-30s,表面收光2次。养护采用覆盖薄膜+洒水养护,养护期不少于14天。
3.2 主体结构施工
3.2.1 钢筋混凝土柱施工
1. 柱体钢筋:主筋采用8Φ25(HRB400),箍筋φ8@100/200,采用电渣压力焊连接,接头位置避开弯矩最大处。
2. 模板体系:采用18mm厚酚醛覆膜胶合板,竖楞50×100mm木方(间距250mm),横向双钢管抱箍(间距500mm),底部设置定位钢筋(φ16,长300mm)。
3. 混凝土浇筑:分两次浇筑至梁底20mm处,第一次浇筑至柱高1/2处,间隔24小时后二次浇筑,浇筑完成后采用塑料薄膜包裹养护。
3.2.2 钢木结构横梁安装
1. H型钢骨架加工:在工厂预制主横梁(H350×200×8×12),焊接完成后进行无损检测(UT探伤Ⅰ级合格),现场安装时采用汽车吊吊装就位,临时固定后进行轴线校正(偏差≤3mm)。
2. 实木包裹施工:先安装30mm厚樟木衬板(采用木螺钉固定于钢骨架),再安装50mm厚菠萝格木饰面板,接缝处做企口处理,缝隙≤2mm。
3.2.3 屋面系统施工
1. 檩条安装:间距600mm布置100×150mm方木檩条,与钢横梁采用M12螺栓连接,每处连接不少于2颗螺栓。
2. 瓦屋面施工:
o 基层处理:铺设15mm厚防水胶合板,表面涂刷聚氨酯防水涂料(厚度≥1.5mm)
o 瓦件铺设:从檐口开始,采用“从下到上、从左到右”的顺序,每片瓦用铜丝固定于檩条,瓦间搭接长度≥100mm
o 屋脊处理:安装正脊、垂脊、戗脊,脊瓦交接处用防水砂浆填实
3.3 装饰工程
3.3.1 斗拱安装
1. 斗拱预制:按设计图纸在工厂加工斗、拱、昂等构件,采用樟木雕刻,表面做防火处理(涂刷防火涂料3遍,干膜厚度≥3mm)。
2. 现场安装:采用传统榫卯结构拼接,辅以环氧树脂胶加固,安装顺序为先下后上、先中间后两侧,每完成一层斗拱需进行水平度校正(偏差≤2mm)。
3.3.2 匾额制作安装
1. 匾额主体采用整块菠萝格木(1800mm×600mm×80mm),表面雕刻村名(阴刻,深度15mm),字体为楷书,字高450mm。
2. 表面处理:经粗磨(80目砂纸)→细磨(240目砂纸)→底漆(硝基清漆2遍)→面漆(聚氨酯清漆3遍),每遍漆干燥时间不少于4小时。
3. 安装固定:采用不锈钢暗藏式挂件(厚度5mm)与横梁连接,挂件做防锈处理(热镀锌+氟碳喷涂)。
第四章 质量控制措施
4.1 结构工程质量控制
1. 模板工程:
o 立柱垂直度允许偏差:H/3000且≤15mm
o 模板接缝宽度≤1.5mm,表面平整度≤3mm/2m
o 拆除顺序:先非承重模板后承重模板,承重模板拆除时混凝土强度≥100%设计强度
2. 钢筋工程:
o 受力钢筋保护层厚度允许偏差:±5mm
o 钢筋间距允许偏差:±10mm
o 焊接接头外观检查:无裂纹、咬边,焊瘤高度≤2mm
3. 混凝土工程:
o 结构尺寸允许偏差:+8mm,-5mm
o 表面平整度≤5mm/2m
o 混凝土试块强度:每100m³留置1组标准养护试块,同条件养护试块不少于3组
4.2 装饰工程质量控制
1. 木作工程:
o 木构件含水率:8%-15%(检测采用便携式含水率测定仪)
o 雕刻图案清晰度:轮廓分明,线条流畅,无缺角、破损
o 木饰面拼接缝隙:≤1mm,平整度≤2mm/2m
2. 瓦屋面工程:
o 瓦面平整度:≤5mm/2m
o 屋面坡度偏差:±5%设计值
o 滴水线:顺直,偏差≤3mm/2m
4.3 质量验收程序
1. 分项工程验收:由监理工程师组织,施工单位项目技术负责人参加,验收合格后签署《分项工程质量验收记录》。
2. 隐蔽工程验收:基础钢筋、钢结构焊接等隐蔽部位,需提前24小时通知监理单位进行验收,验收合格后方可隐蔽。
3. 竣工验收:由建设单位组织设计、施工、监理单位进行,验收内容包括结构安全性、使用功能、观感质量等,形成《单位工程竣工验收记录》。
第五章 安全文明施工
5.1 安全防护措施
1. 高处作业防护:
o 搭设满堂脚手架(立杆间距1.2m×1.2m,步距1.8m),设置1.2m高防护栏杆(刷红白警示漆)
o 作业人员佩戴双钩安全带,脚手板满铺且固定牢固,严禁出现探头板
o 高度超过2m的作业面设置安全网(阻燃型,网目密度≥2000目/100cm²)
2. 吊装作业安全:
o 吊装前检查吊具(钢丝绳安全系数≥8,卸扣额定荷载≥1.5倍构件重量)
o 设置吊装警戒区(半径10m),配备专职安全员指挥
o 构件起吊时,吊物下方严禁站人,起吊高度超过1.5m后缓慢旋转
5.2 文明施工管理
1. 材料堆放:
o 钢筋、木材分类堆放,设置材料标识牌(注明名称、规格、数量、检验状态)
o 水泥罐设置防雨棚,砂石料堆放场进行硬化处理(100mm厚C15混凝土)
o 易燃易爆材料(油漆、稀料)单独存放于危险品仓库,保持通风良好
2. 扬尘控制:
o 施工现场出入口设置洗车平台(长6m,宽3m),配备高压水枪
o 易扬尘材料运输时覆盖篷布,施工现场裸土覆盖率100%
o 木工加工棚设置除尘设备,PM10浓度控制在0.5mg/m³以下
第六章 施工进度计划
6.1 关键线路工期
1. 施工准备阶段:7天(场地平整、材料进场、设备调试)
2. 基础工程:15天(土方开挖3天→钢筋绑扎4天→模板安装3天→混凝土浇筑1天→养护4天)
3. 主体结构:30天(柱体施工10天→横梁安装7天→屋面施工13天)
4. 装饰工程:25天(斗拱安装8天→匾额制作安装5天→雕刻装饰7天→油漆彩绘5天)
5. 竣工清理:3天
总工期控制在80日历天
6.2 进度保证措施
1. 资源保障:配置2个木工班组(每组8人)、1个钢筋班组(6人)、1个混凝土班组(5人),高峰期投入总人数不少于30人。
2. 材料储备:提前10天储备主要材料(木材、琉璃瓦等),确保满足连续施工需求。
3. 进度检查:每周召开进度协调会,对比计划进度与实际进度,偏差超过3天时采取纠偏措施(增加作业人员、延长作业时间等)。
第七章 季节施工措施
7.1 雨季施工措施
1. 防雨措施:
o 搅拌站搭设防雨棚,砂石料场设置排水沟
o 混凝土浇筑前关注天气预报,避开中雨以上天气
o 已浇筑混凝土覆盖塑料薄膜+彩条布,防止雨水冲刷
2. 排水措施:
o 基坑周边设置300mm×400mm排水沟,配备Φ100mm潜水泵(扬程≥10m)
o 施工现场设置排水坡度(≥2%),雨水经沉淀后排放至市政管网
7.2 夏季施工措施
1. 混凝土工程:
o 原材料降温:采用低温水拌合(水温≤25℃),砂石料堆遮阳覆盖
o 浇筑时间:安排在上午9点前或下午5点后,浇筑完成后3小时内覆盖养护
o 养护措施:采用喷雾养护(每2小时喷水1次),确保表面湿润不少于14天
2. 防暑降温:
o 施工现场设置饮水点(提供绿豆汤、淡盐水),配备防暑药品(藿香正气水、清凉油等)
o 高温时段(11:00-15:00)暂停室外作业,室内作业场所保持通风
第八章 验收标准与流程
8.1 结构验收标准
1. 混凝土结构:
o 表面平整度:≤8mm(2m靠尺检查)
o 垂直度:≤H/1000且≤30mm
o 预埋件位置偏差:≤10mm
2. 钢结构:
o 焊缝质量:UT探伤Ⅰ级合格,外观检查无气孔、夹渣
o 构件安装偏差:轴线偏差≤5mm,标高偏差±10mm
o 防腐涂层:干膜厚度≥120μm,附着力≥5MPa
8.2 竣工验收流程
1. 施工单位自检合格后提交《竣工验收申请报告》及相关资料(施工记录、试验报告、隐蔽工程验收记录等)
2. 监理单位组织初步验收,提出整改意见并督促落实
3. 建设单位组织设计、施工、监理等单位进行正式验收,验收内容包括:
o 结构安全性(荷载试验:施加1.2倍设计荷载,持荷1小时无异常变形)
o 使用功能(排水系统、照明系统等运行正常)
o 观感质量(装饰效果、纹样清晰度、色泽均匀性等)
4. 验收合格后签署《单位工程竣工验收证明书》,工程正式交付使用
第九章 成品保护措施
9.1 结构成品保护
1. 混凝土结构:
o 强度未达到1.2MPa前严禁踩踏,7天内严禁堆放材料(荷载≤2kN/m²)
o 柱角、梁端等易碰撞部位采用50mm厚木板包裹防护
2. 钢木结构:
o 钢构件安装后涂刷防锈底漆(醇酸红丹防锈漆2遍)
o 木构件表面覆盖塑料薄膜,防止污染和划伤
9.2 装饰成品保护
1. 琉璃瓦屋面:
o 严禁在瓦面上行走(必须行走时铺设木板)
o 屋脊、宝顶等易损构件设置警示标志,严禁攀爬
2. 雕刻装饰:
o 采用泡沫塑料包裹,外缠胶带固定
o 安装完成后设置防护栏杆(距装饰面≥500mm)
第十章 应急预案
10.1 坍塌事故应急处置
1. 预警机制:监测模板沉降(每天2次,预警值≥5mm/天)、脚手架立杆垂直度(预警值≥10mm)
2. 应急响应:
o 立即停止作业,组织人员疏散至安全区域
o 启动应急抢险组(由项目经理任组长),设置警戒区
o 采用钢管临时加固,必要时调用挖掘机进行土方卸载
10.2 火灾事故应急处置
1. 预防措施:施工现场严禁吸烟,动火作业办理许可证,配备ABC干粉灭火器(每50㎡1组,每组2具)
2. 应急响应:
o 初期火灾采用灭火器扑救,同时拨打119报警
o 组织人员沿安全通道疏散,清点人数
o 切断着火区域电源,防止触电事故
10.3 高处坠落事故应急处置
1. 救援准备:配备急救箱(含担架、绷带、止血药等),现场人员培训急救知识
2. 处置流程:
o 立即停止作业,观察伤员意识状态,禁止随意移动
o 对出血部位进行压迫止血,骨折部位进行临时固定
o 拨打120急救电话,同时安排人员到路口引导救护车
第十一章 工程保修
11.1 保修范围及期限
1. 结构工程:保修期限为设计文件规定的合理使用年限(50年)
2. 屋面防水工程:保修期限5年
3. 装饰装修工程:保修期限2年
4. 电气管线工程:保修期限2年
11.2 保修责任
1. 在保修期内,因施工质量问题导致的损坏,施工单位负责免费维修
2. 维修响应时间:接到通知后24小时内到场,小修3天内完成,大修7天内完成
3. 维修完成后,双方签署《工程维修验收单》,明确维修内容及验收意见
本方案未尽事宜,需严格按照国家现行施工规范及设计文件要求执行,施工过程中如遇特殊情况,应及时组织技术论证并办理设计变更手续。
