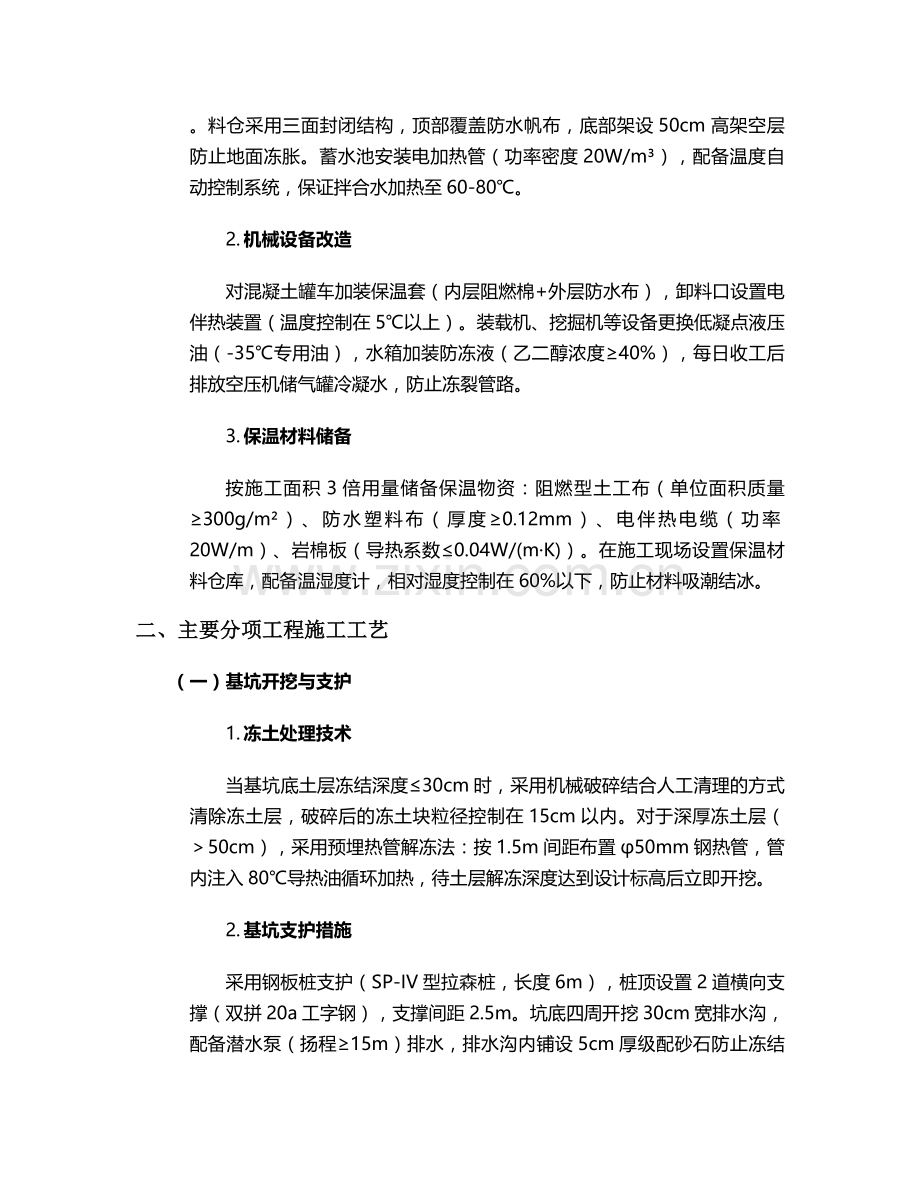

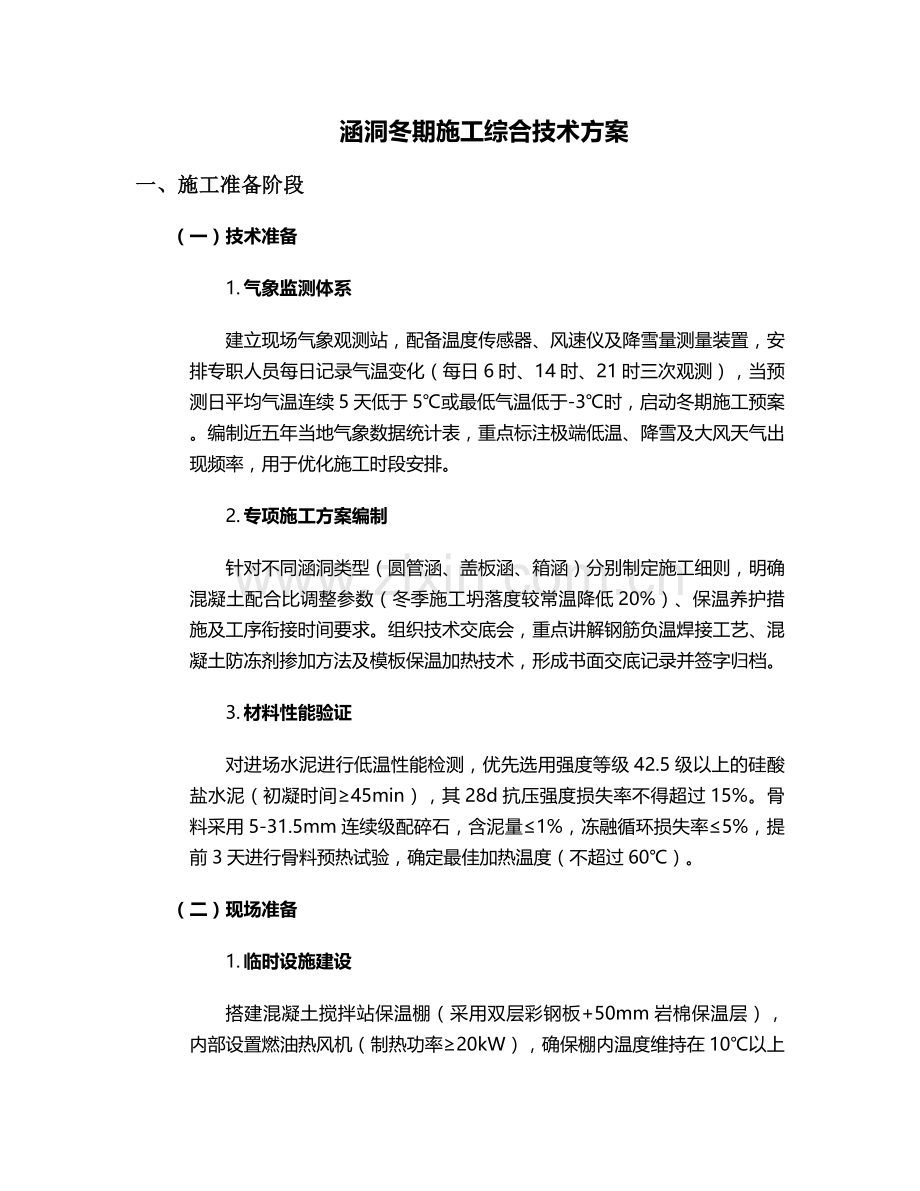

涵洞冬期施工综合技术方案 一、施工准备阶段 (一)技术准备 1. 气象监测体系 建立现场气象观测站,配备温度传感器、风速仪及降雪量测量装置,安排专职人员每日记录气温变化(每日6时、14时、21时三次观测),当预测日平均气温连续5天低于5℃或最低气温低于-3℃时,启动冬期施工预案。编制近五年当地气象数据统计表,重点标注极端低温、降雪及大风天气出现频率,用于优化施工时段安排。 2. 专项施工方案编制 针对不同涵洞类型(圆管涵、盖板涵、箱涵)分别制定施工细则,明确混凝土配合比调整参数(冬季施工坍落度较常温降低20%)、保温养护措施及工序衔接时间要求。组织技术交底会,重点讲解钢筋负温焊接工艺、混凝土防冻剂掺加方法及模板保温加热技术,形成书面交底记录并签字归档。 3. 材料性能验证 对进场水泥进行低温性能检测,优先选用强度等级42.5级以上的硅酸盐水泥(初凝时间≥45min),其28d抗压强度损失率不得超过15%。骨料采用5-31.5mm连续级配碎石,含泥量≤1%,冻融循环损失率≤5%,提前3天进行骨料预热试验,确定最佳加热温度(不超过60℃)。 (二)现场准备 1. 临时设施建设 搭建混凝土搅拌站保温棚(采用双层彩钢板+50mm岩棉保温层),内部设置燃油热风机(制热功率≥20kW),确保棚内温度维持在10℃以上。料仓采用三面封闭结构,顶部覆盖防水帆布,底部架设50cm高架空层防止地面冻胀。蓄水池安装电加热管(功率密度20W/m³),配备温度自动控制系统,保证拌合水加热至60-80℃。 2. 机械设备改造 对混凝土罐车加装保温套(内层阻燃棉+外层防水布),卸料口设置电伴热装置(温度控制在5℃以上)。装载机、挖掘机等设备更换低凝点液压油(-35℃专用油),水箱加装防冻液(乙二醇浓度≥40%),每日收工后排放空压机储气罐冷凝水,防止冻裂管路。 3. 保温材料储备 按施工面积3倍用量储备保温物资:阻燃型土工布(单位面积质量≥300g/m²)、防水塑料布(厚度≥0.12mm)、电伴热电缆(功率20W/m)、岩棉板(导热系数≤0.04W/(m·K))。在施工现场设置保温材料仓库,配备温湿度计,相对湿度控制在60%以下,防止材料吸潮结冰。 二、主要分项工程施工工艺 (一)基坑开挖与支护 1. 冻土处理技术 当基坑底土层冻结深度≤30cm时,采用机械破碎结合人工清理的方式清除冻土层,破碎后的冻土块粒径控制在15cm以内。对于深厚冻土层(>50cm),采用预埋热管解冻法:按1.5m间距布置φ50mm钢热管,管内注入80℃导热油循环加热,待土层解冻深度达到设计标高后立即开挖。 2. 基坑支护措施 采用钢板桩支护(SP-IV型拉森桩,长度6m),桩顶设置2道横向支撑(双拼20a工字钢),支撑间距2.5m。坑底四周开挖30cm宽排水沟,配备潜水泵(扬程≥15m)排水,排水沟内铺设5cm厚级配砂石防止冻结。基坑周边5m范围内严禁堆放重物,设置冻胀监测点(每10m布置一个测斜仪),位移预警值为5mm/天。 (二)钢筋工程 1. 负温焊接工艺 当环境温度低于-5℃时,采用闪光对焊(调伸长度增加10%,预热次数≥2次),焊后接头采用石棉布包裹缓冷(冷却时间≥30min)。电弧焊采用E5015焊条(直径4mm),使用前经350℃烘干1h,存入80-100℃保温筒内,每批焊条领用不超过4h用量。焊接完成后24h内进行外观检查,咬边深度≤0.5mm,接头弯折角度≤3°。 2. 钢筋安装防护 钢筋加工棚搭设防风障(高度≥3m),工作台面铺设5mm厚橡胶板防滑。绑扎成型的钢筋骨架采用木方支垫(离地高度≥20cm),遇降雪天气立即覆盖塑料布,积雪融化后采用热风枪烘干(温度≤80℃)。预埋筋外露部分涂刷防锈剂(含锌量≥95%),套上PVC保护帽防止碰撞变形。 (三)模板工程 1. 模板保温构造 采用18mm厚酚醛覆膜胶合板(弹性模量≥4000MPa),背面粘贴20mm厚挤塑板保温层,拼缝处用密封胶填充。支撑系统采用Φ48×3.5mm钢管(Q235钢),立杆底部设置钢垫板(100×100×10mm),扫地杆距地面≤20cm。当环境温度低于-10℃时,模板内侧敷设电伴热电缆(功率密度15W/m),通过温控器保持模板温度≥5℃。 2. 脱模剂选用 采用聚硅氧烷类脱模剂(固含量≥20%),施工前将模板加热至10℃以上,用棉布蘸取脱模剂均匀涂刷(厚度0.1mm),涂刷后30min内不得浇筑混凝土。严禁使用废机油等油性脱模剂,防止低温下出现流淌污染钢筋。 (四)混凝土工程 1. 配合比优化 基准配合比(水泥:砂:石:水=1:1.8:3.5:0.45)基础上,掺加NC-4型防冻剂(掺量3%水泥质量),其减水率≥15%,-15℃养护7d强度达到设计值50%。同时加入粉煤灰(Ⅰ级,掺量15%)和硅灰(掺量5%),改善混凝土和易性,初始坍落度控制在180±20mm,扩展度≥500mm。 2. 浇筑工艺控制 混凝土出机温度≥15℃,运输过程温度损失≤5℃/h,入模温度≥10℃(采用红外测温仪逐车检测)。浇筑时间选择在9:00-15:00(环境温度≥-5℃),分层厚度≤30cm,振捣棒插入间距≤50cm,每点振捣时间20-30s(以混凝土表面泛浆为准)。施工缝处设置企口缝,涂刷水泥基渗透结晶型防水涂料(干膜厚度≥1.2mm)。 3. 养护温度保障 采用"蓄热法+电伴热"复合养护:混凝土收面后立即覆盖一层塑料布(搭接宽度≥20cm),再覆盖两层阻燃土工布(总厚度≥10mm),侧面模板外挂5cm厚岩棉板。当环境温度低于-10℃时,启动预埋电伴热系统(温度控制在15-20℃),养护期间每2h监测一次混凝土内部温度(采用预埋式温度传感器),保证内外温差≤25℃。 三、特殊涵洞施工要点 (一)圆管涵施工 1. 管基处理 管基混凝土分两次浇筑:底层浇筑至管底以下15cm(掺加早强剂),初凝后铺设2cm厚聚乙烯泡沫板(压缩模量≥10MPa),再浇筑管座混凝土(坍落度控制在120±20mm)。管节安装前预热至5℃以上,采用汽车吊单点吊装(吊点设在管长1/4处),安装间隙用M10水泥砂浆填塞(掺加防冻剂)。 2. 接口密封 采用"橡胶圈+防水砂浆"双重密封:橡胶圈选用三元乙丙材质(邵氏硬度60±5),安装前用肥皂水润滑;外侧填筑M15膨胀水泥砂浆(自由膨胀率1-3%),表面覆盖土工布洒水养护(保持湿润7d)。管顶回填采用级配砂石(最大粒径≤50mm),分层厚度20cm,采用小型振动夯(激振力≥30kN)压实,压实度≥95%。 (二)箱涵施工 1. 分次浇筑工艺 底板与侧墙施工缝设在距底板顶面30cm处,界面凿毛露出新鲜混凝土面积≥75%,涂刷界面剂(水泥基胶粘剂,涂刷量0.3kg/m²)。侧墙浇筑采用"分层对称"法(每层厚度25cm,两侧高差≤50cm),顶板浇筑时设置临时支撑(间距1.2m×1.2m),混凝土初凝前进行二次抹面(间隔时间45-60min)。 2. 预应力施工 波纹管安装前进行密封性试验(注水压力0.6MPa,保持30min无渗漏),穿束工作在5℃以上环境进行(采用卷扬机牵引,速度≤5m/min)。张拉设备在-5℃以下时应提前预热(油泵空运转15min),张拉控制应力较常温提高3%(采用"双控法":张拉力误差±1%,伸长值误差±6%),压浆前用热风枪将孔道温度加热至10℃以上。 四、质量控制体系 (一)过程检测 1. 混凝土性能监测 每工作班制作3组试块:标准养护试块(20±2℃,相对湿度≥95%)、同条件养护试块(置于结构物附近,采用同样保温措施)、抗冻试块(-15℃冻融循环28次)。试块强度达到设计值30%(且≥5MPa)前不得受冻,拆模时混凝土表面温度与环境温差≤15℃(采用电子测温仪检测)。 2. 几何尺寸控制 模板安装允许偏差:轴线位置±5mm,截面尺寸±10mm,表面平整度≤5mm/2m(用2m靠尺检查)。沉降缝设置:每隔10-15m设一道(缝宽2cm),内填沥青木板(防腐处理),两侧混凝土错台≤3mm。进出口八字墙坡度偏差≤1%,顶面高程±20mm。 (二)验收标准 1. 分项工程验收 基础混凝土强度达到设计值85%以上方可进行台身施工,台身垂直度偏差≤H/3000(H为台身高度)。涵底铺砌平整度≤10mm,浆砌片石砂浆饱满度≥85%(采用百格网检查)。盖板安装搁置长度≥25cm,相邻板顶面高差≤5mm。 2. 功能性检测 进行闭水试验(水头高度2m,浸泡24h后观测30min),渗水量≤20m³/(m·d)。回填土完成后进行压实度检测(环刀法取样,每50m检测3点),压实度≥96%(上路床范围)。 五、安全与环保措施 (一)安全防护 1. 防冻伤措施 施工现场设置取暖棚(面积≥15㎡/10人),配备暖风机和急救箱(含冻伤膏、防寒手套等)。作业人员配备四合一防寒服(防风、防水、透气、保暖),暴露部位涂抹防冻霜(含甘油≥20%)。每日工作时间不超过8h,-15℃以下时缩短至6h,-20℃时停止室外作业。 2. 防火防爆管理 保温棚内严禁使用明火取暖,燃油热风机与易燃物保持≥1.5m距离,配备ABC型干粉灭火器(每50㎡配置1具,容量≥4kg)。乙炔瓶、氧气瓶间距≥5m,距明火点≥10m,冬季使用前检查瓶阀有无冻结(严禁用火烤,应用40℃以下温水解冻)。 (二)环境保护 1. 噪声控制 破碎机、振捣棒等设备设置隔音罩(降噪量≥20dB),夜间施工噪声≤55dB(22:00-6:00)。车辆限速行驶(场内≤15km/h),轮胎采用低噪声花纹,减少扬尘和噪声污染。 2. 废弃物处理 施工废水经三级沉淀池处理(pH值6-9)后回用,油料废弃物集中存放在防渗油桶(容积200L)内,交由有资质单位处置。保温材料边角料回收率≥90%,可降解材料运至指定填埋场处理。 六、应急预案 (一)极端天气应对 1. 暴雪天气 提前储备除雪设备(铲雪车1台,融雪剂5t),雪停后2h内清理施工便道(坡度≤1:10),脚手板铺设防滑垫(摩擦系数≥0.6)。模板积雪采用热风枪融化(严禁用铁锹铲除,防止划伤模板表面),钢筋积雪清理干净后进行预热(温度≥5℃)。 2. 寒潮预警 当预报24h内降温≥10℃且最低气温≤-15℃时,对已浇筑混凝土启动应急加热:采用碘钨灯(1kW/㎡)照射(距离混凝土表面≥50cm),或覆盖电热毯(功率200W/m²),确保混凝土中心温度维持在5℃以上。 (二)设备故障处理 1. 停电应急 配备柴油发电机(功率≥100kW),保证搅拌站、取暖设备等关键设施供电。突然停电时,立即停止混凝土浇筑,对未初凝混凝土进行人工振捣(每15min一次),同时覆盖保温材料防止受冻。 2. 管道冻结 拌合水管道冻结时,采用分段烘烤法(用氧乙炔焰距离管道50cm均匀加热),严禁局部过热导致管道破裂。混凝土输送管冻结后,启动备用管道,冻结段用蒸汽养护(压力0.2MPa)解冻,解冻后进行管道冲洗(水温≥50℃)。 本方案实施过程中,应根据实际气象条件动态调整技术参数,每日召开生产例会分析施工数据,确保涵洞工程在-15℃以上环境下质量合格率达到100%,安全事故零发生。
