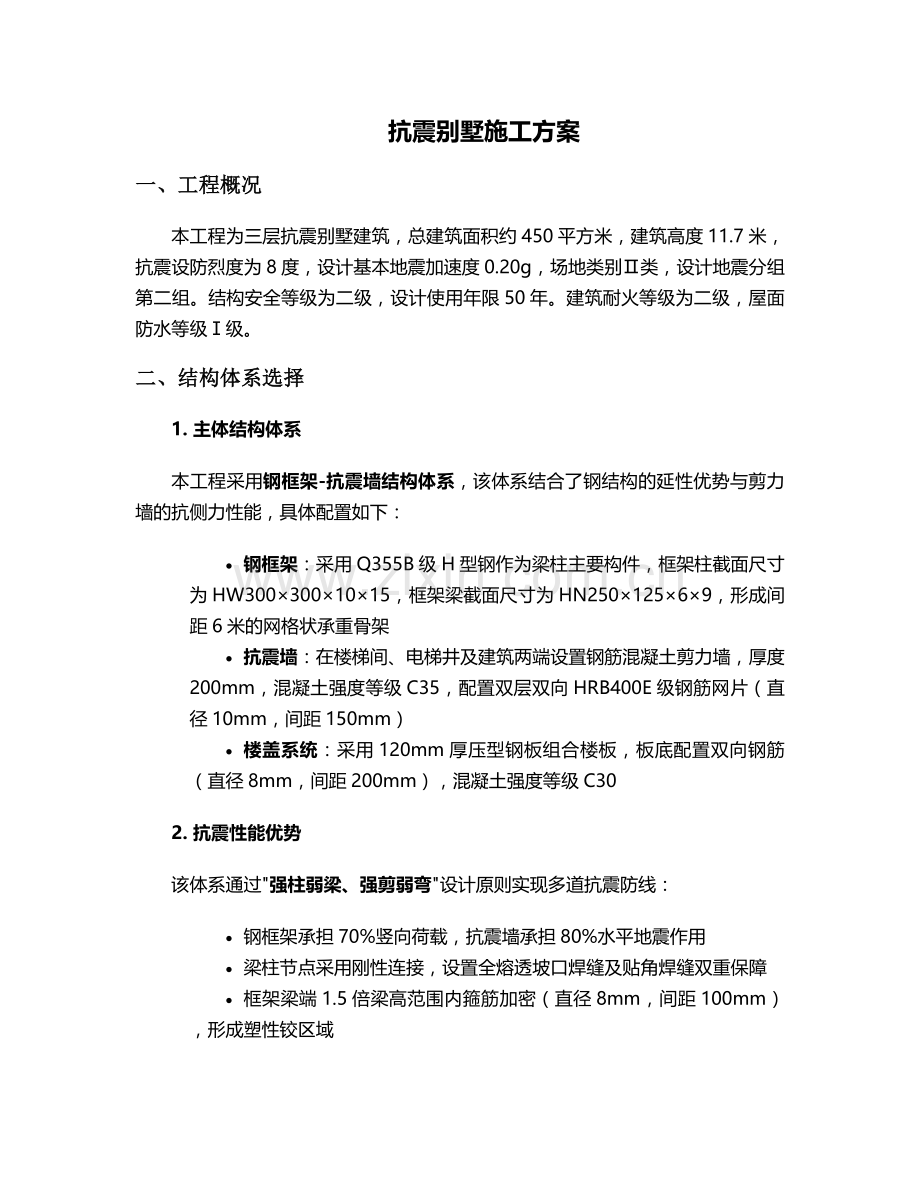

抗震别墅施工方案
一、工程概况
本工程为三层抗震别墅建筑,总建筑面积约450平方米,建筑高度11.7米,抗震设防烈度为8度,设计基本地震加速度0.20g,场地类别Ⅱ类,设计地震分组第二组。结构安全等级为二级,设计使用年限50年。建筑耐火等级为二级,屋面防水等级Ⅰ级。
二、结构体系选择
1. 主体结构体系
本工程采用钢框架-抗震墙结构体系,该体系结合了钢结构的延性优势与剪力墙的抗侧力性能,具体配置如下:
· 钢框架:采用Q355B级H型钢作为梁柱主要构件,框架柱截面尺寸为HW300×300×10×15,框架梁截面尺寸为HN250×125×6×9,形成间距6米的网格状承重骨架
· 抗震墙:在楼梯间、电梯井及建筑两端设置钢筋混凝土剪力墙,厚度200mm,混凝土强度等级C35,配置双层双向HRB400E级钢筋网片(直径10mm,间距150mm)
· 楼盖系统:采用120mm厚压型钢板组合楼板,板底配置双向钢筋(直径8mm,间距200mm),混凝土强度等级C30
2. 抗震性能优势
该体系通过"强柱弱梁、强剪弱弯"设计原则实现多道抗震防线:
· 钢框架承担70%竖向荷载,抗震墙承担80%水平地震作用
· 梁柱节点采用刚性连接,设置全熔透坡口焊缝及贴角焊缝双重保障
· 框架梁端1.5倍梁高范围内箍筋加密(直径8mm,间距100mm),形成塑性铰区域
· 抗震墙边缘构件设置暗柱(纵向钢筋8Φ16,箍筋Φ8@100),提高延性性能
三、基础工程设计与施工
1. 地基处理
针对场地勘察揭示的②层粉质黏土层(承载力特征值fak=180kPa),采用水泥土搅拌桩复合地基处理:
· 桩径500mm,桩长9m,桩间距1.2m,等边三角形布置
· 水泥掺量15%,水灰比0.55,单桩承载力特征值≥180kN
· 桩顶设置300mm厚级配砂石褥垫层,分层碾压密实(压实系数≥0.97)
2. 基础形式
采用钢筋混凝土筏板基础,具体构造如下:
· 筏板厚度400mm,混凝土强度等级C35P6(抗渗)
· 底部钢筋双向HRB400EΦ16@150,顶部钢筋双向HRB400EΦ14@200
· 基础梁截面尺寸400×800mm,纵向钢筋8Φ20,箍筋Φ10@100/200(加密区100mm)
· 基础埋深2.5m,满足"冰冻线以下0.5m"及"基础宽度1.5倍"双重要求
3. 隔震构造措施
在基础顶面设置铅芯橡胶隔震支座(LNR500型),共布置28个:
· 支座直径500mm,高度210mm,水平刚度120kN/m,竖向承载力3000kN
· 支座上下设置20mm厚钢板过渡层,采用M24高强螺栓与基础、上部结构连接
· 支座周边设置50mm厚聚苯乙烯泡沫板填充,顶部设不锈钢滑板
· 隔震层设置限位装置,水平位移限值±150mm
四、主体结构施工工艺
1. 钢结构加工与安装
工厂预制:
· 钢构件采用数控切割下料,腹板与翼缘板组装偏差≤1mm
· 梁柱焊接采用门式埋弧焊机,焊后24小时进行100%UT探伤检测
· 构件表面进行喷砂除锈(Sa2.5级),喷涂环氧富锌底漆(干膜厚度80μm)
现场安装:
· 采用全站仪进行轴线定位,柱垂直度偏差控制在H/1000且≤10mm
· 安装顺序:先立角柱→校正固定→安装主梁→次梁安装→支撑系统
· 高强螺栓连接接触面采用喷砂处理,摩擦面抗滑移系数≥0.45
· 每榀钢框架安装后立即安装临时支撑,形成稳定单元
2. 剪力墙施工
· 采用18mm厚多层板模板,背楞采用50×100mm方木(间距300mm),外用Φ48×3.5mm钢管脚手架加固(间距600mm)
· 混凝土浇筑采用布料机分层浇筑(每层厚度≤500mm),插入式振捣棒振捣至表面泛浆
· 墙体钢筋与钢框架采用M12膨胀螺栓连接,每平米设置4个连接点
· 模板拆除时间控制在混凝土强度达到设计值100%后(≥7天)
3. 楼盖施工
· 压型钢板安装前涂刷防锈漆,板与钢梁采用栓钉连接(直径19mm,高度100mm,间距300mm)
· 钢筋绑扎时设置马凳筋(直径10mm,间距1000mm),确保保护层厚度20mm
· 混凝土浇筑前进行钢筋隐蔽工程验收,重点检查支座负筋位置
· 采用平板振动器振捣,表面收光2遍,养护期≥14天(覆盖薄膜+洒水养护)
五、建筑材料性能控制
1. 主要材料技术指标
材料类别
规格型号
关键性能指标
验收标准
结构钢材
Q355B H型钢
屈服强度≥355MPa,伸长率≥20%
GB/T 1591-2018
钢筋
HRB400E Φ16
屈服强度≥400MPa,强屈比≥1.25
GB/T 1499.2-2018
混凝土
C35P6
28d抗压强度≥35MPa,抗渗等级≥P6
GB 50164-2011
隔震支座
LNR500
水平等效刚度120±10%kN/m
GB 20688.4-2007
高强螺栓
M24 10.9级
抗拉强度≥1040MPa,预拉力≥200kN
GB/T 1228-2006
2. 材料进场检验
· 钢材每60t为一批次,进行力学性能和化学成分检验
· 钢筋原材每30t为一批次,见证取样检测屈服强度、抗拉强度
· 混凝土采用商品混凝土,每100m³留置3组标准养护试块
· 隔震支座进场时核查出厂合格证,并进行承载力抽样检测(5%比例)
六、抗震构造关键节点
1. 梁柱节点
· 梁端伸入柱内长度≥1.5倍梁高,上下翼缘设置全熔透坡口焊缝
· 柱在梁上下各500mm范围内箍筋加密(Φ10@100),形成约束区域
· 设置节点域加劲肋(厚度12mm),提高抗剪能力
· 采用"钢牛腿+螺栓连接"方式安装预制混凝土梁
2. 钢框架与剪力墙连接
· 剪力墙内预埋Q345B级钢骨(截面200×200×8×12),与钢框架梁通过10.9级高强螺栓连接
· 钢骨埋入剪力墙长度≥600mm,周边配置4Φ16锚固钢筋
· 连接节点处设置抗剪键(高度100mm,宽度80mm),采用C40细石混凝土灌实
3. 楼梯间构造
· 楼梯斜梁采用Q355B级槽钢(20a),与平台梁刚性连接
· 楼梯板采用150mm厚现浇混凝土,配置双层双向钢筋(Φ10@150)
· 楼梯间四角设置L型构造柱(4Φ14,箍筋Φ8@100),与楼层圈梁形成闭合框架
· 休息平台与主体结构采用滑动支座连接,释放地震位移
七、施工质量控制措施
1. 测量控制
· 建立三级测量控制网:首级控制网(精度±5mm)→轴线控制网(±3mm)→构件定位(±2mm)
· 采用Leica TS60全站仪进行钢结构安装定位,偏差控制在:柱垂直度H/1000且≤5mm,梁标高±3mm
· 隔震层安装时采用精密水准仪(精度0.1mm)监测支座顶面标高差≤2mm
2. 焊接质量控制
· 焊工持证上岗,每种焊缝形式进行焊接工艺评定(PQR)
· 梁柱节点焊缝采用"双人对称焊接"工艺,控制焊接变形
· 所有受力焊缝进行100%外观检查,Ⅲ级以上焊缝进行UT探伤检测
· 焊接环境温度低于0℃时,对母材进行预热(预热温度≥80℃)
3. 混凝土工程
· 采用泵送混凝土,坍落度控制在180±20mm
· 剪力墙混凝土分两次浇筑:第一次至梁底20mm处,间隔1小时后浇筑梁节点混凝土
· 大体积混凝土(筏板基础)采用分层浇筑(厚度500mm),预埋DTS光纤测温系统,内外温差控制≤25℃
· 混凝土强度达到1.2MPa前不得上人,达到75%设计强度方可拆除模板
八、施工监测与验收
1. 过程监测
· 钢结构安装:采用全站仪实时监测柱顶水平位移,最大允许值H/5000
· 隔震层:安装后进行水平刚度测试,实测值与设计值偏差≤10%
· 混凝土结构:采用回弹法+钻芯法综合检测实体强度,回弹修正系数≥0.85
· 沉降观测:设置12个观测点,首次加载后15天内每天观测,稳定后每3个月观测一次
2. 验收标准
· 地基基础:地基承载力特征值≥220kPa,复合地基静载试验合格率100%
· 钢结构:焊缝一次合格率≥98%,涂层厚度80-120μm,节点位移≤L/2000
· 混凝土结构:截面尺寸偏差+8mm/-5mm,表面平整度≤5mm/2m
· 抗震构造:箍筋加密区长度偏差≤50mm,钢筋保护层厚度偏差+10mm/-5mm
九、安全文明施工
1. 高空作业防护
· 设置满堂脚手架(步距1.8m,立杆间距1.2m),铺设50mm厚木脚手板
· 钢结构安装设置防坠器及安全母绳,作业人员配备双钩安全带
· 高度超过2m的临边设置1.2m高防护栏杆,满挂密目安全网
2. 消防管理
· 施工现场每50m设置2组灭火器(4kg干粉+2L二氧化碳)
· 焊接作业办理动火证,设置接火斗及看火人
· 氧气瓶与乙炔瓶间距≥5m,距明火点≥10m
· 钢结构涂装作业区设置强制通风系统,可燃气体浓度≤爆炸下限25%
3. 环保措施
· 施工现场设置PM2.5在线监测仪,超标时启动雾炮降尘
· 钢结构切割废料回收率≥95%,焊接烟尘收集率≥90%
· 夜间施工噪声≤55dB,设置噪声监测点实时监控
· 生活污水经三级沉淀池处理后排放,COD≤500mg/L
本方案通过多维度抗震技术集成,使建筑在遭遇8度罕遇地震时实现"不倒塌、不修即可继续使用"的设防目标,各项性能指标均满足GB55002-2021《建筑与市政工程抗震通用规范》要求。施工过程中应严格执行本方案规定,并接受第三方全过程监理及抗震专项审查。
