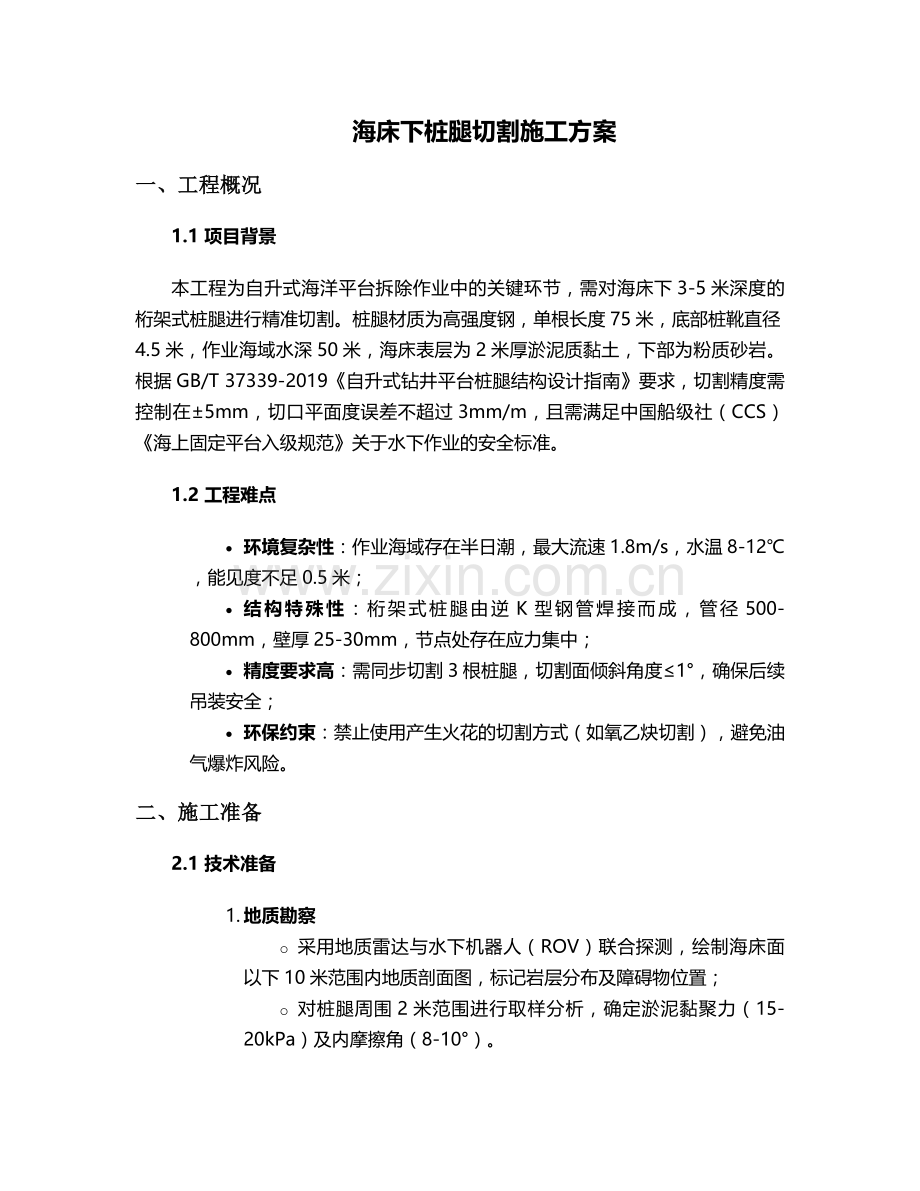

海床下桩腿切割施工方案
一、工程概况
1.1 项目背景
本工程为自升式海洋平台拆除作业中的关键环节,需对海床下3-5米深度的桁架式桩腿进行精准切割。桩腿材质为高强度钢,单根长度75米,底部桩靴直径4.5米,作业海域水深50米,海床表层为2米厚淤泥质黏土,下部为粉质砂岩。根据GB/T 37339-2019《自升式钻井平台桩腿结构设计指南》要求,切割精度需控制在±5mm,切口平面度误差不超过3mm/m,且需满足中国船级社(CCS)《海上固定平台入级规范》关于水下作业的安全标准。
1.2 工程难点
· 环境复杂性:作业海域存在半日潮,最大流速1.8m/s,水温8-12℃,能见度不足0.5米;
· 结构特殊性:桁架式桩腿由逆K型钢管焊接而成,管径500-800mm,壁厚25-30mm,节点处存在应力集中;
· 精度要求高:需同步切割3根桩腿,切割面倾斜角度≤1°,确保后续吊装安全;
· 环保约束:禁止使用产生火花的切割方式(如氧乙炔切割),避免油气爆炸风险。
二、施工准备
2.1 技术准备
1. 地质勘察
o 采用地质雷达与水下机器人(ROV)联合探测,绘制海床面以下10米范围内地质剖面图,标记岩层分布及障碍物位置;
o 对桩腿周围2米范围进行取样分析,确定淤泥黏聚力(15-20kPa)及内摩擦角(8-10°)。
2. 方案设计
o 根据GB/T 37457-2019《自升式钻井平台插桩作业技术要求》,制定“先清淤、后切割”的分步工艺,采用钻磨-切割一体化设备(专利号CN112339131A)实施作业;
o 利用有限元软件ANSYS模拟切割过程中桩腿应力变化,确定最大允许切割速率(≤50mm/min)。
2.2 设备与材料准备
类别
名称
规格参数
数量
切割设备
水下串珠绳切割机
功率30kW,切割绳直径8mm,转速2000r/min
2台
清淤设备
液压绞吸泥系统
铰刀直径1.2m,排泥量50m³/h
1套
定位系统
ROV搭载声呐定位仪
定位精度±20mm
1台
潜水装备
饱和潜水系统
工作深度≤100m,配备应急氧气瓶
2套
辅助材料
水下切割专用金刚石绳锯
抗拉强度≥3000MPa
500m
2.3 人员配置
· 作业团队:6人潜水作业组(含2名饱和潜水员)、3人设备操作组、2人安全监控组;
· 资质要求:潜水员需持有国际潜水承包商协会(ADCI)认证,设备操作员具备水下切割特种作业证书。
三、切割工艺
3.1 施工流程
步骤1:清淤作业
· 下放绞吸泥系统至桩腿周围,通过液压马达驱动铰刀旋转(转速30r/min),配合渣浆泵将淤泥输送至距作业点500米外的指定抛泥区;
· 清淤完成后,ROV检查桩腿表面暴露情况,确保切割面无泥沙覆盖。
步骤2:桩腿固定
· 在切割面上下各1.5米处安装水下液压夹具,通过吸力锚与海床固定,控制桩腿径向位移≤5mm。
步骤3:钻磨预处理
· 使用钻磨装置(钻头直径100mm)在桩腿节点处开设工艺孔,去除水泥配重块,露出钢结构本体;
· 采用超声波探伤仪检测切割路径,标记缺陷位置(如焊接气孔、裂纹)。
步骤4:环形切割
· 启动串珠绳切割机,沿预设轨道进行环形切割,切割参数:进给速度30mm/min,张紧力15kN;
· 每切割100mm停顿30秒,通过ROV搭载的高清相机检查切口平整度,及时调整切割角度。
步骤5:切割面处理
· 采用水下砂轮片(粒度80目)对切口进行打磨,去除毛刺至表面粗糙度Ra≤12.5μm;
· 涂刷水下专用防锈底漆(干膜厚度≥80μm),防止海水腐蚀。
3.2 质量控制要点
1. 实时监控:通过ROV将切割过程影像传输至母船控制台,同步记录切割速率、张力等参数;
2. 精度检测:使用水下激光测平仪测量切割面倾斜度,每2小时检测一次,偏差超限时立即停机调整;
3. 无损检测:切割完成后24小时内,采用水下磁粉探伤(MT)检测切口表面裂纹,合格率需达100%。
四、安全控制
4.1 作业安全
1. 压力管理:饱和潜水舱内压力维持在5MPa(相当于50米水深),潜水员上升速率控制在≤10m/h,避免减压病;
2. 设备防护:切割设备配备应急切断系统,当检测到绳锯张力异常(>20kN)时自动停机;
3. 防火防爆:作业区域500米内禁止动火作业,母船配备可燃气体检测仪(检测范围0-100%LEL),实时监测油气浓度。
4.2 应急措施
· 潜水员遇险:立即启动应急供氧系统,通过潜水钟将人员转移至减压舱,同时联系附近海事救援中心;
· 设备故障:备用切割设备在1小时内完成替换,确保作业中断时间≤2小时;
· 海洋污染:配备围油栏(长100米)及吸油毡(200kg),防止液压油泄漏扩散。
五、环保措施
5.1 污染防控
· 清淤处置:采用密闭式输泥管道,避免泥沙扩散,作业完成后对清淤区域进行生态修复(投放人工鱼礁);
· 噪声控制:切割设备安装水下隔音罩,将噪声控制在110dB以下(符合GB 3096-2022《声环境质量标准》)。
5.2 废弃物管理
· 切割产生的金属碎屑通过ROV收集至专用回收箱,上岸后交由有资质单位处理;
· 废弃切割绳、砂轮片等危险废物分类存放,严格执行《海洋倾废管理条例》。
六、验收标准与交付
6.1 验收指标
项目
允许偏差
检测方法
切割面平面度
≤3mm/m
水下激光扫描仪
切割直径误差
±10mm
钢卷尺测量
表面粗糙度
Ra≤12.5μm
水下粗糙度仪
探伤合格率
100%
水下MT/UT检测
6.2 交付资料
· 施工过程记录(含切割参数、质量检测报告);
· ROV作业影像资料及验收签证文件;
· 符合中国船级社要求的《水下切割完工证书》。
七、施工进度计划
阶段
工期
关键节点
施工准备
7天
设备调试完成、人员培训考核
清淤作业
3天
桩腿表面暴露率≥95%
切割施工
5天
3根桩腿全部切割完成
验收交付
2天
提交验收报告并通过CCS审核
注:本方案未尽事宜,需严格遵循《海上石油作业安全规程》(SY 5225-2019)及国际海事组织(IMO)相关公约。施工期间每日召开安全例会,根据海况动态调整作业计划。
