资源描述
成品水磨石地面施工方案
一、施工准备

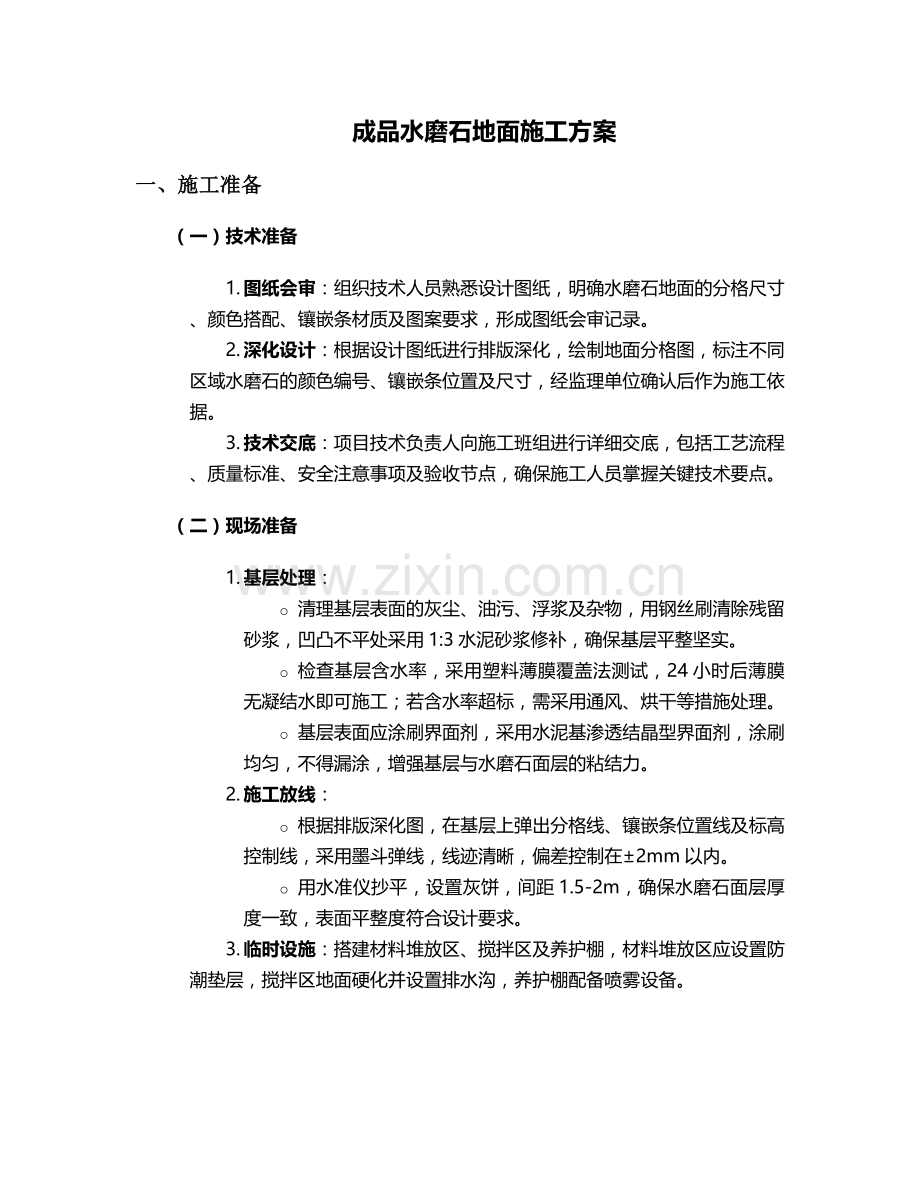

(一)技术准备
1. 图纸会审:组织技术人员熟悉设计图纸,明确水磨石地面的分格尺寸、颜色搭配、镶嵌条材质及图案要求,形成图纸会审记录。
2. 深化设计:根据设计图纸进行排版深化,绘制地面分格图,标注不同区域水磨石的颜色编号、镶嵌条位置及尺寸,经监理单位确认后作为施工依据。
3. 技术交底:项目技术负责人向施工班组进行详细交底,包括工艺流程、质量标准、安全注意事项及验收节点,确保施工人员掌握关键技术要点。
(二)现场准备
1. 基层处理:
o 清理基层表面的灰尘、油污、浮浆及杂物,用钢丝刷清除残留砂浆,凹凸不平处采用1:3水泥砂浆修补,确保基层平整坚实。
o 检查基层含水率,采用塑料薄膜覆盖法测试,24小时后薄膜无凝结水即可施工;若含水率超标,需采用通风、烘干等措施处理。
o 基层表面应涂刷界面剂,采用水泥基渗透结晶型界面剂,涂刷均匀,不得漏涂,增强基层与水磨石面层的粘结力。
2. 施工放线:
o 根据排版深化图,在基层上弹出分格线、镶嵌条位置线及标高控制线,采用墨斗弹线,线迹清晰,偏差控制在±2mm以内。
o 用水准仪抄平,设置灰饼,间距1.5-2m,确保水磨石面层厚度一致,表面平整度符合设计要求。
3. 临时设施:搭建材料堆放区、搅拌区及养护棚,材料堆放区应设置防潮垫层,搅拌区地面硬化并设置排水沟,养护棚配备喷雾设备。
(三)机具准备

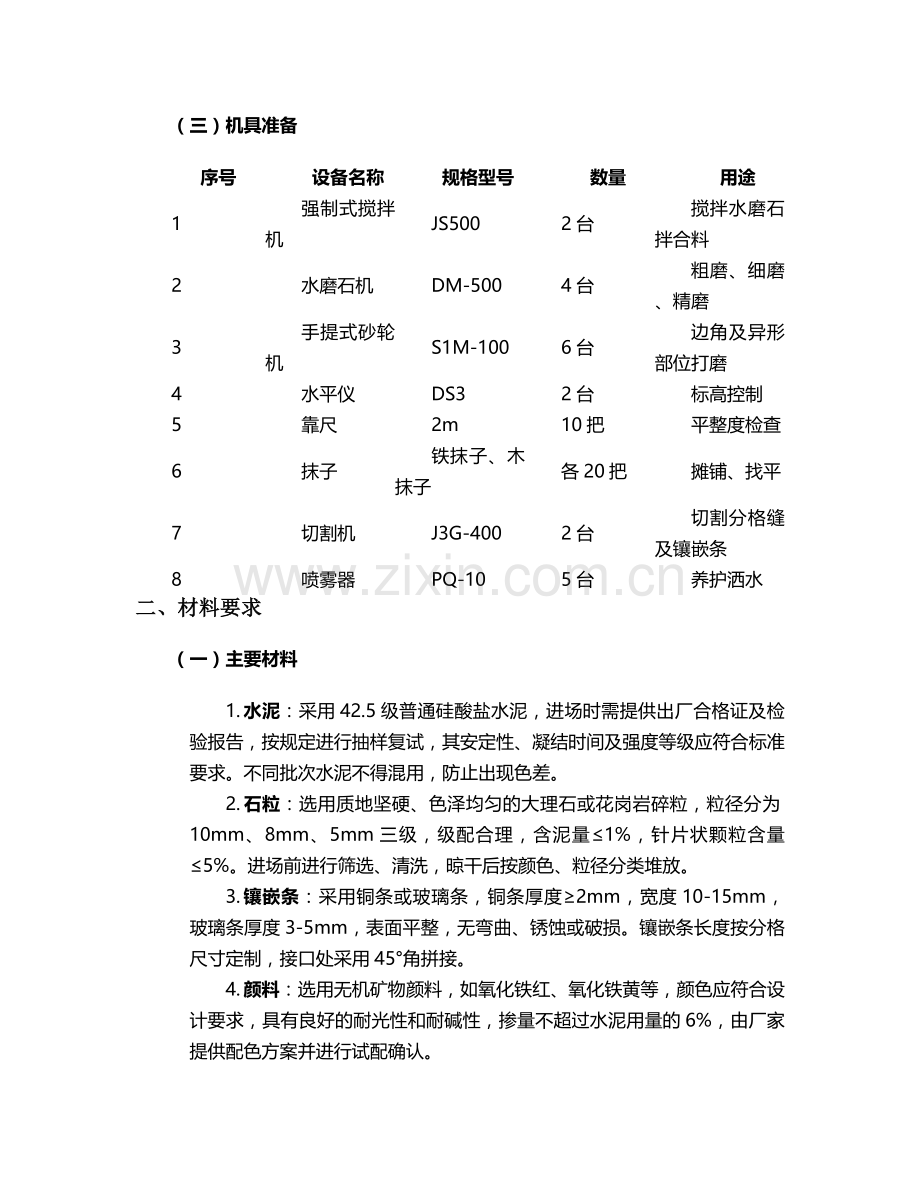

序号
设备名称
规格型号
数量
用途
1
强制式搅拌机
JS500
2台
搅拌水磨石拌合料
2
水磨石机
DM-500
4台
粗磨、细磨、精磨
3
手提式砂轮机
S1M-100
6台
边角及异形部位打磨
4
水平仪
DS3
2台
标高控制
5
靠尺
2m
10把
平整度检查
6
抹子
铁抹子、木抹子
各20把
摊铺、找平
7
切割机
J3G-400
2台
切割分格缝及镶嵌条
8
喷雾器
PQ-10
5台
养护洒水
二、材料要求
(一)主要材料
1. 水泥:采用42.5级普通硅酸盐水泥,进场时需提供出厂合格证及检验报告,按规定进行抽样复试,其安定性、凝结时间及强度等级应符合标准要求。不同批次水泥不得混用,防止出现色差。
2. 石粒:选用质地坚硬、色泽均匀的大理石或花岗岩碎粒,粒径分为10mm、8mm、5mm三级,级配合理,含泥量≤1%,针片状颗粒含量≤5%。进场前进行筛选、清洗,晾干后按颜色、粒径分类堆放。
3. 镶嵌条:采用铜条或玻璃条,铜条厚度≥2mm,宽度10-15mm,玻璃条厚度3-5mm,表面平整,无弯曲、锈蚀或破损。镶嵌条长度按分格尺寸定制,接口处采用45°角拼接。
4. 颜料:选用无机矿物颜料,如氧化铁红、氧化铁黄等,颜色应符合设计要求,具有良好的耐光性和耐碱性,掺量不超过水泥用量的6%,由厂家提供配色方案并进行试配确认。
(二)辅助材料
1. 砂子:中砂,含泥量≤3%,颗粒级配符合要求,用于基层修补及拌合料填充。
2. 草酸:工业级,纯度≥98%,用于水磨石表面酸洗,去除表面污渍及水泥薄膜。
3. 蜡:采用地板蜡或专用水磨石养护蜡,固体含量≥50%,具有良好的光泽度和耐磨性。
4. 界面剂:水泥基界面剂,粘结强度≥1.5MPa,用于基层处理,提高粘结性能。
(三)材料验收与储存
1. 材料进场时严格验收,核对产品合格证、规格、型号及外观质量,不符合要求的材料严禁使用。
2. 水泥、颜料等材料应储存在干燥通风的库房内,水泥堆放高度≤10袋,离墙≥30cm;石粒、镶嵌条等分类堆放,防止混杂和损坏。
三、工艺流程
(一)基层处理与弹线
1. 基层清理后,洒水湿润,涂刷界面剂,涂刷厚度0.5-1mm,待界面剂干燥后进行下道工序。
2. 按排版图弹出分格线,用水泥浆固定镶嵌条,镶嵌条顶部高出基层5mm(水磨石面层厚度),确保镶嵌牢固、顺直。
(二)水磨石拌合料铺设
1. 拌合料配置:
o 水泥与石粒的配合比为1:2.5-3(体积比),根据设计颜色加入颜料,颜料与水泥先干拌均匀,再加入石粒混合。
o 采用强制式搅拌机搅拌,加水量控制在拌合料坍落度30-50mm,搅拌时间不少于2分钟,确保拌合均匀,颜色一致。
2. 摊铺:
o 将拌合料均匀铺入分格内,厚度高于镶嵌条5mm,用铁抹子压实抹平,确保拌合料与基层、镶嵌条粘结紧密,无空鼓。
o 大面积施工时,按分格顺序连续铺设,间隔时间不超过2小时,防止出现冷缝。
3. 养护:铺设完成后24小时内覆盖塑料薄膜养护,养护时间不少于7天,保持表面湿润,强度达到70%后方可打磨。
(三)打磨与抛光
1. 粗磨:使用60目金刚石磨石,磨至表面平整,石粒均匀露出,镶嵌条清晰,磨后用清水冲洗表面,清除磨屑。
2. 细磨:采用120目金刚石磨石,磨至表面光滑,无明显磨痕,冲洗后检查表面平整度,对低洼处用同色水泥浆修补,养护2天后进行下道打磨。
3. 精磨:使用240目金刚石磨石,磨至表面光亮,石粒显露均匀,无砂眼、麻面,冲洗干净后晾干。
4. 抛光:采用500目以上抛光片进行抛光,直至表面达到镜面效果,光泽度≥80度,抛光过程中不断洒水冷却,避免过热影响表面质量。
(四)酸洗与打蜡
1. 酸洗:用草酸溶液(草酸:水=1:10)均匀涂刷表面,浸泡10-15分钟,用磨石机轻磨1-2遍,去除表面水泥薄膜,显露石粒本色,酸洗后用清水彻底冲洗至中性(pH值6-7)。
2. 打蜡:
o 待表面干燥后,涂刷地板蜡,采用机械打蜡机抛光,蜡层厚度均匀,无漏涂、起皱现象。
o 打蜡分两遍进行,第一遍蜡干后用细砂纸轻磨,清除蜡屑后再涂第二遍蜡,抛光至表面光亮。
四、质量控制
(一)主控项目
1. 材料质量:水泥、石粒、颜料等材料的品种、规格、性能必须符合设计要求及国家标准,进场复试合格后方可使用。
2. 面层与基层粘结:水磨石面层与基层应粘结牢固,无空鼓、裂纹,采用小锤轻击检查,空鼓面积≤5%,且每处空鼓面积≤0.01㎡。
3. 表面质量:表面平整光滑,颜色均匀,图案清晰,镶嵌条牢固顺直,无砂眼、磨痕、划痕,光泽度符合设计要求(≥80度)。
(二)一般项目
1. 允许偏差:
o 表面平整度:≤2mm(2m靠尺检查)
o 缝格平直度:≤3mm(5m线检查)
o 相邻板块高差:≤0.5mm
o 分格缝宽度:±1mm
2. 酸洗打蜡:酸洗彻底,表面无残留草酸;打蜡均匀,色泽一致,手感光滑。
(三)质量验收
1. 每道工序完成后进行自检,自检合格报监理验收,验收通过后方可进行下道工序。
2. 分项工程验收时,提交施工记录、材料合格证、复试报告等资料,验收内容包括外观质量、实测实量及功能性能检测。
五、安全措施
(一)施工人员安全
1. 施工人员必须佩戴安全帽、防滑鞋,打磨作业时佩戴防尘口罩、护目镜,防止粉尘及飞溅物伤害。
2. 电气设备必须有接地保护,使用前检查线路绝缘情况,手持电动工具安装漏电保护器(额定漏电动作电流≤30mA)。
(二)机械操作安全
1. 水磨石机操作人员需经过培训,熟悉设备性能及操作规程,开机前检查传动部分、磨石是否牢固,运转正常后方可作业。
2. 机械运转时,严禁触摸旋转部件,调整磨石或清理磨屑必须停机,防止发生机械伤害。
(三)消防安全
1. 施工现场严禁吸烟,材料堆放区与动火点保持10m以上距离,配备灭火器(每50㎡不少于2具),定期检查消防设施有效性。
2. 草酸等化学品单独存放,远离火源,设置明显警示牌,使用时避免与皮肤直接接触,配备应急冲洗设备。
(四)现场管理安全
1. 临时用电线路架空敷设,高度≥2.5m,严禁私拉乱接,下班前切断电源。
2. 作业面设置临边防护(高度1.2m),夜间施工配备足够照明,光线亮度≥50lux。
3. 材料运输通道保持畅通,堆放材料不超过规定荷载,防止坍塌伤人。
六、成品保护
1. 水磨石地面施工完成后,设置警示标识,严禁人员踩踏、车辆碾压,养护期间禁止堆放重物。
2. 酸洗打蜡后,采用塑料薄膜覆盖保护,避免硬物划伤表面,验收前清除覆盖物,进行清洁处理。
3. 后续工序施工时,在水磨石地面铺设木板或彩条布,施工工具轻拿轻放,防止撞击损坏地面。
七、环保措施
1. 搅拌站设置封闭棚,减少粉尘排放,搅拌机上方安装喷淋装置,降低扬尘污染。
2. 施工废水经沉淀池处理后回用(沉淀3级,池体容积5m³),严禁直接排放。
3. 建筑垃圾分类堆放,可回收材料(废石粒、碎玻璃)回收利用,其余垃圾及时清运至指定地点。
4. 夜间施工噪声控制在55dB以下,避免使用高噪声设备,确需夜间施工时办理夜间施工许可,公告附近居民。
八、施工进度计划
工序名称
工期(天)
备注
基层处理
3
含清理、修补、界面剂涂刷
弹线及镶嵌条安装
2
按排版图施工
拌合料铺设
5
分区流水施工
养护
7
覆盖养护
打磨抛光
6
粗磨2天、细磨2天、精磨2天
酸洗打蜡
2
酸洗1天、打蜡1天
验收
1
自检及监理验收
总工期
26天
不含不可抗力因素影响
九、质量通病防治
1. 空鼓:
o 原因:基层清理不彻底、界面剂漏涂、拌合料振捣不密实。
o 防治:严格清理基层,界面剂均匀涂刷,摊铺时用平板振捣器辅助振捣,确保密实。
2. 色差:
o 原因:颜料掺量不均、水泥批次混用、石粒色泽不一致。
o 防治:颜料与水泥干拌均匀,同一区域使用同一批次材料,石粒进场前筛选分类。
3. 表面不平整:
o 原因:标高控制不准、打磨不均匀。
o 防治:设置灰饼控制标高,打磨时按顺序进行,随时用靠尺检查平整度。
4. 镶嵌条松动:
o 原因:固定不牢固、拌合料摊铺时碰撞。
o 防治:镶嵌条用水泥浆固定,初凝前禁止碰撞,铺设拌合料时轻推轻压。
本方案针对成品水磨石地面施工的关键环节进行了详细阐述,施工过程中需严格执行各项要求,确保工程质量符合设计及规范标准,打造平整、美观、耐久的水磨石地面工程。
