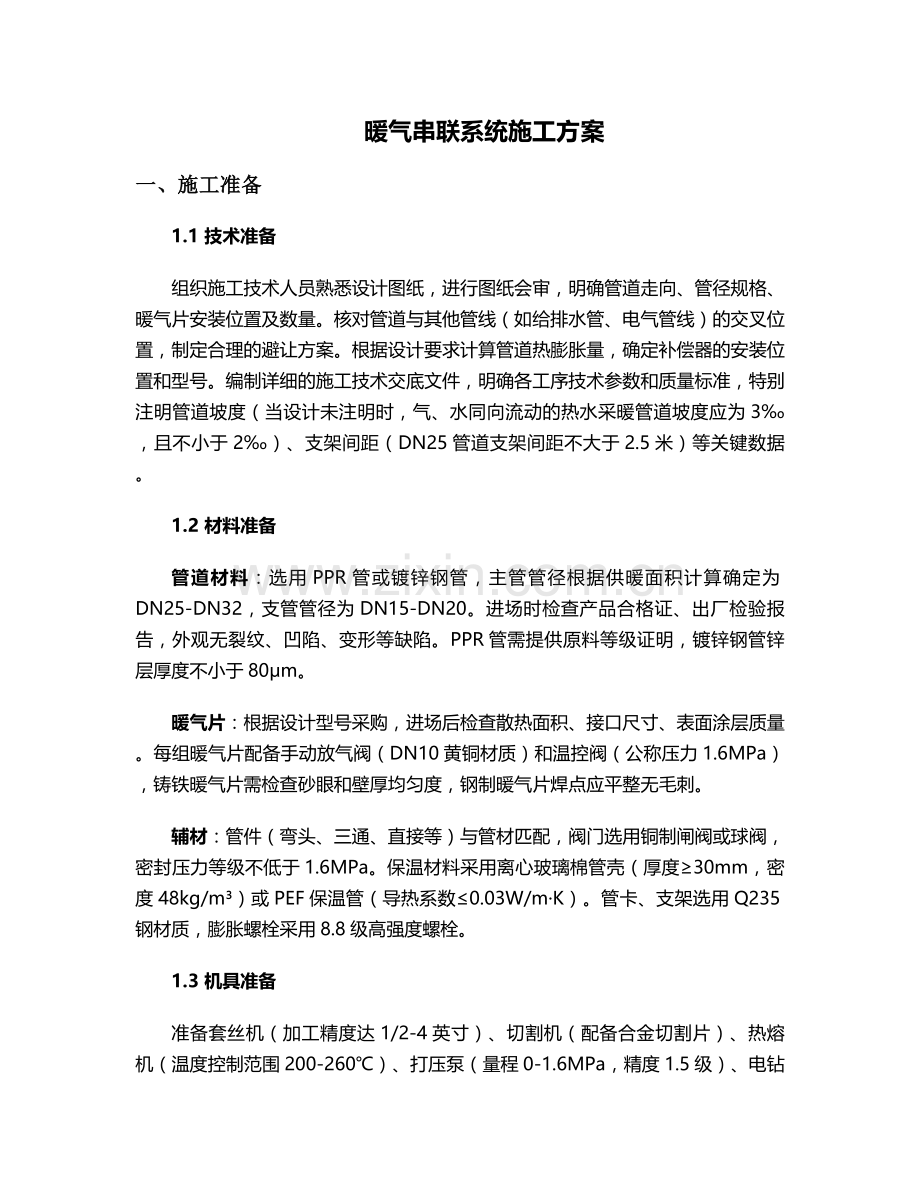

暖气串联系统施工方案
一、施工准备
1.1 技术准备
组织施工技术人员熟悉设计图纸,进行图纸会审,明确管道走向、管径规格、暖气片安装位置及数量。核对管道与其他管线(如给排水管、电气管线)的交叉位置,制定合理的避让方案。根据设计要求计算管道热膨胀量,确定补偿器的安装位置和型号。编制详细的施工技术交底文件,明确各工序技术参数和质量标准,特别注明管道坡度(当设计未注明时,气、水同向流动的热水采暖管道坡度应为3‰,且不小于2‰)、支架间距(DN25管道支架间距不大于2.5米)等关键数据。
1.2 材料准备
管道材料:选用PPR管或镀锌钢管,主管管径根据供暖面积计算确定为DN25-DN32,支管管径为DN15-DN20。进场时检查产品合格证、出厂检验报告,外观无裂纹、凹陷、变形等缺陷。PPR管需提供原料等级证明,镀锌钢管锌层厚度不小于80μm。
暖气片:根据设计型号采购,进场后检查散热面积、接口尺寸、表面涂层质量。每组暖气片配备手动放气阀(DN10黄铜材质)和温控阀(公称压力1.6MPa),铸铁暖气片需检查砂眼和壁厚均匀度,钢制暖气片焊点应平整无毛刺。
辅材:管件(弯头、三通、直接等)与管材匹配,阀门选用铜制闸阀或球阀,密封压力等级不低于1.6MPa。保温材料采用离心玻璃棉管壳(厚度≥30mm,密度48kg/m³)或PEF保温管(导热系数≤0.03W/m·K)。管卡、支架选用Q235钢材质,膨胀螺栓采用8.8级高强度螺栓。
1.3 机具准备

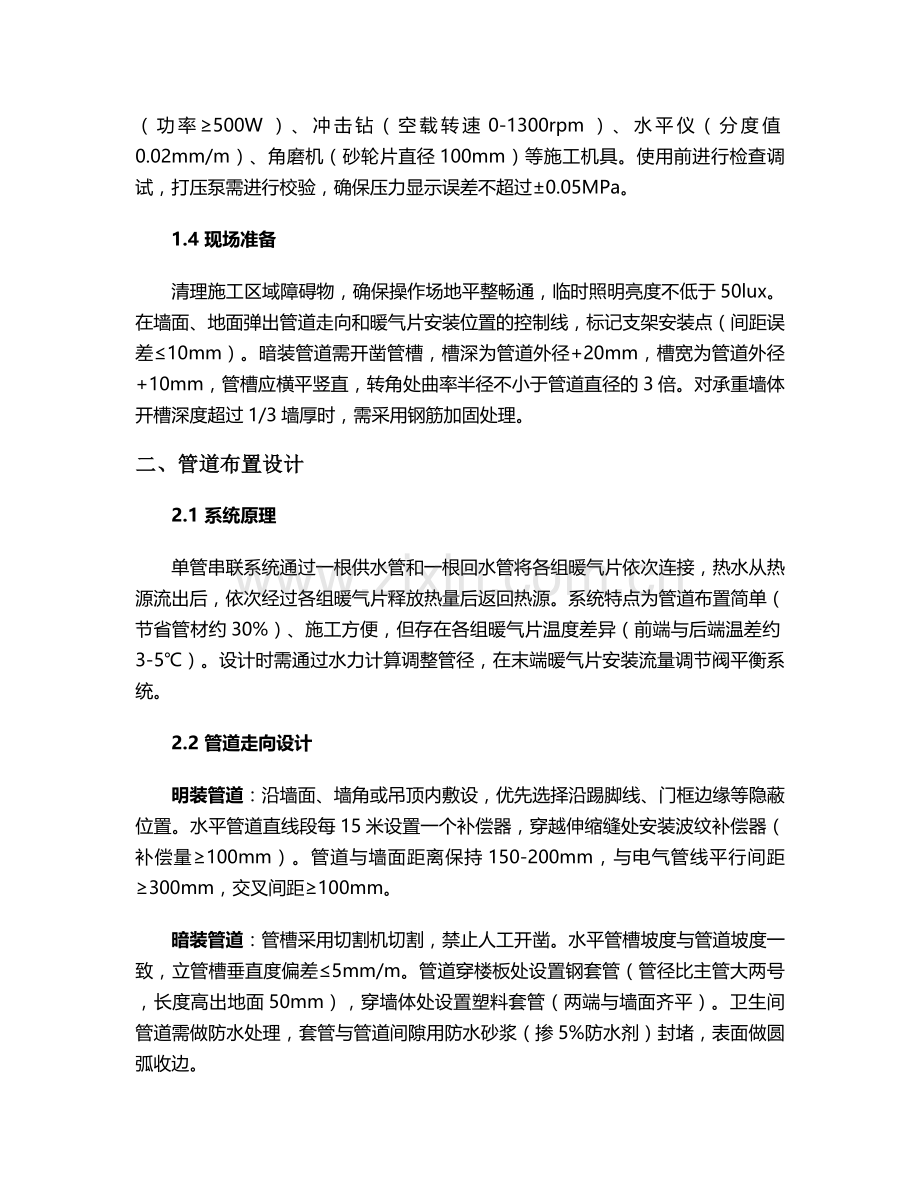

准备套丝机(加工精度达1/2-4英寸)、切割机(配备合金切割片)、热熔机(温度控制范围200-260℃)、打压泵(量程0-1.6MPa,精度1.5级)、电钻(功率≥500W)、冲击钻(空载转速0-1300rpm)、水平仪(分度值0.02mm/m)、角磨机(砂轮片直径100mm)等施工机具。使用前进行检查调试,打压泵需进行校验,确保压力显示误差不超过±0.05MPa。
1.4 现场准备
清理施工区域障碍物,确保操作场地平整畅通,临时照明亮度不低于50lux。在墙面、地面弹出管道走向和暖气片安装位置的控制线,标记支架安装点(间距误差≤10mm)。暗装管道需开凿管槽,槽深为管道外径+20mm,槽宽为管道外径+10mm,管槽应横平竖直,转角处曲率半径不小于管道直径的3倍。对承重墙体开槽深度超过1/3墙厚时,需采用钢筋加固处理。
二、管道布置设计
2.1 系统原理
单管串联系统通过一根供水管和一根回水管将各组暖气片依次连接,热水从热源流出后,依次经过各组暖气片释放热量后返回热源。系统特点为管道布置简单(节省管材约30%)、施工方便,但存在各组暖气片温度差异(前端与后端温差约3-5℃)。设计时需通过水力计算调整管径,在末端暖气片安装流量调节阀平衡系统。
2.2 管道走向设计
明装管道:沿墙面、墙角或吊顶内敷设,优先选择沿踢脚线、门框边缘等隐蔽位置。水平管道直线段每15米设置一个补偿器,穿越伸缩缝处安装波纹补偿器(补偿量≥100mm)。管道与墙面距离保持150-200mm,与电气管线平行间距≥300mm,交叉间距≥100mm。
暗装管道:管槽采用切割机切割,禁止人工开凿。水平管槽坡度与管道坡度一致,立管槽垂直度偏差≤5mm/m。管道穿楼板处设置钢套管(管径比主管大两号,长度高出地面50mm),穿墙体处设置塑料套管(两端与墙面齐平)。卫生间管道需做防水处理,套管与管道间隙用防水砂浆(掺5%防水剂)封堵,表面做圆弧收边。
2.3 暖气片定位
根据热负荷计算确定暖气片数量,客厅暖气片安装在窗户下方(距窗台面150mm),卧室暖气片安装在外墙侧(距地面100mm),卫生间采用卫浴专用暖气片(距地面1800mm)。每组暖气片与墙面距离保持100-150mm,对流散热空间高度≥200mm。安装位置标记采用十字线定位,误差控制在±5mm范围内。
三、安装施工工艺
3.1 管道预制加工
断管:PPR管采用专用剪刀切割,切口与管轴线垂直度偏差≤1°;镀锌钢管采用切割机切割,切口毛刺用锉刀清理,端面倾斜偏差不大于1mm。
套丝:镀锌钢管套丝采用电动套丝机,分2-3次切削,丝扣完整无断丝,锥度符合规范,丝扣长度为1/2英寸管3-4牙,3/4英寸管4-5牙。套丝后清理碎屑,涂抹防锈漆。
热熔连接:PPR管热熔前用酒精清洁管口,加热时间按管径确定(DN20为5秒,DN25为7秒),插接深度为:DN20管16mm,DN25管20mm,DN32管26mm。插接后保持压力30秒,冷却期间不得转动管道。
管件组装:螺纹连接时,在丝扣处涂抹铅油并缠绕生料带(顺时针方向,缠绕厚度0.2-0.3mm),用两把管钳进行连接,丝扣外露2-3扣。法兰连接时,垫片采用3mm厚橡胶垫片,螺栓对角均匀紧固,扭矩值控制在25-30N·m。
3.2 支架安装
测量放线:根据管道走向弹出支架安装线,水平管道支架间距:DN15为1.5米,DN20为2米,DN25为2.5米,DN32为3米。立管支架每层设置1个,距地面1.5米。
支架制作:支架采用角钢(L40×4)或槽钢([5)制作,托架长度比保温层外径大50mm。支架孔采用钻孔(孔径比螺栓直径大1mm),禁止气割开孔。
安装固定:砖墙采用膨胀螺栓固定(埋深≥80mm),混凝土墙面采用后扩底型锚栓(埋深≥10d,d为螺栓直径)。支架安装水平偏差≤3mm/m,垂直度偏差≤2mm/m,同一房间内支架高度差≤5mm。
3.3 干管安装
从入户管道接口开始安装,先安装主管阀门(闸阀应处于全开状态),再依次安装过滤器(滤网目数≥80目)、压力表(量程0-1.6MPa)。管道安装时用水平仪校正坡度,每隔2米设置一个固定支架,伸缩节两端设置导向支架(间距≤1.5倍管径)。
干管变径采用偏心变径管(顶平安装),分支处采用三通(曲率半径1.5D),转弯处采用煨制弯头(弯曲半径≥3D)。当管道长度超过30米时,安装方形补偿器(伸缩量100mm),补偿器预拉伸量为总伸缩量的1/2。
3.4 立管安装
立管安装前吊线坠确定垂直度(偏差≤2mm/m),从底层向顶层依次安装。每层立管设置1个活接头(便于检修),安装高度距地面1.2米。立管与干管连接采用90°弯头,转弯处设置固定支架。当立管穿越楼板时,套管与管道之间用防火岩棉填塞(密度≥100kg/m³)。
3.5 支管安装
量取暖气片接口中心距,减去灯叉弯量(一般为管径的2.5倍),断管后煨制灯叉弯(弯曲半径≥2.5D,椭圆率≤8%)。支管与暖气片采用活接连接,接口处缠绕生料带(厚度0.2mm),用管钳均匀紧固(扭矩15-20N·m)。每组暖气片供水管安装温控阀(阀前安装过滤器),回水管安装手动截止阀,最高点安装手动放气阀(DN10)。
3.6 暖气片安装
暖气片安装前进行组对,铸铁暖气片采用双头丝连接(配O型密封圈),钢制暖气片采用专用连接件。组装时用水平仪找平(水平偏差≤3mm/m),垂直度偏差≤2mm/m。支架安装应符合:每组轻型暖气片(重量≤50kg)设2个支架,重型暖气片(重量>50kg)设4个支架,支架埋深≥100mm,承载力≥1.5倍暖气片满水重量。
四、试压与验收
4.1 系统试压
关闭主连接阀,打开暖气片进口阀,用打压泵缓慢升压(升压速率≤0.05MPa/min),试验压力为工作压力的1.5倍且不低于0.6MPa。稳压30分钟,压力降≤0.03MPa,然后降至工作压力,120分钟内压力降≤0.02MPa,同时检查各接口无渗漏为合格。试压过程中,严禁敲打管道和管件。
4.2 管道冲洗
试压合格后进行系统冲洗,冲洗水流速≥1.5m/s,连续冲洗直至排水口水质透明度与进水口一致(浊度≤10NTU)。冲洗顺序为先冲洗干管,再冲洗立管和支管,最后冲洗暖气片。冲洗时打开系统最高点放气阀,排出系统内空气。
4.3 防腐保温
管道表面除锈达Sa2.5级(表面无可见的油脂、污垢、氧化皮等附着物),涂刷两遍防锈漆(干膜厚度≥60μm)和一遍面漆(干膜厚度≥40μm)。保温层施工采用管壳对接法,接缝处用胶带密封(搭接宽度≥50mm),保护层采用铝箔(厚度≥0.2mm)或镀锌铁皮(厚度≥0.5mm),搭接处用自攻螺钉固定(间距≤200mm)。
4.4 系统调试
通暖前检查各阀门状态(供回水总阀全开,温控阀调至50%开度),向系统充水(水温≤50℃),打开最高点放气阀排气直至连续出水。系统运行30分钟后,测量各组暖气片表面温度(前端与后端温差≤5℃),通过调节温控阀使各房间温度达到设计值(±2℃)。调试过程中记录供回水温度、压力、流量等参数,形成调试报告。
五、质量验收标准
5.1 主控项目
· 管道安装坡度符合设计要求,偏差不超过设计值的1/3
· 补偿器型号、安装位置及预拉伸量符合设计规定
· 系统试压压力及稳压时间符合规范要求,无渗漏
· 散热器安装牢固,位置偏差≤10mm,垂直度偏差≤3mm
5.2 一般项目
· 管道接口螺纹外露2-3扣,法兰连接螺栓外露1-2丝扣
· 支架安装间距偏差≤100mm,垂直度偏差≤2mm/m
· 保温层厚度偏差+10mm/-5mm,表面平整度≤5mm/m
· 管道油漆涂层均匀,无流淌、气泡,附着力达到1级(划格法)
六、安全文明施工
1. 安全教育:施工前对操作人员进行三级安全教育,特种作业人员持证上岗(有效期内)。
2. 用电安全:临时用电采用TN-S系统,配电箱安装漏电保护器(动作电流≤30mA,动作时间≤0.1s)。
3. 防火措施:施工现场配备ABC干粉灭火器(每50㎡1具),氧气瓶与乙炔瓶间距≥5米,距明火点≥10米。
4. 扬尘控制:切割作业采取湿法施工,建筑垃圾日产日清,运输车辆覆盖篷布。
5. 成品保护:安装完成的管道采用塑料膜包裹,暖气片用硬纸板覆盖,严禁踩踏或堆放重物。
七、施工进度计划
工序名称
持续时间
开始时间
完成时间
备注
施工准备
3天
第1天
第3天
含材料进场检验
管道预制
5天
第4天
第8天
含支架制作
干管安装
4天
第9天
第12天
含打压试验
立管安装
6天
第13天
第18天
分层施工
支管及散热器安装
8天
第19天
第26天
含防腐处理
系统试压冲洗
2天
第27天
第28天
含压力试验记录
保温施工
5天
第29天
第33天
含保护层安装
系统调试
3天
第34天
第36天
含温度平衡调节
竣工验收
2天
第37天
第38天
含资料移交
八、质量保证措施
1. 材料控制:建立材料台账,不合格材料严禁使用,重要材料进行见证取样送检(如PPR管的静液压试验、暖气片的散热量检测)。
2. 工序检验:实行“三检制”(自检、互检、交接检),隐蔽工程需经监理工程师验收签字后方可隐蔽。
3. 质量记录:施工过程中形成技术交底记录、材料检验记录、试压记录、调试记录等资料,竣工时整理成册归档。
4. 保修服务:工程保修期为2个采暖期,建立保修档案,接到报修后24小时内到场处理。
本方案未尽事宜,应符合《建筑给排水及采暖工程施工质量验收规范》GB50242及地方供热管理条例的有关规定。施工过程中如遇设计变更,需有设计单位出具的变更文件,并经业主签字确认后方可实施。
