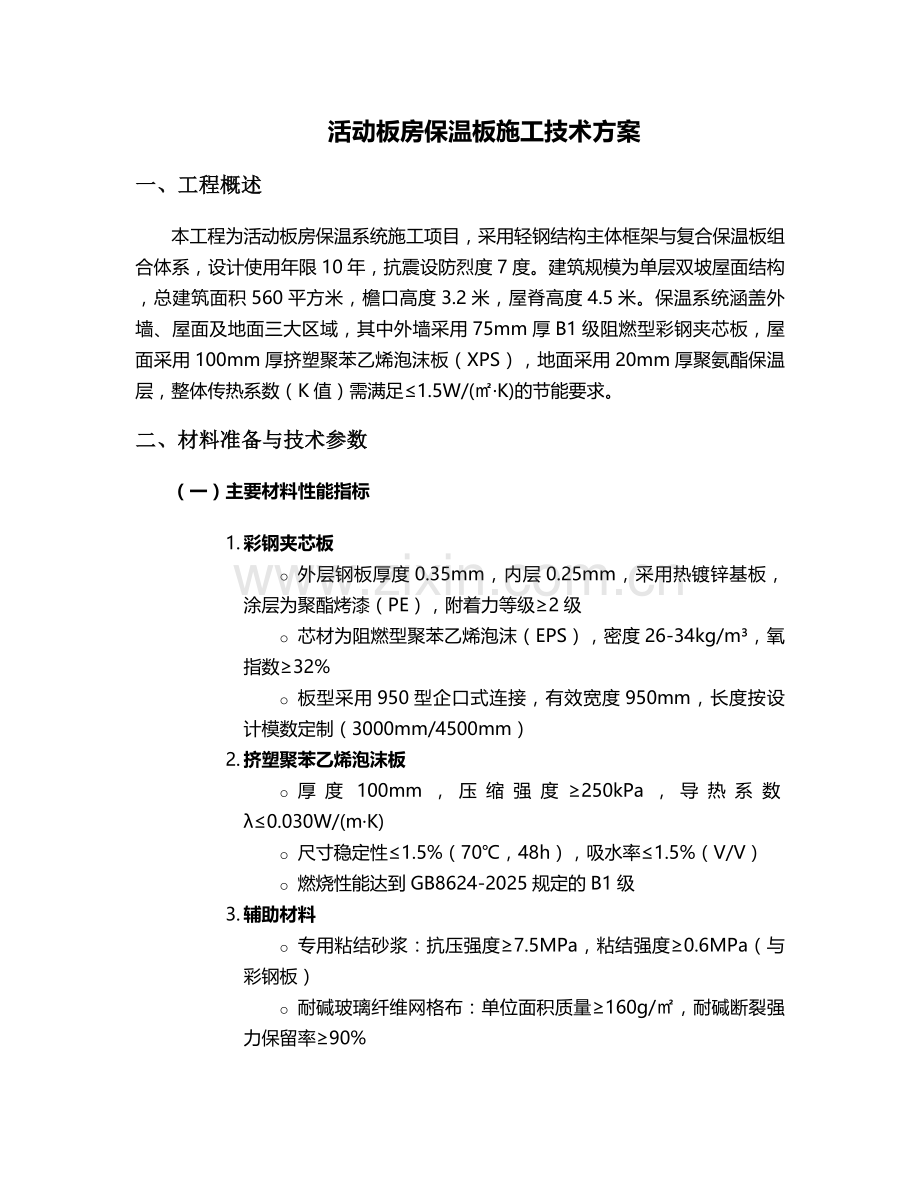

活动板房保温板施工技术方案
一、工程概述
本工程为活动板房保温系统施工项目,采用轻钢结构主体框架与复合保温板组合体系,设计使用年限10年,抗震设防烈度7度。建筑规模为单层双坡屋面结构,总建筑面积560平方米,檐口高度3.2米,屋脊高度4.5米。保温系统涵盖外墙、屋面及地面三大区域,其中外墙采用75mm厚B1级阻燃型彩钢夹芯板,屋面采用100mm厚挤塑聚苯乙烯泡沫板(XPS),地面采用20mm厚聚氨酯保温层,整体传热系数(K值)需满足≤1.5W/(㎡·K)的节能要求。
二、材料准备与技术参数
(一)主要材料性能指标
1. 彩钢夹芯板
o 外层钢板厚度0.35mm,内层0.25mm,采用热镀锌基板,涂层为聚酯烤漆(PE),附着力等级≥2级
o 芯材为阻燃型聚苯乙烯泡沫(EPS),密度26-34kg/m³,氧指数≥32%
o 板型采用950型企口式连接,有效宽度950mm,长度按设计模数定制(3000mm/4500mm)
2. 挤塑聚苯乙烯泡沫板
o 厚度100mm,压缩强度≥250kPa,导热系数λ≤0.030W/(m·K)
o 尺寸稳定性≤1.5%(70℃,48h),吸水率≤1.5%(V/V)
o 燃烧性能达到GB8624-2025规定的B1级
3. 辅助材料
o 专用粘结砂浆:抗压强度≥7.5MPa,粘结强度≥0.6MPa(与彩钢板)
o 耐碱玻璃纤维网格布:单位面积质量≥160g/㎡,耐碱断裂强力保留率≥90%
o 自攻螺钉:采用ST5.5×25mm镀锌自钻螺丝,带EPDM防水垫圈
o 密封胶:硅酮耐候胶,位移能力±25%,使用温度-40℃~80℃
(二)材料验收标准
所有进场材料需提供出厂合格证、性能检测报告及防伪标识,其中彩钢夹芯板需进行现场抽样复验,每500张为一批次,检测项目包括芯材密度、粘结强度及阻燃性能。保温板堆放应设置架空垫层(高度≥150mm),覆盖防雨布,存储期限不超过3个月。
三、施工准备
(一)机具配置

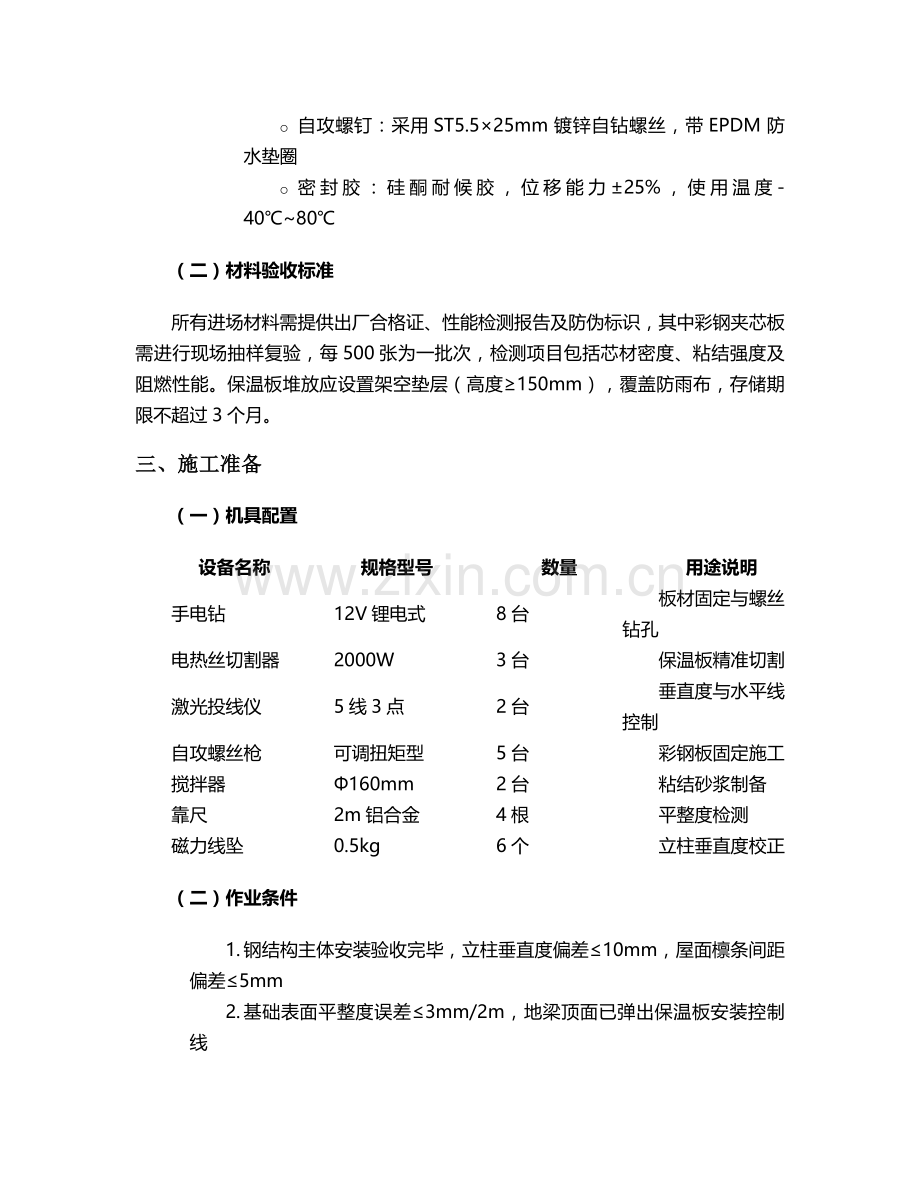

设备名称
规格型号
数量
用途说明
手电钻
12V锂电式
8台
板材固定与螺丝钻孔
电热丝切割器
2000W
3台
保温板精准切割
激光投线仪
5线3点
2台
垂直度与水平线控制
自攻螺丝枪
可调扭矩型
5台
彩钢板固定施工
搅拌器
Φ160mm
2台
粘结砂浆制备
靠尺
2m铝合金
4根
平整度检测
磁力线坠
0.5kg
6个
立柱垂直度校正
(二)作业条件
1. 钢结构主体安装验收完毕,立柱垂直度偏差≤10mm,屋面檩条间距偏差≤5mm
2. 基础表面平整度误差≤3mm/2m,地梁顶面已弹出保温板安装控制线
3. 施工环境温度5℃~35℃,风力≤5级,雨天及基层潮湿(含水率>8%)时暂停施工
4. 脚手架搭设完成,操作平台宽度≥1.2m,护身栏杆高度1.5m,满挂密目安全网
四、主要施工流程
(一)屋面保温系统施工
1. 基层处理
清理屋面檩条表面油污、铁锈,采用电动钢丝刷进行除锈处理,达到Sa2.5级标准。在檩条上每隔1.5m弹设平行于屋脊的控制线,安装50mm×50mm木质顺水条,间距600mm,用M8膨胀螺栓固定于檩条上,螺栓间距300mm。
2. 保温板铺设
采用干铺法施工,XPS板应逆水流方向铺设,板缝采用错缝搭接(≥1/2板长),转角处整板切割,不得拼接。板间缝隙≤2mm,大于2mm时用相同材质保温条填塞。每块保温板采用4个塑料胀栓固定,位置距板边150mm,呈梅花形布置。
3. 防护层施工
铺设0.3mm厚聚乙烯薄膜隔汽层,搭接宽度100mm,采用丁基胶带密封。在隔汽层上铺设1.2mm厚APF防水卷材,长边搭接80mm,短边搭接100mm,热风焊接接缝,焊接温度180℃~200℃,行走速度1.5m/min。
(二)外墙保温系统施工
1. 测量放线
从地梁顶面向上300mm处弹出第一皮保温板控制线,利用激光投线仪设置垂直线,间距≤3m。在门窗洞口周边弹出200mm宽加强区控制线,转角处增设45°斜向控制线。
2. 彩钢夹芯板安装
o 墙板固定:采用自攻螺丝穿透墙板固定于钢立柱,螺丝间距:竖向≤500mm,横向≤300mm,距板边≥15mm。角部螺丝距板角50mm,呈45°斜向布置
o 板缝处理:企口缝内填充PU发泡剂,深度50mm,表面预留5mm凹槽,打注耐候密封胶,胶缝宽度8mm,厚度6mm
o 窗口处理:门窗洞口四周保温板伸出100mm,折叠后用自攻螺丝固定,转角处加贴200mm×300mm耐碱网格布,压入抹面砂浆中
3. 内墙保温增强
在温度低于-5℃地区,内墙增设50mm厚离心玻璃棉板,容重48kg/m³,采用轻钢龙骨骨架固定,龙骨间距600mm,板缝用玻璃棉毡填塞,表面覆盖12mm厚石膏板。
(三)地面保温系统施工
1. 基层处理
素混凝土垫层表面打磨平整,涂刷界面剂(水灰比1:0.4),采用齿形刮板均匀刮涂,厚度1mm,干燥时间≥4h。
2. 保温层铺设
铺设20mm厚聚氨酯保温板,采用点粘法施工,粘结面积≥40%,板缝≤1mm,用胶带密封。在保温层上铺设0.2mm厚铝箔反射膜,搭接宽度50mm,采用压敏胶带粘结。
3. 保护层施工
浇筑50mm厚C20细石混凝土,内配Φ4@200双向钢筋网,设置6m×6m分格缝,缝宽10mm,内嵌聚苯乙烯泡沫条,表面撒1:1水泥砂子随打随抹光。
五、质量控制标准
(一)主控项目
1. 保温板厚度允许偏差±2mm,且不超过设计厚度的5%
2. 保温层与基层粘结强度≥0.15MPa(现场拉拔试验,每1000㎡一组)
3. 屋面坡度≥2%,排水通畅,无积水现象
4. 密封胶表面光滑连续,无气泡、开裂,剥离强度≥1.5N/mm
(二)一般项目
项目
允许偏差
检查方法
墙面垂直度
≤3mm/2m
靠尺检查
表面平整度
≤2mm/2m
塞尺检查
板缝直线度
≤3mm/5m
拉5m线检查
自攻螺丝间距
±15mm
钢尺检查
(三)验收程序
1. 隐蔽工程验收:包括基层处理、保温板固定、防火隔离带设置等,需留存影像资料
2. 分项工程验收:分屋面、外墙、地面三个分项,每个分项检验批划分≤500㎡
3. 竣工验收:应在完工后7天进行,检测项目包括传热系数、气密性及淋水试验
六、安全文明施工措施
(一)安全防护
1. 高空作业人员必须佩戴双钩安全带,作业层设置1.2m高防护栏杆,脚手板满铺且固定牢固
2. 电动工具使用前检查绝缘电阻≥2MΩ,电源线采用三芯橡套电缆,配备漏电保护器(动作电流≤15mA,动作时间≤0.1s)
3. 切割作业设置防火毯,配备2具4kg干粉灭火器,现场严禁吸烟及明火作业
(二)环保措施
1. 保温板切割在封闭车间进行,粉尘排放浓度≤8mg/m³,操作人员佩戴防尘口罩
2. 废弃保温材料回收率≥90%,分类存放于专用回收箱,交由专业机构处理
3. 施工噪声控制:昼间≤70dB,夜间(22:00-6:00)禁止施工
(三)应急处置
1. 高处坠落应急:配备急救箱(含止血带、绷带等),现场设置急救通道,距最近医院车程≤30分钟
2. 火灾应急:编制消防应急预案,每500㎡设置消防水桶(20L)及消防沙箱(0.5m³),每月组织消防演练
七、季节性施工保障
(一)冬季施工
1. 采用冬季专用粘结砂浆,掺加防冻剂(掺量3%),拌合水温度≤80℃
2. 保温板在5℃以下时提前24小时移入暖棚(温度≥10℃)预热
3. 施工完成后72小时内,室内温度维持在5℃以上,采用电暖气供暖
(二)雨季施工
1. 现场设置排水沟(坡度3‰)及集水井(φ500mm),配备潜水泵(扬程≥10m)
2. 保温板堆放区搭设防雨棚(高度≥2.5m),地面铺设防水卷材,周边设置挡水埂(高度200mm)
3. 雨后基层需经红外含水率测定仪检测,达标后方可继续施工
八、验收与维护
(一)竣工验收资料
1. 材料出厂合格证及性能检测报告
2. 隐蔽工程验收记录(含影像资料)
3. 保温系统传热系数检测报告
4. 淋水试验记录(持续时间2h,每小时观测一次)
(二)后期维护
1. 每季度检查密封胶老化情况,发现开裂及时修补
2. 每年春季对屋面保温层进行红外扫描,检测内部空鼓缺陷
3. 台风季节前检查保温板固定件,松动螺丝及时紧固
本方案未尽事宜,应严格按照现行国家标准《屋面工程技术规范》GB50345-2025、《建筑节能工程施工质量验收标准》GB50411-2020执行,确保保温系统施工质量符合设计要求。
