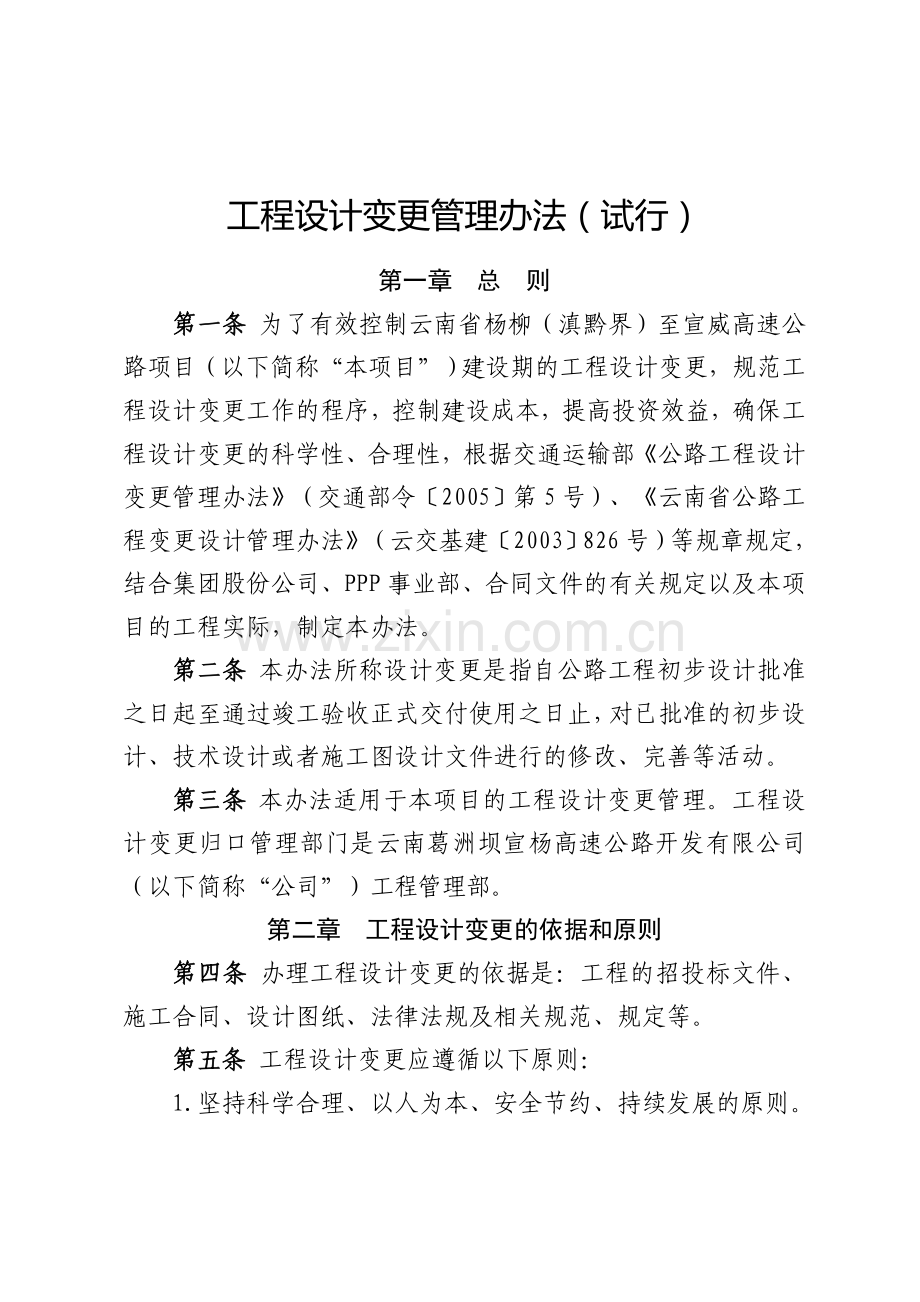

1、工程设计变更管理办法(试行)第一章 总 则第一条 为了有效控制云南省杨柳(滇黔界)至宣威高速公路项目(以下简称“本项目”)建设期的工程设计变更,规范工程设计变更工作的程序,控制建设成本,提高投资效益,确保工程设计变更的科学性、合理性,根据交通运输部公路工程设计变更管理办法(交通部令2005第5号)、云南省公路工程变更设计管理办法(云交基建2003826号)等规章规定,结合集团股份公司、PPP事业部、合同文件的有关规定以及本项目的工程实际,制定本办法。第二条 本办法所称设计变更是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计、技术设计或者施工图设计文件进行的修

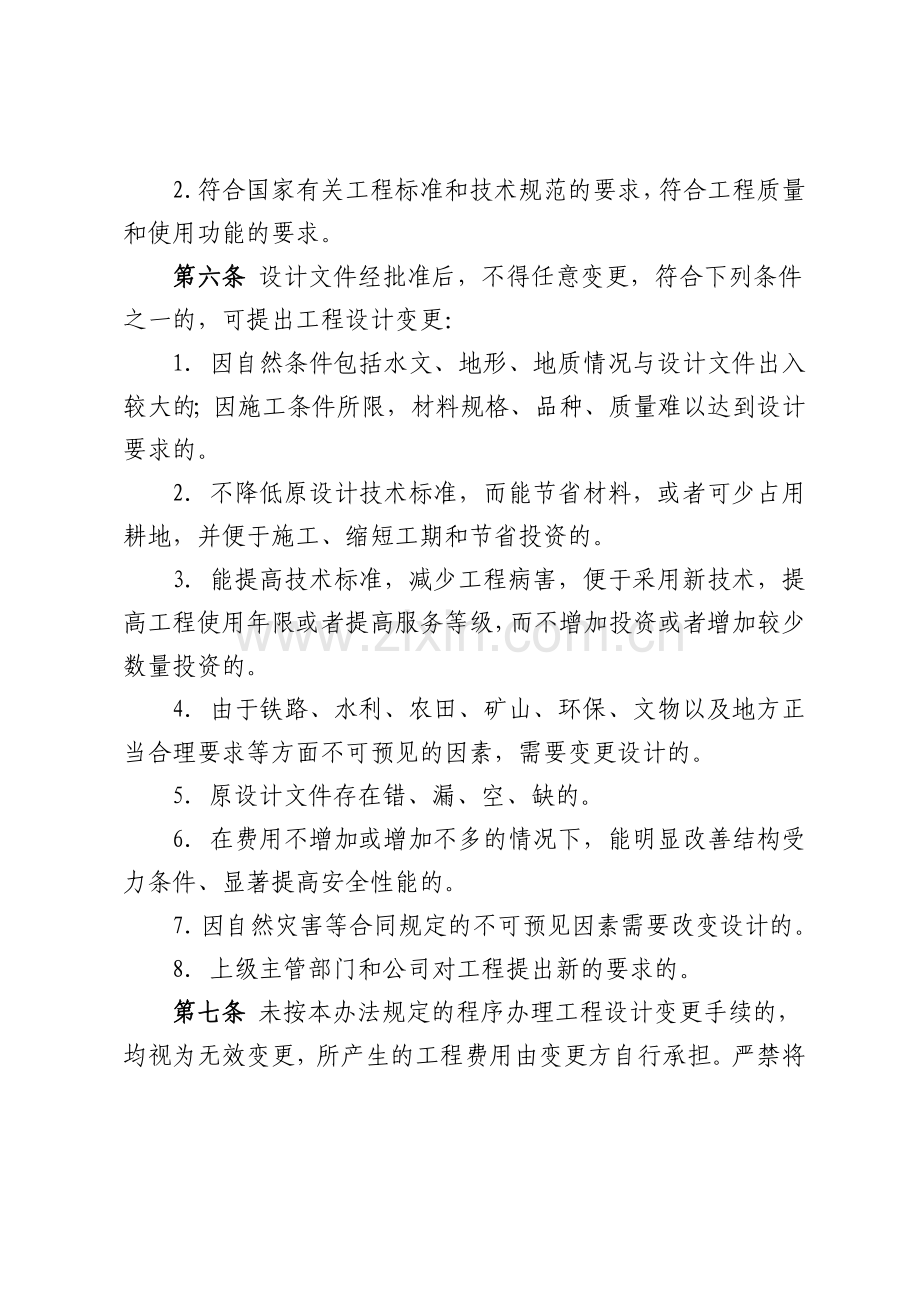

2、改、完善等活动。第三条 本办法适用于本项目的工程设计变更管理。工程设计变更归口管理部门是云南葛洲坝宣杨高速公路开发有限公司(以下简称“公司”)工程管理部。第二章 工程设计变更的依据和原则第四条 办理工程设计变更的依据是:工程的招投标文件、施工合同、设计图纸、法律法规及相关规范、规定等。第五条 工程设计变更应遵循以下原则:1.坚持科学合理、以人为本、安全节约、持续发展的原则。2.符合国家有关工程标准和技术规范的要求,符合工程质量和使用功能的要求。第六条 设计文件经批准后,不得任意变更,符合下列条件之一的,可提出工程设计变更:1因自然条件包括水文、地形、地质情况与设计文件出入较大的;因施工条件所限

3、,材料规格、品种、质量难以达到设计要求的。2不降低原设计技术标准,而能节省材料,或者可少占用耕地,并便于施工、缩短工期和节省投资的。3能提高技术标准,减少工程病害,便于采用新技术,提高工程使用年限或者提高服务等级,而不增加投资或者增加较少数量投资的。4由于铁路、水利、农田、矿山、环保、文物以及地方正当合理要求等方面不可预见的因素,需要变更设计的。5原设计文件存在错、漏、空、缺的。6在费用不增加或增加不多的情况下,能明显改善结构受力条件、显著提高安全性能的。7因自然灾害等合同规定的不可预见因素需要改变设计的。8上级主管部门和公司对工程提出新的要求的。第七条 未按本办法规定的程序办理工程设计变更手

4、续的,均视为无效变更,所产生的工程费用由变更方自行承担。严禁将一个变更项目肢解成几个项目规避审批,经批准的工程设计变更一般不得再次变更。第三章 工程设计变更的分类第八条 工程设计变更分为重大工程设计变更、较大工程设计变更和一般工程设计变更。1重大工程设计变更。有下列情形之一的,属重大工程设计变更:(1)连续长度10km以上的路线方案调整的;(2)特大桥的数量或结构型式发生变化的;(3)特长隧道的数量或通风方案发生变化的;(4)互通式立交的数量发生变化的;(5)收费方式及站点位置、规模发生变化的;(6)超过初步设计批准概算的;2较大工程设计变更。有下列情形之一的,属较大工程设计变更:(1)连续长

5、度2km以上的路线方案调整的;(2)连接线的标准和规模发生变化的;(3)路面结构类型、宽度和厚度发生变化的;(4)大中桥的数量或结构型式发生变化的;(5)隧道的数量或方案发生变化的;(6)互通式立交的位置或方案发生变化的;(7)分离式立交的数量发生变化的;(8)监控、通讯系统总体方案发生变化的;(9)管理、养护和服务设施的数量和规模发生变化的;(10)单个合同段内单项变更投资变化超过200万元且相同类型变更累积投资变化超过500万的,或单个合同段内单项变更投资变化超过200万元且整个项目相同类型变更累计投资变化超过1000万元的;(11)特殊不良地质路段处置方案发生变化的,且投资变化满足本条第

6、二款第(10)项规定的;(12)超过施工图设计批准预算的。3一般工程设计变更。是指除重大工程设计变更和较大工程设计变更以外的其它设计变更。第四章 工程设计变更的审批权限第九条 较大及重大设计变更由公司组织相关专家及参建单位召开变更方案评审会,初步确定变更方案,并上报PPP事业部,经批准后,上报云南省交通运输主管部门审批。第十条 一般工程设计变更由公司组织方案研讨会,确定变更方案。第十一条 对于紧急抢险的设计变更,施工单位可先进行紧急抢险处理,同事按照规定程序办理设计变更审批手续,并附相关影响资料说明紧急抢险的情形。第五章 工程设计变更的程序第十二条 重大设计变更及较大设计变更程序:1.提出设计

7、变更建议。2.征求原勘察设计单位书面意见。3.设计变更初步方案设计(含估算造价)。4.公司组织调查核实及专家论证。5.报PPP事业部审批。6.公司向省交通运输主管部门提出设计变更申请。7.省交通运输主管部门批准设计变更初步方案设计后,公司可组织编制设计变更勘察设计文件,并可先行组织实施初步设计方案中已确认的相关内容。8.公司委托设计变更勘察设计工作。9.设计变更勘察设计文件编制完成后,报公司评审。10.公司评审无误后,向省交通运输主管部门报,经批准的勘察设计文件报PPP事业部备案。第十三条 一般设计变更程序1.提出设计变更建议。2.征求原勘察设计单位书面意见。3.设计变更初步方案设计(含估算造

8、价)。4.公司组织调查核实。5.公司根据调查核实结论确定是否开展设计变更工作。6.一般设计变更情况每月报PPP事业部备案。第十四条 公路工程勘察设计、施工、监理、公司等参建单位均可提出工程设计变更建议。设计变更建议应当以书面形式提出,并应详细说明变更原因。设计变更建议提出后应征求项目原勘察设计单位意见;施工单位提出的设计变更建议,应经监理单位调查核实且出具书面意见。一般设计变更建议以附件1的形式提出,并包含设计变更书面调查核实结论。重大设计变更和较大设计变更建议以附件2的形式提出,并包含设计变更书面调查核实结论。重大设计变更和较大设计变更还应包括专家论证会议结论。第十五条 所有设计变更建议,均

9、由公司组织勘察设计、施工、监理等有关单位进行调查核实,并出具设计变更书面调查核实结论(附件3),参与调查核实的所有人员均应在调查核实结论上签字。第六章 附则第十六条 本办法由公司工程管理部负责解释,自发布之日起执行。附件:1.一般设计变更建议书 2.公路工程设计变更申请表 3.设计变更建议调查核实结论 4.设计变更管理工作流程图附件1:杨柳至宣威高速公路工程一般设计变更建议书合同段桩号编号施工单位监理单位问题原因及变更内容 签字: (章) 年 月 日 驻地监理意见 签字: (章) 年 月 日 总监意见 签字: (章) 年 月 日 公司意见 签字: (章) 年 月 日 附件2:公路工程设计变更申

10、请表编号:_申 请 人:(盖章)工程名称:变更项目:变更类别:较大变更 重大变更申请日期:云南省交通运输厅制填 表 说 明一、本表适用于交通运输部或云南省交通运输主管部门批准的初步设计、技术设计、施工图设计的公路新建、改(扩)建工程,用于较大和重大设计变更的立项申请。由项目法人单位填写后向交通主管部门提交。二、编号按工程名称上报省厅变更编号,如XX路变-1等。三、项目法人名称和盖章以工可或核准立项报告批复中为准,不受理项目法人下属单位或现场项目办直接报送的资料。四、本表应附原勘察设计单位书面意见、监理单位调查核实书面意见、项目法人单位对变更申请的调查核实及合理性论证相关调查论证资料(如参建各方

11、签字表、会议纪要、专家意见、现场图像等)。设计变更初步方案设计(含预算估价);以及省厅认为有必要报送的其他资料。五、本表简要叙述设计变更初步方案设计、估算造价实施计划,详细内容可列为附件,实施计划应注明是否需部分或全部提前实施,并列明申请提前实施的工程内容。公路工程设计变更申请表编号:_项目名称变更提出日期工程变更名称里程桩号合同段变更提出人监理单位原设计单位施工单位变更预估金额增 减 _万元变更类别设计变更原 因原设计存在错误或缺陷 原设计存在缺陷 优化原设计 技术标准、规范发生变化 地质、气象等灾害 地方政府或有关部门要求 施工工艺改变 工期调整其它:_原 设 计 概 况设 计 变 更 主

12、 要内 容 拟 解 决 主 要 问 题初步方案设计、估算造价及实施计划项目法人对变更申请的调查核实及合理性论证情况简述附件目录项目法人申请意见(加盖公章) 负责人(签名):_ _年_月_日主管部门受理意见(加盖公章) 负责人(签名):_ _年_月_日省厅业务处室意见(加盖公章)建设管理处负责人(签名)年 月 日综合规划处负责人(签名)年 月 日财务处负责人(签名)年 月 日省厅意见 (加盖公章)负责人(签名):_ _年_月_日附件3:杨柳至宣威高速公路工程设计变更建议调查核实结论合同段工程名称桩号变更部位设计变更调查核实结论: 年 月 日 调查核实人员签字单位是否同意调查结论附件4:个人工作业

13、务总结本人于2009年7月进入新疆中正鑫磊地矿技术服务有限公司(前身为“西安中正矿业信息咨询有限公司”),主要从事测量技术工作,至今已有三年。在这宝贵的三年时间里,我边工作、边学习测绘相专业书籍,遇到不懂得问题积极的请教工程师们,在他们耐心的教授和指导下,我的专业知识水平得到了很到的提高,并在实地测量工作中加以运用、总结,不断的提高自己的专业技术水平。同时积极的参与技术培训学习,加速自身知识的不断更新和自身素质的提高。努力使自己成为一名合格的测绘技术人员。在这三年中,在公司各领导及同事的帮助带领下,按照岗位职责要求和行为规范,努力做好本职工作,认真完成了领导所交给的各项工作,在思想觉悟及工作能

14、力方面有了很大的提高。 在思想上积极向上,能够认真贯彻党的基本方针政策,积极学习政治理论,坚持四项基本原则,遵纪守法,爱岗敬业,具有强烈的责任感和事业心。积极主动学习专业知识,工作态度端正,认真负责,具有良好的思想政治素质、思想品质和职业道德。 在工作态度方面,勤奋敬业,热爱本职工作,能够正确认真的对待每一项工作,能够主动寻找自己的不足并及时学习补充,始终保持严谨认真的工作态度和一丝不苟的工作作风。 在公司领导的关怀以及同事们的支持和帮助下,我迅速的完成了职业角色的转变。一、回顾这四年来的职业生涯,我主要做了以下工作:1、参与了新疆库车县新疆库车县胡同布拉克石灰岩矿的野外测绘和放线工作、点之记

15、的编写工作、1:2000地形地质图修测、1:1000勘探剖面测量、测绘内业资料的编写工作,提交成果新疆库车县胡同布拉克石灰岩矿普查报告已通过评审。2、参与了库车县城北水厂建设项目用地压覆矿产资源评估项目的室内地质资料编写工作,提交成果为库车县城北水厂建设项目用地压覆矿产资源评估报告,现已通过评审。3、参与了新疆库车县巴西克其克盐矿普查项目的野外地质勘查工作,参与项目包括:1:2000地质测图、1:1000勘查线剖面测量、测绘内业资料的编写工作;最终提交的新疆库车县康村盐矿普查报告已通过评审。4、参与了新疆哈密市南坡子泉金矿2009年度矿山储量监测工作,项目包括:野外地质测量与室内地质资料的编写

16、,提交成果为新疆哈密市南坡子泉金矿2009年度矿山储量年报,现已通过评审。6、参与了新疆博乐市五台石灰岩矿9号矿区勘探项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。7、参与了新疆博乐市托特克斜花岗岩矿详查报告项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。通过以上的这些工作,我学习并具备了以下工作能力: 1、通过实习,对测绘这门学科的研究内容及实际意义有了系统的认识。加深对测量学基本理论的理解,能够用有关理论指导作业实践,做到理论与实践相统一,提

17、高分析问题、解决问题的能力,从而对测量学的基本内容得到一次实际应用,使所学知识进一步巩固、深化。2、熟悉了三、四等控制测量的作业程序及施测方法,并掌握了全站仪、静态GPS、RTK等测量仪器的工作原理和操作方法。3、掌握了GPS控制测量内业解算软件(南方测绘 Gps数据处理)以及内业成图软件(南方cass)的操作应用。能够将外业测量的数据导入软件进行地形图成图和处理。4、在项目技术负责的指导下熟悉了测量技术总结的编写要求和方法,并参与了部分项目测量技术总结章节的编写工作。5、在项目负责的领导下参与整个测量项目的组织运作,对项目的实施过程有了深刻理解。通过在项目组的实习锻炼了自己的组织协调能力,为以后的工作打下了坚实基础。二、工作中尚存在的问题 从事测绘工作以来,深深感受到工作的繁忙、责任的重大,也因此没能全方位地进行系统地学习实践,主要表现为没有足够的经验,对于地形复杂的地段理解不够深刻;理论知识掌握不够系统,实践能力尚为有限。以上问题,在今后工作中自己将努力做到更好。三、今后的工作打算 通过总结四年来的工作,我无论从工作技术上,还是从世界观、人生观、价值观等各个方面,都有了很大的提高。今后,我会在此基础上,刻苦钻研,再接再厉,使自己在业务知识水平更上一层楼,为测绘事业的发展,贡献自己的力量。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
