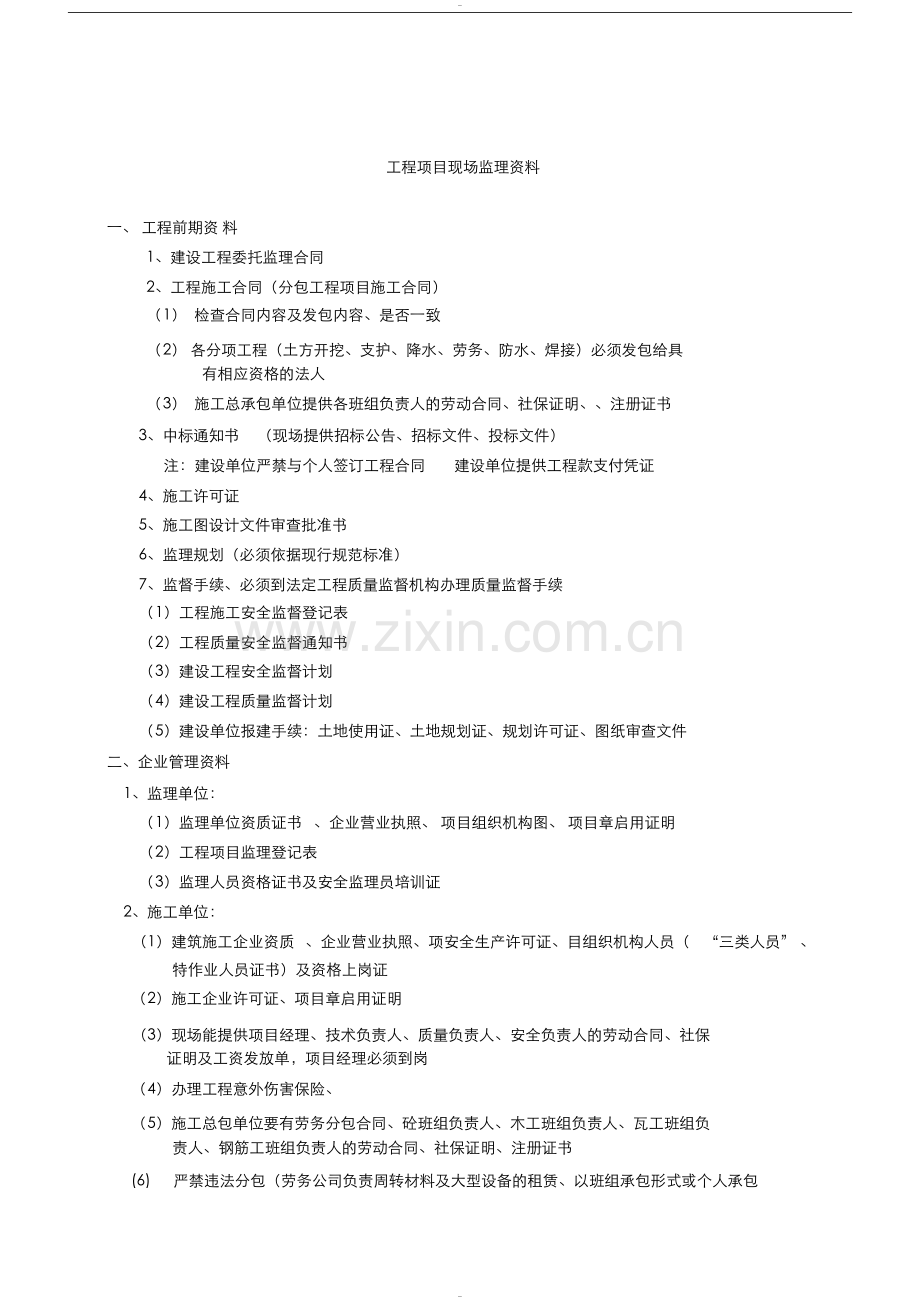

1、-工程项目现场监理资料一、 工程前期资 料1、建设工程委托监理合同2、工程施工合同(分包工程项目施工合同)( 1) 检查合同内容及发包内容、是否一致( 2) 各分项工程(土方开挖、支护、降水、劳务、防水、焊接)必须发包给具有相应资格的法人( 3) 施工总承包单位提供各班组负责人的劳动合同、社保证明、注册证书3、中标通知书(现场提供招标公告、招标文件、投标文件)注:建设单位严禁与个人签订工程合同建设单位提供工程款支付凭证4、施工许可证5、施工图设计文件审查批准书6、监理规划(必须依据现行规范标准)7、监督手续、必须到法定工程质量监督机构办理质量监督手续( 1)工程施工安全监督登记表( 2)工程质

2、量安全监督通知书( 3)建设工程安全监督计划( 4)建设工程质量监督计划( 5)建设单位报建手续:土地使用证、土地规划证、规划许可证、图纸审查文件二、企业管理资料1、监理单位:( 1)监理单位资质证书 、企业营业执照、 项目组织机构图、 项目章启用证明( 2)工程项目监理登记表( 3)监理人员资格证书及安全监理员培训证2、施工单位:(1)建筑施工企业资质、企业营业执照、项安全生产许可证、目组织机构人员(“三类人员” 、特作业人员证书)及资格上岗证( 2)施工企业许可证、项目章启用证明( 3)现场能提供项目经理、技术负责人、质量负责人、安全负责人的劳动合同、社保证明及工资发放单,项目经理必须到岗

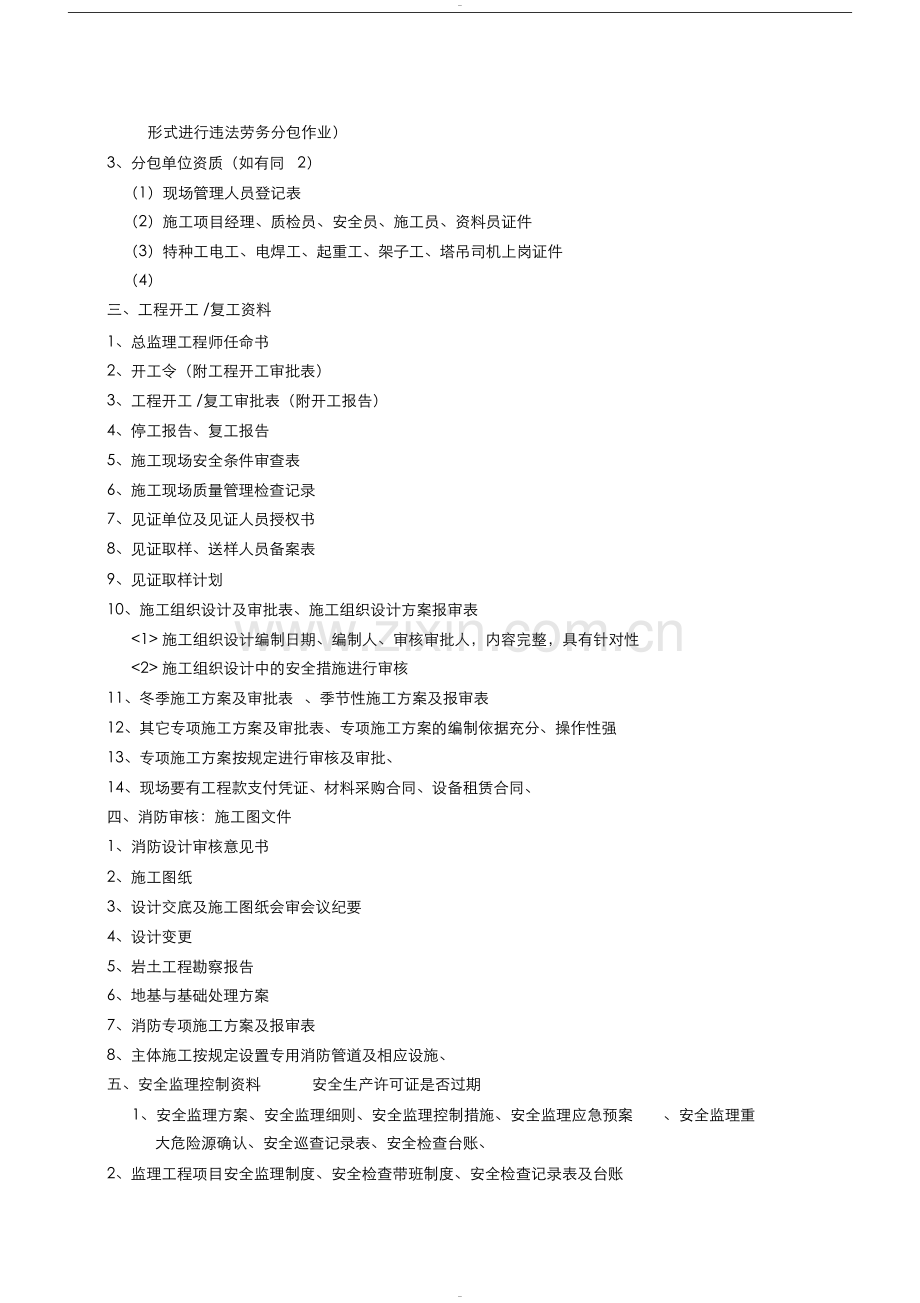

3、( 4)办理工程意外伤害保险、( 5)施工总包单位要有劳务分包合同、砼班组负责人、木工班组负责人、瓦工班组负责人、钢筋工班组负责人的劳动合同、社保证明、注册证书(6) 严禁违法分包(劳务公司负责周转材料及大型设备的租赁、以班组承包形式或个人承包-形式进行违法劳务分包作业)3、分包单位资质(如有同2)( 1)现场管理人员登记表( 2)施工项目经理、质检员、安全员、施工员、资料员证件( 3)特种工电工、电焊工、起重工、架子工、塔吊司机上岗证件( 4)三、工程开工 /复工资料1、总监理工程师任命书2、开工令(附工程开工审批表)3、工程开工 /复工审批表(附开工报告)4、停工报告、复工报告5、施工现场

4、安全条件审查表6、施工现场质量管理检查记录7、见证单位及见证人员授权书8、见证取样、送样人员备案表9、见证取样计划10、施工组织设计及审批表、施工组织设计方案报审表 施工组织设计编制日期、编制人、审核审批人,内容完整,具有针对性 施工组织设计中的安全措施进行审核11、冬季施工方案及审批表、季节性施工方案及报审表12、其它专项施工方案及审批表、专项施工方案的编制依据充分、操作性强13、专项施工方案按规定进行审核及审批、14、现场要有工程款支付凭证、材料采购合同、设备租赁合同、四、消防审核:施工图文件1、消防设计审核意见书2、施工图纸3、设计交底及施工图纸会审会议纪要4、设计变更5、岩土工程勘察报

5、告6、地基与基础处理方案7、消防专项施工方案及报审表8、主体施工按规定设置专用消防管道及相应设施、五、安全监理控制资料安全生产许可证是否过期1、安全监理方案、安全监理细则、安全监理控制措施、安全监理应急预案、安全监理重大危险源确认、安全巡查记录表、安全检查台账、2、监理工程项目安全监理制度、安全检查带班制度、安全检查记录表及台账3、安全生产、文明施工监理制度、安全技术交底要符合规范要求4、安全组织设计(方案)及审批表、审批统计台账5、临时用电施工方案及审批表、施工现场 临时用电检查验收记录、临时用电必须符合规范要求、漏电保护器各项参数不准超标分配电箱使用的隔离开关要符合规范要求、楼层开关箱不准

6、架在外架上、6、基坑支护方案及审批表7、脚手架搭设方案及审批表、脚手架搭设检查验收记录8 、 塔 吊 装 拆 方 案 、 检 验 手 续 及 审 批 表 ( 附 检 验 合 格 报 告 )、 塔 吊 安 装 检查验收记录塔吊检测、备案、使用登记手续严禁使用非原厂制造的附着装置塔吊电缆线应采取绝缘隔离措施才能塔身固定安装单位的9、施工升降机安拆方案及审批表(附检验合格报告)、 施工升降机检查验收记录10、吊篮搭设方案及审批表、施工吊篮安装检查验收记录11、安全防护用品检测报告(安全帽、安全网、安全带)、出厂安检合格证、12、监理工程师安全停工整改通知单(附回单)13、质监站安全停工整改通知单(附

7、回单)14、安全旁站记录表(桩机设备安拆、塔吊安拆、施工升降机、外脚手架安拆(落地式、悬挑式、升降式)、施工吊篮安装检查验收记录、)15、安全文明施工现场检查记录、16、施工现场必须设置专用消防管道、水源及相应措施17、施工现场的通道口、电梯井口、配电箱等危险部位设置明显的警示标志临边、洞口的防护,安全通道防护棚搭设必须符合规范要求18、施工现场专职安全员持证上岗19、对危险性较大的分部分项工程验收20、高度超过 150 米附着式提升脚手架进行专家论证;检测合格报告,防坠落装置及附墙支座安装、架体内防护必须到位、整体式提升脚手架必须经有资质的单位检测合格后方准使用、悬挑架型钢在主体上的锚固必须

8、符合规范要求、支点处的锚固点采取固定措施悬挑外架搭设高度超过 20 米,专项施工方案必须经过专家论证,悬挑梁型号要符合规范要求, U 形拉环数量、锚固要符合规范要求,卸载钢丝绳固定应不少于三个,转角处立杆数量要符合要求,立杆底端是否悬空,立杆有无变形,连墙件是否满足要求,拉接方式是否满足要求,外防护架搭设必须超出作业面1.5m,21、模板支撑系统、脚手架、卸料平台(按规定与主体连接、荷载标牌、平台防护)必须符合标准要求支撑高度超过8 米必须编制专项方案并进行专家论证22、模板支架构配件检查验收记录模板支撑必须符合规范要求(纵横向拉杆间距、纵横向扫地杆、模板架与外架连接)、模板支撑梁底所设支撑立

9、柱其自由端高度不准超标、纵、横向水平拉杆的间距、沿梁处所设立杆垂直不准超标23、发现安全事故隐患及时要求施工整改或停止施工,施工单位不整改的以书面形式通知建设单位及建设行政主管部门24、严禁未竣工的建筑物内设置员工集体宿舍25、施工单位应提供对项目安全检查的记录六、监理工作记录控制资料1、监理实施细则1)桩基工程监理细则2)桩基检测监理细则3)基坑支护及降水细则4)土方开挖及回填5)防水工程细则6)混凝土工程细则7)模板工程细则8)钢筋工程细则9)给排水细则10)安全监理细则11)消防监理细则12)暖通监理细则13)砌体监理细则14)节能监理细则:屋面保温、外墙保温、建筑门窗、15)装饰工程监

10、理细则16)电梯工程监理细则17)弱电智能化监理细则2、旁站监理方案及制度(含打桩、土方开挖及回填、防水作业、砼浇筑等关键工作/关键工序))0)3、旁站记录(与监理日记一致)4、监理日志5、监理例会(与监理日记一致)6、监理例会纪要(与监理日记一致)7、监理月报8、监理工程师质量停工(整改)通知单(附回单)9、质监站质量停工(整改)通知单(附回单)10、监理联系单、项目总监带班制度、现场人员具备相应的资格七、工程报验资料1、定位放线、轴线标高工程报验( 1)定位放线报验单(附定位放线记录)( 2)基底轴线、标高报验单(附基底轴线、标高抄测记录、验槽记录)( 3)各标高轴线标高报验单(附轴线、标

11、高抄测记录)测量成果报验单及放线记录表( 4)沉降观测记录、砼施工记录、填充墙砌体植筋检测报告2、工程施工报验( 1)工程报验单(附隐蔽验收记录)(隐蔽验收记录:验收日期、验收名称、原材料出厂合格证编号、原材料复试报告单号、(2)分部(子分部)分项工程报验单(附分部、分项验收记录)注:拆模报验单(按要求附7 天或 28 天砼强度检测报告)(3) 检验批的验收结论、验收日期( 4) 严禁越权签字( 5)八、原材料、设备、构配件的质量证明文件施工现场使用的机械设备检查、检验记录,材料、设备报审表、施工现场提供设备租赁合同及付款凭证、主要周转材料的采购证明、一、原材料进场监理控制细则、原材料试验制度

12、二、见证取样制度及方案三、各种进场材料见证取样台账及记录1、建筑结构( 1)钢材( 2)钢材连接 检查焊接的外观质量2钢筋焊接试件试验报告3工程钢筋焊接试验报告( 3)水泥( 4)掺合料( 5)砂、石料( 6)轻集料( 7)建筑石膏( 8)砌墙砖和砌块(厂家资质、采购合同、合格证、检验报告、新型材料备案证明)( 9)商品混凝土(进场检验出厂合格证及原材料试验报告、砼标号、塔落度、出厂时间、填写验收记录表2、装饰装修工程( 1)外门窗玻璃、安全玻璃的合格证明、检验报告及复试试验报告( 2)瓷砖( 3)石材( 4)粘结剂3、防水材料品种、出厂合格证、检验报告及复试报告必须满足设计要求4、给排水及采

13、暖的管材、管件;出厂合格证、检验报告5、电气工程的线缆、设备配件;出厂合格证、检验报告;电线、电缆复试报告6、智能建筑的设备、器材、配件出厂合格证、检验报告、7、通风与空调的设备、器材、配件、部件出厂合格证、检验报告、8、电梯的设备装置、到货检验、开箱检验9、原材料进场、试验统计表(无见证取样的不附见证记录,整理顺序为:报验单、见证取样记录、合格证、厂家质量证明书、复检报告、见证记录台账)10、现场能提供主要周转材料采购合同及付款凭证11、电气配管入线盒必须使用锁母、线管取样检验九、 混凝土、砂浆试块检验资料1、混凝土、砂浆试验统计表及见证台账2、地基基础分部( 1)混凝土强度评定统计表(标养

14、)( 2)地基与基础混凝土试块(标养)检测报告(附见证记录)( 3)混凝土强度评定统计表(同条件)( 4)地基与基础试块(同条件)检测报告(附见证记录)( 5)砂浆强度评定统计表(标养)( 6)地基与基础试块(标养)检测报告(附见证记录)(7) 验槽记录要签章3、主体分部( 1)混凝土强度评定统计表(标养)( 2)主体混凝土试块(标养)检测报告(附见证记录)( 3)混凝土强度评定统计表(同条件)( 4)主体混凝土试块(同条件)检测报告(附见证记录)( 5)砂浆强度评定统计表(标养)( 6)主体砂浆试块(标养)检测报告(附见证记录)4、混凝土设计配合比、混凝土施工配合比5、商品混凝土进场检查验收

15、记录、附带厂家所提供的各种试验报告6、混凝土工程施工记录7、混凝土构件尺寸检查记录8、现浇板钢筋踩踏变形,绑扎、扭斜、松动;预留洞缺少附加筋检查、通病控制措施。9、楼梯处混凝土振捣不实、接茬处砼松动、裂缝;楼梯板内多处木支撑未取出,局部振捣不实控制控制及措施10、砂浆配合比十、监理工作统计表十一、分部、单位工程竣工验收资料1、单位工程质量控制核查记录2、单位工程安全和功能检验资料核查及主要功能抽查记录3、单位工程质量竣工验收记录4、竣工验收文件及备案资料十二、来往函件签收记录十三、工程量增减文件十四、索赔文件资料十五、工程项目质量评估报告(桩基、基础、主体、竣工)十六、监理工作总结(基础、主体、竣工小结)

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
