收藏 分销(赏)

监理实施细则编写指南.doc

上传人:胜**** 文档编号:1213556 上传时间:2024-04-18 格式:DOC 页数:5 大小:52.50KB
下载 相关 举报
监理实施细则编写指南.doc_第1页
第1页 / 共5页
监理实施细则编写指南.doc_第2页
第2页 / 共5页
监理实施细则编写指南.doc_第3页
第3页 / 共5页
监理实施细则编写指南.doc_第4页
第4页 / 共5页
监理实施细则编写指南.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、监理实施细则编写指南一、编写要求:1、监理实施细则由项目总监理工程师组织专业监理工程师进行编制,必要时应由监理单位安排经验丰富的专业人员协助,经总监理工程师批准后实施并报建设单位核备。无砟轨道施工监理实施细则应经过建设单位审查后实施。2、监理实施细则在收到设计文件及相应专业(或专项)工程开工前编制,应符合监理规划的要求,并结合专业(或专项)工程的特点,做到详细具体,具有可操作性。3、监理实施细则应按专业、专项、特殊工艺及工序,采用“四新”内容的施工部位分别进行编制(参见附录)。施工安全监理、环、水保监理工作按规定单独编制监理实施细则。4、监理实施细则编制依据如下:(1) 已批准的监理规划(2)

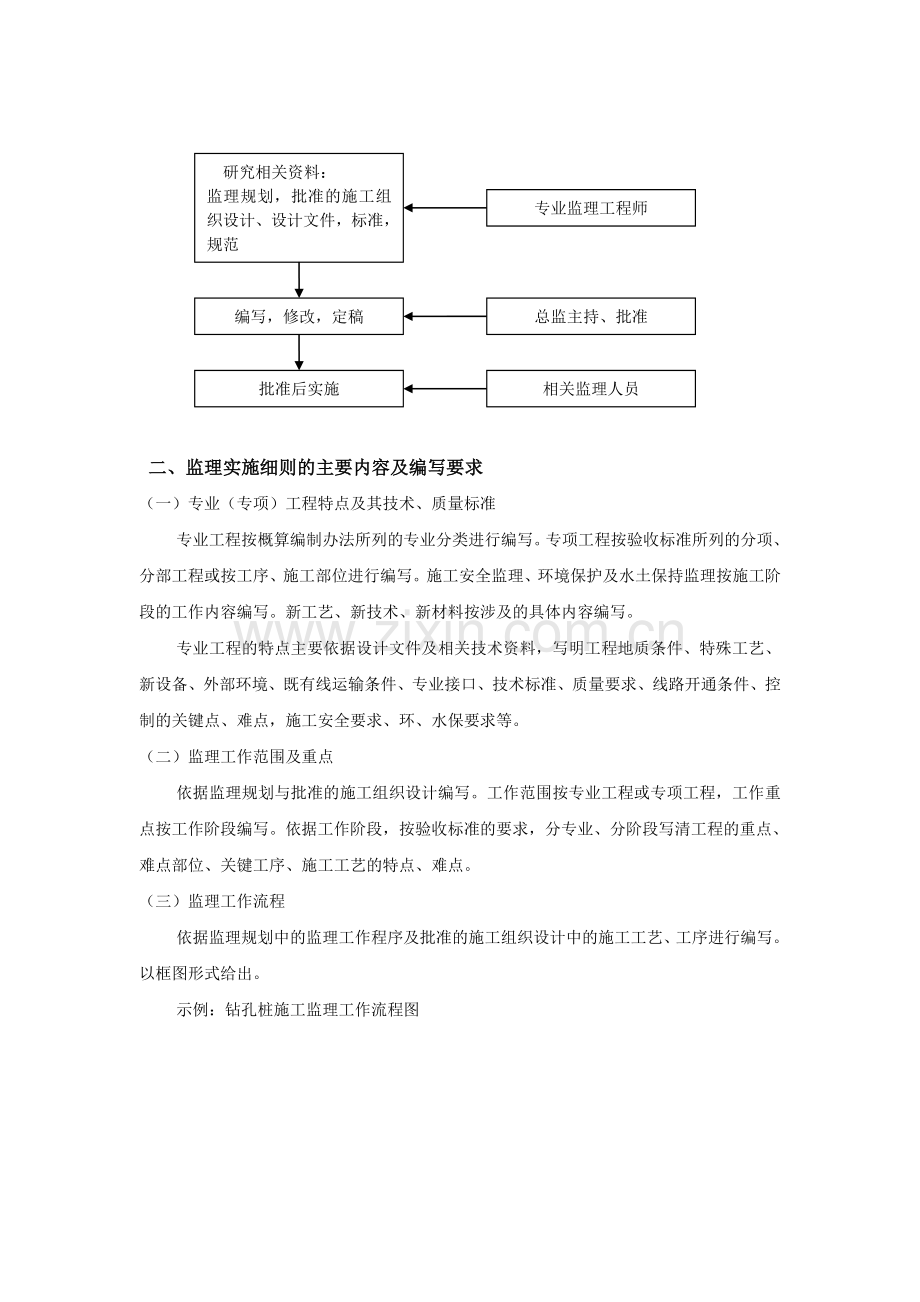

2、 与专业工程相关的标准、设计文件和技术资料。(3) 批准的施工组织设计、专项施工方案。(4) 建设单位的其他有关专业管理规定。5、监理实施细则应包括以下主要内容:(1) 专业(或专项)工程特点及其技术、质量标准;(2) 监理工作范围及重点;(3) 监理工作流程;(4) 监理工作控制要点、目标及监控手段;(5) 监理工作方法及措施;(6) 旁站具体部位和工序。6、监理实施细则应按以下程序编写研究相关资料:监理规划,批准的施工组织设计、设计文件,标准,规范编写,修改,定稿批准后实施专业监理工程师总监主持、批准相关监理人员二、监理实施细则的主要内容及编写要求(一)专业(专项)工程特点及其技术、质量标

3、准专业工程按概算编制办法所列的专业分类进行编写。专项工程按验收标准所列的分项、分部工程或按工序、施工部位进行编写。施工安全监理、环境保护及水土保持监理按施工阶段的工作内容编写。新工艺、新技术、新材料按涉及的具体内容编写。专业工程的特点主要依据设计文件及相关技术资料,写明工程地质条件、特殊工艺、新设备、外部环境、既有线运输条件、专业接口、技术标准、质量要求、线路开通条件、控制的关键点、难点,施工安全要求、环、水保要求等。(二)监理工作范围及重点依据监理规划与批准的施工组织设计编写。工作范围按专业工程或专项工程,工作重点按工作阶段编写。依据工作阶段,按验收标准的要求,分专业、分阶段写清工程的重点、

4、难点部位、关键工序、施工工艺的特点、难点。(三)监理工作流程依据监理规划中的监理工作程序及批准的施工组织设计中的施工工艺、工序进行编写。以框图形式给出。示例:钻孔桩施工监理工作流程图监理单位施工过程施工单位施工准备桩位施工放样钻孔施工钢筋笼安放终孔及清孔水下混凝土灌筑桩基质量验收1编制施工方案2水泥、钢筋等原材料进场检查3钻机等相关设备进场4水下混凝土配合比确定5泥浆池设置现场施工放样现场检查、复核、确认1过程巡视检查,查验施工记录2观察岩样3见证检测泥浆指标1. 钢筋笼验收2检查安放、定位1.开盘检查2.过程旁站测量检查、确认1. 见证检测2. 查验试验报告3. 质量验收签证1审批施工方案2

5、批准配合比设计3原材料进场验收4机具设备检查5现场准备工作检查6批准开工1钻进过程控制2提取岩样、记录3泥浆指标调整4异常情况处理1检测孔位、孔径、垂直度2检测沉渣指标1钢筋笼加工2钢筋笼安放、定位1灌筑施工2留置试块1凿桩头2无损检测3试块强度检验4申请验收(四)监理工作控制要点、目标及监控手段依据监理规划、批准的施工组织设计、施工图及验收标准编写。1、控制要点应体现源头控制、过程控制和细节控制的原则。对于施工安全,按人的行为及物的状态列出安全检查的重点;如:既有线改造要列出影响行车安全的不利因素及控制点;设备安装调试要列出安装的控制因素及技术方法。对于施工质量控制应列出质量关键点,实施关键

6、点控制,如路基填筑关键是控制填筑程序,检查填料和压实度。保证填料质量要做好取土场控制及进场填料控制;压实度控制,主要是施工工艺控制,如松铺厚度、填料的最优含水率、压实设备、压实遍数。这种控制要体现事先控制和主动控制的原则。2、目标:主要包括质量目标,也包括安全目标,依据验收标准编写。3、监控手段:依据监理规划编写,监控手段应包括:方案审查与批准、过程检查与控制、旁站、见证试验与平行检验等。(1)方案审查与批准:应列明依据有关法律法规和规程、规范,本细则需要对哪些方案进行审查,或者直接予以批准。(2)过程检查与控制旁站:要列出检查与控制的重点部位和内容。(3)旁站应根据旁站方案编写,明确旁站的部

7、位、工序,旁站中应注意的问题以及出现问题后的解决方法等。(4)巡视要详细说明总监理工程师和专业监理工程师定期或不定期检查的具体内容和时间安排。(5)见证试验与平行检验按验收标准的规定,写明试验检查的部位、频度、方法、使用的有关检测仪器类型等,以上内容可以列表的形式给出。施工部位(工序)控制点目标值检测频率监控手段(五)监理工作方法与措施依据监理规划,结合具体工程特点、针对施工过程中可能出现的具体问题进行编写。这部分内容不是对监理规划的简单重复,而是结合具体工程的具体工艺(部位),写清具体的工作方法和工作措施,可以列表的形式明确。施工内容可能出现的问题采取的措施(六)具体旁站部位及工序按房屋建筑工程施工旁站监理管理办法施工质量验收标准中规定的具体部位及工序,列出需要旁站的具体部位及工序,同时明确哪些重要工序和部位需要专业监理工程师全程进行旁站。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
