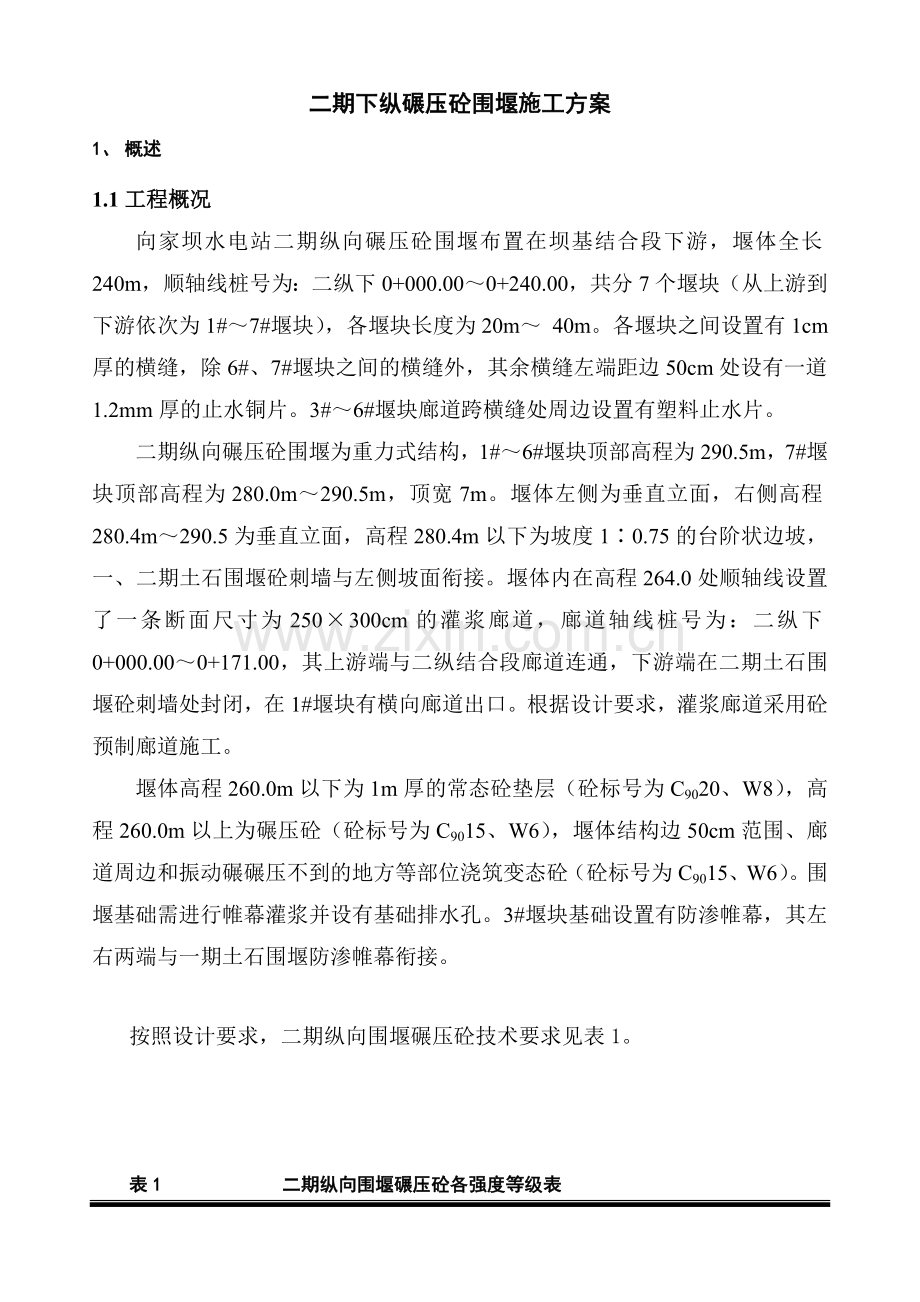

1、二期下纵碾压砼围堰施工方案1、 概述1.1工程概况向家坝水电站二期纵向碾压砼围堰布置在坝基结合段下游,堰体全长240m,顺轴线桩号为:二纵下0+000.000+240.00,共分7个堰块(从上游到下游依次为1#7#堰块),各堰块长度为20m 40m。各堰块之间设置有1cm厚的横缝,除6#、7#堰块之间的横缝外,其余横缝左端距边50cm处设有一道1.2mm厚的止水铜片。3#6#堰块廊道跨横缝处周边设置有塑料止水片。二期纵向碾压砼围堰为重力式结构,1#6#堰块顶部高程为290.5m,7#堰块顶部高程为280.0m290.5m,顶宽7m。堰体左侧为垂直立面,右侧高程280.4m290.5为垂直立面,
2、高程280.4m以下为坡度10.75的台阶状边坡,一、二期土石围堰砼刺墙与左侧坡面衔接。堰体内在高程264.0处顺轴线设置了一条断面尺寸为250300cm的灌浆廊道,廊道轴线桩号为:二纵下0+000.000+171.00,其上游端与二纵结合段廊道连通,下游端在二期土石围堰砼刺墙处封闭,在1#堰块有横向廊道出口。根据设计要求,灌浆廊道采用砼预制廊道施工。堰体高程260.0m以下为1m厚的常态砼垫层(砼标号为C9020、W8),高程260.0m以上为碾压砼(砼标号为C9015、W6),堰体结构边50cm范围、廊道周边和振动碾碾压不到的地方等部位浇筑变态砼(砼标号为C9015、W6)。围堰基础需进行

3、帷幕灌浆并设有基础排水孔。3#堰块基础设置有防渗帷幕,其左右两端与一期土石围堰防渗帷幕衔接。按照设计要求,二期纵向围堰碾压砼技术要求见表1。表1 二期纵向围堰碾压砼各强度等级表设计指标碾压砼围堰RCC(三级配)上游面变态砼设计强度等级(90d,保证率80%)C9015抗渗等级(90d)W6W8极限拉伸值(p)(90d)0.710-4Vc值(s)35塌落度12最大水胶比0.5层面抗剪断强度f0.91.0C(MPa)1.0容重(kg/m3)2400/压实度表面98%/内部97/表2 二期下纵碾压砼围堰主要工程量表项目单位工程量备注垫层常态砼(C20)m35588常态砼(C15)m3980.41#堰
4、块基础砼刺墙砼(C20)m3562.95碾压砼(C15)m376722.9变态砼(C15)m37052.1帷幕灌浆m2458.2排水孔m1163.3110止水铜片m199.0厚1.2mm钢筋t109.9说明砼工程量不包括预制模块2、施工依据2.1向家坝水电站左岸主体及导流工程招标文件第二卷 技术条款(合同编号:XJB/0092);2.2设计图纸:二期纵堰大坝下游段结构布置图(1/33/3)(金向-S0092-导流-二纵下-0103);2.3二期纵堰大坝上、下游段碾压混凝土及帷幕灌浆施工技术说明书(2006-XJB设-002) 2.4技术核定单:(2006)葛洲坝字-左岸一期-结构-70号;2.
5、5其它相关的国家、部颁技术规范、验收规范。3、总体施工方案二期纵向围堰大坝下游段碾压砼施工总体方案为:(1)垫层常态砼采用TB105布料机入仓。(2)1#7#堰块高程260m275m采用汽车直接入仓,仓面分两个区域(上、下游区域分别编为区和区)同时施工。共布置两条入仓道路,上游入仓道路(1#入仓道路)入仓口布置在1#和2#堰块右侧,下游入仓道路(2#入仓道路)入仓口布置在6#和7#堰体右侧。(3)1#7#堰块高程270m280.4m仓面分两个区域同时施工,上游区域(区)采用布料机和汽车联合入仓,下游区域(区)采用汽车直接入仓。布料机布置在1#道路上(高程275.0m)向仓内汽车供料。(4)堰体
6、高程280.4m290.5m分上、下游两段单独上升,两段均采用TB105布料机和汽车联合入仓。上游段(1#3#堰块)施工时,布料机布置在4#堰块高程280.4m上。下游段(4#7#堰块)施工时,布料机布置在2#道路上(高程280.4m)。(5)在堰体左右侧设置一、二期土石围堰土工模的部位设置预留槽,待堰体施工完毕再后安装土土工模。(6)堰体左侧上、下游砼刺墙采取与堰体整体浇筑,同步上升的方法施工。刺墙高程260.0m以下与垫层砼整体浇筑,砼为C9020、W8常态砼,高程260.0m以上砼为C9020、W8变态砼。4、施工布置4.1风、水、电布置4.1.1施工供风施工用风(主要用于基岩面处理和打
7、模板拉条桩孔)由一台9m3空压供风,空压机布置在下游下基坑道路侧。4.1.2供电及照明布置在一期基坑下游供电线路(葛向技函2006177号)11#电线杆处布置一台315KVA的变压器和一台1000KVA的变压器,作为二期下纵碾压砼围堰砼施工用电电源。施工照明主要是采用布置在堰体下游的1#排灯照明,局部角落处安装碘钨灯。施工供电布置见附图1。4.1.3制浆站及供浆管布置在一期土石围堰桩号一纵0+1053处背水侧坡脚高程277m平台上布置一个集中制、供浆站,制浆站供浆能力为200L/min,制浆站内布置三台灌浆泵供浆,三台高速制浆机。从制浆站向右引两根40的供浆管,供浆管跨过下基坑道路,分别在2#
8、和6#堰块沿堰体右侧台阶状边坡随堰体上升而上升,作为仓内变态砼施工供浆管。供浆管跨道路时采用将路面挖槽后埋设的方式处理。制浆站及供浆管布置见附图1。4.1.4供、排水布置施工用水由已形成的左坡高程300m马道上的100供水管提供,从左坡0+385接100的钢管,顺泄水渠边坡下到底板,再向右延伸到二期下纵碾压砼围堰上游端并饶过堰体,然后向下游延伸2#入仓。沿途在1#堰块上游端廊道口、桩号二纵下0+190等处设支管,分别作为廊道灌浆、制浆站、入仓道路冲洗汽车、常态砼通水冷却等供水管,跨道路时采用将路面挖槽后埋设的方式处理。1#、2#入仓道路之间堰体右侧坡脚深坑内的积水采用潜水泵抽排到1#堰块上游的
9、集水井内。供、排水布置见附图2。4.1.5入仓道路布置(1)1#入仓道路:从泄水渠桩号坝下0+215高程266.0m处填筑至1#和2#堰块右侧侧高程260m,并随堰体上升逐渐抬高到高程275m,作为堰体高程275m以下上游汽车直接入仓道路。(2)2#入仓道:从堰体左侧0+545.0高程259.0m处向下游饶过7#堰块下游端头填筑至6#和7#堰块右侧侧高程260m,并随堰体上升逐渐抬高到高程280.5m,作为堰体高程280.4m以下下游汽车直接入仓道路。当堰体上升到高程275m时,2#入仓道路从左侧高程281.5m道路直接填筑至入仓口。入仓道路入仓口30米长路段路面需铺设碎石和钢栅,并布置水管,
10、对运输车辆进行冲洗并脱水。各入仓道路特性见表3。入仓道路布置见附图3。当入仓道路填筑至最终高程后,将入仓口加宽加长形成布料机布置平台。4.1.6设备布置(1)垫层常态砼采用TB105布料机入仓,布料机和受料斗布置在堰体左侧高程259m处(见附图4);(2)堰体碾压砼采用布料机和汽车联合入仓时,布料机根据不同的施工部位分别布置在1#、2#入仓道路或4#堰块上(见附图5、附图6)。(3)汽车吊布置二期下纵碾压砼围堰采取连续上升的方式施工。在施工过程中,模板必须随堰体的上升而上升,其中上下游垂直立面、左侧垂直立面及右侧入仓道路封仓口等处模板必须采用汽车吊安装提升。根据仓面宽度及堰体上升高度的不同,汽
11、车吊分别布置在仓内或堰体左侧高程259.0m处。(4)冲毛机布置为满足砼缝面处理和仓面喷雾等需要,碾压砼施工时需配置两台冲毛机,冲毛机布置在堰体右侧下游下基坑道路旁(见附图1)。4.1.7其它布置(1)机房布置前期施工时,电焊机房和振捣机房布置在堰体左侧高程259m处。堰体上升到高程264.2m后,采用1寸半钢管在3#堰块和5#堰块右侧台阶状边坡上搭设钢平台(平台高程263.5m),将电焊机房和振捣机房布置在钢平台上。进行1#3#堰块高程280.4290.5m施工时,机房布置在1#入仓道路高程275.0m入仓口处。进行4#7#堰块高程280.4290.5m施工时,机房布置在2#入仓道路入仓口处
12、(布料机布置平台)。(2)交通通道布置高程280.4m以下施工时,施工人员直接从入仓道路进入各施工部位。进行高程280.4m以上施工时,从2#入仓道路沿堰体右侧台阶状边坡采用钢管向上游搭设水平交通栈桥。栈桥延伸至3#和4#堰交界处后,采用钢管搭设垂直转梯,转梯随堰体升高而上升。5、施工进度计划及强度分析5.1施工进度计划根据总体进度计划要求,二期下纵碾压砼围堰必须在2007年3月底完成碾压砼浇筑,为一期土石围堰下横段填筑施工提供部位。按照泄水渠E区开挖进展情况,2006年12月底可完成二期下纵碾压砼围堰清基交面工作,具备垫层常态砼浇筑条件。除1#堰块外,其余堰块垫层常态砼按一仓浇筑完成,1#堰
13、块基础常态砼分四仓浇筑,这样,常态砼共10个仓。、按平均每两天浇筑一个仓计算,同时考虑下雨等因素影响,垫层常态砼施工工期按23天控制。其后间歇三天,开始进行碾压砼施工。垫层常态砼浇筑时,需浇筑1#堰块深槽和3#堰块基础,其中3#堰块基础垫层砼达到7天龄期后进行帷幕灌浆。碾压砼高度为30.5m,按30cm厚一层分层浇筑,共102层,其中高程280.4m以上分两段浇筑,每段34层。按照每天上升三层计算,则碾压砼浇筑时间为46天。根据施工安排,在高程264.2m和高程280.4m各需停仓三天,安装预制廊道三天;在1#3#堰块高程280.4m以上施工完毕后,需两天左右时间进行设备转运及缝面处理。二期下
14、纵碾压砼围堰施工时段为雨季,因下雨造成停仓按三次、每次三天计,这样,将有9天时间因下雨而停歇。综上所述,二期下纵碾压砼围堰施工工期总计92天。具体施工进度安排如下:(1)2006年12月28日2006年12月29日:完成3#堰块垫层砼施工;(2)2007年1月6日2007年1月18日:完成3#堰块基础帷幕灌浆;(3)2006年12月30日2007年12月19日:完成所有堰体垫层砼施工;(4)2007年1月23日2007年1月27日:完成1#7#堰块高程260m264.2m施工(其后间歇三天);(3)2007年1月31日2007年2月2日:高程264.0m灌浆廊道预制件安装;(4)2007年2月
15、3日2007年2月23日:完成1#7#高程264.2m280.4m施工(其后间歇三天);(5)2007年2月27日2007年3月13日:完成1#3#高程280.4m290.5m施工(其后转运设备两天);(6)2007年3月16日2007年3月30日:完成4#7#高程280.4m290.5m施工。5.2施工强度分析5.2.1各层施工强度及计划浇筑时间各层施工强度及计划浇筑时间见表4、表5、表6。表4 1#7#高程260280.4m浇筑强度及浇筑时间分层 序号高程 (m)宽度 (m)面积(m2)单层方量方量(m3)累计方量(m3)层间允许覆盖时间(h)计划覆盖时间(h)计划浇筑强度(m3/h日历月
16、份日期备 注1260.322.351991559.71559.71081951232260.622.351991559.73119.41081953260.921.855082.81524.84644.2108190.64261.221.855082.81524.86169108190.6245261.521.44966.614907659108186.256261.821.44966.614909149108186.257262.120.954850.41455.110604.1108181.89258262.420.954850.41455.112059.2108181.899262.72
17、0.54734.21420.313479.5108177.5410263.020.54734.21420.314899.8108177.542611263.320.0546181385.416285.2108173.1812263.620.0546181385.417670.6108173.18间歇3天,安装廊道3天13263.919.64501.81350.519021.1108168.812714264.219.64501.81350.520371.6108168.8115264.519.154385.61315.721687.3108164.462316264.819.154385.61
18、315.723003108164.4617265.116.23829.41148.824151.8108143.618265.416.23829.41148.825300.6108143.62419265.715.753713.2111426414.6108139.2520266.015.753713.2111427528.6108139.2521266.315.335971079.128607.7108134.89522266.615.335971079.129686.8108134.8923266.914.953481.21044.330731.1108130.5424267.215.22
19、3498.41049.531780.6108131.19625267.515.283428.81028.632809.2108128.5826267.816.93518.61055.633864.8108131.3127268.116.453688.41106.534971.3108138.31728268.416.453688.41106.536077.8108138.3129268.716.03572.21071.737149.5108133.9630269.016.03572.21071.738221.2108133.96831269.315.5534561036.83925810812
20、9.632269.615.5534561036.840294.8108129.633269.915.13339.81001.941296.7108125.24934270.215.13339.81001.942298.6108125.2435270.514.653358.61007.643306.2108125.95续表4 1#7#高程260280.4m浇筑强度及浇筑时间分层 序号高程 (m)宽度 (m)面积(m2)单层方量方量(m3)累计方量(m3)层间允许覆盖时间(h)计划浇筑强度(m3/h)计划浇筑强度(m3/h日历月份日期备 注36270.814.653354.31006.344312
21、.5108125.7921037271.114.23251.7975.545288108121.9438271.414.23247.6974.346262.3108121.7939271.713.753145.7943.747206108117.961140272.013.753141.8942.648148.6108117.8341272.313.33040.8912.249060.8108114.0342272.613.33037.2911.249972108113.91243272.912.852936.9881.150853.1108110.1444273.212.852933.688
22、0.151733.2108110.0145273.512.42834.1850.252583.4108106.281346273.812.42831849.353432.7108106.1647274.111.952732.2819.754252.4108102.4648274.411.952729.4818.855071.2108102.351449274.711.52631.4789.455860.610898.6850275.011.52628.8788.756649.310898.5951275.311.052531.7759.557408.810894.941552275.611.0
23、52529.3758.858167.610894.8553275.910.62432.9729.958897.510891.2454276.210.62430.9729.359626.810891.161655276.510.152335.2700.660327.410887.5856276.810.152333.4700.061027.410887.557277.19.72238.5671.66169910883.951758277.49.72237.0671.162370.110883.8959277.79.252142.9642.96301310880.3660278.09.252141
24、.6642.563655.510880.311861278.38.82048.2614.56427010876.8162278.68.82047.2614.264884.210876.7863278.98.351954.6586.465470.610873.31964279.28.351953.9586.266056.810873.2865279.57.91862.1558.666615.410869.8366279.87.91861.5558.567173.910869.8123考虑下雨影响3天、其后间歇3天,67280.17.451770.5531.267705.110866.468280
25、.47.451768.5530.668235.710866.33表5 1#3#高程280.4290.5m浇筑强度及浇筑时间分层 序号高程 (m)宽度 (m)面积(m2)单层方量方量(m3)累计方量(m3)层间允许覆盖时间(h)计划浇筑强度(m3/h)计划浇筑强度(m3/h日历月份日期备 注69280.7770021068445.710826.2522770281.0770021068655.710826.2571281.3770021068865.710826.2572281.6770021069075.710826.252873281.9770021069285.710826.2574282
26、.2770021069495.710826.2575282.5770021069705.710826.253176282.8770021069915.710826.2577283.1770021070125.710826.2578283.4770021070335.710826.25279283.7770021070545.710826.2580284.0770021070755.710826.2581284.3770021070965.710826.25382284.6770021071175.710826.2583284.9770021071385.710826.2584285.27700
27、21071595.710826.25485285.5770021071805.710826.2586285.8770021072015.710826.2587286.1770021072225.710826.25588286.4770021072435.710826.2589286.7770021072645.710826.2590287.0770021072855.710826.25691287.3770021073065.710826.2592287.6770021073275.710826.2593287.9770021073485.710826.25794288.27700210736
28、95.710826.2595288.5770021073905.710826.2596288.8770021074115.710826.25897289.1770021074325.710826.2598289.4770021074535.710826.2599289.7770021074745.710826.259100290.0770021074955.710826.25考虑下雨影响3天、转运设备2天,101290.3770021075165.710826.25102290.5770014075305.710817.513表6 4#7#高程280.4290.5m浇筑强度及浇筑时间分层 序号
29、高程 (m)宽度 (m)面积(m2)单层方量方量(m3)累计方量(m3)层间允许覆盖时间(h)计划浇筑强度(m3/h)计划浇筑强度(m3/h日历月份日期备 注69280.77969.3290.875596.510836.3531670281.07961.3288.475884.910836.0571281.37953.3286.076170.910835.7572281.67945.4283.676454.510835.451773281.97937.3281.276735.710835.1574282.27929.3278.877014.510834.8575282.57921.3276.4
30、77290.910834.551876282.87913.4274.077564.910834.2577283.17905.3271.677836.510833.9578283.47897.3269.278105.710833.651979283.77889.4266.878372.510833.3580284.07881.3264.478636.910833.0581284.37873.3262.078898.910832.752082284.67865.3259.679158.510832.4583284.97857.4257.279415.710832.1584285.27849.325
31、4.879670.510831.852185285.57841.3252.479922.910831.5586285.87833.4250.080172.910831.2587286.17825.3247.680420.510830.952288286.47817.3245.280665.710830.6589286.77808.9242.780908.410830.3490287.07800.8240.281148.610830.032391287.37793.323881386.610829.7592287.67785.4235.681622.210829.4593287.97777.42
32、33.281855.410829.152494288.27769.3230.882086.210828.8595288.57761.3228.482314.610828.5596288.87753.3226.082540.610828.252597289.17745.4223.682764.210827.9598289.47737.3221.282985.410827.6599289.77729.3218.883204.210827.3526100290.07721.4216.483420.610827.05101290.37713.3214.083634.610826.75考虑下雨影响3天1
33、02290.57705.3141.183775.710817.64305.2.2碾压砼拌合强度分析二期下纵碾压砼围堰计划最大浇筑强度为195 m3/h,其后随着堰体高度的上升而逐步减小。二期下纵碾压砼围堰由凉水井拌和系统供料,该系统拌和楼型号为23.0m3,铭牌生产率为240m3/h,实际最大生产能力可达210 m3/h。因此,在进行前期碾压砼围堰施工时(高程264.2m以下),凉水井拌和系统基本只能满足碾压砼围堰施工。另外,需切实保证凉水井砂石骨料的供应。5.2.3碾压混凝土运输车辆及仓面设备配备(1)运输车辆砼采用20T自卸汽车运输,每台车按每车装9 m3、每小时运输两趟半计,则最大施工强
34、度时需要汽车数量为19592=8.67台,考虑施工强度补偿,配置12台20T自卸汽车。(2)推土机,振动碾摊铺主要采用D85推土机(单机生产能力150 m3/h),高程280.4m以上采用KAT120推土机(单机生产能力50 m3/h)摊铺。碾压采用BW202AD振动碾(单生产能力75 m3/h)和BW80AD振动碾(单生产能力25 m3/h),考虑施工过程中出现设备故障, D85推土机按3台配置,BW202AD振动碾按4台配置,KAT120推土机和BW80AD振动碾各按2台配置。在不同的施工阶段,仓内根据施工强度要求配备适当数量的推土机和振动碾。(3)高程280.4m290.5m布料机和汽车
35、联合入仓强度分析堰体高程280.4m290.5m以上分两段浇筑,采用TB105布料机和汽车联合入仓,计划最大浇筑强度为36.36 m3/h 。TB105布料机铭牌生产能力为120m3/h。目前现有的布料机布置在右岸缆机主塔平台,从运行情况来看,受来料强度影响,该布料机实际最大入仓强度为40m3/h。进行下纵碾压砼围堰施工时,正常情况下来料强度能够保证,因此,该入仓方案能够满足施工要求。6、施工方法6.1模板施工附图7附图8。附图9。6.1.4砼预制件安装(1)入仓道路封仓口砼预制块安装台阶预制模板经验收合格后采用斯太尔自卸汽车运到安装现场,吊装采用汽车吊。基础面处理好并清洗干净后,开始安装第一
36、层预制模板。第一层预制模板安装之前先将基础面用细石砼或砂浆找平,预制块之间的竖向缝隙宽度为1cm左右,各间隙宽度应均匀以避免产生过大的累积误差,安装调整好后用砂浆封填预制模板间的竖向缝隙,永久缝处不得跨缝布置预制件,安装好后的预制模板必须平直无扭曲。当碾压砼浇平预制模板上口后,即可立即进行预制模板的加高安装,安装前先将下层预制模板面层的砂粒等清理干净,再按照设计边线在其上弹墨线,同时将预制模板码砌范围内的仓内砼层面按下层预制模板顶面高程整平,然后进行预制模板的加高安装,加高安装时与下层预制模板不错缝。入仓道路采用半幅通行、半幅加高回填的方式进行施工,当入仓口改道后,先用反铲将待加高的半幅入仓道路路面的汽车脱水钢栏栅吊开,然后用反铲将加高预制件吊装到位。(2)预制廊道安装在浇筑廊道底板砼升层时,按要求施工预制廊道安装槽。预制廊道采用40T半挂运输至仓内,采用16T或25T汽车吊安装。每堰预制廊道安装时,需从一端向另一端依次安装,预制块间空隙按1cm左右控制,其下端与安装槽之间的缝隙采用木块楔紧。廊道预制模板不能骑永久缝布置。预制廊道安装好后,由人工安装廊道接头等处定型木模板(
