收藏 分销(赏)

加气混凝土砌块施工方案专用砂浆.docx

上传人:可**** 文档编号:1210254 上传时间:2024-04-18 格式:DOCX 页数:13 大小:1.84MB
下载 相关 举报
加气混凝土砌块施工方案专用砂浆.docx_第1页
第1页 / 共13页
加气混凝土砌块施工方案专用砂浆.docx_第2页
第2页 / 共13页
加气混凝土砌块施工方案专用砂浆.docx_第3页
第3页 / 共13页
加气混凝土砌块施工方案专用砂浆.docx_第4页
第4页 / 共13页
加气混凝土砌块施工方案专用砂浆.docx_第5页
第5页 / 共13页
点击查看更多>>
资源描述

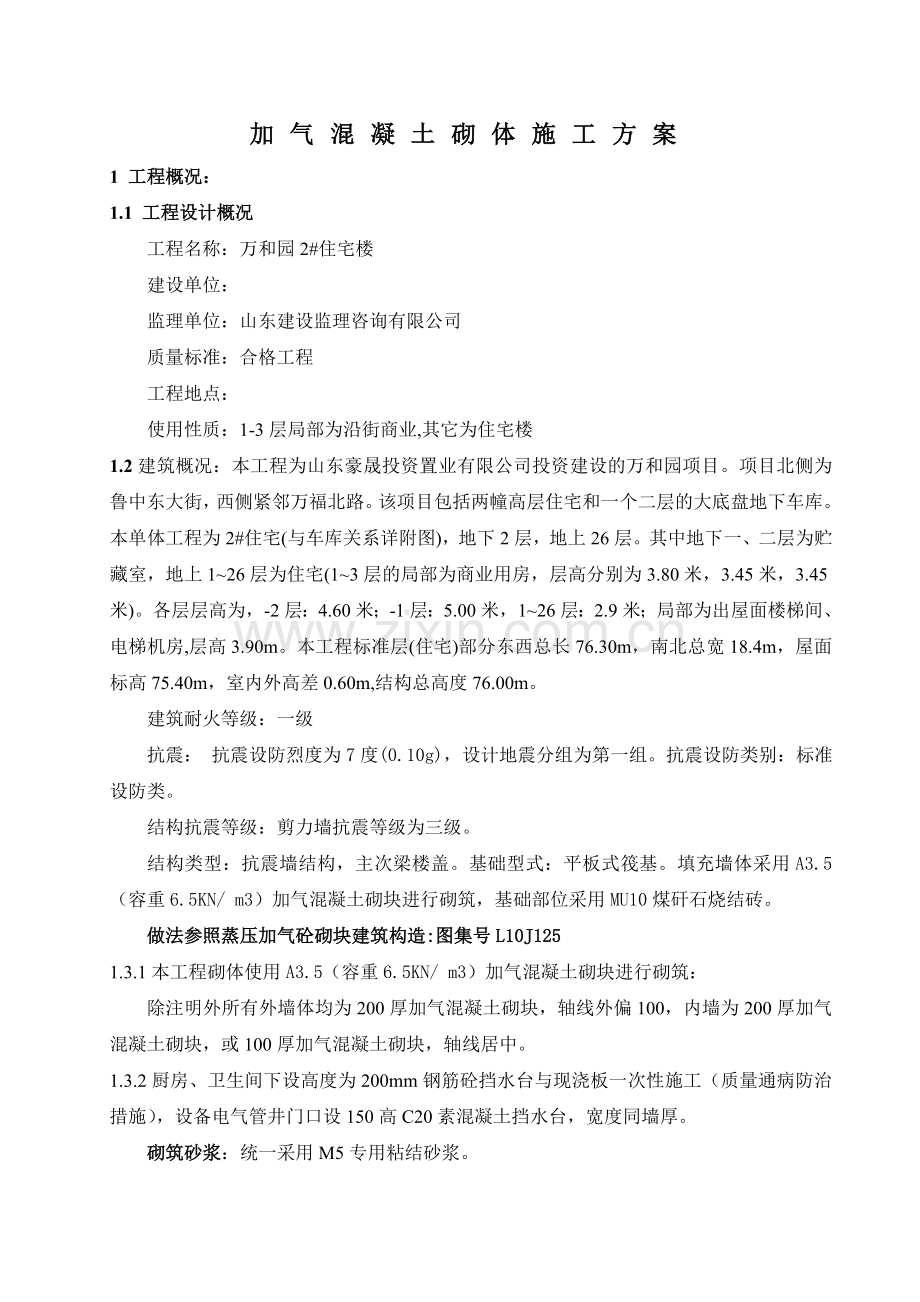

1、加气混凝土砌体施工方案1 工程概况:1.1 工程设计概况工程名称:万和园2#住宅楼建设单位:监理单位:山东建设监理咨询有限公司质量标准:合格工程工程地点:使用性质:1-3层局部为沿街商业,其它为住宅楼1.2建筑概况:本工程为山东豪晟投资置业有限公司投资建设的万和园项目。项目北侧为鲁中东大街,西侧紧邻万福北路。该项目包括两幢高层住宅和一个二层的大底盘地下车库。本单体工程为2#住宅(与车库关系详附图),地下2层,地上26层。其中地下一、二层为贮藏室,地上126层为住宅(13层的局部为商业用房,层高分别为3.80米,3.45米,3.45米)。各层层高为,-2层:4.60米;-1层:5.00米,126

2、层:2.9米;局部为出屋面楼梯间、电梯机房,层高3.90m。本工程标准层(住宅)部分东西总长76.30m,南北总宽18.4m,屋面标高75.40m,室内外高差0.60m,结构总高度76.00m。建筑耐火等级:一级抗震: 抗震设防烈度为7度(0.10g),设计地震分组为第一组。抗震设防类别:标准设防类。结构抗震等级:剪力墙抗震等级为三级。结构类型:抗震墙结构,主次梁楼盖。基础型式:平板式筏基。填充墙体采用A3.5(容重6.5KN/ m3)加气混凝土砌块进行砌筑,基础部位采用MU10煤矸石烧结砖。做法参照蒸压加气砼砌块建筑构造:图集号L10J1251.3.1本工程砌体使用A3.5(容重6.5KN/

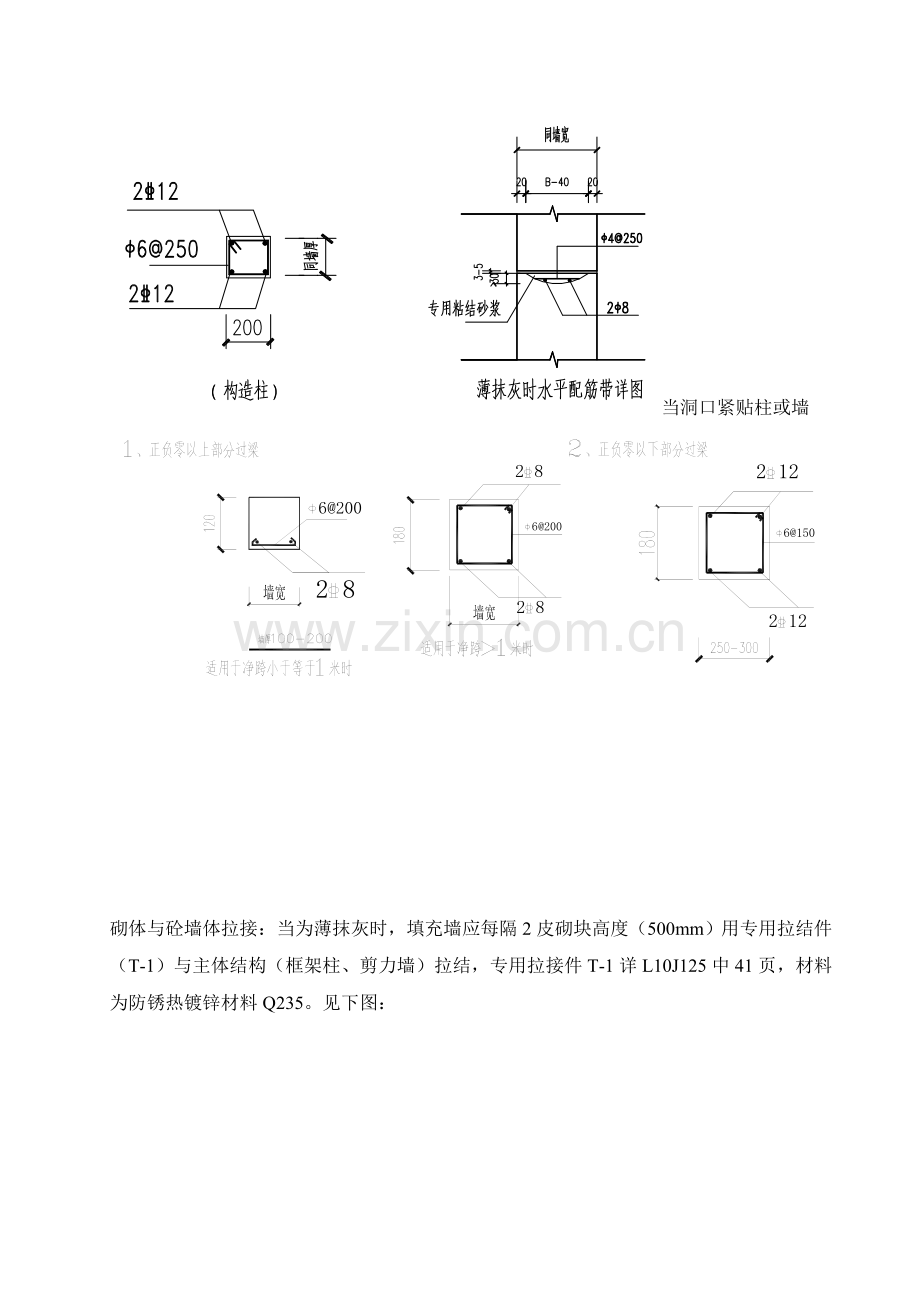

3、 m3)加气混凝土砌块进行砌筑:除注明外所有外墙体均为200厚加气混凝土砌块,轴线外偏100,内墙为200厚加气混凝土砌块,或100厚加气混凝土砌块,轴线居中。1.3.2厨房、卫生间下设高度为200mm钢筋砼挡水台与现浇板一次性施工(质量通病防治措施),设备电气管井门口设150高C20素混凝土挡水台,宽度同墙厚。砌筑砂浆:统一采用M5专用粘结砂浆。当洞口紧贴柱或墙砌体与砼墙体拉接:当为薄抹灰时,填充墙应每隔2皮砌块高度(500mm)用专用拉结件(T-1)与主体结构(框架柱、剪力墙)拉结,专用拉接件T-1详L10J125中41页,材料为防锈热镀锌材料Q235。见下图:T-1专用拉结件材选用表(m

4、m)名称ABCa 1a 2b 1b2c 1备注T-1a120100501.04050305010墙厚120T-1b140120601.55060505010墙厚18T-1c160140801.56565506015墙厚180当加气砌块用于外墙时,墙顶应用T-1铁件与梁底拉结,6-7度时铁件间距为1200,详图集L10J125中38页。专用拉结件T-1安装时就选用长度为25mm以上的射钉和适配的子弹,安装时应将T-1型铁件短边紧靠钢筋砼柱、梁、板面,长边紧贴砌块面,先用射钉枪将射钉打入砼(二个),再用铁钉(50mm三个)钉入砌块,将铁件固定。详图集L10J125第31页。防腐木2、施工组织与部署

5、2.1 工艺流程工艺流程图2.2 劳动力部署项目部通过劳务竞标的方式择优选择一个很有技术水平的40人的瓦工班组进场。 2.3施工准备2.3.1材料2.3.1.1砂浆:采用M5专用粘结砂浆。A3.5(容重6.5KN/ m3)加气混凝土砌块。2.3.1.2其它材料:墙体拉结件、钢钉、射钉枪及过梁制块等等。2.3.2主要机具:2.3.2.1施工电梯1台,检测器一套,计量器具一套,砂浆搅拌机一台,翻斗推车10台,水准仪一台,皮数杆20根,50m钢卷尺一把,淋灰机一台,试模3套;2.3.2.2应备有大铲、瓦刀、扁子、托线板、线坠、白线、卷尺、皮数杆、水平管、小水桶、灰桶、筛子、砖夹子、扫帚、铁锹、架凳、

6、手工锯或切割机等。2.3.3作业条件:2.3.3.1认真熟悉图纸、图纸会审记录及设计变更,仔细核对平面各细部尺寸,图纸之间如有矛盾,请及时向设计方反馈。2.3.3.2清扫楼地面。2.3.3.3主体施工期间,每一楼层面已有四个控制点和四根控制线,在砌筑墙体前,根据此控制点和控制线,测量出每一道墙体的边线,弹好轴线墙身线,并根据砌块的实际规格尺寸,弹出门窗洞口位置线,特别是砌筑外墙时,应保证上下楼层通线,使整个外墙面在同一竖平面内。2.3.3.4浇水湿润墙脚部位楼地面。2.3.3.5按设计标高要求立好皮数杆,每跨立两根(靠近柱子处)。2.4施工顺序2#住宅楼为26层,分三个施工段:1-10层、10

7、-26层、地下室两层。3.施工工艺3.1蒸压加气砼砌块施工3.1.1 一般规定1、加气块运输、装卸应轻装轻放,接不同等级码放,堆集高度不宜超过2米,堆放场地应坚实、平整、干燥并有不受风雨、雪影响的设施。2、加气块表面应清洁、干净,不得有油污和浮灰。3、加气块切割必须使用手提式机具,其切割面应垂直、平整。4、粘结剂使用电动工具搅拌均匀,水料比按产品说明书规定,拌和量宜在4h内用完为限。5、加气块不得洒水后再进行砌筑和粘贴,表面明显受潮的加气块不得使用。 6、施工时严禁将砌体作为脚手架与安全网的固定点。3.1.2 必须保证蒸压加气砼砌块出釜28天才能上墙使用,上墙3.1.3弹线定位应按图纸要求弹出

8、墙体轴线、墙边线、门窗洞口线和标高控制线。3.1.4砌道墙3.1.4.1 墙体接触楼面的最下面均先砌约200mm高的水泥标准砖,并调整砖灰缝厚度,进行抄平,控制墙体轴线与边线,使砌块正好符合皮数杆的要求。3.1.4.2厨房、卫生间墙体底部均浇筑200mm高钢筋砼挡水台做道墙。3.1.5试排块3.1.5.1按照规范要求,砌块应十字交错、错缝搭砌。加气混凝土砌块搭接长度不应小于砌块长度的1/3,必须根据设计图纸各部位尺寸进行试排,以确定灰缝宽度及边端填充配块尺寸。3.1.5.2试排块尽量使用主规格,不应各规格砌块混砌。局部需要镶嵌时,部位宜分散、对称,使砌块受力均匀。3.1.5.3试排块应特别注意

9、门窗洞口、墙顶部、墙底部、异型墙体等特殊部位。3.1.6立皮数杆3.1.6.1应根据楼层高度和灰缝厚度立皮数杆,砌筑水平、灰缝厚度应控制在3-5mm。根据每一楼层最下面第一皮砌块的标高,拉通线检察,如高差较大应采用细石混凝土找平。3.1.6.2皮数杆宜用30mm*40mm且不易变形的木料制作。皮数杆上应注明灰缝厚度、砌块高度、门窗洞口、过梁、木砖、拉结件以及梁下预留空间尺寸(预留1520mm)。3.1.6.3皮数杆间距宜为15m左右,固定于框架柱或四角及内外墙处,一般距墙边或墙角50mm为宜。皮数杆应垂直、牢固、标高一致。3.1.7设置墙体拉结件每隔2皮砌块高度(500mm)用专用拉结件与主体

10、结构(框架柱、剪力墙)拉结。3.1.8拌制M5专用砂浆粘结剂使用电动工具搅拌均匀,水料比按产品说明书规定,拌和量宜在4h内用完为限。3.1.9砌筑墙体3.1.9.1第一皮加气块砌筑前,应先用水湿润基面,再施铺M7.5水泥砂浆,并将加气块底面水平灰缝和侧面垂直灰缝满涂粘结剂方可砌筑。3.1.9.2第二皮加气块的砌筑,应待第一皮加气块灰缝砂浆和粘结剂初凝后方可进行。3.1.9.3已砌筑的加气块表面要平整,否则需要用磨砂板磨平并清理尘灰后方可继续往上砌筑。3.1.9.4加气块砌体灰缝应饱满,并及时清理挤出来的粘结剂,做到随砌随勾缝。3.1.9.5砌上墙或刚砌筑的加气块不应受到外来撞击或随意移动。若需

11、要校正,应该重新铺抹粘结剂进行砌筑。3.1.9.6砌块墙砌至梁或楼板底15-20mm时停止,7天后采用。3.1.9.7设置构造柱的墙体应先砌墙,后浇混凝土。根据功能分隔图将构造柱位置进行弹线,植构造柱钢筋,配筋为纵筋412,箍筋为6250构造柱上下端楼层处600mm高度范围内,箍筋间距加密到100。构造柱在模板安装时于上口位置设置砼浇筑口,待模板拆除后用同标号低坍落度(较干)的膨胀细石砼进行填充并捻密实(背面用模板封死,正面封堵模板边填充砼边推移升高,背面模板与正面模板用铁丝对拉夹住墙体)。3.1.9.9 砌体与周围的结构构件间应采用柔性连接方式,能有效地避免各种应力引起的墙面裂缝,必须注意界

12、面缝的处理。外墙界面缝须和外墙抗渗、立面效果综合考虑,住宅内墙界面缝应考虑住户的接受程度,结合房间功能、装饰方案采取措施。 砼构件与加气砌块之间墙缝柔性连接,当加气砼砌块为内墙时,可取消缝隙两端的嵌缝等做法,如上图3.1.9.10墙体砌完后,应检查墙体平整度,不平处应用钢齿磨板和磨砂板磨平,控制偏差在允许范围内。3.1.9.11墙体日砌高度不宜超过1.8m,雨天不宜超过1.2m,施工时宜采用双排架,外墙体不得留脚手架眼。雨天砌筑时,砂浆稠度应适当减少,收工时应将砌体顶部覆盖好。4 门窗框安装5管线敷设预埋(1)墙体预埋管线宜在垂直方向开槽布设,水平方向不应剔槽,若开槽应控制长度。管线开槽应用切

13、割机和凿槽工具进行,严禁使用锤斧剔槽。(2)电气卧盒应在墙面贴饼后进行,以便控制其与抹灰面齐平。(3)为保证预埋管线的抹灰质量,必要时宜在这些部位满钉钢丝网加强层。6注意事项a、加气混凝土砌块墙上不得留置脚手眼,每一楼层内的砌块应应连续砌完,不留接槎。如必须留槎时,应留斜槎,或在门窗洞口侧边间断。b、对设计规定的洞口、管道、沟槽和预埋件应在砌筑墙体时预留和预埋,不得随意打凿已砌好的墙体。必须设置的沟槽,须用切割机开凿沟槽,宽度和深度不应大于50mm。c、墙体的转角和交接处应同时砌筑,如不能同时砌起,则应留置斜槎,斜槎水平投影长度不应小于墙体高度的2/3,槎子必须平直顺道,分段位置应在变形缝或门

14、窗口角处。d、在构造柱两边,为方便构造柱支模必须留设洞口方便穿钢管,按离地300mm开始,往上按800mm间距留眼。e、在对架眼进行修补时,先将架眼内清理干净并洒水湿润,内墙采用与原墙相同的块材补砌严密,外墙采用C20细石砼(中掺水泥重量68%的膨胀剂)分层填补密实。 7质量要求7.1 蒸压加气砼砌块7.1.1主控项目7.1.1.1砌块的品种、强度等级必须符合设计要求。7.1.1.2砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。7.1.1.3砌体砂浆必须密实饱满,砌体水平灰缝的砂浆饱满度不小于80%。砂

15、浆自出料到用完应控制在4h内。7.1.2 一般项目7.1.2.1 加气混凝土砌块不得与其他块材混砌。抽检数量:在检验批中抽检20,且不应少于5处。检验方法:外观检查。7.1.2.2 填充墙砌体留置的拉结件位置应与砌块皮数杆相吻合,拉结件应置于灰缝中,埋置型号应符合设计要求,竖向位置偏差不超过一皮砖的高度。抽检数量:在检验批中抽检20,且不应少于5处。检验方法:外观和用尺量检查。7.1.2.3 填充墙砌筑时应错缝搭砌,加气混凝土砌块的搭砌长度不小于砌块长度的1/3,竖向通缝不大于两皮砖。抽检数量:在检验批的标准间中抽查10,且不应少于3间。检验方法:观察和用尺量检查。7.1.2.4 填充墙砌体的

16、灰缝厚度和宽度应正确,加气混凝土砌块的水平、竖向灰缝宽度3-5mm抽检数量:在检验批的标准间中抽查10,且不应少于3间。检验方法:用尺量5皮砖砌体的高度和2m砌体长折算。7.1.2.5 填充墙砌至接近梁板底时,应留一顶的空隙,待填充墙砌筑完并应至少间隔7d后,再将其补砌挤紧。抽检数量:每验收批抽10墙片(每两柱间的填充墙为一墙片),且不应少于3片墙。检验方法:观察检查。7.1.2.6 填充墙砌体的砂浆饱满度,水平灰缝、垂直灰缝都应80,用百格网每步架不少于3处,每处3块砌体的平均值,垂直灰缝观察检查。7.1.3允许偏差项目 项次 项 目允许偏差(mm )检验方法1轴线位置偏移 10用经纬仪或拉

17、线和尺量检查2墙砌体顶面标高15用水准仪和尺量检查3垂直度小于或等于3m 5用2m托线板或吊线、尺检查大于3m84表面平整度 4用2m靠尺和楔形塞尺检查5水泥灰缝厚度(10皮砖累计数) 8与皮数杆比较尺量检查6门窗洞口高、宽(后塞口)5尺量检查7外墙上、下窗口偏移 20用经纬仪或吊线检查,以底层窗口为准8灰缝饱满度及要求 水平80采用百格网检查块材底面砂浆的粘结痕迹面积 垂直809水平、垂直灰缝宽度及要求1用尺量4皮(每皮250mm 高)或5皮(每皮200mm 高)加气块的高度和2米墙体长度折算7.1.4要求每楼层的实测值合格率均在90%以上。8 成品保护8.1墙体拉结件、抗震构造柱钢筋及各种

18、预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏。8.2粘结剂稠度应适宜,砌墙时应防止砂浆溅脏墙面。8.3安装有关管线改造时,要求用切割机切槽埋入,禁止擅自打凿。8.4管线或线盒安装如有变更或遗漏,必须在墙上切割甚至打凿,必须经过我土建方同意并予以签证认可。未经申请擅自作业的,一经发现不予在我施工管辖范围内作业,直到赔偿10倍经济损失为止。9、环境保护及安全文明施工9.1必须佩戴好安全帽。9.2脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,同一块脚手板上的操作人员不应超过二人。9.3在楼层施工时,堆放机具、砖块等物品不得超过使用荷载。9.4不准站在墙顶上做划线、刮缝及清扫

19、墙面或检查大面垂直等工作。9.5不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固情况下,在一层脚手架上随意再叠加一层。9.6切割砌块时必须面向室内方向,严禁朝外,以免碎块从穿透外架网跌落伤人甚至更为严重的安全事故。9.7用于垂直运输的吊笼、滑车、绳索、刹车等,必须满足负荷要求,牢固无损,吊运时不得超载,并经常检查,发现问题及时修理。9.8砌块运输车辆两车前后距离平道不小于2m,坡道上不小于10m,装砖时要先取高处后取低处,防止垛倒砸人。9.9在同一垂直面内上下交叉作业时,必须设置安全隔板。9.10人工垂直往上或往下转递砌块时,要搭递砖架子,架子的站人板宽度应不小于60cm。9.1

20、1不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上砖时失手掉下造成安全事故。9.12在砌块砌体上,不得作为其他施工临时设施的支撑支承点。9.13 做到工完料尽场地清。每施工完一层后,对落地的砂浆、碎砖等应及时清理回收使用或运送至指定地点。9.14 不准随地大小便,不准乱扔烟头,以免引起火灾。7.成本节约7.1施工操作人员应养成良好的材料节约意识和高尚的职业道德观,爱惜材料、珍惜材料,是每个公民应尽责任和义务。以珍惜自己财物的不可侵犯意识而爱惜别人或公家的财物。在施工操作过程中应作到以下几点:施工作业前,清扫干净施工区域;及时回收并使用落地灰;不随便切割砌块,尽量合理搭配使用,减少渣滓的产生;不过量搅拌砂浆,以至砂浆过剩而浪费;夹取或运输砌块,轻拿轻放,不允许倾倒或筐覆;材料节约与文明施工相辅相成。7.2措施: 每天施工前计算材料日需用量,限量供应材料并签接收单,下班后清点完成工作量,得出材料损耗(浪费)量; 实行奖罚制度,节约材料按一定比例提成,浪费材料则罚(此一项另行协议签名)。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
