收藏 分销(赏)

15冬雨季施工措施.doc

上传人:仙人****88 文档编号:12010562 上传时间:2025-08-27 格式:DOC 页数:5 大小:59.50KB 下载积分:10 金币
下载 相关 举报

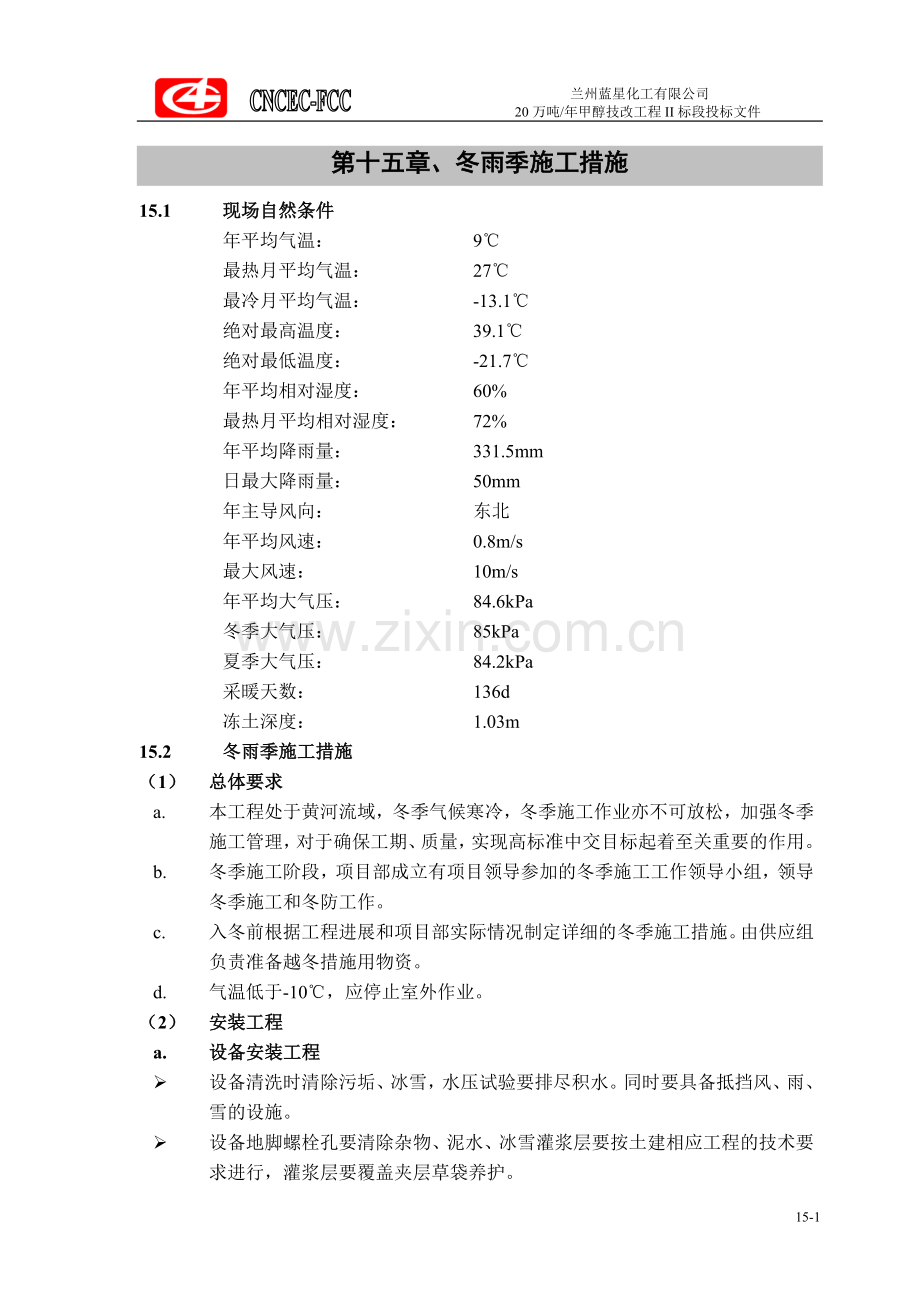

15冬雨季施工措施.doc_第1页
第1页 / 共5页

15冬雨季施工措施.doc_第2页
第2页 / 共5页

点击查看更多>>
资源描述
  兰州蓝星化工有限公司      20万吨/年甲醇技改工程II标段投标文件 第十五章、冬雨季施工措施 15.1 现场自然条件 年平均气温: 9℃ 最热月平均气温: 27℃ 最冷月平均气温: -13.1℃ 绝对最高温度: 39.1℃ 绝对最低温度: -21.7℃ 年平均相对湿度: 60% 最热月平均相对湿度: 72% 年平均降雨量: 331.5mm 日最大降雨量: 50mm 年主导风向: 东北 年平均风速: 0.8m/s 最大风速: 10m/s 年平均大气压: 84.6kPa 冬季大气压: 85kPa 夏季大气压: 84.2kPa 采暖天数: 136d 冻土深度: 1.03m 15.2 冬雨季施工措施 (1) 总体要求 a. 本工程处于黄河流域,冬季气候寒冷,冬季施工作业亦不可放松,加强冬季施工管理,对于确保工期、质量,实现高标准中交目标起着至关重要的作用。 b. 冬季施工阶段,项目部成立有项目领导参加的冬季施工工作领导小组,领导冬季施工和冬防工作。 c. 入冬前根据工程进展和项目部实际情况制定详细的冬季施工措施。由供应组负责准备越冬措施用物资。 d. 气温低于-10℃,应停止室外作业。 (2) 安装工程 a. 设备安装工程 Ø 设备清洗时清除污垢、冰雪,水压试验要排尽积水。同时要具备抵挡风、雨、雪的设施。 Ø 设备地脚螺栓孔要清除杂物、泥水、冰雪灌浆层要按土建相应工程的技术要求进行,灌浆层要覆盖夹层草袋养护。 Ø 在钢结构上运输吊装设备要采取防滑措施。 b. 工艺管道安装工程 Ø 阀门水压试验要排除积水,并擦试干净,阀门口封闭并妥善保管。 Ø 管道在低于5℃条件下焊接时,应用汽油喷灯进行予热,温度按材质由技术人员依焊接规范确定。焊后要进行保温热处理,防止裂纹产生。 Ø 当管道系统水压试验和水冲洗后,要排尽管道内积水。 Ø 施焊场地环境温度要高于5℃,空气要干燥,以免产生气孔、裂纹等焊接缺陷,管道接头处破口要清理干净。 Ø 管道焊接时具有氩弧打底时,风速大于4.5m/s,要设置焊接防护棚,在防护棚内施焊管道时,若环境相对湿度超标,可安装去湿机或碘鸪灯,以降低相对湿度。各类管道在焊接过程中,应采取措施,防止管内成为风道。 Ø 本工程管道试压工作正处在冬季施工期,气温过低时,如使用水介质,则应采取升温措施(如充蒸汽),在允许条件下,管道试压可采用气体试压。 c. 电气、仪表安装工程 Ø 电气、仪表设备调校必须在20℃的空调环境下进行。 Ø 电气、仪表线缆安装接头处理要清理洁净,导电母线的焊接要在10℃以上环境下进行。 Ø 电气、仪表设备安装时不得有风雨雪侵蚀,电气、仪表的保护管安装同管道安装要求。 d. 钢结构焊接工程 Ø 冬季焊接施工,应根据母材和焊接材料的性质,选择合理的焊接工艺,进行预热及焊接后保温等措施,以保证焊接质量。 Ø 钢结构焊接所用焊剂在使用前按照质量证明书的规定进行烘焙,其含水量不得大于0.1%。在负温度下露天进行焊接作业时,焊剂重复使用的时间间隔不得超过2h。 Ø 对于16Mn及A、F牌号钢,允许在室外不低于-10℃气温下施焊,施焊时应采取烘干焊条、防风等措施,保证钢结构在低于0℃时施焊的技术条件。 Ø 刚结构在负温度下放样时,切割的尺寸应计入在负温度下刚才收缩的影响。 Ø 施工现场应有防风、防雨、雪、寒设施。 Ø 焊接时应保护焊接区域不受恶劣天气影响,若采取适当措施(例如:预热、搭棚、加热),保证焊件能保持焊接所需的足够温度,焊工技能又不受影响,则在任何外界温度下均可焊接。 Ø 在负温度下露天进行焊接钢结构时,搭设临时防护棚,钢板焊接完成后,在焊缝两侧板厚的2~3倍范围内,立即进行焊厚热处理,加热温度为150~300℃,并保持1~2h。 Ø 如无工艺特殊要求,每道焊口应一次焊完,若因故中断,确认无裂纹后,方可继续施焊。 e. 高空作业 Ø 冬季霜雪较大的天气,作业前先将平台、梯子上的霜雪清除干净,后进行作业,防止行人或作业时滑落。 Ø 绑扎脚手架时,加设防滑设施,防止滑落造成事故。 Ø 冬季高空作业时,劳保着装统一按防滑、防冻着装,穿棉胶鞋、戴棉手套。 Ø 使用铝合金直梯前,检查梯子附件应齐全,梯子腿有防滑橡胶托,现场使用时设专人扶梯,以防滑落。 Ø 风力大于6级时,停止高空作业,以确保人身和设备安全。 f. 施工机械及吊装作业 Ø 施工机械车辆室外过夜或长时间停放前,将水箱内未加防冻剂冷却水放净。 Ø 机械油箱或储油器冻结时,宜用热水或蒸汽化冻。 Ø 物件及设备与地面冻结时,事先将其化冻并垫起,再进行吊装。 Ø 及时清除施工区域内道路、施工面和脚手架板上的积雪、水和冰。 Ø 车辆需要在湿滑的路面上行驶时,事先在轮胎上加防滑链。 Ø 风力大于6级时,停止吊装作业,以确保人身和设备安全。 g. 施工用电 Ø 开关箱等用电设施设置防雪、防水措施,开工前检查临时电源设施的固定安全可靠,电气设备和元件完好无损,接线正确牢靠,每天使用前试验漏电开关,其动作应可靠。 Ø 安排维修电工对现场用电设施进行定期检查和日常维护工作。 15.3 雨季施工措施 (1) 组织要求 a. 兰州地区雨水偏少。但作为一项管理措施,项目部应注意随时收听天气情况信息,雨水天来临前,下发项目部班子及施工负责人,以便项目负责人及时对施工进度计划做出调整,做到有的放矢。 b. 项目供应组负责按雨水天措施要求提前做好防雨物资准备工作,并保证措施用料准备到位,合理存放,便于取用。 c. 雨水天施工期间加强施工工艺纪律检查力度,以督促各专业施工人员严格执行本专业的操作规程及相应的施工技术措施施工。 (2) 现场排水 a. 工程开工前在材料堆放场地、库房、工棚、电焊机棚及办公室周围设置排水沟,沿道路方向设置排水支干线,通入现场的雨水管干线,以利于装置地表水及时排除。 b. 雨水天到来之前由项目部组织对施工现场、材料堆放场地、库房、工棚、电焊机棚及办公室周围进行检查,已设置排水沟的使用排水畅通,无排水沟的必须及时设置排水沟。 c. 施工人员配齐个人用的雨具,保证雨天人员防护措施落实。 (3) 施工用电及防雷 a. 现场临时用电,主干线采用埋地敷设,开工前根据施工总平面布置完成;总配电箱到现场分配电箱、现场分配电箱到用电设备之间的电源电缆采用架空敷设,经项目部质安组检查确认固定牢靠、绝缘良好、保护设施齐全后才能投入使用。 b. 施工用电缆由电气专业人员进行架设并负责日常维护。 c. 对施工现场用电坚持日巡检,每周组织一次专检,检查内容包括开关箱、电焊机棚及工具棚等接地、接零是否可靠,开关箱、电焊机棚及工具棚的电源线出入口所设绝缘胶皮是否有损坏,所有用电设备漏电保护器是否失灵等。 d. 做好防雷电接地工作,所有电气设备应有防雷及雨措施,所有开关、按钮应置于防雨箱内、雷电及雨天要关门上锁,已安装的设备、管道应及时安装好接地避雷措施。在雨水天来临之前,对防雷接地系统进行统一接地电阻测定,电阻应不超过10Ω,不符合安全规定者立即整改。 e. 雨水施工阶段将施工用配电箱、电焊机、乙炔瓶、氧气瓶等加设防雨保护罩。 f. 雨水天施工,为安全起见,对现场潮湿场所的临时照明采用12伏电压供电。 (4) 吊装作业 a. 起重吊装作业应严格执行《起重吊装操作规程》,做到操作统一协调。 b. 现场进行起重吊装作业时,应根据地面情况及承载能力,在支腿下面适当加垫枕木或钢板。 c. 雷雨天气及视线不良的雾天应停止起重吊装作业。 d. 雷雨天气必须作业时设置避雷措施,用电设备必须重新检查确认接地装置良好、有效。 (5) 高空作业 a. 风力大于5级时,停止高空作业,以确保人身和设备安全。 b. 大雨水天严禁高空作业。小雨必须进行高空作业时,应穿防滑鞋,作业平台应有防滑措施,并系好安全带。 c. 雷电天气禁止在未做好防雷接地设施处作业。 (6) 运输 a. 雨水天运输遇路滑、视线差时,应降低速度,不超过中速行驶。 b. 雨水天运输要加强道路、货物、场地的调查工作。运输装、卸车都应做到心中有数,不违章、不超速、不超载。 (7) 土方开挖及回填 a. 土方开挖前如有积水应采取井点降水措施,确保地下水位不影响开挖要求。 b. 分段开挖,按照施工方案放坡并采取钢板桩连续支护,防止塌方。 c. 基础、基槽土方开挖的同时设置排水沟和集水井,及时排除槽、沟内积水。 d. 潜水泵和焊机电源线、焊机把线不能浸水,过路时穿保护管,每天使用前首先进行绝缘检查,确保安全施工。 e. 土方回填前先清除沟内积水。 (8) 防腐作业 a. 雨天或现场环境相对湿度大于80%时,停止防腐作业。 b. 材料除锈后必须立即进行防腐作业,因故停止后要重新进行除锈。 (9) 焊接作业 a. 露天作业下雨时严禁施焊;风速大于8m/s时严禁施焊;如必须焊接时使用可拆式焊接挡风、挡雨棚。 b. 环境相对湿度≥90%时,严禁施焊;必须施焊时应有良好去湿措施,如不能良好去湿必须停止施焊。环境相对湿度≥85%时。 c. 必须施焊时应调置挡风棚,否则,不得施焊。 d. 焊条按规定温度烘烤后方可使用;焊条随用随领,领取后应立即装入焊条桶,并注意盖好盖,使用过程中注意保持焊条筒筒盖密封,严防焊条受潮;剩余的焊条必须送回烘箱,经再次烘烤后方可使用;焊条最多只能重复烘干一次。 e. 每道焊口焊接前使用氧-乙炔焰对焊口周围烘烤,以清除水汽,然后进行焊接,确保焊接质量。 f. 每道焊口的焊接一次连续完成。 g. 雨天禁止施工碳素钢以外的其它材质管道。 h. 所有焊把线电缆必须绝缘良好,且电焊机接地良好。 (10) 材料设备保护 a. 雨水天来临时,采取措施防止已安装和待安装的设备、材料等雨淋受潮。 b. 管道预制场及材料等堆场采取部分封闭式结构,保证雨水天施工不受影响。 c. 包装完好的设备及材料可在使用前拆封并检验。 d. 材料库房要有良好的防雨性能,库房内湿度不应超过85%,存放库房的施工材料要集中码放或上架存放,不应直接放在地面上,不能上架的应架空垫高不低于200mm。 e. 焊材应设专库保管,库内湿度不应超过60%。 f. 保温材料堆放在封闭的库房内,下面应铺设隔潮层。 g. 露天堆放的水泥、建材、型材下面应垫起200mm高,必要时应加盖蓬布。 h. 半成品及成品堆放不能入库的要下垫上盖,防止水浸雨淋。 15-5
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
