资源描述

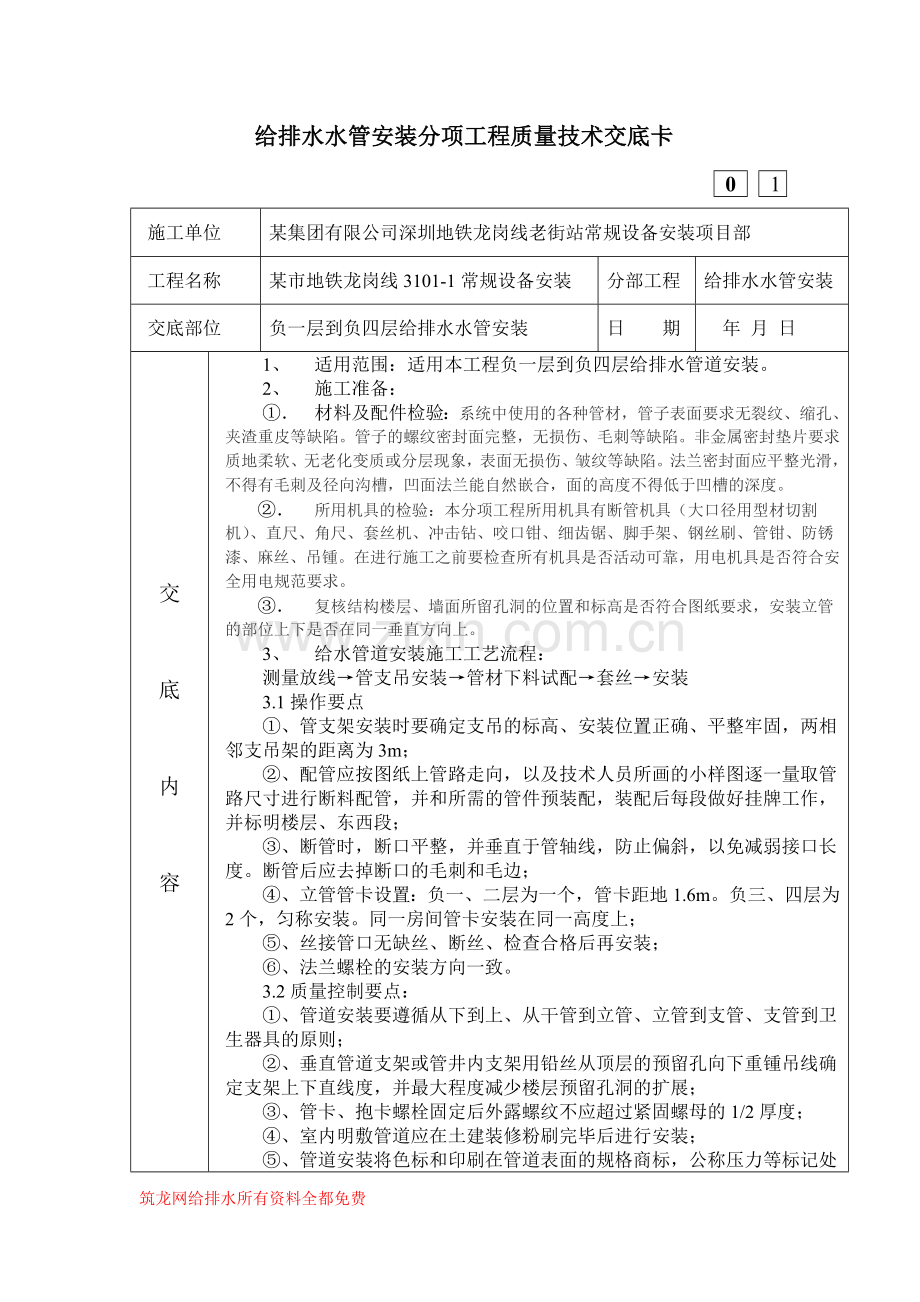

给排水水管安装分项工程质量技术交底卡
0 1
施工单位
某集团有限公司深圳地铁龙岗线老街站常规设备安装项目部
工程名称
某市地铁龙岗线3101-1常规设备安装
分部工程
给排水水管安装
交底部位
负一层到负四层给排水水管安装
日 期
年 月 日
交
底
内
容
1、 适用范围:适用本工程负一层到负四层给排水管道安装。
2、 施工准备:

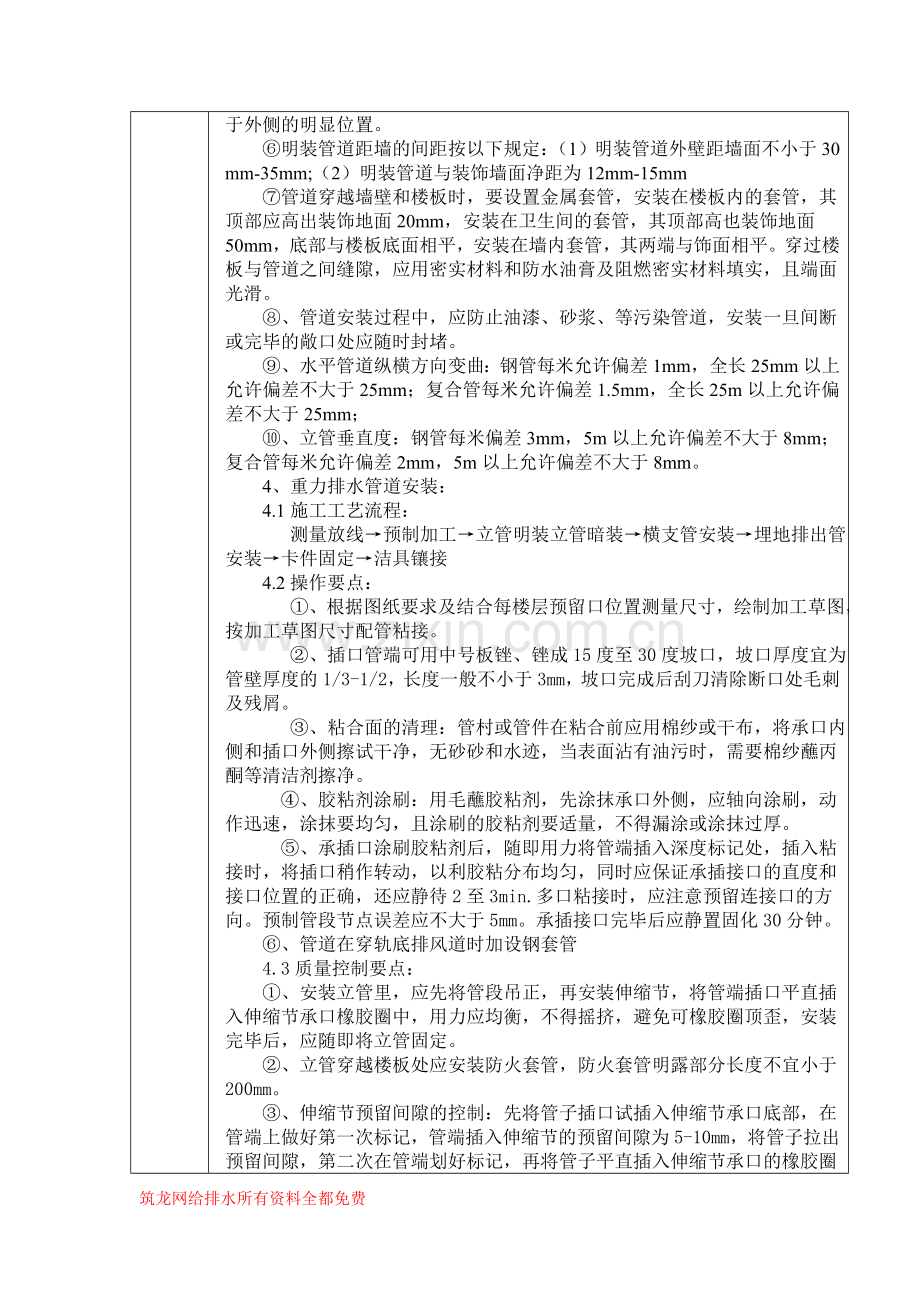

①. 材料及配件检验:系统中使用的各种管材,管子表面要求无裂纹、缩孔、夹渣重皮等缺陷。管子的螺纹密封面完整,无损伤、毛刺等缺陷。非金属密封垫片要求质地柔软、无老化变质或分层现象,表面无损伤、皱纹等缺陷。法兰密封面应平整光滑,不得有毛刺及径向沟槽,凹面法兰能自然嵌合,面的高度不得低于凹槽的深度。
②. 所用机具的检验:本分项工程所用机具有断管机具(大口径用型材切割机)、直尺、角尺、套丝机、冲击钻、咬口钳、细齿锯、脚手架、钢丝刷、管钳、防锈漆、麻丝、吊锺。在进行施工之前要检查所有机具是否活动可靠,用电机具是否符合安全用电规范要求。
③. 复核结构楼层、墙面所留孔洞的位置和标高是否符合图纸要求,安装立管的部位上下是否在同一垂直方向上。
3、 给水管道安装施工工艺流程:
测量放线→管支吊安装→管材下料试配→套丝→安装
3.1操作要点
①、管支架安装时要确定支吊的标高、安装位置正确、平整牢固,两相邻支吊架的距离为3m;
②、配管应按图纸上管路走向,以及技术人员所画的小样图逐一量取管路尺寸进行断料配管,并和所需的管件预装配,装配后每段做好挂牌工作,并标明楼层、东西段;
③、断管时,断口平整,并垂直于管轴线,防止偏斜,以免减弱接口长度。断管后应去掉断口的毛刺和毛边;
④、立管管卡设置:负一、二层为一个,管卡距地1.6m。负三、四层为2个,匀称安装。同一房间管卡安装在同一高度上;
⑤、丝接管口无缺丝、断丝、检查合格后再安装;
⑥、法兰螺栓的安装方向一致。
3.2质量控制要点:
①、管道安装要遵循从下到上、从干管到立管、立管到支管、支管到卫生器具的原则;
②、垂直管道支架或管井内支架用铅丝从顶层的预留孔向下重锺吊线确定支架上下直线度,并最大程度减少楼层预留孔洞的扩展;
③、管卡、抱卡螺栓固定后外露螺纹不应超过紧固螺母的1/2厚度;
④、室内明敷管道应在土建装修粉刷完毕后进行安装;
⑤、管道安装将色标和印刷在管道表面的规格商标,公称压力等标记处于外侧的明显位置。
⑥明装管道距墙的间距按以下规定:(1)明装管道外壁距墙面不小于30 mm-35mm;(2)明装管道与装饰墙面净距为12mm-15mm
⑦管道穿越墙壁和楼板时,要设置金属套管,安装在楼板内的套管,其顶部应高出装饰地面20mm,安装在卫生间的套管,其顶部高也装饰地面50mm,底部与楼板底面相平,安装在墙内套管,其两端与饰面相平。穿过楼板与管道之间缝隙,应用密实材料和防水油膏及阻燃密实材料填实,且端面光滑。
⑧、管道安装过程中,应防止油漆、砂浆、等污染管道,安装一旦间断或完毕的敞口处应随时封堵。
⑨、水平管道纵横方向变曲:钢管每米允许偏差1mm,全长25mm以上允许偏差不大于25mm;复合管每米允许偏差1.5mm,全长25m以上允许偏差不大于25mm;
⑩、立管垂直度:钢管每米偏差3mm,5m以上允许偏差不大于8mm;复合管每米允许偏差2mm,5m以上允许偏差不大于8mm。
4、重力排水管道安装:
4.1施工工艺流程:
测量放线→预制加工→立管明装立管暗装→横支管安装→埋地排出管安装→卡件固定→洁具镶接
4.2操作要点:
①、根据图纸要求及结合每楼层预留口位置测量尺寸,绘制加工草图,按加工草图尺寸配管粘接。
②、插口管端可用中号板锉、锉成15度至30度坡口,坡口厚度宜为管壁厚度的1/3-1/2,长度一般不小于3mm,坡口完成后刮刀清除断口处毛刺及残屑。
③、粘合面的清理:管村或管件在粘合前应用棉纱或干布,将承口内侧和插口外侧擦试干净,无砂砂和水迹,当表面沾有油污时,需要棉纱蘸丙酮等清洁剂擦净。
④、胶粘剂涂刷:用毛蘸胶粘剂,先涂抹承口外侧,应轴向涂刷,动作迅速,涂抹要均匀,且涂刷的胶粘剂要适量,不得漏涂或涂抹过厚。
⑤、承插口涂刷胶粘剂后,随即用力将管端插入深度标记处,插入粘接时,将插口稍作转动,以利胶粘分布均匀,同时应保证承插接口的直度和接口位置的正确,还应静待2至3min.多口粘接时,应注意预留连接口的方向。预制管段节点误差应不大于5mm。承插接口完毕后应静置固化30分钟。
⑥、管道在穿轨底排风道时加设钢套管
4.3质量控制要点:
①、安装立管里,应先将管段吊正,再安装伸缩节,将管端插口平直插入伸缩节承口橡胶圈中,用力应均衡,不得摇挤,避免可橡胶圈顶歪,安装完毕后,应随即将立管固定。
②、立管穿越楼板处应安装防火套管,防火套管明露部分长度不宜小于200mm。
③、伸缩节预留间隙的控制:先将管子插口试插入伸缩节承口底部,在管端上做好第一次标记,管端插入伸缩节的预留间隙为5-10mm,将管子拉出预留间隙,第二次在管端划好标记,再将管子平直插入伸缩节承口的橡胶圈中,插入深度以延第二次标记为准,插好后即把管子固定完毕
④、伸缩节安装时,一端靠近固定支架,第一个滑动支架距伸缩节的另一端为4DN,第二个滑动支架距第一个滑动支架为14DN。
5其它注意事项;
① 所有管道在安装完毕后都要对其端部进行封堵;
② 在安装过程中如遇有障碍物可适当调整管子的走向,管子的下料长度以现场测量为准;
③ 在安装过程中要有专人下料配管,在保证工序顺利进行的同时,最大限度的减少材料的浪费;
专业技术负责人: 交底人: 接受人:
筑龙网给排水所有资料全都免费
展开阅读全文
