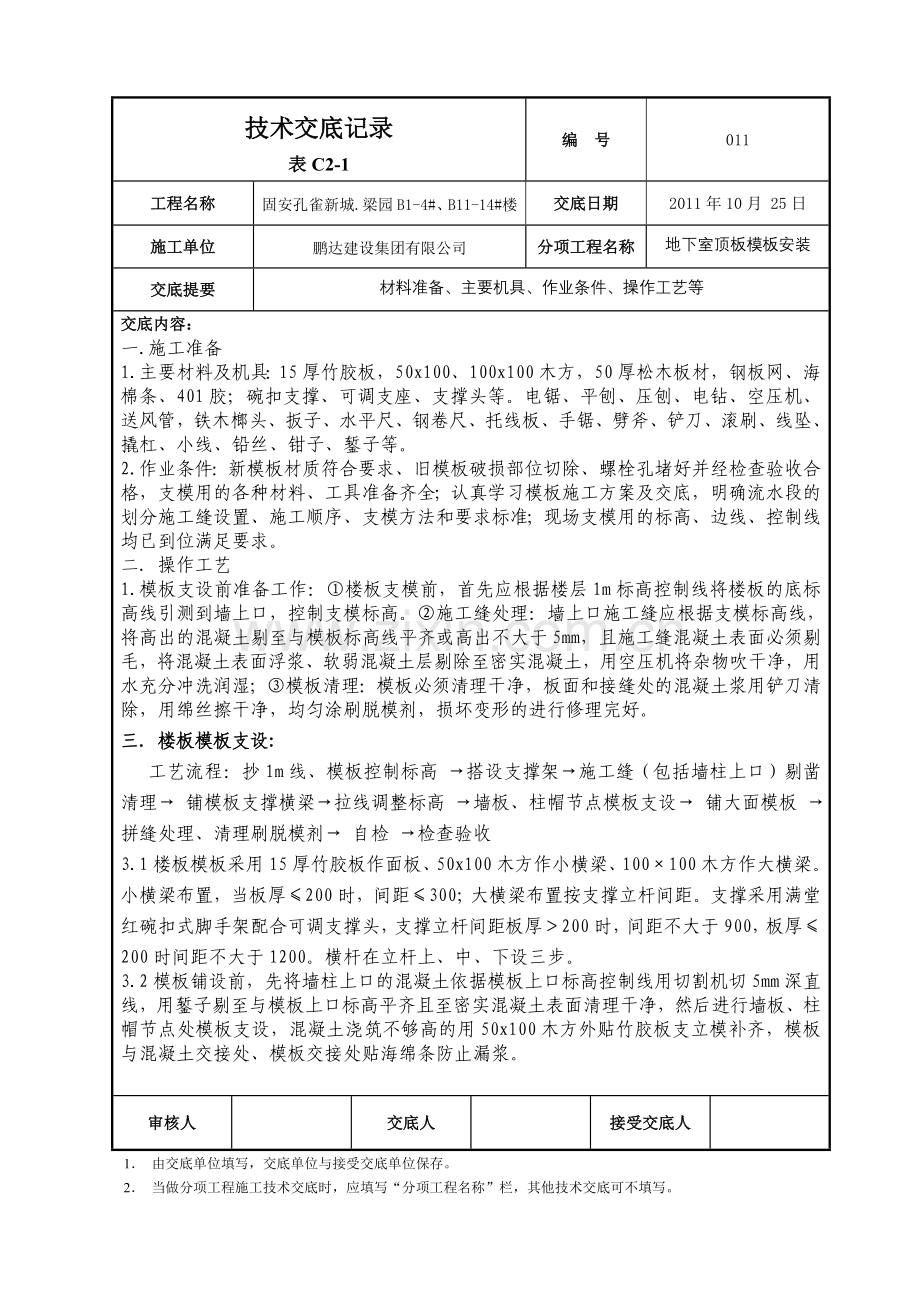

技术交底记录
表C2-1
编 号
011
工程名称
固安孔雀新城.梁园B1-4#、B11-14#楼
交底日期
2011年10月 25日
施工单位
鹏达建设集团有限公司
分项工程名称
地下室顶板模板安装
交底提要
材料准备、主要机具、作业条件、操作工艺等
交底内容:
一.施工准备
1.主要材料及机具:15厚竹胶板,50x100、100x100木方,50厚松木板材,钢板网、海棉条、401胶;碗扣支撑、可调支座、支撑头等。电锯、平刨、压刨、电钻、空压机、送风管,铁木榔头、扳子、水平尺、钢卷尺、托线板、手锯、劈斧、铲刀、滚刷、线坠、撬杠、小线、铅丝、钳子、錾子等。
2.作业条件:新模板材质符合要求、旧模板破损部位切除、螺栓孔堵好并经检查验收合格,支模用的各种材料、工具准备齐全;认真学习模板施工方案及交底,明确流水段的划分施工缝设置、施工顺序、支模方法和要求标准;现场支模用的标高、边线、控制线均已到位满足要求。
二.操作工艺
1.模板支设前准备工作:①楼板支模前,首先应根据楼层1m标高控制线将楼板的底标高线引测到墙上口,控制支模标高。②施工缝处理:墙上口施工缝应根据支模标高线,将高出的混凝土剔至与模板标高线平齐或高出不大于5mm,且施工缝混凝土表面必须剔毛,将混凝土表面浮浆、软弱混凝土层剔除至密实混凝土,用空压机将杂物吹干净,用水充分冲洗润湿;③模板清理:模板必须清理干净,板面和接缝处的混凝土浆用铲刀清除,用绵丝擦干净,均匀涂刷脱模剂,损坏变形的进行修理完好。
三.楼板模板支设:
工艺流程:抄1m线、模板控制标高 →搭设支撑架→施工缝(包括墙柱上口)剔凿清理→ 铺模板支撑横梁→拉线调整标高 →墙板、柱帽节点模板支设→ 铺大面模板 →拼缝处理、清理刷脱模剂→ 自检 →检查验收
3.1楼板模板采用15厚竹胶板作面板、50x100木方作小横梁、100×100木方作大横梁。小横梁布置,当板厚≤200时,间距≤300;大横梁布置按支撑立杆间距。支撑采用满堂红碗扣式脚手架配合可调支撑头,支撑立杆间距板厚>200时,间距不大于900,板厚≤200时间距不大于1200。横杆在立杆上、中、下设三步。
3.2模板铺设前,先将墙柱上口的混凝土依据模板上口标高控制线用切割机切5mm深直线,用錾子剔至与模板上口标高平齐且至密实混凝土表面清理干净,然后进行墙板、柱帽节点处模板支设,混凝土浇筑不够高的用50x100木方外贴竹胶板支立模补齐,模板与混凝土交接处、模板交接处贴海绵条防止漏浆。
审核人
交底人
接受交底人
1. 由交底单位填写,交底单位与接受交底单位保存。
2. 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

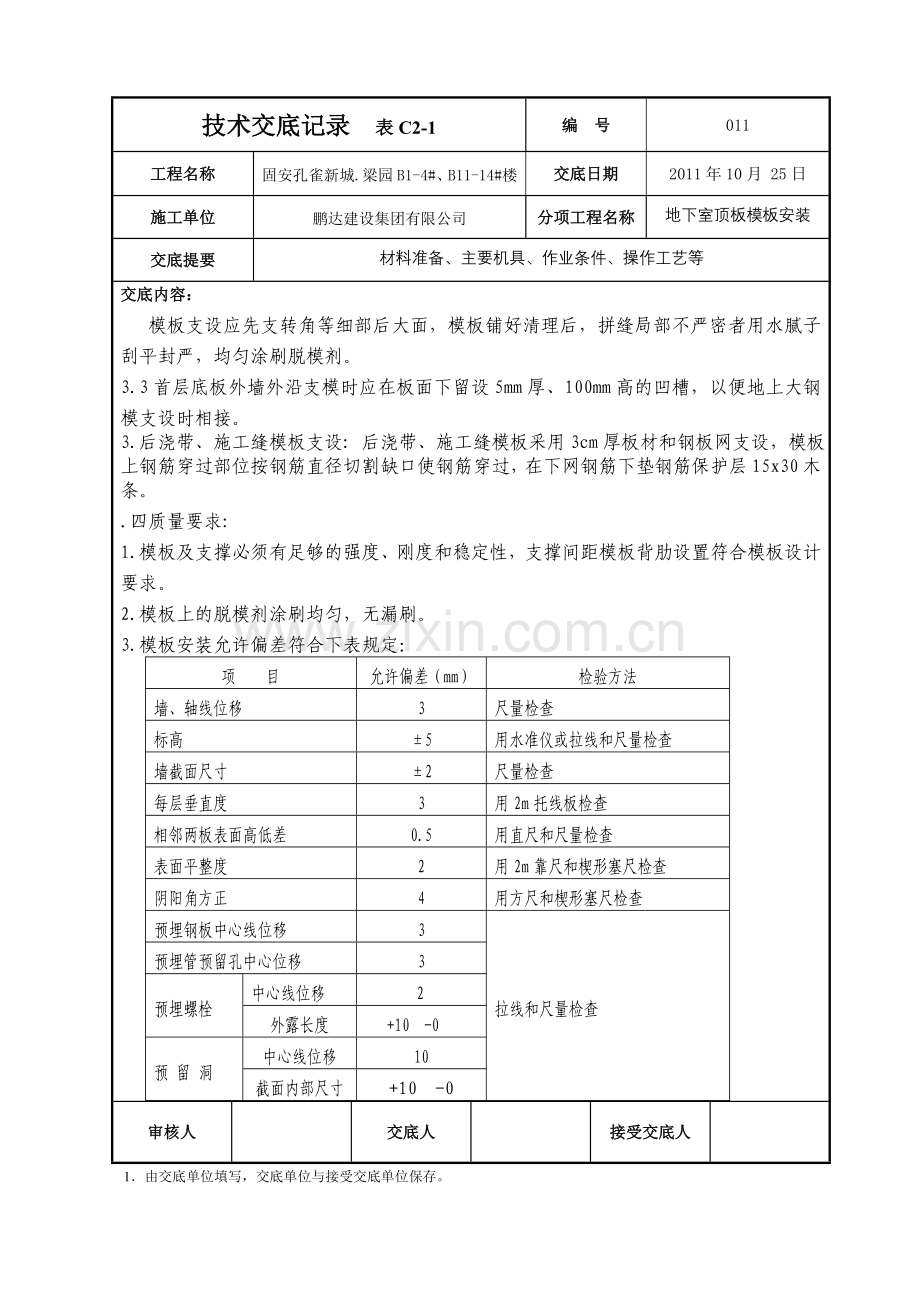

技术交底记录 表C2-1
编 号
011
工程名称
固安孔雀新城.梁园B1-4#、B11-14#楼
交底日期
2011年10月 25日
施工单位
鹏达建设集团有限公司
分项工程名称
地下室顶板模板安装
交底提要
材料准备、主要机具、作业条件、操作工艺等
交底内容:
模板支设应先支转角等细部后大面,模板铺好清理后,拼缝局部不严密者用水腻子刮平封严,均匀涂刷脱模剂。
3.3首层底板外墙外沿支模时应在板面下留设5mm厚、100mm高的凹槽,以便地上大钢模支设时相接。
3.后浇带、施工缝模板支设: 后浇带、施工缝模板采用3cm厚板材和钢板网支设,模板上钢筋穿过部位按钢筋直径切割缺口使钢筋穿过,在下网钢筋下垫钢筋保护层15x30木条。
.四质量要求:
1.模板及支撑必须有足够的强度、刚度和稳定性,支撑间距模板背肋设置符合模板设计要求。
2.模板上的脱模剂涂刷均匀,无漏刷。
3.模板安装允许偏差符合下表规定:
项 目
允许偏差(mm)
检验方法
墙、轴线位移
3
尺量检查
标高
±5
用水准仪或拉线和尺量检查
墙截面尺寸
±2
尺量检查
每层垂直度
3
用2m托线板检查
相邻两板表面高低差
0.5
用直尺和尺量检查
表面平整度
2
用2m靠尺和楔形塞尺检查
阴阳角方正
4
用方尺和楔形塞尺检查
预埋钢板中心线位移
3
拉线和尺量检查
预埋管预留孔中心位移
3
预埋螺栓
中心线位移
2
外露长度
+10 -0
预 留 洞
中心线位移
10
截面内部尺寸
+10 -0
审核人
交底人
接受交底人
1.由交底单位填写,交底单位与接受交底单位保存。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编 号
011
工程名称
固安孔雀新城.梁园B1-4#、B11-14#楼
交底日期
2011年10月 25日
施工单位
鹏达建设集团有限公司
分项工程名称
地下室顶板模板安装
交底提要
材料准备、主要机具、作业条件、操作工艺等
交底内容:
五.模板拆除
1.拆模时间控制:侧模拆除,在砼强度保证其表面及棱角不因模板拆除而受损时方可拆除,具体时间根据不同气温阶段混凝土同养试块强度报告达到1.2MPa的时间确定;底模拆除根据混凝土同条件养护试块的试压强度报告和楼板的浇筑层数确定,首先楼板混凝土强度应达到规范要求,且施工层下有两层楼板支撑。拆模前必须填拆模申请单,经技术人员批准后方可拆除。
2.拆模顺序和方法:模板拆除应遵循先支的后拆,后支的先拆,先非承重部位和后承重部位以及自上而下顺序的原则。楼板模板拆除,应先将可调支撑头丝扣旋转降低,将模板背肋和部分支撑拆除,然后拆除楼板模板和其余支撑。车库顶板模板及支撑拆除待混凝土强度达到设计强度100%方可拆除,上部土方回填时板下应设支撑加固,后浇带两侧预留两跨模板及支撑(不小于2m)在结构封顶,后浇带浇筑完毕混凝土强度达到设计值100%土方回填后方可拆除。养护支撑布置详见附图。
六.成品保护措施
1.模板存放场地要平整夯实硬化处理,模板按规格分类存放,木模板平
放时,下部要垫100*100木方且间距不应过大,立放时要搭设模板架存放,保证模板不扭曲不变形,不可乱堆乱放或在模板上堆放钢管等配件。下雨天木模板及时用塑料布覆盖保护。
2.模板应编号按号入位,防止用错损坏模板,尤其楼板模板下层模板拆下后用在上层相应部位,尽量减少切割,模板切割应采用电锯,切割后的边角应涂刷模板面漆防止开裂。
3.模板上开孔时必须用开孔器,严禁用錾子剔凿开孔;模板支设完毕后,
在上面焊接或气焊切割时模板上应垫铁板保护,防止烧伤模板。
4.拆除模板时,不得用大锤、撬棍硬砸猛撬,应按照拆模要求进行拆除,
以免砼受到损伤和损坏模板。竹胶板墙模拆除如对拉螺栓需切割时,必须用带孔(孔直径能穿过螺栓即可)的钢板穿过螺栓垫在模板表面保护。
审核人
交底人
接受交底人
1. 由交底单位填写,交底单位与接受交底单位保存。
2. 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录
表C2-1
编 号
011
工程名称
固安孔雀新城.梁园B1-4#、B11-14#楼
交底日期
2011年10月 25日
施工单位
鹏达建设集团有限公司
分项工程名称
地下室顶板模板安装
交底提要
材料准备、主要机具、作业条件、操作工艺等
交底内容:
5.模板施工时应注意对绑扎好钢筋,水、电预埋管线的保护,防止碰撞损坏,支模用的模板定位钢筋禁止与结构钢筋焊接,应设附加钢筋焊接,附加钢筋与结构钢筋绑扎牢固;定位钢筋端部须用无齿锯切平,刷1.5cm长防锈漆外套塑料帽防止返锈。
审核人
交底人
接受交底人
1.由交底单位填写,交底单位与接受交底单位保存。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
