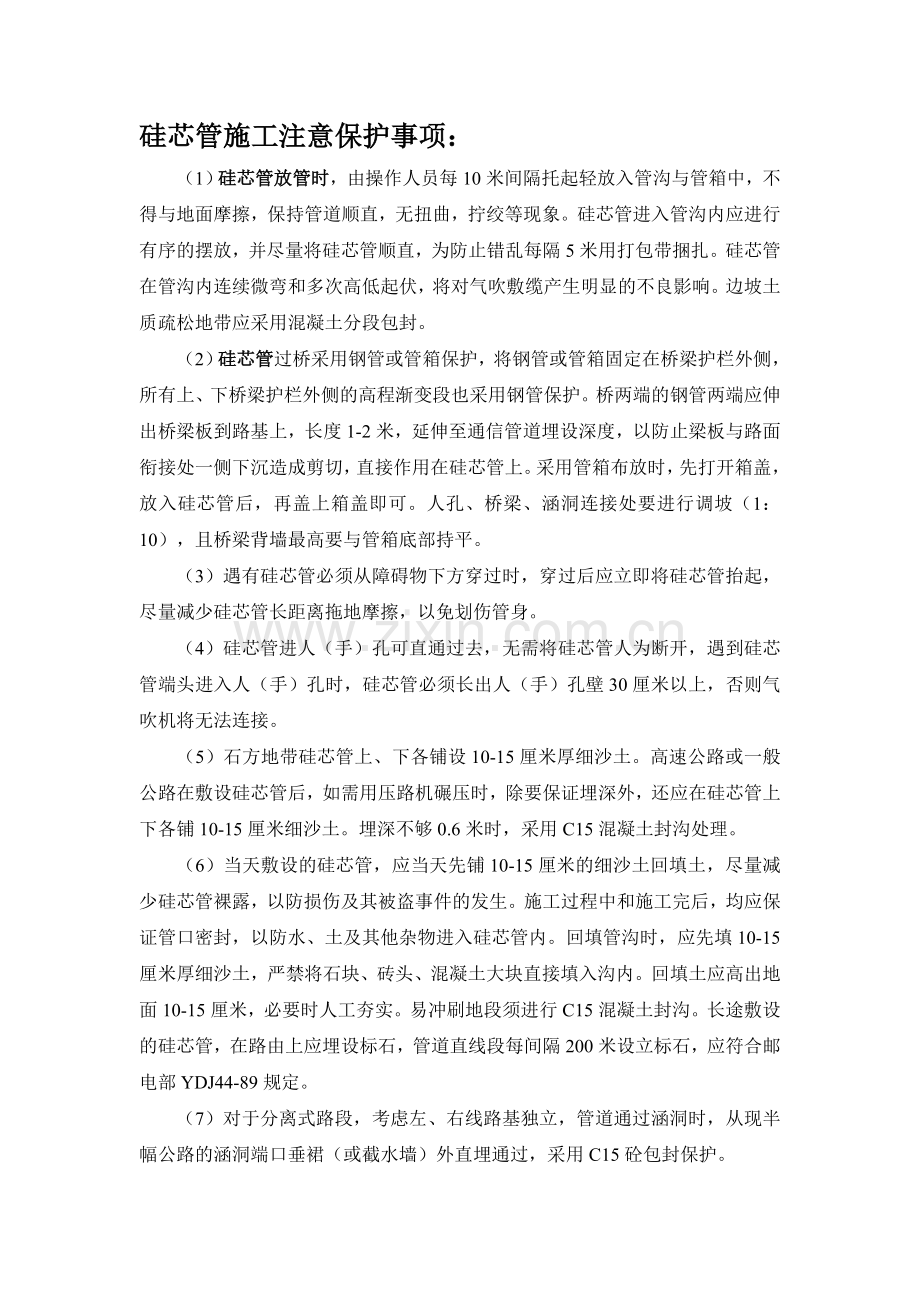

硅芯管施工注意保护事项:   (1)硅芯管放管时,由操作人员每10米间隔托起轻放入管沟与管箱中,不得与地面摩擦,保持管道顺直,无扭曲,拧绞等现象。硅芯管进入管沟内应进行有序的摆放,并尽量将硅芯管顺直,为防止错乱每隔5米用打包带捆扎。硅芯管在管沟内连续微弯和多次高低起伏,将对气吹敷缆产生明显的不良影响。边坡土质疏松地带应采用混凝土分段包封。   (2)硅芯管过桥采用钢管或管箱保护,将钢管或管箱固定在桥梁护栏外侧,所有上、下桥梁护栏外侧的高程渐变段也采用钢管保护。桥两端的钢管两端应伸出桥梁板到路基上,长度1-2米,延伸至通信管道埋设深度,以防止梁板与路面衔接处一侧下沉造成剪切,直接作用在硅芯管上。采用管箱布放时,先打开箱盖,放入硅芯管后,再盖上箱盖即可。人孔、桥梁、涵洞连接处要进行调坡(1:10),且桥梁背墙最高要与管箱底部持平。   (3)遇有硅芯管必须从障碍物下方穿过时,穿过后应立即将硅芯管抬起,尽量减少硅芯管长距离拖地摩擦,以免划伤管身。   (4)硅芯管进人(手)孔可直通过去,无需将硅芯管人为断开,遇到硅芯管端头进入人(手)孔时,硅芯管必须长出人(手)孔壁30厘米以上,否则气吹机将无法连接。   (5)石方地带硅芯管上、下各铺设10-15厘米厚细沙土。高速公路或一般公路在敷设硅芯管后,如需用压路机碾压时,除要保证埋深外,还应在硅芯管上下各铺10-15厘米细沙土。埋深不够0.6米时,采用C15混凝土封沟处理。   (6)当天敷设的硅芯管,应当天先铺10-15厘米的细沙土回填土,尽量减少硅芯管裸露,以防损伤及其被盗事件的发生。施工过程中和施工完后,均应保证管口密封,以防水、土及其他杂物进入硅芯管内。回填管沟时,应先填10-15厘米厚细沙土,严禁将石块、砖头、混凝土大块直接填入沟内。回填土应高出地面10-15厘米,必要时人工夯实。易冲刷地段须进行C15混凝土封沟。长途敷设的硅芯管,在路由上应埋设标石,管道直线段每间隔200米设立标石,应符合邮电部YDJ44-89规定。   (7)对于分离式路段,考虑左、右线路基独立,管道通过涵洞时,从现半幅公路的涵洞端口垂裙(或截水墙)外直埋通过,采用C15砼包封保护。  5)、硅芯管的连接:硅芯管配套接续密封连接件的规格、程式应符合设计规定。硅芯管的切割、连接等应使用专用工具操作。接头点应尽量不设置在常年或季节性积水地段。接头点应尽量远离高温热源及其他易受腐蚀地区。硅芯管敷设后不能立即接续时,硅芯管应留有充足的重叠长度,以备日后接续使用,同时掩埋保护并做出标志。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
