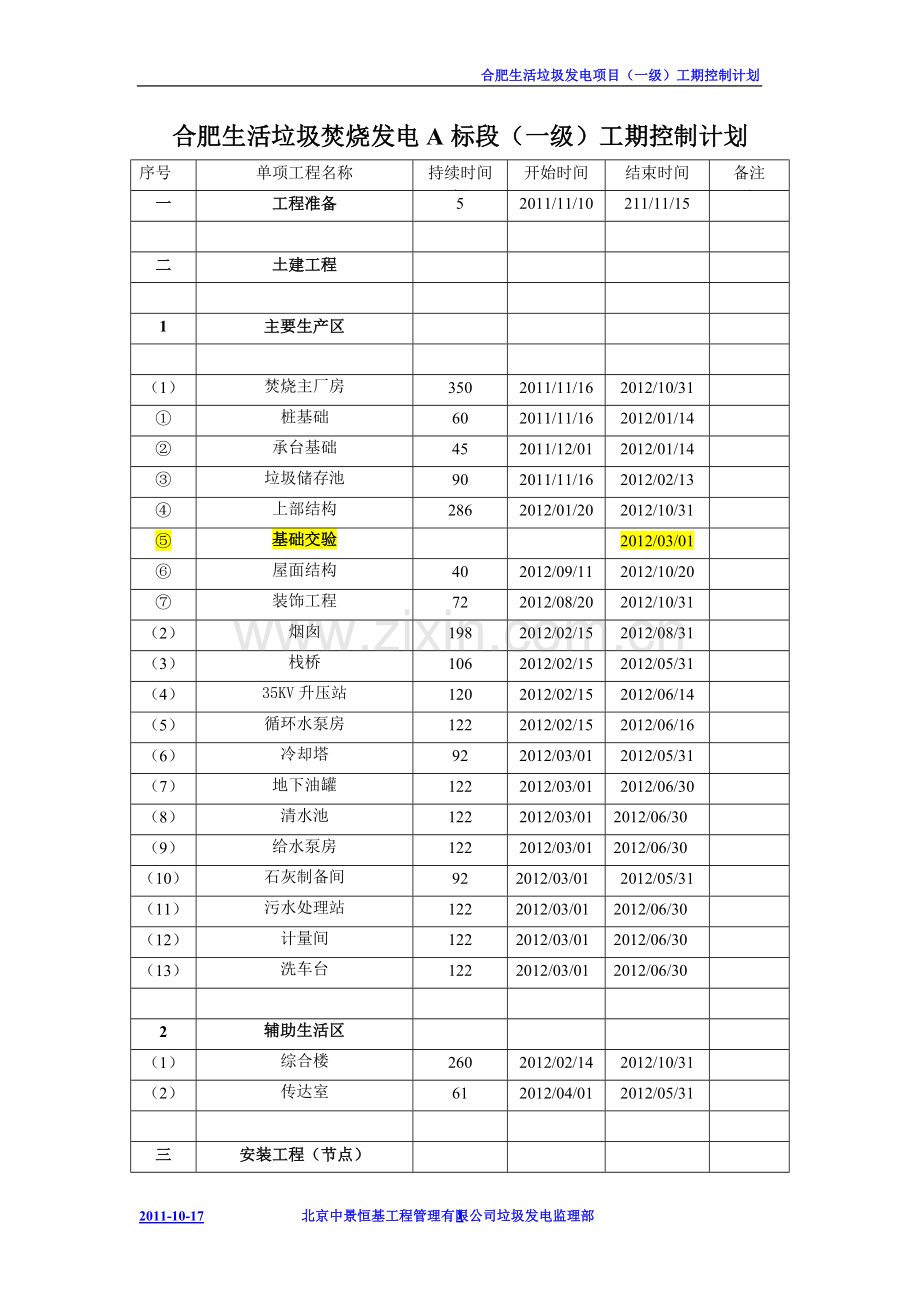

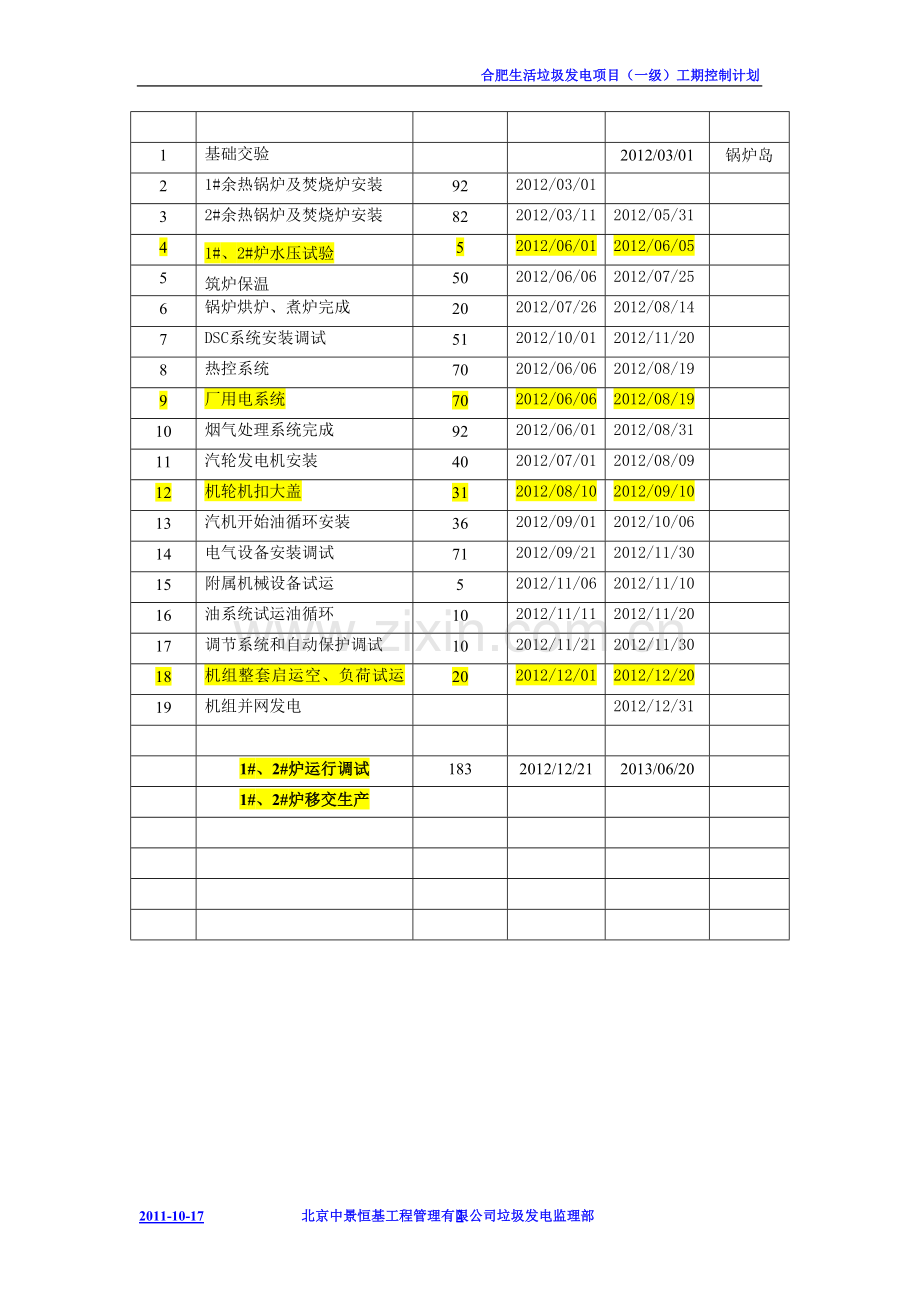

合肥生活垃圾发电项目(一级)工期控制计划 合肥生活垃圾焚烧发电A标段(一级)工期控制计划 序号 单项工程名称 持续时间间 开始时间 结束时间 备注 注 一 工程准备 5 2011/11/10 211/11/15 二 土建工程 1 主要生产区 (1) 焚烧主厂房 350 2011/11/16 2012/10/31 ① 桩基础 60 2011/11/16 2012/01/14 ② 承台基础 45 2011/12/01 2012/01/14 ③ 垃圾储存池 90 2011/11/16 2012/02/13 ④ 上部结构 286 2012/01/20 2012/10/31 ⑤ 基础交验 2012/03/01 ⑥ 屋面结构 40 2012/09/11 2012/10/20 ⑦ 装饰工程 72 2012/08/20 2012/10/31 (2) 烟囱 198 2012/02/15 2012/08/31 (3) 栈桥 106 2012/02/15 2012/05/31 (4) 35KV升压站 120 2012/02/15 2012/06/14 (5) 循环水泵房 122 2012/02/15 2012/06/16 (6) 冷却塔 92 2012/03/01 2012/05/31 (7) 地下油罐 122 2012/03/01 2012/06/30 (8) 清水池 122 2012/03/01 2012/06/30 (9) 给水泵房 122 2012/03/01 2012/06/30 (10) 石灰制备间 92 2012/03/01 2012/05/31 (11) 污水处理站 122 2012/03/01 2012/06/30 (12) 计量间 122 2012/03/01 2012/06/30 (13) 洗车台 122 2012/03/01 2012/06/30 2 辅助生活区 (1) 综合楼 260 2012/02/14 2012/10/31 (2) 传达室 61 2012/04/01 2012/05/31 三 安装工程(节点) 1 基础交验 2012/03/01 锅炉岛 2 1#余热锅炉及焚烧炉安装 92 2012/03/01 3 2#余热锅炉及焚烧炉安装 82 2012/03/11 2012/05/31 4 1#、2#炉水压试验 5 2012/06/01 2012/06/05 5 筑炉保温 50 2012/06/06 2012/07/25 6 锅炉烘炉、煮炉完成 20 2012/07/26 2012/08/14 7 DSC系统安装调试 51 2012/10/01 2012/11/20 8 热控系统 70 2012/06/06 2012/08/19 9 厂用电系统 70 2012/06/06 2012/08/19 10 烟气处理系统完成 92 2012/06/01 2012/08/31 11 汽轮发电机安装 40 2012/07/01 2012/08/09 12 机轮机扣大盖 31 2012/08/10 2012/09/10 13 汽机开始油循环安装 36 2012/09/01 2012/10/06 14 电气设备安装调试 71 2012/09/21 2012/11/30 15 附属机械设备试运 5 2012/11/06 2012/11/10 16 油系统试运油循环 10 2012/11/11 2012/11/20 17 调节系统和自动保护调试 10 2012/11/21 2012/11/30 18 机组整套启运空、负荷试运转 20 2012/12/01 2012/12/20 19 机组并网发电 2012/12/31 1#、2#炉运行调试 183 2012/12/21 2013/06/20 1#、2#炉移交生产 2 2011-10-17 北京中景恒基工程管理有限公司垃圾发电监理部
