收藏 分销(赏)

电大土木工程.docx

上传人:胜**** 文档编号:1185005 上传时间:2024-04-17 格式:DOCX 页数:56 大小:266.78KB
下载 相关 举报
电大土木工程.docx_第1页
第1页 / 共56页
电大土木工程.docx_第2页
第2页 / 共56页
电大土木工程.docx_第3页
第3页 / 共56页
电大土木工程.docx_第4页
第4页 / 共56页
电大土木工程.docx_第5页
第5页 / 共56页
点击查看更多>>
资源描述

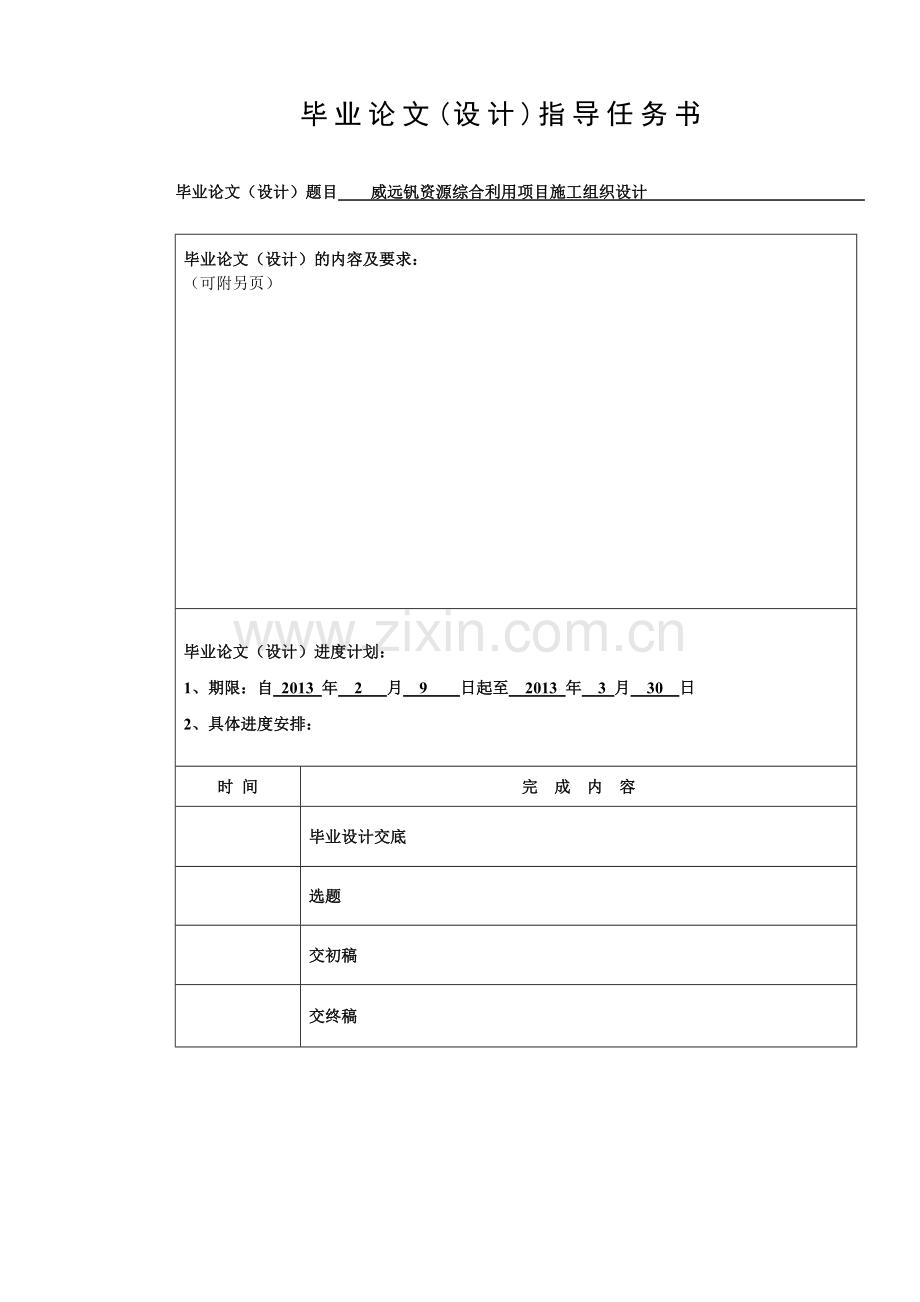

1、毕业论文(设计)指导任务书毕业论文(设计)题目 威远钒资源综合利用项目施工组织设计 毕业论文(设计)的内容及要求:(可附另页)毕业论文(设计)进度计划:1、期限:自 2013 年 2 月 9 日起至 2013 年 3 月 30 日2、具体进度安排:时 间完 成 内 容毕业设计交底选题交初稿交终稿毕业论文(设计)教师指导记录表重庆广播电视大学 试点单位 重庆广播电视大学开放教育学院 指导教师 第一次指导指导时间: 2013 年2月9日指导内容:毕业设计交底,下达毕业设计任务书。第二次指导指导时间:2013 年2月19日指导内容:进行毕业设计课题选择,确定设计课题。第三次指导指导时间:2013 年

2、3月1日指导内容:对初稿进行指导,存在以下问题:未按任务书要求撰写,未按要求完成6张图纸,已完成2张图纸,特别提醒:毕业设计规范中要求的内容务必齐全。第四次指导指导时间:2013 年3月22日指导内容:指导内容:对二稿进行指导,指出设计中存在的问题及不足,直至最终完成论文的修改。再次提醒,请该同学补足6张所需的图纸,并按照论文格式要求修改论文格式。第五次指导指导时间:2013 年3月28日指导内容:定稿摘要施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。本施工组织设计是针对威远钒资源综合利用项目工

3、程设计方案的纲领性文件。编制时对项目管理机构设置、施工总体部署、施工准备、主要分部分项工程施工方法、工程质量保证措施、安全及文明施工措施、施工现场管理措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。 本设计主要包括以下内容:工程施工组织设计书、施工平面布置图。为确保工期、质量及安全、文明工地,节约成本等条件,编制出针对性的施工组织设计,每个分部分项工程的特点、结构特征、施工难易程度工期和质量要求,编制出切实可行的施工方案。以指导施工顺利地完成本工程项目的建设,控制工程成本,创建优质工程。关键词:工程概况,平面布置及

4、管理,施工进度计划,施工方案目 录一、工程概况.6(一)编制依据.6(二)工程简介.6二、施工准备及机构布置.6(一)施工准备.6(二)施工人员进场.7(三)工程准备.7(四)施工机械配置.7(五)材料准备.8(六)劳动力使用计划.8(七)施工队伍选择.9三、主要分部分项工程的施工方案16(一)基础工程.16(二)0.00以上主体结构钢筋砼现浇排架柱、现浇框架梁板、设备操作平台施工方案.18四、施工进度计划及工期控制措施42(一)施工组织措施.42(二)施工技术措施.42(三)土建与安装相关专业的协调控制措施43(四)雨季施工保证措施.43五、工程质量保证措施.43(一)项目部领导职责:.43

5、(二)工程质量目标:.43(三)保证质量措施.44六、安全文明施工、环保措施.45七、水电使用计划.48八、季节性施工和成品保护措施.48(一)雨季施工措施.48(二)农忙季节施工措施.50(三)夏季施工措施.51(四)成品保护措施.51九、新工艺、新技术、新设备、新材料的应用53(一)新工艺、新技术的应用.53(二)新材料的应用.54(三)先进的小型机械、仪器设备应用54(四)计算机辅助管理及网络技术.54威远钒资源综合利用项目烧结工程施工组织设计工程概况编制依据设计施工图、工程投标书、 工程招标文件及现行施工验收规范。工程简介 本工程为威远钒资源综合利用项目烧结工程成品矿槽、筛分室,位于四

6、川省威远县连界镇。该工程东面临近边坡,南面为转运站,西面为公路,现场比较狭窄。该工程底层建筑面积约为1400平方米。工程结构形式:成品矿槽为独立基础排架柱结构,长64.00米,宽8.00米,主体独立基础及设备基础均为现浇钢筋砼基础,平台为砼平台和钢平台,砼标号为C30和C25。筛分室为现浇框架结构,长33.50米,宽27.00米。共四层,基础为现浇钢筋砼独立基础,柱子和梁为钢筋砼排架柱及连续梁,砼标号C25和C30。该工程工期较短,施工时需进行平行作业流水作业和交叉作业。施工条件:本工程为“三边工程”,边设计边施工边安装。工期短,土建施工绝对工期为80天。施工高峰为雨季施工,施工自然环境条件差

7、。施工及生活用电可从建设方供电网接出,施工用水可从甲方供水网路中搭出,施工道路畅通,矿区内部公路通至现场,并与外部公路相连,各种临时设施用地已具备。施工准备及机构布置(一) 施工准备技术准备调查研究和收集资料了解地形、地貌、水电、当地的气象资料(最高气温、最低气温、季节主导风向、风力、降水等。)认真组织项目部有关人员熟悉图纸和审查施工图及设计说明书,做好土质会审工作。熟悉施工组织设计及施工图纸,根据设计图纸及现场情况编制细部施工作业方案,确保项目目标实现,并认真备齐以下规范及标准以便进行施工和检查。GB50204-2002混凝土结构工程施工及验收规范GB50205-2001钢结构工程施工及验收

8、规范GB50221-2001钢结构工程质量检查评定标准JGJ/T10-95泵送砼技术规程JGJ81-91建筑钢结构焊接规程JGJ/T98-2000砌筑砂浆配合比设计规程JGJ/T55-2000普通混凝土配合比设计规程GB5011-2001建筑抗震设计规程GB50300-2001建筑工程施工质量验收统一标准JGJ59-99建筑施工安全检查标准GB/T14684建筑用砂GB/T14685建筑用卵石、碎石施工人员进场 按工程施工准备计划分期分批及时组织好施工人员进入施工现场。工程准备1. 完成实测、定位工作。做好工程轴线控制基桩和高程控制水准点。形成施工需要的“三通一平”按业主提供的水源、电源及施工

9、总平面布置图做好水、电、办公室及职工宿舍等大临设施施工,临时施工道路尽量利用永久性道路。施工机械配置针对工程特点,为保证工程按期竣工,砼主要由砼泵输送到灌筑部位,垂直运输选用塔吊,配备汽车吊配合以提高机械化施工程度。成品矿槽及筛分室设置QTZ63塔吊2台、电焊机6台、钢筋加工设备一套、钢筋对焊机2台、气体保护焊机3台套、木工多用机1台等机械设备。选择机械具体详见主要施工机械设备配置表。表一 主 要 施 工 机 械 一 览 表 序号机械名称型号功率单位数量主要施工部位1钢筋切断机GJ5-407 台 1 钢筋加工2钢筋弯曲机WJ40-15.5台1钢筋加工3钢筋调直机TQ4-149台1钢筋调直4闪光

10、对焊机AG-30010台1钢筋对焊5气体保护焊机BX3-30023 台 3钢结构制作6电渣压力焊BX2-100076 套 37 电动切割机G3J-41022 台 4 钢结构下料8 塔吊 QTZ6331 台2垂直运输9砼插入式振捣器HZ6P-7022 台 6砼工程浇灌10平板式振捣器PZ-5005台 2砼工程浇灌11ZL40装载机 辆 1材料供应12木工多用机MB504A3 台 1材料准备1. 主材按预算组织供应,零星材料提前做好计划。对所需进场的机具,提前做好检查维修工作,按计划落实进场安装就位、调试完毕,投入施工状态。劳动力使用计划表二 劳动力使用计划表序号工种名称单位数量备注1施工管理名2

11、0两班作业2机电工名12两班作业3机械运转工名6两班作业4钢筋工名40两班作业5木工名60两班作业6架子工名207砼工名40两班作业8普工名80两班作业9焊工名30两班作业10砖工名2011装修工名40两班作业施工队伍选择为了确保工程施工进度和工程质量要求,组织我公司曾经参与多个相似类型工程施工的项目部为主体,根据工程的需要调配一定的工程技术管理人员,配备专业性较强的各种专业班组,全面推行工程建设项目法管理,开展全面质量管理活动,按ISO 9002标准要求进行管理,并随工程进度做好隐蔽签证及资料收集工程项目部岗位职责1. 项目经理岗位职责(1) 认真贯彻执行中华人民共和国建筑法、中华人民共和国

12、安全生产法及国家、行业的规范、规程、标准和公司质量、环境保护、职业安全健康全兼容管理手册、程序文件和作业指导书及企业指定的各项规章制度,切实履行与建设单位和公司签订的各项合同,确保完成公司下达的各项经济技术指标。(2) 负责组建精干、高效的项目管理班子,并确定项目经理部各类管理人员的职责权限和组织制定各项规章制度。(3) 负责项目部范围内施工项目的内、外发包,并对发包工程的工期、进度、质量、安全、环境、成本和文明施工进行管理、考核验收。(4) 负责协调分包单位之间的关系,与业主、监理、设计单位经常联系,及时解决施工中出现的问题。(5) 负责组织实施质量计划和施工组织设计,包括施工进度网络计划和

13、施工方案。根据公司各相关业务部门的要求按时上报有关报表、资料、严格管理,精心施工,确保工程进度计划的实现。(6) 科学管理项目部的人、财、物等资源,并组织好三者的调配与供应,负责与有关部门签订供需及租凭合同,并严格执行。(7) 严格遵守财经制度,加强经济核算,降低工程成本,认真组织好签证与统计报表工作,及时回收工程款,并确保足额上缴公司各项费用。经常进行经济活动分析,正确处理国家、企业、集体、个人之间的利益关系,积极配合上级部门的检查和考核,定期向上级领导汇报工作。(8) 贯彻公司的管理方针,组织制定本项目部的质量、环境、职业健康安全控制方案和措施并确保创建文明工地、安全生产等目标的实现。(9

14、) 负责项目部所承建项目的竣工验收、质量评定、交工、工程决算和财务结算,做好各项资料和工程技术档案的归档工作,接受公司或其它部门的审计。(10) 负责工程完工后的一切善后处理及工程回访和质量保修工作。2. 项目副经理岗位职责(1) 认真执行公司的管理方针及作业指导书,严格按照贯标认证体系切实贯彻,确保工期、进度、质量、安全、环境、创建文明工地目标的实现。(2) 负责工程施工进度计划的编织及施工方案和质量计划的实施。(3) 全面负责项目部施工项目的施工,严格按照施工规范、标准、操作规程进行施工,合理安排工序,确保产品质量。(4) 负责劳动力、机械、材料等资源的调配与供应,有计划的安排施工机械和材

15、料的进出场。(5) 负责按相关规定认真填写施工报表,定期组织工地例会并布置各项施工事宜。(6) 全面负责项目部的安全生产工作,落实安全保证措施,组织管理班组进行全面的安全检查工作。(7) 协助项目经理做好与分包、业主、监理、设计等单位的配合工作。3. 项目总工程师(1) 组织贯彻实施国家和上级指定的各项技术标准、规定、规范和技术质量管理制度。(2) 贯彻公司的管理方针,负责实施施工项目的质量计划,确保管理目标的实现。(3) 负责组织施工方案、施工组织设计的交底及实施过程中的检查、监督工作。熟悉施工图纸及工程的质量要求、分项工程衔接和材料规格、质量要求。(4) 负责组织施工图纸会审,向有关人员进

16、行施工技术、测量、质量、安全交底,制定施工技术和安全生产措施。配合各管理人员解决施工现场存在的难点或重点技术事项。(5) 积极应用新技术、新材料、新工艺,确保工程质量。(6) 负责组织施工项目的质量评定,并参加隐蔽工程验收和分项分部工程的质量评定与验收。(7) 负责组织质量事故的处理工作,针对工程特点制定质量通病的防治措施。(8) 负责组织按编制竣工资料的要求收集、整理各项资料,参与工程的结算审定工作,提供各项经济技术签证资料。4. 测量员岗位职责(1) 紧密配合施工,坚持实事实是、认真负责的工作作风,听从工作安排,按时完成各项施工测量、放线任务。 (2) 熟悉施工图纸,根据有关规定、标准的要

17、求编制好测量方案,准备好测量所需的工具的表格。 (3) 测量时仔细认真安设、调整仪器、读数准确,记录整洁,并使用法定计量单位。(4) 测量前需了解设计意图,学习和校核图纸;了解施工部署,制定测量放线方案。 (5) 会同建设单位一起对红线桩测量控制点进行实地校测。 (6) 测量仪器的核定、校正。 (7) 熟悉所使用测量仪器的性能,管好测量仪器按时进行仪器周检。 (8) 与设计、施工等方面密切配合,并事先做好充分的准备工作,制定切实可行的与施工同步的测量放线方案。 (9) 须在整个施工的各个阶段和各主要部位做好放线、验线工作,并要在审查测量放线方案和指导检查测量放线工作等方面加强工作,避免返工。5

18、. 项目施工员岗位职责(1) 参与制定施工安全技术措施,负责组织工程项目的施工。(2) 参与单位工程施工组织设计及各分部分项工程的方案制定与实施。(3) 组织有关人员熟悉施工图纸与设计文件,并对各工长、测量工和班组进行技术交底。(4) 认真执行公司贯标体系文件和施工作业指导书。严格按照施工过程控制程序进行施工,并做好施工标识及施工日记。(5) 参与施工预算的编制、审定和工程量结算工作,提供设计变更、材料代用、结构试验等经济技术签证资料。(6) 负责组织工程的资料试验准备工作。包括材料取样、配合比报告、构配件负荷试验等工作。(7) 负责施工项目的技术鉴定和技术复核。包括对工程测量的控制轴线、标高

19、及坐标位置的复核,对基础的尺寸、标高以及砌体轴线位置、构配件位置的复核,对材料、工程质量的鉴定等。(8) 负责组织工程技术档案的全部原始资料归类、收集。(9) 做好贯标要求的相关工作。6. 项目资料员岗位职责(1) 贯彻实施国家和上级以及企业制定的有关技术政策和技术资料管理制度。(2) 负责项目部各项工程技术资料的收集、整理和归档工作。(3) 及时做好项目部技术资料和各种会议纪要的收集和分类整理,并督促相关施工人员及时做好资料的记录。(4) 负责上级单位和其他有关单位往来文件的整理分类以及分发。(5) 严格按贯标系列标准的相关的控制程序对各种技术资料及文件的编制、发放、使用、回收和处置进行管理

20、。7. 项目预算员岗位职责(1) 认真执行国家及上级建筑经济政策,熟悉定额。(2) 熟悉施工图纸,负责编制施工预算、施工图预算和工程决算。(3) 参加图纸交底会议。(4) 及时办理经济签证和工程变更单,交甲方签字认可,并认真搞好外包工程结算工作。(5) 严格执行统计法和上级的报表制度,按时向建设单位报送工程进度月报。(6) 负责及时、准确地编制施工进度月(季、年)统计报表和施工进度计划并上报公司(或分公司)。编制单位工程预算成本分析报表,并及时提供给项目部财务人员。(7) 参加项目部的经济活动分析会,负责进行两算对比及费用测算,并提出有益建议 。(8) 经常深入施工现场,配合施工人员及时办理施

21、工过程中发生的各项变更签证。(9) 协助项目经理搞好分包合同的签订,建议、健全项目上的各类经营资料、台帐。8. 项目安全员岗位职责(1) 督促检查本项目部有关安全生产、劳动保护的政策、法律、法规和上级制定的有关制度的贯彻执行情况。(2) 协助编制施工组织设计中的安全技术措施。(3) 会同有关人员制定劳保用品和相关费用计划,并检查监督劳保用品的合理使用情况,及时上报有毒、有害物的劳保用品计划。(4) 应每天在施工现场检查作业人员的安全生产情况,特别是特种作业人员的持证上岗情况,负责安全生产的宣传教育及外包队的安全教育工作。(5) 参加定期和季节性安全生产检查,对存在问题提出整改意见并督促实施。(

22、6) 经常总结推广安全生产的先进经验,不断改善劳动保护条件。(7) 负责贯彻落实施工生产的相关安全技术措施,并做好贯标要求的相关工作。(8) 负责项目部安全生产资料的收集整理工作。9. 项目质量员岗位职责(1) 认真贯彻国家现行的技术规范标准和操作规程及上级有关制度。(2) 参加图纸会审及技术交底,参与制定技术组织措施。(3) 参加技术复核和隐蔽工程验收。(4) 负责原材料、成品、半成品的质量审核、检验。(5) 负责督促检查现浇构件的试验,并做好配合比进行过磅、试块试压的管理工作。(6) 负责填写质量评定表和有关报表,建议并妥善保管技术档案。(7) 参加工程质量事故的检查分析和处理会议。(8)

23、 经常深入施工现场,配合施工人员及时纠正解决质量问题,防止质量问题的扩大化,普遍化。10. 项目材料员岗位职责。(1) 认真贯彻执行上级指定的有关材料管理的制度。(2) 熟悉施工预算,根据施工进度计划安排,及时上报材料采购计划,并负责入库材料的质量验收。(3) 积极落实现场所需的机具、原资料、成品和半成品的价格、数量、规格及供货合同约定内容和执行情况。(4) 树立节约思想,积极修旧利废,把好收、发、用三关,做到进出有据,按材料消耗定额审核换算发料。(5) 配合创建文明工地工作,按施工平面布置图合理堆放材料,经常清理施工现场,做到工完、料净、场清。(6) 及时了解市场信息,对价格、质量、来源进行

24、“货比三家”经项目经理批准以后再进行采购。(7) 做好资料建档工作,原始凭证、账册报表、质量证明、技术资料等分别装订成册,妥善保管。(8) 严格按照材料管理“四项标准”进行规范化、标准化、程序化管理,并做好施工标识、材料标识及贯标相关工作。(9) 根据施工进度计划安排编制料具需用计划,办理租凭业务,在使用过程中,加强管理,回收修复,工程完工后,及时办理退租手续。(10) 按照工程分部分项两算对比,进行成本核算,与工程进度同步耗料,降低材料成本。11. 项目试验员岗位职责 (1) 按照设计要求,做混凝土、砂浆、灰土等配合比通知单,并将配合比做框、制表挂于混凝土、砂浆搅拌机旁边。 (2) 随时监督

25、配合比的正确使用。 (3) 认真做好各种材料的取样、送样、试验、化验、检验、复试工作及报告。 (4) 收集、整理好各种进场材料的出厂合格证及材料质量检验单。 (5) 按规定认真做好混凝土、砂浆试块。 (6) 管理好标养室,做好试压工作,填写好混凝土、砂浆(成型日期、试压日期)表格。 (7) 做好混凝土、砂浆过磅计量台帐。 (8) 配合好项目经理及项目部的工作。12. 项目会计岗位职责(1) 严格按照企业会计准则、企业会计制度及公司工程项目成本管理及核算办法,进行财务管理和财务核算。(2) 根据会计法规及公司有关文件,遵守财经纪律,严把审核、报销关,杜绝不必要的损失。(3) 根据“两算”认真编制

26、项目成本计划,并配合有关部门制定成本内控制表。不定期分析成本失控的原因,并提出建议性的建议。(4) 依照企业会计核算“权责发生制”原则,负责审查原始凭证、记账凭证的填制,各类帐户的登记、会计报表的编制等会计日常核算工作,确保按会计日期或分阶段成本核算的真实性和准确性。(5) 负责按期办理工程中期财务结算和工程竣工财务决算工作,并认真汇集有关决算方面的核算资料。(6) 负责按期按规定向公司清算上交款项。(7) 负责会计档案的保管工作。13. 项目库管员岗位职责 (1) 在项目经理的领导下,开展工程用材料(含机具、设备)的验收、入库工作,并对入库的材料(含机具、设备)质量、型号、规格、数量负责。(

27、2) 认真学习和掌握各种材料(含机具、设备)的规格、型号及其验收标准,以保证验收入场入库的产品质量。 (3) 及时、准确地建立健全各种材料的入库台帐和出库台帐,妥善保管有关出、入库的凭据。 4. 坚持每月进行一次材料(含机具、设备)的供应数量、单价、合价的双方对帐,并双方签字认可。 (4) 在验收时向供应厂商索要产品的出厂合格证、质量检测报告、产品说明书、矿产资源(砂、碎石、片石、商品砼)缴税证明等有关资料,并作好登记和移交记录。 (5) 每月月底向项目经理提供材料(含机具、设备)供货厂商的货物价值月报,包括本月供应货款、累计供应货款、按合同应付货款等内容。 (6) 认真执行各种材料(含机具、

28、设备)的出库使用领料制度。 (7) 每个工程完工后一月内,编制整个现场各种材料的使用量统计表(根据入库、库存进行)。 9. 坚持每天做好施工日志的记录。 (8) 协助项目部其它管理人员完成其工作。 (9) 按时完成项目经理交办的其它工作。14. 项目门卫岗位管理制度 (1) 门岗实行全天侯24小时值班,门岗保安值班时要着工作装,保持整洁干净、举止大方,值班时不准开小差或做与工作无关的事,不得随意脱岗,有事要暂离开须向保安队长请示,每日要做好值班日记、交接班记录、来访人员登记表、物品进出登记表等,作为备案,以备检查、核对。(2) 外来人员包括探访人员需经项目部相关领导同意后,凭有效证件如:身份证

29、,登记后并在被探访人员陪同下,方可进入项目部,禁止无关人员进入项目部。 (3) 机动车辆进出门岗,应停车接受查验,项目部车辆要做好标记以示区别;载有物品材料车辆需后勤主管出具的放行条才能放行;外来车辆需报经后勤主管同意后才能放行进入,并应按指定部位停靠,如载有物品进入时需在门岗处进行登记。 (4) 外来人员或单位的材料、机械等必须经门卫登记,出门时有后勤主管和相关部门人员经查验符合、注销后方可放行,项目部的物、货出门时无放行条的,门卫有权扣押并报上级处理。 (5) 严禁无关人员在门卫室长时间逗留、看报刊杂志、吃饭和闲聊,更不得寻畔闹事。 (6) 门卫人员应严守岗位职责,发现异常情况要及时向上级

30、报告。主要分部分项工程的施工方案(一) 基础工程1. 0.00以下主体结构排架柱基础及操作平台柱基础施工方案本工程主体结构及操作平台柱基础为现浇钢筋砼独立基础,由于工期较短,故在基础施工时,主体结构柱基进行平行流水施工。基础施工顺序:(1) 测量放线土方平衡、开挖验槽、浇垫层支模、钢筋、砼养护、拆模下一工序。先施工深基础,后施工浅基础。测量定位放线:根据基准点做出该建筑的控制点,对该工程,在C线及8线布设控制点,绘制测量定位图,报监理审核后,依据控制点放出基础开挖线,放线时,根据基坑土质情况确定放坡宽度,灰线、标高、控制线复核无误后,经监理核验,进行土方开挖。(11) 土方平衡开挖:该工程基础

31、土方根据设计施工图,采用机械和人工进行配合开挖,自卸式汽车外运。开挖中90%采用机械开挖,10%采用人工开挖。施工时根据现场实际情况制定作业方案。在土方开挖过程中,对开挖情况进行详细记录,并与地质勘探报告进行核对,发现问题,及时向有关部门汇报,并组织相关人员进行协商解决。在施工中,随时对开挖几何尺寸、标高进行复核,随时纠正偏差,把隐患消灭在发生前。开挖前,做好土方平衡调配工作,及时将弃土运至指定地点。用于回填的土方,堆放于空地处,待基础完工后及时进行土方二次倒运回填。对超深部分,及时用合格材料回填至设计要求。并在场地内形成排水沟,防止地表水流入基槽内。(12) 垫层施工: 待基坑开挖至设计标高

32、时,及时请设计、监理、建设方进行地基验槽,并做好记录,合格后尽快施工垫层,如不能及时进行垫层施工,则预留200mm厚土层,待垫层施工前再挖去,保证不出现将基底土层长期暴露的现象。(13) 基础模板:垫层施工后,在垫层上放出建筑中心线及基础支模边线,以进行模板、钢筋、砼的施工。该工程的基础模板采用定型组合钢模,底层模板直接放于垫层上,并与坑壁形成支撑,若坑壁土质良好,可利用坑壁作为底层侧模,其余各阶采用吊模,由于基础尺寸较大,在基坑内设预制砼小柱支撑模板,并用钢管脚手架固定。(14) 基础钢筋:钢筋进场后按要求进行取样检验,合格后投入使用。根据设计图纸,由钢筋负责工长放出钢筋加工单,核对无误后,

33、下料加工成型。严格按照规范和设计要求进行制安。(15) 基础砼:砼采用泵送,机械振捣浇筑,基础砼进行分层连续、分段流水浇灌。砼浇筑时,按规范要求取样制作试块。施工中注意事项:基槽位置准确,几何尺寸无误。防止基槽被水浸泡和长期暴露于空气中。钢筋、模板、砼严格按相应的施工规范和规定要求进行施工。柱插筋位置准确稳固。(16) 做好施工的原始记录。1. 设备基础施工方法本工程设备基础种类较多,其施工方法如下:(1) 首先进行设备基础定位放线,绘制测量定位图,报甲方审核后,开始土方施工。(17) 设备基础施工时,土方开挖尽量利用人工开挖,挖出土方尽量用于回填土,以确保工程质量,提高施工效率。(18) 模

34、板的施工在垫层完工后进行,先将外模制安完后才能开始绑扎钢筋,模板采用组合钢模板拼装,悬空吊模在安装前预埋钢支撑,用来支撑吊模(如附图),两内模设剪刀撑进行加固,支撑系统用扣件式架子钢管固定,钢模外横杆间距900mm,立杆间距700mm。(19) 基础钢筋先绑扎基底和外壁钢筋,再开始安装预留螺栓孔. 预留螺栓孔和预埋螺栓要先加工好,然后按图纸安装.该预留螺栓孔为钢制铁合子,螺栓孔内采用4mm的花纹钢板锚固螺栓孔内的螺栓,合子外侧焊上一定数量的锚固脚使合子与基础之间有足够的锚固,在孔底留空洞,合子的两头进行暂时的封堵,中间部分焊接要严密,防止漏浆造成孔洞堵塞。(20) 为确保基础砼浇筑的连续性和基

35、础的整体性,铁合子和钢梁在砼浇筑前埋设安装,并满足强度、刚度和稳定性,位置正确,浇砼时不发生变形移位。故浇垫层砼时,局部砼加厚250毫米并埋设预埋件,锚脚200毫米,使固定支架与铁件焊接。(21) 基础内预埋钢板采用先在基础内焊钢支架,再进行加固,为确保钢板下砼的密实度,在钢板上留通气孔,孔径30-40毫米,砼浇注后将孔补焊封闭.基础上的钢筋爬梯采用在基础内埋设预埋件,待拆模后又焊钢筋的方式,以免在钢模上吹孔.(22) 设备基础预埋螺栓,采用钢筋焊接固定在基础和面板上。(23) 预埋铁件,用电焊焊接固定在钢筋和面板上。(24) 设备基础砼采用一次性分层连续浇灌,采用插入式振捣器,振捣密实,振捣

36、棒尽量避开钢筋和预埋件。浇砼时设专人值班,密切注意预埋件的情况,如发现变形和移位等现象,马上停止浇砼,及时处理。0.00以上主体结构钢筋砼现浇排架柱、现浇框架梁板、设备操作平台施工方案1. 现浇排架、设备基础、操作平台平行交叉作业措施为了保证工期,将该工程成品矿槽和筛分室划分为二个施工流水段,施工中进行平行、交叉、流水作业。筛分室内各施工段中的现浇排架柱、设备基础、操作平台进行平行、交叉施工。即先施工深基础再施工浅基础,在不相互影响的情况下,深基础和浅基础同时施工,先施工排架柱独立基础,再施工设备基础,平台柱基础。先将每段内的排架柱基础和操作平台柱基础进行平行施工,待排架柱基础施工完后,排架柱

37、与设备基础和设备操作平台施工进行立体交叉施工,施工中,搭设安全防护棚,保证交叉作业施工安全。 成品矿槽分层流水作业施工,进行立体交叉流水施工,在成品矿槽的立体交叉流水作业时,根据实际施工情况,也搭设立体交叉防护棚,保证施工安全作业。 根据平行交叉作业面配备相应足够的管理人员、施工作业班组及施工机械,以满足施工进度要求。2. 现浇框架梁板柱、排架柱、设备操作平台施工措施(1) 砼施工2.1.1砼运输本工程砼运输采用汽车泵输送砼,砼输送前先用适量的与砼内成分相同的水泥浆或水泥砂浆润滑输送管内壁,管壁处于充分润湿状态下,再正式泵送砼,泵送时间间歇超过45分钟,立即用压力水或其他方法冲洗管内残留砼。砼

38、的浇灌本工程排架柱、框架梁柱、操作平台柱砼的振捣采用插入式振捣器。振捣时每一振点的振捣延续时间不超过30秒,做到快插慢拔,砼表面呈现浮浆和不再沉落时停止振捣。振捣棒捣实砼的移动间距不宜大于600毫米,振捣棒尽量避免与钢筋、模板接触,振捣棒插入下层砼的深度不超过50毫米。本工程操作平台、框架板砼的振捣采用平板振捣器。其振捣时间为不在产生浮浆为宜。排架柱: 进行分段浇筑,每次浇砼高度不超过3m。底部浇灌时,先在接头处浇上30毫米厚与砼标号相同的水泥砂浆,再浇灌砼。当砼浇灌至牛腿时,停留1.5小时再进行排架上部结构的浇灌. 砼的自由倾落高度不超过2m,若超过2m,采用斜槽下料。因排架柱上预埋铁件较多

39、,浇砼时注意观察检查埋件,确保其不变形移位。操作平台:施工时,若平台面积较大,根据现场实际情况和工程特点,合理留设施工缝,施工缝留设时尽量避开弯距和剪力集中点。砼二次浇灌时,先用砂浆对施工缝处进行坐浆,确保接缝严密,使用时不渗漏,不影响正常使用要求。砼养护砼浇灌完成凝固后用塑料薄膜覆盖并浇水养护7天,然后自然养护。(25) 模板施工 砼结构模板工程,是砼成型施工中十分重要的组成部分,在各工程分项中,对工程的观感,起直接的作用,而且所占的费用也比较高,模板施工的优劣将影响到整个工程的质量。模板的配置数量应能满足施工进度要求,模板的选型、设计合理,主要采用胶合木模板。模板必须保证工程结构和构件各部

40、分形状尺寸和相互位置的正确,支设时确保模板具有足够的刚度、强度和稳定性,能可靠地承受新浇混凝土的重量以及在施工过程中所产生的荷载,构造简单,装拆方便,并便于钢筋的绑扎与安装,符合混凝土的浇灌及养护等工艺要求,模板做到接缝严密,确保不漏浆。 据该工程的特点,采用钢管脚手架支撑加固施工前,施工技术组除按规定对施工操作人员进行方案、措施交底外,并利用每班前几分钟,由施工技术员、操作班组长对当班人员进行交底,对特殊部位的模板支设,还需由施工技术员对当班人员进行交底。确保施工现场文明整洁,根据施工总平面布置图的要求,将钢周材在指定的地点进行分类堆放,模板堆放场地平整坚实,场地排水通畅,材料底离地面大于2

41、00mm,两支点间距不大于周材长度的1/6。在施工现场设专人负责模板堆放和标识工作,模板堆放分规格分类型,堆放高度不超过2m。 排架柱和框架柱 本工程厂房为排架方柱,C和D线部分柱有短柱,筛分室为框架方柱。排架柱和框架柱模板采用木模进行调配。柱模外用48mm钢管搭双排井字架固定,垂直间距视柱大小而定。并在每层井字架上铺木跳板作操作平台,供浇灌砼时用。因该工程排架柱截面较大,为防止浇砼时出现模板变形等事故,安装模板时,采用对拉片进行拉结固定,对拉片沿截面布置两道,沿柱长方向每600mm布置一道。施工时严格控制对拉片质量,保证其受力性能良好。柱模采用48mm钢管做背楞,沿柱方向每500mm设置一道

42、,支撑于外部脚手架上加以固定。(详见附图)设备操作平台平台模板采用定型组合钢模,支撑脚手架的纵横间距视施工图梁板截面大小和现场实际情况计算而定。脚手架设剪刀撑,步距1000mm。必要时,脚手架下部加设脚手架垫块。楼梁板a) 采用梁板一次性浇灌砼施工,柱子浇砼时在梁底留设施工缝。模板采用木模进行拼补。钢管脚手架进行支撑,立杆间距15001500mm,立杆之间加设水平拉杆,离地面200300mm处设一道,往上纵横方向每隔1800mm设一道。柱梁板相交接处采用50mm厚木模修补。梁侧模包底模,楼板模压梁侧模法施工。梁侧模采用48钢管做背楞,当梁高小于600mm时,间距小于750mm,当梁高大于600

43、mm时,间距小于600mm,且沿梁长度方向设483.5钢管作水平背楞。底层地面夯实,底层和楼层立杆均垫通长脚手架板。模板的施工准备a) 模板施工前,技术员和安全员向操作班组进行书面技术交底。施工前组织施工及操作人员做好熟悉图纸工作。检查预埋件及管线是否已安装好,并设置钢筋保护层垫块。办理好隐蔽验收手续。模板支设质量措施支模前,认真地清理好底部的废渣和杂物。支模前,模板面清理干净,认真刷脱模剂,但做到不污染钢筋。支模前,先校正钢筋及预埋件位置,以防发生位置偏斜。楼板上弹出纵横轴线和柱四周边线。弹出支模位置线,以控制和检查模板位置。模板支设完毕后,经检查合格后才进行下一道工序。模板拆除,经检验砼强度达到要求后才进行。支模后,要求木工班组和技术员及质量检查员认真检查支模质量情况,填写好模板分项工程质量检查评定表,明确责任。质量不合格和变形材料不投入使用。模板保护及安全要求a) 吊装模板时,轻起轻放,防止模板变形,拆模时不用大锤硬砸硬撬,以免损害砼

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 教育专区 > 远程教育/电大

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
