变电工程土建竣工验收卡 年 月 日
序号
检查项
问题如否(√×)
整改
条款
闭环
条款
对应记录
年月日
一
户外基础部分工艺质量验收问题汇总
1
混凝土设备基础:
变压器(换流变)、GIS、断路器、电抗器、电容器、接地。
1 基础外观:1)没有倒角。2)缺棱掉角、裂纹、明显气泡眼。3)表层经过粉刷。
2 设备底座:1)未垫实(明显缝隙或临空)。2)垫片外露。3)未勾缝修饰。
3 电抗器(电容器)围栏:1)平台四周而操作道过高地面积水,排水不畅。2)网栅未接地或安装不顺直。3)网栅柱脚铁板焊接固定施焊不满,缝隙大,工艺差。4)网柱固定螺栓附件不全或锈蚀。
4 接地:1)电容器基础构成串联接地。2)电抗器基础构成闭环接地。3)只有一点接地。
2
马路:
主马路、巡视道、、
1 道路:1)沿边未倒角、或不顺直,路面裂纹。2)路面预拱不够积水或污染。
2 伸缩缝(巡视道):1)胀缝未切透或胀裂破损。2)勾缝观感差。3)各段分格面积不符规定。
2
围墙、主变防火墙:
1 墙(墩):1)墙体裂纹。2)压顶缺棱掉块。3)压顶拼缝处理不密实,漏水污染。
2 墙基:1)沉降(断裂或倾覆)。2)墙脚露砖或抹灰不到位。3)墙脚沿线地面未整平,或建筑垃圾未清除。4)墙脚受泥土污染。
3 排水沟及散水:未按设计实施。
4 伸缩缝:1)围墙与挡土墙伸缩缝不对应。2)勾缝不严谨,无工艺。3)分格条与压顶缝不对应,观感差。
5 压顶滴水线:深浅不一。
3

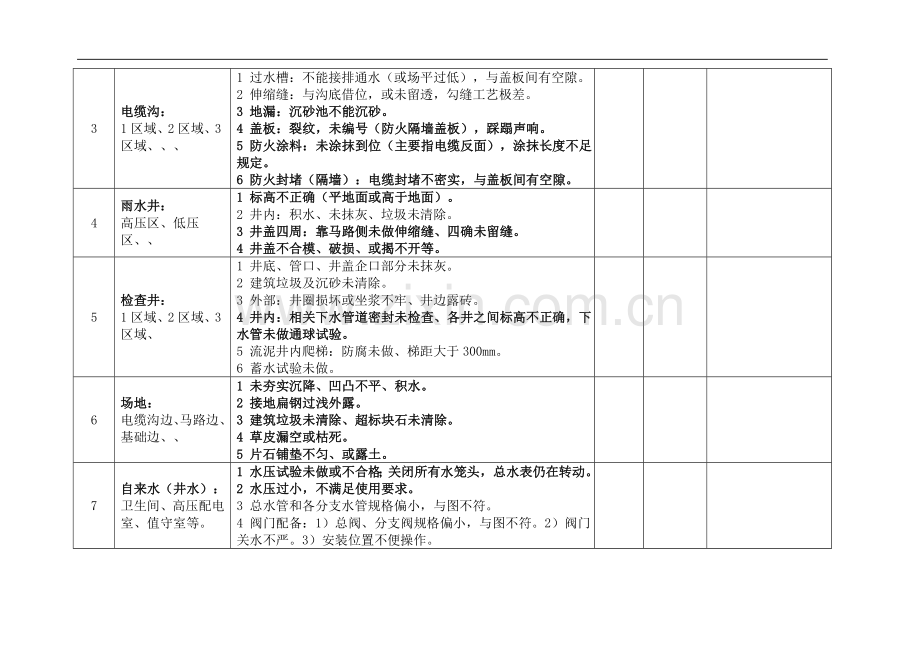

电缆沟:
1区域、2区域、3区域、、、
1 过水槽:不能接排通水(或场平过低),与盖板间有空隙。
2 伸缩缝:与沟底借位,或未留透,勾缝工艺极差。
3 地漏:沉砂池不能沉砂。
4 盖板:裂纹,未编号(防火隔墙盖板),踩蹋声响。
5 防火涂料:未涂抹到位(主要指电缆反面),涂抹长度不足规定。
6 防火封堵(隔墙):电缆封堵不密实,与盖板间有空隙。
4
雨水井:
高压区、低压区、、
1 标高不正确(平地面或高于地面)。
2 井内:积水、未抹灰、垃圾未清除。
3 井盖四周:靠马路侧未做伸缩缝、四确未留缝。
4 井盖不合模、破损、或揭不开等。
5
检查井:
1区域、2区域、3区域、
1 井底、管口、井盖企口部分未抹灰。
2 建筑垃圾及沉砂未清除。
3 外部:井圈损坏或坐浆不牢、井边露砖。
4 井内:相关下水管道密封未检查、各井之间标高不正确,下水管未做通球试验。
5 流泥井内爬梯:防腐未做、梯距大于300mm。
6 蓄水试验未做。
6
场地:
电缆沟边、马路边、基础边、、
1 未夯实沉降、凹凸不平、积水。
2 接地扁钢过浅外露。
3 建筑垃圾未清除、超标块石未清除。
4 草皮漏空或枯死。
5 片石铺垫不匀、或露土。
7
自来水(井水):
卫生间、高压配电室、值守室等。
1 水压试验未做或不合格;关闭所有水笼头,总水表仍在转动。
2 水压过小,不满足使用要求。
3 总水管和各分支水管规格偏小,与图不符。
4 阀门配备:1)总阀、分支阀规格偏小,与图不符。2)阀门关水不严。3)安装位置不便操作。
8
变电站大门:
1 轨道及附属:1)钢轨或金属框、传动装置未做明接地、做接地标志。2)轨道及其它配件、固定螺栓未做防腐处理。
2 大门:1)外观变形。2)开关明显抖动。3)间隙过大。
3 轨道基础:与路面接合处、与墙墩间未留伸缩缝。
4 门墩灯:1)灯头低于平面受积水腐蚀。2)灯不亮或电源线在地下搭头。
9
构支架:
构架、支架、爬梯、焊缝、连接螺栓、
1 外观:1)油漆面破损或焊缝锈迹、污染、明显色差。2)混凝土灌浆孔未封盖。
2 断接卡:1)螺栓出丝留扣不规范,规格不匹配。2)接地扁钢断面未做防锈处理。
4 爬梯:1)离地高度不标准(450mm)。2)安装整列不顺直。3)跨接地未做。
5 构架横梁挂点:1)相间距离或对地距离不符设计(指上下层和侧向)。2)数量漏项。3)挂点倾角不符实际需要,砼杆挂点未做接地。
6 设备支柱:1)相序不正确。2)支柱标高不符合规范或设计要求。
10
挡土墙:
溢水孔、伸缩缝、墙顶、排水沟、勾缝
1 墙体:1)截面几何规格、坡比与图不符。2)因沉降产生变形,导致坡比不够或裂纹。3)块石表面未做凿削修饰(查合同)。
2 溢水孔:1)溢水孔间距、距底面尺寸及梅花状分布不符合规定。2)堵塞或过滤层未做。
3 勾缝:1)块石间水泥砂浆勾缝标号低,松散、脱落或裂纹。2)伸缩缝内块石交错未留透,勾缝工艺差。
4 排水沟:1)未设沉砂池。2)沟底、沟壁沉降或断裂、积水。
11
护坡(边坡):
骨架、截洪沟、植被、
1 坡比与设计不符。
2 植被:1)草皮过稀。枯死、漏空。2)泥土层松散、塌陷,雨水冲刷骨架露底。
3 骨架:1)断裂或脱层。2)骨架间、与阶梯间伸缩缝未留置。
4 截洪沟:1)沟边外沿过高不截水。2)陡坡倾泄部位未设阻水缓冲带。3)伸缩缝未留或未勾缝。
5 排水沟:1)排水口未设沉砂池。2)沟底、沟壁沉降或断裂、积水。
12
喷锚护坡:
护栏、坡比、坡皮、溢水孔、骨筋、马道、伸缩缝、截洪沟、
1 溢水孔:1)未留或非梅花分布。2)溢水管不溢水。3)过滤层及管道插入深度不符设计。
2 坡皮:1)混凝土喷锚厚度不够,外露钢筋网格。2)混凝土标号不符设计。
3 墙体(坡体):坡比、马道高度与图不符。
4 筋骨:锚杆挂点、挂网分布及材料型号与图不符。
5 伸缩缝:1)未留或未留透。2)未勾缝。
6 截洪沟:1)外沿过高不截水。2)伸缩缝未留缝。3)陡坡处未设置阻水缓冲障碍。
7 护拦:1)高度不够。2)安装摇晃不牢靠。
5 排水沟:1)未设沉砂池。2)沟底沉降或断裂、积水。3)回弹石未清理。
13
站外排水:
沟、下水道、下水井。
1 站外排水与村镇排水接口未协商妥当。
2 植被绿化未恢复。
3 管路堵塞、溢水、水土流失。
4 下水井:井盖、管口隔栅缺失或过稀。
14
场地灯:
主控楼广场、1区域、2区域、3区域。
1 外观:1)灯头不亮,灯罩损坏,灯杆不正、不垂直、碰撞变形或污染。2)配件、电缆裸露、穿孔无护头封口。3)未编号。
2 接地:1)无明接地或接地标志。2)未按要求接地。
3 灯座:1)凸出地面高度与图不符或不统一。2)灯杆为非不锈钢固定板,防腐处理不到位,固定螺栓锈蚀。3)底座罩盖不住固定螺栓,间隙过大。4)预置座掉角、麻面、污染。
4)灯头:灯罩密封不严,未设排水孔。
15
保护帽:
1区域、2区域、3区域、
1 外观:1)未倒角或缺棱掉角、气泡、裂纹。2)抹灰修饰明显色差。
2 留缝:1)混凝土与构支架未做缝。
3 接地:接地扁钢与钢构架之间未做绝缘隔离使断接卡解不开。
16
构架避雷针(独立避雷针):
1 避雷针:1)不垂直。2)焊接口锈蚀。3)法兰间未焊实或跨接地未做。
2 断接卡:1)钢构架与扁钢紧贴或受爬梯影响解不开。2)独立网与主网之间未设接头井。
17
二
建筑物部分工艺质量验收问题总汇
1
外墙及附属:
真石漆、饰面砖。
1)真石漆:裂纹、底层抹灰不平整、明显色差或污染。
2)墙上轴流风机座与墙接合处封堵不严,网罩未装,机座未接地、或接线盒外露,门开关防雨罩损坏等。
3)饰面砖:墙面未考虑留伸缩缝,泛碱严重,裂纹,错位不对缝;小于1/3或1/2整块砖或非整块砖超出2列(排)。
4)瓷砖与女儿墙顶面的沿边密封处理不严谨,会渗水裂缝。
2
内墙及附属 :
墙面、扫脚线(踢脚线) 、开关板(开关箱)、灯座。
1 开关箱:1)开关箱外壳未接地。2)开关板(箱)、灯座等安装歪斜不正。
2 开关板(开关箱)、灯具等:受墙漆(涂料)污染未清除,色差明显。
3 墙面:1)裂纹、粗糙、划痕。2)渗水污染,涂料底灰脱层。3)电气底座根部划灰不到位。
4 扫脚线:1)涂料(油漆)脱层或大面积脱落。2)扫脚线犬齿状、不直,观感差,死角涂刷不到位。3)墙脚垃圾未铲除、粗糙不平整,明显色差。
3
地面及附属:
地面、自流坪(油漆)、地板砖。
1 地面:1)未分格抽缝。2)有裂纹。3)凸出地面的小器件未作可靠保护。如:报警装置、备用接地扁钢头等。4)备用孔洞封盖严实可靠。5)凸出地面基础、预埋铁(槽钢)未做伸缩缝。
2 自流坪(油漆):1)未处理平整就涂刷,观感粗糙,划痕,明显污染、色差。2 )临近基础槽钢、预埋铁、及凸出地面基础沿线未清渣抹灰划平,死角涂抹不到位。
4
卫生间:
门窗、地漏、便池、洗把池、水箱、吊顶、贴砖、对流、洗嗽台、门坎、灯。
1 空气对流:门扇未装百叶框;墙上或吊顶未装排风扇。
2 洗嗽台:未装沉水弯,露出地面排水套管不足50mm;水笼头出水压力低,是非自动出水笼头;台面未勾防水胶;固定不牢靠;。
3 地漏:安装过高积水,未控制在5~9mm范围内。
4 门坎石:预留高度不符合规定(10~15mm)。
5 便台高度不足125mm,蹬位隔栅间距不足1m;活页门开关自如,五金完好,手纸和挂点齐全。
6 门窗玻璃:不是磨砂玻璃,或磨砂玻璃装反边。
7 插座安装不足700mm,灯不亮。
8 小便池:安装高度不符合规定;水笼头未作防腐处理、电子阀动作灵敏。
9 大便器:1)未做蓄水试验。2)冲水压力不够。
10 卫生间:1)二楼卫生间未做蓄水试验。2)四周墙角未勾缝。3)拖把池排水不畅。
11 贴砖工艺:1)地面、墙面、吊顶明显错缝。2)小于1/3整砖有2列以上。
6
消防设施:
消防管道及配套设施、消防间设备。
1 消防管道及配套设施:1)管道及托架接地线(跨接地)未做或不完善。2)管接头漏水。3)穿越楼板消防管道未做护管,或护管留出高度不够。4)消防栓(箱)未编号,色标不正确。5)位置不正确。6)消防箱内存设有缺损。7)箱体有变形,门开关卡塞,锁具把手锈蚀或损坏。
2 消防间:1)消防间内渗水引起墙面涂料脱落。2)消防砂池裸露,未做软封闭。2)房内存设未按规定备齐,3)灭火器:型号容量、数量配备不符设计要求。4)压力偏低须更换。5)门上无提示和编号。
7
轴流风机(通风设施):
屋顶、墙上
1 屋顶通风设备:1)托架与卷材接触部位未作过渡处理,有损坏卷材的隐患。2)外观及电机未可靠接地或未接地。3)过滤网破损。4)外观掉漆或锈蚀严重。5)固定罩盖的螺丝部位未作防水处理。6)机座未与基础焊实。7)机座未罩盖于基础封严会渗水。8)卷材与基础铺盖不是盖瓦形式,与基面未牢,皱折起缝隙会进水户内。
2 墙上风机:1)机座坐浆和密封不严,从外圈对内墙渗水。2)机座对外倾斜角度不够对内墙进水。
8
蓄电池室:
蓄电池、空调、开关、灯、对流。
1 房内电器:1)房内插座是带开关的应拆除。2)非防爆空调、防爆灯。3)空调敷管观感差,管口未封罩盖或封堵。
2 通风对流:1)墙底未设百叶窗。2)墙上未装轴流风机。
3 蓄电池:1)电缆芯线未按规定分色。2)接线柱未封罩盖或漏装。3)支架未按规定接地。4)单个蓄电池未编号等。
9
屋面防水及附属:
女儿墙、屋面、伸缩缝、排水口(地漏)、纲性层、爬梯、防雷接地。
1 女儿墙:1)顶面跑水坡度不够;2)现浇压顶有裂纹;3)预埋各外露管口未封堵,或封堵不严密,有折断渗水隐患。4)卷材敷贴至压顶或底部未做压条固定,其搭接未粘接牢,有皱缝隙进水隐患;5)伸缩缝未留或未勾缝直接敷卷材。
2 屋面:周边墙角未圆角;排水口过高,大面积积水,有渗漏迹象;卷材搭接宽度不足80mm,卷材与屋面未粘牢、有脱层进水迹象等。
3 纲性层:屋面裂纹;伸缩缝分格不符合规定;勾缝沥青不饱满,其卷材封盖宽度不够,或粘贴不牢;通气孔未装,或安装不牢靠密实进水等。
4 排水口:与卷材接口未处理严密会进水;隔栅或网罩过小排水堵塞不畅;纲性层与地漏间未做溢水孔。
5 爬梯:1)爬梯直筋不足规的5根。晃动明显;2)接地未做或不可靠;与女儿墙、屋面卷材的固定支点处理不密实。
6 防雷接地:1)避雷带材料规格、离女儿墙顶面高度、引入地网点数等与图不相符。2)搭接施焊不规范或不可靠;焊接锈蚀严重。
10
门窗:
合金推窗、防火门、防盗门、房门、卷闸门,附件。
1 金属门窗框:1)未接地。2)保护膜及污染未清除,油漆划伤锈蚀。3)门框(柱)安装松动,未灌浆,4)碰撞变形。5)与墙壁接合处未勾缝。
2 门窗扇(页):1)门扇开关不灵活(特别是门扇贴地开关困难)。2)门缝不均匀或错缝,关门明显露缝。
3 附件:1)锁具、把手、门碰、闭门器、导轨拉筋等固定不牢固,脱落、渗油等或损坏。2)未作润滑、防锈处理,3)门框或门窗密封条脱落。
4 窗:止位卡、防坠装置未装,锁具、铰链及导轨未作润滑防锈处理。
5 房门:间隙过大,铰链装反。
6 合金窗滑槽溢水孔只有一个,应该两个。
7 板面油漆污梁。
8 窗台:1)窗外高于窗内不符合规定,窗外跑水坡度不够。防盗窗低边安装高度过低,10~50mm合适。
9 铝合金材料、板材厚度超薄,不符合标准规定。
10 卷闸门:1)进货平台卷闸门门坎留置反边,会飘进雨水。2)卷闸门滑槽未固定牢靠,晃动明显或卷闸过程受卡,其底部未作防锈处理。3)卷闸门滑槽与墙接合处缝隙过大,未勾缝处理。
11
穿墙管道:
电缆管、GIS支罐、消防管。
1 1)GIS母线支罐:外围整圈未采用防水胶勾缝密实处理,2)内墙侧渗水。
2 大型电缆管:1)地下室穿越剪力墙的钢管未设止水坎进水。2)走廊楼道消防管道穿越楼板的护管未设止水坎,且平出地面不足50mm。
12
孔洞:
电缆沟接口、电缆穿管、
1 电缆沟盖板靠墙壁未盖严,缝隙大。
2 电缆防火封堵不严密,或直接采用水泥封堵。
3 电缆管:外围未用水泥堵实,对内渗水。
13
落水管:
落水管外观、固定卡、天台地漏、检查孔及伸缩节
1 落水管外观:受真石漆污染。
2 抱卡及螺丝:为非不锈钢材质,易锈蚀损坏,落水管固定不可靠。
3 检查孔或伸缩节:安装位置不正确(或高度不统一),伸缩节伸缩间隙不够。
4 地漏:地漏外围渗水,排水不畅。
14
雨蓬(窗洞):
滴水线、门灯、围边、防水
1 雨缝滴水线:1)未做,深度不足10mm,或深浅不一,观感质量差。2)滴水线未按规定离墙30mm断线。
2 窗洞滴水线:未留或不规范。
3 群边顶面对内无泛水坡度或过小。
4 雨蓬防水:1)外伸散排水管斜度不够,出水口回流污染;2)靠墙侧防水未做,对内墙渗水;3)雨蓬内侧排水口外围密封不严,从排水管外渗水,污染雨蓬边沿。4)排水孔或滤网目过小积水,排水不畅。
5 门灯:1)不亮。2)灯罩未上或损坏。3)灯开关离门边和高度不符规定(1300×200);4)开关盒无防雨罩或损坏。
6 阴阳角:1)视觉角线弯曲不直,或不垂直。2)明显不方正。
15
防雷接地盒(断接卡):
1 接头盒离地高度不符规定(1.8m),未编号。
2 接地搭接螺栓:松动未紧固、垫圈未上全,丝扣未出或超长、规格不匹配。
3 金属箱(盒)未接地。
16
空调外机:
基础、箱体及托架、排水。
1 排水:未组织排水或排水管口过高积水和漏水,污染散水和基础。
2 混凝土基础:外观缺棱掉角;箱体与基础不居中、与散水、墙脚间未做伸缩缝处理。
3 托架锈蚀及固定螺栓锈蚀;穿管洞口未封堵完善。
4 箱体外壳及金属托架未明接地,或未接地。
17
散水:
散水预置件、排水沟、检修孔
1 勾缝:1)全线散水未按规定留置伸缩缝。2)勾缝工艺观感差。
2 散水安装:1)未按规定放坡。2)通线或相邻间有明显高差。3)散水转角切缝宽窄不一,过大或不正。4)外边与地坪未整平,露砖或露底。5)散水严重污染。
19
金属护栏:
天台、吊物平台、走廊。
1 护栏(扶手):1)户外没有按要求接地,或跨接地未做。2)扶手脚固定板为非不锈钢材料,螺丝锈蚀。3)罩盖变形或罩盖不住固定螺栓。
3 扶手焊缝:1)关键部位未焊满。2)未打磨抛光处理。
20
门厅:
地弹门、门厅平台、通透观察窗(观察台)等、门柱。
1 地弹门:1)地轴未装正或渗油,罩盖未装正或变形,不贴地面。2)锁具松动。3)开关相互挂碍或划地面。4)防撞提示色条未贴等。
2 安全玻璃(防爆玻璃):超出1.5m2玻璃无3C认证标志。
3 门厅平台:1)未按规定放坡,雨水反流厅内。
4 理石门柱:1)理石板有裂纹。2)观感粗糙。3)拼接明显错口不平。4)勾缝不到位。
21
主控楼、继保室、10kV室、低配室、消防间等:
前坪(广场)、花坛、广场砖、排水沟(槽)、斜道、走廊
1 花坛:1)围群瓷砖损坏或掉落。2)坛内有建筑垃圾。
2 广场砖:1)破损、松动、错缝、明显不平整,贴砖边沿未收口。2)未按规定留缝。3)场地污染不美观。
3 广场坪:1)积水未规定放坡。2)排水沟(槽)有高差积水。
4 走廊踏步:1)相对标高控制不在125~150mm范围内。2)边角破损。
5 排水槽:1)不锈钢槽盖连接错口不齐边。2)固定不牢靠。
6 斜道:1)与散水、马路、门坎之间未留缝,或勾缝工艺差。2)斜道下方的排水沟收口未完善。
7 排水沟:1)排水口未设沉砂池。2)企口与沟盖两侧不匹配,间隙过大,踩塌有响声。3)沟顶外沿破损严重或裂纹,转角或中段未留缝。4)明显高差积水或排水不畅。
*、 灯杆:不垂直、灯罩损坏或缺失,螺栓锈蚀或不全,电缆穿孔未堵,无标志等。
沉降观测点:
主控楼、高压室、继保室、变压器、防火墙、挡土墙、护坡。
1 沉降观测点:1)安装松动不牢固。2)位置被遮挡。3)污染未清除。
2 编号标识牌:1)位置被遮挡,或粘贴脱落。2)字迹磨损或污染。
*、卫星定位桩:固定不牢靠,保护错施不完善。
