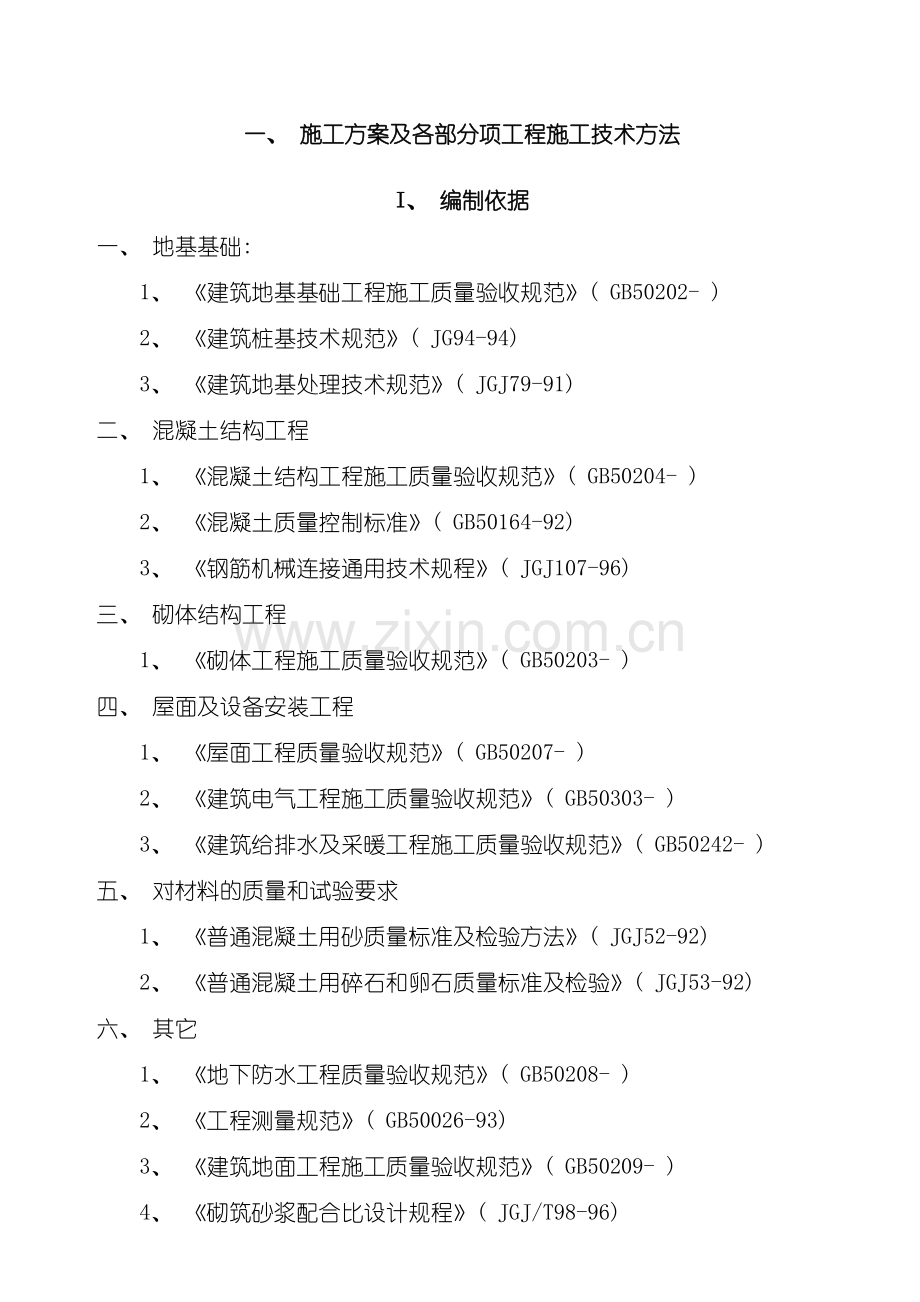

一、 施工方案及各部分项工程施工技术方法
I、 编制依据
一、 地基基础:
1、 《建筑地基基础工程施工质量验收规范》( GB50202- )
2、 《建筑桩基技术规范》( JG94-94)
3、 《建筑地基处理技术规范》( JGJ79-91)
二、 混凝土结构工程
1、 《混凝土结构工程施工质量验收规范》( GB50204- )
2、 《混凝土质量控制标准》( GB50164-92)
3、 《钢筋机械连接通用技术规程》( JGJ107-96)
三、 砌体结构工程
1、 《砌体工程施工质量验收规范》( GB50203- )
四、 屋面及设备安装工程
1、 《屋面工程质量验收规范》( GB50207- )
2、 《建筑电气工程施工质量验收规范》( GB50303- )
3、 《建筑给排水及采暖工程施工质量验收规范》( GB50242- )
五、 对材料的质量和试验要求
1、 《普通混凝土用砂质量标准及检验方法》( JGJ52-92)
2、 《普通混凝土用碎石和卵石质量标准及检验》( JGJ53-92)
六、 其它
1、 《地下防水工程质量验收规范》( GB50208- )
2、 《工程测量规范》( GB50026-93)
3、 《建筑地面工程施工质量验收规范》( GB50209- )
4、 《砌筑砂浆配合比设计规程》( JGJ/T98-96)
5、 《建筑工程施工质量统一标准》( GB50300- )
6、 《建筑装饰装修工程施工质量验收规范》( GB50210- )
7、 《建筑施工高处作业安全技术规程》( JGJ80-91)
8、 《建筑机械使用安全技术规程》( JGJ33-86)
9、 《施工现场临时用电安全技术规范》( JGJ46-88)
10、 建设单位的施工图纸及招标文件
II、 工程概况
第一节 基本情况
工程名称
泰安市蓝海国际大饭店
建设地点
泰安市迎春路以东、 东岳大街以北
工程概况
建筑面积
69768.89m2
建筑层数
地上24层、 地下2层
结构体系
框架剪力墙结构
质量要求
合格标准
承包方式
包工包料, 固定单价承包
工期要求
730天
临时用水、 电
已通现场
招标范围
施工设计图纸内所有内容
场地平整
已完成
建设单位
泰安蓝海国际大饭店有限公司
第二节 施工特点
1、 该工程建筑面积大, 而且工期紧, 因此在施工安排上难度较大, 必须处理好与相关单位的关系, 组织充分的人力, 机械设备, 充分利于高层结构的特点, 展开立体交叉作业, 合理安排, 确保施工进度。
2、 该工程质量要求高, 技术含量高, 涉及到框架和剪力墙转换等特殊施工工艺, 在施工中应编制详细的施工方案, 确保工程质量。
3、 该工程结构形式复杂, 在结构施工中应特别注意施工流水段的划分。
4、 工期较紧, 施工中应合理安排进度计划, 及采取切实可行的工期确保措施, 以保证工期顺利完工。
5、 在施工中, 应密切注意建筑物的不均匀沉降和倾斜, 加强对建筑物沉降和倾斜的观测。
6、 基坑土方开挖时应采取相应的技术措施( 如放坡、 排水及应急措施等) , 以确保施工安全, 并密切注意相连建筑物的沉降及位移。
7、 结构施工时会遇到冬季、 雨季施工季节, 做好相应的季节性施工措施。
III、 施工组织与管理
第一节 管理目标
根据本公司的质量方针和质量目标, 结合本工程的重要性, 该项目列为成立过硬的项目经理部, 全面履行施工合同及对甲方的承诺, 达到如下施工目标。
1.质量目标:
严格按照现行规范标准组织施工和验收, 工程一次验收合格率达100%。分部优良率达到80%以上, 单位工程观感质量得分率达到90%以上, 质量保证资料准确, 齐全。
2.工期目标:
确保工期730天, 并力争提前完成。
3.现场管理目标:
按泰安市文明工地标准进行施工现场管理。
第二节 组织机构和管理职责
一 组织机构职能图
为了加强对该工程的领导和管理, 确保实现施工目标, 建立岗位责任制, 确保公司对工程的有效监控。选择有丰富施工经验和具有较强组织能力、 较高技术水平的项目经理、 技术负责人, 并配备强有力的项目班子组建项目部, 按项目法组织施工负责施工全过程中的工程进度、 质量、 成本、 安全、 文明施工等管理, 以保证实现总的施工目标, 工程项目管理执行三级管理体系: 一是公司级管理体系, 二是以经理为核心的现场管理体系, 三是操作班组一级管理体系。公司每月对项目进行一次工程质量、 工程进度、 生产安全, 成本核算等综合考核。
管理组织体系见附图。
公司经理室
项目总工程师
工程处主任室
质检科
技术科
安全科
行政科
材料科
施工科
项目副经理
公司技术处
公司安监处
施工班组
施工班组
施工班组
施工班组
施工班组
施工班组
项目部成员组成:
岗位职务
人数
岗位职责
项目经理
1
项目总负责人, 总体指挥、 协调、 组织实施者
技术负责人
1
项目技术总负责、 工程质量总体控制管理, 检查、 验评、 指导
施工员
1
项目施工员, 现场施工管理, 跟班作业指导, 测量复核、 施工质量、 安全、 进度实施者
质量员
1
现场质量监督, 分部分项检查评定, 材料质量控制
安全员
1
现场安全生产、 文明施工责任人
预算员
1
现场进度报表及预算编制、 成本核算
材料员
1
现场材料采购、 供应, 原材料质量把关
Ⅳ、 施工总体部署
1.按先地下后地上, 先主后次的原则, 将工程划分为基础、 主体结构、 内外装修和收尾竣工四个阶段。
2.基础工程:降水、 挖土完成后, 砼垫层, 承台基础、 底板砼, 再做地下室外墙、 柱、 梁板钢筋砼工程。
3.主体结构: 要密切围绕模板、 钢筋、 混凝土及砖砌体这四大工序组织施工, 注意计算好支模所需材料及钢筋供应。
4.内外装修: 要在结构进行到一定高度, 插入内装修, 在结构完成后全面进入内外装修及水电安装, 立体交叉作业, 安排好各工序的搭接, 尽量不用和少用破活。
5.收尾竣工: 要抓紧, 抓好破活修理、 收头, 并做好成品保护和技术资料整理工作。
总之, 土建、 水、 电等各工种、 工序之间要密切配合, 合理安排, 组织流水施工, 做到连续均衡生产。
Ⅴ、 施工准备
第一节 技术准备
1.在开工前有时收集各种技术资料, 包括工程地质资料及桩基资料、 建筑红线图、 建筑施工许可证、 施工图等前期技术资料。
2.收到图纸后立即组织有关人员熟悉工程设计内容并认真做好图纸会审工作, 做好图纸会审记录, 参设计技术交底, 做好交底记录。
3.编制切实可行的施工组织设计, 及时上报公司和业主审批, 并做好图纸翻样、 技术交底和编制分项工程的作业指导书等工作。
4.论述本工程技术难点及质量控制点, 各专业分别要编制预防质量通病的技术措施。
5.编制施工预算、 材料、 工日及成本分析, 并根据预算和进度计划编制材料供应计划, 落实供货渠道。
6.提前做好原材料的试验工作。
7.做好各种仪器、 量具的检测; 对各种施工机具进行检修, 保证能正常运转。
8.做好整个工程的测量放线方案, 做好红线桩坐标复测与核对, 轴线控制桩的埋设与保护。
第二节 施工现场的准备
1.统一筹划, 合理布置, 认真组织搭好临时设施, 进行施工临时用水、 用电管线的铺设, 进行安全防护措施的搭施等工作, 以利于施工生产顺利进行。
2.结合本工程实际情况, 核算生产用水及生活用水水源是否充分; 生产用电及生活用负荷是否满足。
3.对施工便道、 路基处理是否满足本工程运输的需要及对场地作切合实际的清理与平整, 并做好施工道路及硬地坪施工。
4.调查本地段停水, 停电周期等情况, 核实场内地下管线等有无分布情况。
5.做好现场临时道路及场内道路与场外道路的连接, 做好场内排水明沟。
6.办妥有关市容、 夜间施工、 环保等有关审批手续。
第三节 劳动力及物资的配备
1.根据施工组织设计的数据, 初步落实开工初期的劳动力和整个工程施工工期的宏观安排, 以便劳动力分期分批进场。
2.施工管理人员迅速到位开展各项准备工作。
3.对主要施工机具,特别是早期施工的土方挖掘、 运输设备和塔吊等大型机械作出计划, 分期进场, 对进入现场的机具认真做好检修与保养, 使其处于待命操作状态。
4.做好各种原材料、 主要构件及机具进场计划, 摸索清楚技术要求。全面框算, 分期分批细算、 询价、 送样报批、 订货和组织进场, 特别要提前做好模板的加工订货工作, 使其满足连续施工的需要。
5.做好上岗前的技术培训工作, 对施工人员进行安全三级教育; 对招收的外来用工进行预查, 并督促和协助其办妥有关证件。
6.根据施工图及预算工料分析表, 安排好各阶段的劳动力, 并落实水、 电、 卫、 消防安装计划, 门窗及装修材料的配套供应计划。
第四节 地下管线和障碍物处理
在地下室施工前, 对现场进行摸底勘测, 按业主要求进行处理, 在施工过程中发现地下管线或障碍物, 及时向业主报告, 协助业主确定处理方案。如暂时无法处理, 则在该处确立标记, 制定可行的防护措施, 并对职进行交底, 以避免不必要的损失。
第五节 主要材料需用量计划
主要材料需用量计划根据业主当前提供的工程量清单进行分析, 中标后, 根据详细的施工图进行预算编制, 计算各分部分项工程量, 按施工进度计划, 编制详细的材料供应计划。
Ⅷ、 各分部工程施工技术方法
第一节 施工测量
一、 施工总测量网控制:
现场配备J2与J6激光经纬仪各一台, 派测量水平较高的技术员专门负责控制。
根据设计总图和交接提出的有关引点, 定出控制轴线, 建立控制网, 在场地不受基坑开挖干扰的适当位置设立控制轴线桩, 有混凝土墩妥善保护, 设明显标志, 控制桩周围不得堆放杂物, 并避免车辆机械碰撞, 在周围建筑物上设轴线控制辅助线, 双控轴线, 精确指导施工。
在基础砼浇捣完成后, 对整个控制网全面复检, 然后在控制轴线处的柱子上做永久性标志, 作为向上传递轴线的依据。
二、 建筑物高程测量:
1.基准水准点设置
根据业主提供的水准点水准仪进行闭合测量, 并将水准点测设至场内, 在场内布置4个水准点, 其位置应不受施工影响, 每次测量以此为基准, 并经常复核。
2、 ±0.00以下部分的高程测量
⑴以基准水准控制点为依据, 用精密水准仪采用往返水准测量的方法, 将高程引测至基坑边的临时水准点处。
⑵在基坑边寻找一个可垂直传递高程处搭设一固定支架, 将钢尺一端固定在支架挂钩上用重锤锤吊而下。
⑶采用两台水准仪一上一下同时测量, 上面的一台水准仪将临时水准点的高程传递至钢尺上。下面的一台水准仪将钢尺上的高程传递至施工层上。则坑内临时水准点高程HB=HA+a-( b-c) -d。
3、 ±0.00以上部分的高程测量
在一层柱浇捣完成后, 把控制高程±0.00标高测到柱子上, 设永久性控制基点, 每层的标高用钢卷尺从控制高程点引测, 每次引测控制高程时除复核本层高程外, 再复核本控制高程以便本控制高程在本层内调整, 层间测量偏差不应超过±3mm, 建筑总高度不应超过3H/10000( H为建筑总高度) 。
三、 建筑物轴线测量:
1、 ±0.00以下轴线测量
⑴利用基准平面控制网中的某一点作为测站( 满足通视和方便的要求) , 采用”平面坐标测量法”测量轴线, 原则上应一次测量到位。
⑵轴线坐标控制点投测完毕之后, 互相之间进行校核, 同时可检验偏差情况, 以及时纠正。
2、 ±0.00以上竖向测量
本工程层数地上为24层, 且楼面板为全现浇, 故采用”内控法”进行垂直度测量控制, 采用”十字坐标法”进行轴线测设。其方法: 在一层楼面上建立两条互相垂直的轴线控制线, 用红三角标记, 并做好保护, 在楼面上、 控制轴线附近均预留200*200预留孔, 引测控制轴线用。用激光经纬仪从一层经过预留孔从下往上引测控制轴线, 引测到楼面后再用经纬仪盘左、 盘右转角校正两轴线控制线, 检测无误后, 再按坐标法依次测设各轴线位置, 轴线每层允许偏差3mm。
测量要点: 用线垂进行轴线引测关键在于量好线垂到测量控制线的距离, 量距时, 卷尺要和测量控制线垂直, 分二次测量, 每次取线左、 线右均值作为测量数值, 取二次测量平均值作为测量数值。
四、 沉降观测
根据平面形状, 按设计及规范要求位置布置沉降观测点, 主体施工阶段每层观察一次装修阶段每月观察一次, 工程竣工观察一次, 竣工后每3个月观察一次, 沉降观察应采用闭合回路法进行测量, 每次测量的基准点, 要经过场内的四个水准点进行复核, 每次测量的闭合误差应小于N1/2( N为测站数) , 如大于应重测, 直至满足要求为止。
沉降观察要做到”一稳定、 四固定”即: 基准点稳定, 定人、 定机、 定时间、 定线路四固定。
在测量时, 当出现下列情况, 应及时与设计人员联系: 1、 相临沉降观测点的沉降差达到0.0015L(L为相邻观测点的距离); 2、 本次沉降增加量达上次沉降增加量的1.5倍; 3、 某观测点的沉降量达80mm。
四、 测量精度主要保证措施
1.经纬仪工作状态应满足竖直, 水平度盘水平; 望远镜上下转动时, 视准轴形成的视准面必须是一个竖直平面。
2.水准仪工作状态应满足水准管轴平行于视准轴。
3.使用钢尺操作前应进行钢尺鉴定误差, 温度测定测差的修正, 并消除定线误差、 钢尺倾斜误差、 拉力不均匀误差、 钢尺对准误码率差、 读数误差等等。
4.测角: 采用三测回, 测角中误差±10秒。
5.测距: 采用往返测法, 取平均值。
6.每层轴线之间的偏差在±2mm, 层高垂直偏差在±3 MM , 主楼总高度垂直偏差在±15MM。
7.所有测量计算值均应立表, 并应有计算人、 复核人签字。
8.在仪器操作上, 测站与后视方向应用控控制网点, , 避免转站而造成积累误差。
第二节 基础工程施工
第一小节 基坑处理
1.基坑降水
基坑采用集水管井和明沟集水井的排水方案。拟分为地面和基底两部分考虑, 其中地面设置300*200 排水沟, 并设若干沉淀池, 用以阻隔地表水和排放污水, 基坑内敷设明沟和盲沟, 建集水井, 用潜水泵集中排水。
明沟沿基坑周边布置, 明沟尺寸长*宽*深=800*800*800, 间距布置不超过30m, 井壁用砖砌筑, 底板浇100厚C10砼。
基坑开挖后要派专人负责基坑排水, 保证基坑无积水, 不影响基槽施工, 并要及时清理明沟、 集水井, 保证明沟排水畅通。
2.土方开挖
结合围护方案, 土方分层开挖进行至底板底, 板底留20cm及承台落深处由人工挖除,配合人工进行基坑边坡修整和基底土修整。挖一块清一块, 及时施工垫层及砌砖胎模。
挖土施工工艺如下:
人工清土→放灰线、 找平→→砼垫层→放线→施工砖胎模凿桩头→桩位验收。
开挖过程严格按施工顺序进行,严禁超挖现象出现,在挖土的同时应做好基坑的排水工作,基坑外侧自然地坪硬化处理,防止雨水浸泡土造成塌方,确保基坑支护体系的安全.
3.基底处理及垫层、 凿桩
⑴基底暴露后及时浇捣垫层, 基本上做到随挖随浇, 浇捣前做好地基验槽工作, 如基底土质较差, 施工垫层有因难, 建议先铺15CM块石垫层及5CM碎石垫层后, 再施工砼垫层, 这样施工方便, 质量易保证。
⑵垫层跟桩之间不能联接, 保证动测资料的准确。
⑶垫层混凝土采用塔吊吊运至基底。
⑷为控制垫层的标高, 每2米*2米设置一个标高基准点。
⑸在基础垫层施工时, 应采取排水措施, 使基坑保持无积水状态。
4.施工工艺流程
放线→承台梁钢筋绑扎→安装垫块、 绑扎底板下部钢筋→焊接制作钢筋支架→绑扎底板上部钢筋→底板侧模→设墙、 柱基准支架→绑扎墙、 柱插筋→焊钢板止水带、 测温点布置→隐蔽工程验收→砼浇捣前准备→砼浇捣→砼养护。
5.底板钢筋施工
⑴钢筋均采用现场制作, 对于进场的原材料钢筋必须有钢材质保书, 并按批量做好原材料试验, 经现场技术部门及监理工程师认可方可使用。
⑵严格按设计施工图和国家规范的标准, 编出钢筋加工清单, 施工部门严格按清单加工制作。
⑶加工好的钢筋必须进行整理, 分类, 按照施工计划分点堆放整齐, 并挂牌标明种类及使用部位。
⑷底板下层的钢筋绑扎具备下列条件方能进行:
①在下层钢筋绑扎范围内的桩顶处理须符合设计要求.
②混凝土垫层必须要达到能承受钢筋施工操作荷载的强度.
③轴线复核准确无误.
④绑扎底板底层钢筋时,在垫层面弹出绑扎控制线,以保证间距尺寸,其偏差值应控制在允许范围内,钢筋绑扎质量应符合规范要求.
⑤钢筋底板保护层垫块,预制100mm*100mm*100mm的C30砼块,间隔1m布置一只。
⑥底板面层钢筋绑扎时,采用Ф16钢筋撑脚,每隔1m放置1个。
6.模板施工
⑴承台梁及底板外侧模板
承台梁落深处侧模及底板外侧模板采用砖胎模, 砖胎模采用MU10标准砖, 砂浆采用M10水泥砂浆, 砖胎模内侧用水泥砂浆抹平。
⑵外围墙板模板。
⑶地下室外墙施工缝必须高出底30cm, 并做钢板止水带,
⑷钢板止水片焊好后, 和电焊固定在墙板主筋上, 施工时确保标高正确。
4、 底板砼施工
本工程地下室底板混凝土浇筑量比较大, 采用商品砼浇筑。
⑴砼浇筑顺序: 地下室混凝土浇筑时均采取由东向西, 分两条作业线, 齐头并进, 斜坡分层, 循序渐进, 一次到顶的浇筑方法, 即采用自然流淌形成斜坡混凝土的浇筑方法, 能较好地适应泵送工艺, 减少混凝土输送管道拆除、 冲洗和接长的次数, 提高泵送效率, 保证上下层接逢, 每层浇筑厚15-25cm, 混凝土自然形成坡度, 斜坡水平长度限制在15M以内, 必要时在下部设挡板。在每个浇灌带的前后布置4-5台插入式振动器, 其中两台振器布置在泵管出料口处, 负责上部的振捣, 其余布置在中部及坡角处, 为防止集中堆料, 先振捣出料点处的混凝土, 使形成自然坡度, 然后成行列式由下而上再全面振捣, 严格控制振捣时间、 振动点间距和插入深度。
⑵混凝土浇捣时, 在斜坡底部及模板处上部会出现大量泌水, 可采取在两侧模板下口预留出水口或集水井, 也可在施工到最后时, 改变混凝土浇筑方向, 从南端回向浇筑, 与原坡面形成集水坑, 用潜水泵排除两种办法处理。
⑶混凝土振捣时, 每隔半小时, 采取在混凝土初凝时间内, 对已浇筑的混凝土进行一次重复振捣, 以排除混凝土固泌水在粗骨料、 水平筋下部的水分和空隙, 提高混凝土与钢筋之间的握裹力, 增强密实度, 提高抗震性, 浇筑成型后的混凝土表面水泥砂浆较厚, 应按设计标高用刮尺刮平, 在初凝前用木抹子抹平、 压实, 以闭合收水裂缝, 混凝土表面处理做到”三压三平”。
⑷混凝土在浇筑完成后3小时内, 在混凝土上面先盖一层塑料薄膜, 再盖草袋子一层, 或在表面盖草袋二层淋水, 侧面盖一层草袋, 进行保湿保温养护。
⑸为确保砼的施工质量, 在基础底板施工时, 应加强对砼的温度监测和控制。砼拌和物的出机温度, 浇筑温度及浇筑时的气温每2小时测一次, 同时, 在砼底板予测温仪, 在左升温及保持阶段, 一般2-3小时应测温一次, 温度下降阶段, 一般4-8小时测温一次, 一般砼浇筑温度不宜超过28℃, 砼内部与表面的温差不应超过25℃, 砼温度骤降不应超过10℃。
砼的温度控制可经过如下几个方面进行:
⑴充分利用低温季节和夜间进行浇筑;
⑵左浇筑完毕, 待其收水后, 可在砼表面覆盖塑料薄膜或喷涂养护液进行保温, 并根据温度监测情况, 增( 减) 保湿层( 草帘、 麻袋等)
⑶砼终凝后可采用蓄水养护,蓄水深度一般在10-30cm左右,并经过调整蓄水深度来控控制温度.
底板砼施工前,将根据施工实际情况编制详细的施工方案和测控温措施(包括测温口的平面布置等),以确保砼施工的质量能得到有效的控制,另外,建议在砼中掺加UEA-IV型抗裂、 抗渗砼高效增强剂, 减少水泥用量, 降低砼中心温度, 使砼得到补偿, 收缩, 减少砼的温度应力。
第三小节 地下室结构施工
一、 钢筋加工与绑扎:
1.钢筋按计划进场后, 分类堆放, 并做好标识, 钢筋待抽检试验合格后, 方可用于工程中, 钢筋按绑扎前后顺序落实加工, 并分类堆放整齐、 取用。
2.插筋在基础的箍筋不得漏放, 墙板钢筋绑扎至钢板止水带以上, 钢筋对接根据设计要求, 所有钢筋搭接和锚固长度必须满足设计要求和规范规定, 钢筋绑扎完成后, 必须按照结构说明中的规定垫好不同部位厚度的钢筋保护层垫块, 钢筋保护层垫块先用与砼同标号的水泥砂浆做好, 墙板、 柱的垫块必须预埋铅丝, 用以固定在钢筋上。
3.钢筋必须自检和专检, 方可进行隐蔽。在钢筋的自检中和专检中, 必须认真检查受力钢筋规格、 数量、 位置是否正确, 墙板的钢筋网片间距和柱箍是否有误, 各结构的有效高度是否符合设计意图, 钢筋的保护层垫块固定可靠及厚度是否正确等。
4.钢筋施工除必须符合常规的施工规程要求外, 根据本工程特点, 应特别注意: 外墙板钢筋保护层厚度必须严格按设计要求, 不得超厚, 同时应控制钢筋间距, 以免外墙出现收缩裂缝。
5.基础底板施工时柱子插筋的留置, 留置高度为满足搭接要求即可, 留置方法:
⑴柱筋插筋伸至承台底, 端部成直弯钩长10d, 便于支承。
⑵在底板下皮筋绑扎后, 在钢筋网上画轴线定位, 插入柱筋, 扎下层定位箍筋。下皮钢筋网上位箍筋与下皮筋及柱筋点焊固定, 上部设箍筋临时固定。
⑶底板上皮筋绑扎完后, 将柱范围的钢筋网片叉点一律点焊牢固, 挂线校正位置, 套柱子上层定位箍, 点焊牢固, 上部柱筋采用对接焊, 定位箍将柱筋收进10mm。
⑷在插筋上端, 设一封闭焊接的定位箍。
一、 结构支模
1.地下室墙、 柱模板采用九夹板, 配合Ф16对拉螺栓固定, 钢管支撑, 底部焊短筋限位支撑角, 以确保柱截面尺寸。
2.外墙后浇带支模采用木模, 并设置垂直钢板止水带, 和水平钢板止水带焊成闭合回路。
3.梁模板采用九夹板模定型, 板模板采用九夹板, 钢管支撑。
4.为保证墙的截面尺寸, 应在墙底部的墙筋上, 焊长度比墙尺寸小2-3mm的导墙钢筋, 这样在墙加固时, 起到整体模板平直和保证墙厚度的作用。
5.墙面模板加固则利用对拉螺栓夹紧固定钢管, 外用垫片固定, 在上螺帽时必须紧固钢管, 使每根螺杆均匀受力, 对于地下室外墙, 其对拉螺栓必须焊有止水片, 同时对拉螺栓的间距合理, 过密浪费材料, 过稀则起不到加固作用。
6.支模前交由木工翻样进行配板设计, 施工班组严格按配板设计取( 选) 料, 按配板设计秩序拼装, 以保证模板系统的整体稳定。
7.配件必须按插牢固。支柱和斜撑下的支承台应平整垫实, 要有足够的受压面积。墙和柱子模板底面应找平, 下端与事先做好的定位基准靠紧垫平, 在墙、 柱子上继续安装模板时, 模板应有可靠的支承点, 其平直度应进行校正。
8.为防止模板的整体偏移, 应设置一定数量的稳定支撑。
9.支柱所设的水平撑与剪刀撑, 应按构造与整体稳定性布置。多层支设的支柱, 上下应设置在同一竖向中心线上。
10.模板安装时, 应切实做好各项安全工作。如用电、 传递运输、 高空作业及墙体模板安装时防倾覆等工作, 必须认真逐项落实。
二、 混凝土施工:
⑴混凝土采用商品砼, 泵送混凝土结合吊机浇捣。
⑵砼浇捣时, 除后浇带外, 应一次性浇捣成型, 外墙不得留施工缝。
⑶混凝土浇捣时要求沿墙周围均匀进行, 不得在某一处的墙柱内集中布料, 靠振动器赶淌混凝土, 不允许造成高差过大的现象, 不允许在柱模外侧振捣。
⑷预留洞口处, 增加以下措施:
当预留孔的长或宽度超过1.0米, 采取墙模开设门子板和孔底模留设观察孔, 作为观察混凝土浇灌时流动情况及振动棒插入补振。
⑸由于地下室墙、 柱混凝土必须分层浇捣上来, 每层厚度控制在50cm左右。
⑹施工缝留设
地下室外墙板水平施工缝共设2道, 第一道设在底板上30cm, 按要求, 每一道施工缝均设置钢板止水带。
五、 回填土
地下室结构外防水完成后, 进行土方回填
回填土料采用粘性土或粉质粘土, 其含水量按施工验收规范严格控制, 填土内不得含有有机杂质和粒径大于50mm的石块, 不得采用建筑垃圾, 更不得含有树根。
回填土每30cm一层, 分层夯实。
凡位于填土区上的道路、 跳步、 花槽等待上层填土沉降稳定后方能施工。
第三节、 主体施工
第一小节 主体结构施工
一、 结构层施工顺序:
弹柱中心线及外边线、 测水平标高并做好标记→焊接柱限位撑筋→搭设扎柱钢筋的脚手架→绑扎柱、 墙板钢筋→柱、 墙内埋件、 埋管、 安装管线及隐蔽工程验收→砌砖, 封柱模、 墙板模→搭设梁及平台支撑排架→安装梁底模板及部分梁侧模板( 一边) 及平台模板→轴线、 标高尺寸复核→绑扎梁钢筋安装管线→隐蔽工程验收→安装梁侧模板及平台模板→绑扎平台及安装预留孔洞安装管线及验收→隐蔽工程及孔洞验收→清理垃圾及浇水→浇捣梁、 平台砼→养护→循环。
二钢筋工程
1.钢筋质量要求
⑴本工程中钢筋混凝土结构所用钢筋必须符合国家有关标准规定和设计要求。
⑵所有钢筋为信雀良好的合格制造厂家产品, 钢筋应有出厂质量证明书或试验报告, 钢筋表面或每捆( 盘) 钢筋应有明确标志。进场时应按直径检验, 进检验内容应包括查封标志、 外观观察, 并按现行国家标准的规定60T为一批抽样作为力学性能试验, 合格后方可使用。
⑶钢筋在加工过程中, 如若发现脆断、 焊接性能不良或力学性能显著不正常现象, 应根据现行国家标准对该批钢筋进行化学成分检验, 合格后方可使用。
2.钢筋制作
①本工程钢筋工作量大, 钢筋在现场加工, 根据工程进展的材料需要情况, 先绑扎的先加工, 加工与绑扎密切配合, 加工好的钢筋分类、 编号堆放, 先用的钢筋堆在上面, 减少不必要的二次搬运。加工视结构情况进行, 不得拖延施工进度。
②钢筋下料长度应经过具体翻样后计算下料, 应充分考虑各种结构受力部位的钢筋布置上下位置等因素, 以免造成钢筋绑扎困难, 受力钢筋的交错排布以图纸为依据, 项目部技术负责人必须对此向班组长做技术交底, 钢筋绑扎必须规范, 扎丝一律朝内, 焊接必须根据规格、 气温条件和焊接方法选择合适的焊接工艺和参数, 焊接长度和钢筋中线对正等必须按施工规范要求施工。
③钢筋必须经自检和专检, 方可进行隐蔽。在钢筋的自检中和专检中, 必须认真检查受力钢筋规格、 数量、 位置是否正确, 墙板的钢筋网片间距和柱箍是否有误码率, 各结构的有效高度是否符合设计意图, 钢筋的保护层垫块固定是否可靠及厚度是否正确。
④钢筋进场, 制作加工前, 先检查钢筋表面应洁净, 粘着的油污、 泥土、 浮锈使用前必须清理干净。
⑤圆盘钢筋调直后, 不得有局部弯曲、 死弯、 小波浪形, 其表面伤痕不得使钢筋截面减小5%。
⑥钢筋切断应根据钢筋号、 直径、 长度和数量, 长短搭配, 先断长料后断短料, 尽量减少和缩短钢筋短头, 节约钢材。
⑦钢筋的弯曲和弯钩: I级光面钢筋端部做180°的弯钩, 弯心直径为2.5d,平直部分长度≥3D;箍筋端部做135°弯钩,弯心直径2.5d,平直部分长度≥10D,弯起钢筋中间部位弯曲折处的弯曲直径D不少于钢筋直径的5d。
3.钢筋的焊接
本工程梁主筋焊接采用闪光对焊, 局部搭接焊, 柱子直径20以上主筋采用电渣压力焊, 墙板钢筋采用搭接绑扎, 用于本工程的钢筋进场和焊接后必须由当地质监部门进行抽验试验, 合格后方可投入施工。
4、 钢筋绑扎
钢筋绑扎前, 应检查其品种、 规格、 长度是否符合设计要求, 其表面不得有污染、 锈蚀严重及弯折现象, 钢筋的级别、 直径、 根数和间距均应符合设计和施工要求, 绑扎或焊接的钢筋骨架, 钢筋网不得出现变形、 松脱与开焊。结构洞口的预留位置及洞口的加强处理必须按设计要求做好。柱、 墙插筋按测量放线位置设置, 并做好根部定位固定。
( 1) 、 柱子的钢筋绑扎: 应先接好主筋( 机械连接或电渣压力焊, 设计定) , 主筋接头应错开40d, 在主筋上分好箍筋间距, 把已经套好的箍筋按画线绑扎好。箍筋的接头应沿柱子竖向呈交错布置, 且与柱主筋垂直。转角处的绑扣应成八字形, 确保主筋绑扎到位, 框架柱位置上下各50cm左右( 或柱子净高的1/6高度) 范围内箍筋应加密, 加密处箍筋间距为10cm, 柱钢筋绑扎应牢固, 上部采取钢管架子作临时固定措施。
( 2) 梁的钢筋绑扎: 应先支完梁的底模后再绑梁的钢筋, 绑梁筋时, 应按图示的规格、 型号先绑主梁钢筋, 梁的主筋应放在柱子主筋的内侧。受力钢筋接头应互相错开, 在40d长度范围内: 焊接接头数不得超过50%; 绑扎接头接头数, 受拉区不得超过25%; 受压区不得超过50%, 框架梁在柱子两侧箍筋应加密, 其间距一般是10cm, 加密区一般是跨度的1/6或1.5h,第一个箍筋应距柱子外皮5cm,箍筋接头应错开,主梁钢筋绑扎完再绑扎次梁钢筋,一般情况下,次梁主筋应放在主梁的主筋之上。
( 3) 、 板钢筋绑扎: 支完顶板后, 在顶板上分好板筋的间距, 按间距布置钢筋。双向板受力筋, 一般短筋在下, 长筋在上, 受力筋伸入支座( 梁) 的长度应与梁宽度相同, 双层钢筋绑扎时应设立”马凳”间距1000mm( 双向) 确保两层钢筋的间距, 注意上部负筋防止被踩下, 在梁板浇筑砼时安排钢筋工值班, 随时监控。
梁、 板钢筋应作为隐蔽工程验收的重要部分加以认真检查, 验收完全合格后方可进行砼浇筑工作。
三、 模板工程:
1、 为保证砼结构的工程质量, 提高砼表面观感, 真正体现”百年大计、 质量第一”的精神, 我公司在本工程中的模板将使用平整度、 光洁度好, 硬度、 强度高的胶合板, 结构梁、 柱则采用自制的定型胶合板模。
2、 模板支撑采用Ф48钢管组成架子作支撑体系。
3、 柱箍间距为600mm, 梁的间距为800-1000mm顶端加斜撑固定, 当梁高大于700mm时, 在距梁底2/3高度处加对拉螺栓。
4、 柱模板安装前, 必须在根部加设直径不少于14mm的钢筋限位, 以确保其位置的正确, 模板下脚采用1: 3水泥砂浆进行找平, 以确保模板标高的统一。
5、 梁跨度大于4米应起拱, 高度为1/1000-3/1000跨度, 接缝宽度不大于2.5MM。
6、 所有模板必须满足强度、 刚度和稳定性要求, 支架必须有足够的支承面。
7、 支模须做到接口平直, 拼缝严密, 特别注意柱与梁、 板之间的接搓吻合和方正。
8、 模板工程验收重点控制刚度、 垂直度、 平整度, 特别注意外围模板、 柱模、 楼梯间模板等处轴线位置正确性。
四、 砼工程
1、 砼材料要求:
砼采用商品砼
2、 砼浇筑:
①首先检查模板有无缝隙、 孔洞、 柱、 梁模板内的木碎、 杂物要清除干净, 模板缝隙严密不漏浆。柱模板的清扫口应在清除杂物及积水后再封团, 浇筑前对模板浇水湿润。
②排柱砼浇筑应从两边向中间均衡浇筑, 以防模板向一边倾斜, 剪力墙砼浇捣, 应对称作业, 均匀下料, 分层浇捣。
③浇筑时, 每次浇筑的厚度不得大于振动器作用部分长度的1.25倍, 且浇筑点连续均匀。
④拌合好的砼, 应在规定的时间内浇筑完。
⑤新老砼交接处, 将老砼浇水湿润, 铺50厚与砼同配合比的水泥砂浆, 然后分层浇筑, 每层浇筑高度控制在500左右, 水平施工缝设在大梁底标高以下50处, 当大梁钢筋需锚入柱内时, 则施工缝留在锚固筋下50处。
⑥砼浇筑使用插入式振动器应快插慢拨, 插点要均匀排列, 按点移动, 按顺序进行, 不得遗漏, 做到均匀振实, 移动间距不大于振捣器作用半径的1.5倍( 一般为300-400mm) , 分层浇筑中振捣上层砼应插入下层砼50mm以上以消除两层间的接缝。平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘。
⑦浇筑砼时派钢筋和木工观察钢筋和模板, 预留孔洞、 预埋件、 插筋等有无位移变形或堵塞情况, 发现问题应立即停止浇筑并应在已浇筑的砼初凝前修整完毕。
⑧砼浇筑完成后, 应在12小时内加以覆盖, 并浇水养护。夏天加盖湿草包或塑料薄膜养护; 冬季做好防冻保暖工作, 以避免砼在初凝时受冻而使结构存在隐患。
1、 砼的养护:
①对浇好的砼, 应及时覆盖、 浇水养护, 气温低于5℃时, 应采取保温措施, 养护时间不少于7d。
②砼的养护应有专人负责, 对不易养护的部位重点注意。
4、 砼施工缝处理:
①施工缝留设: 柱砼施工缝宜留在梁下5cm, 梁板宜顺着次梁笔向浇筑施工宜留设在次梁跨中1/3范围内, 施工缝应留直缝。
②在施工缝处理继续浇筑砼时, 已浇筑的砼抗压强度不应小于1.2N/mm2。
③清除已硬化的砼表面垃圾, 水泥薄膜, 表面松动砂石和软弱砼层, 同时加以凿毛, 用水冲洗并充分湿润, 不少于二十四小时, 残留在砼表面的积水应及时清除。
④在砼浇筑前, 先铺上10-15mm厚水泥砂浆进行套浆, 水泥砂浆成分比砼内的砂浆高一级。
第二小节 填充墙施工
工程砌体材料为KM1多孔砖及加气砼砌块, 用砖及砂浆应符合设计和施工验收规范要求, 砂浆按试验室提供的配合比拌制。
操作顺序: 基层处理、 原材料检验→放线抄平→砖墙撂底→砖墙砌筑→墙体钢筋埋设→预制构件安装→自检、 交互检→墙体保护。
1.砌筑前, 根据砖墙位置弹出墙身轴线及边线。
2.开始砌筑时, 先摆砖, 排灰缝宽度, 摆砖时注意门窗位置、 砖垛等对灰缝的影响, 同时要考虑间墙的组砌方法, 在同一墙面上, 各部位组砌方法应统一。
3.砌墙前, 须立皮数杆于墙角或其它交接点处, 其间距不超过15m, 皮数杆须经水准仪找平。
4.砌筑时须拉准线。在门窗洞口两侧一砖范围内, 应用普通砖实砌。
5.施工要点:
⑴对于非承重隔墙, 当墙长度大于5米时, 墙顶部应与梁或板由拉结措施。
⑵门窗洞及墙体留洞除洞顶有梁外, 均应按设计要求做过梁。
⑶灰缝应横平竖直, 水平灰缝和竖向灰缝宽度控制在10mm左右。
⑷水平灰缝的砂浆饱满度不得小于80%, 竖缝严禁用水冲浆灌缝。
⑸空心砖墙的转角处交接处应同时砌筑, 不能同时砌筑又必须留置的临时间断处应砌成斜槎。斜槎长度不小于斜槎高度2/3。
⑹门窗洞口的预埋木砖、 铁件等应采用与砌体横截面一致的规格。
⑺空心砖墙中不够整块空心砖的部位, 应用烧结普通砖来补砌, 不得将砍过的多孔砖填补。
⑻在砌体施工前加强土建与安装的协调工作, 一般应先预留管线, 后砌筑墙体, 避免凿槽、 凿洞。
⑼在厨房、 厕所、 卫生间、 女儿墙等浸水部位的墙下钢筋砼楼板, 在结构砼浇筑时预先向上翻起150mm高素砼墙脚( 门洞处除外) , 防止这些部分由墙脚处渗水。
第三小节 脚手架工程
一、 材料:
1.采用外径48mm, 壁厚3.5mm的钢管, 其材质应符合GB700-793号钢的技术条件。
2.扣件式联接宜采用铸铁扣件, 铸铁扣件应采用KT-33-8可锻
