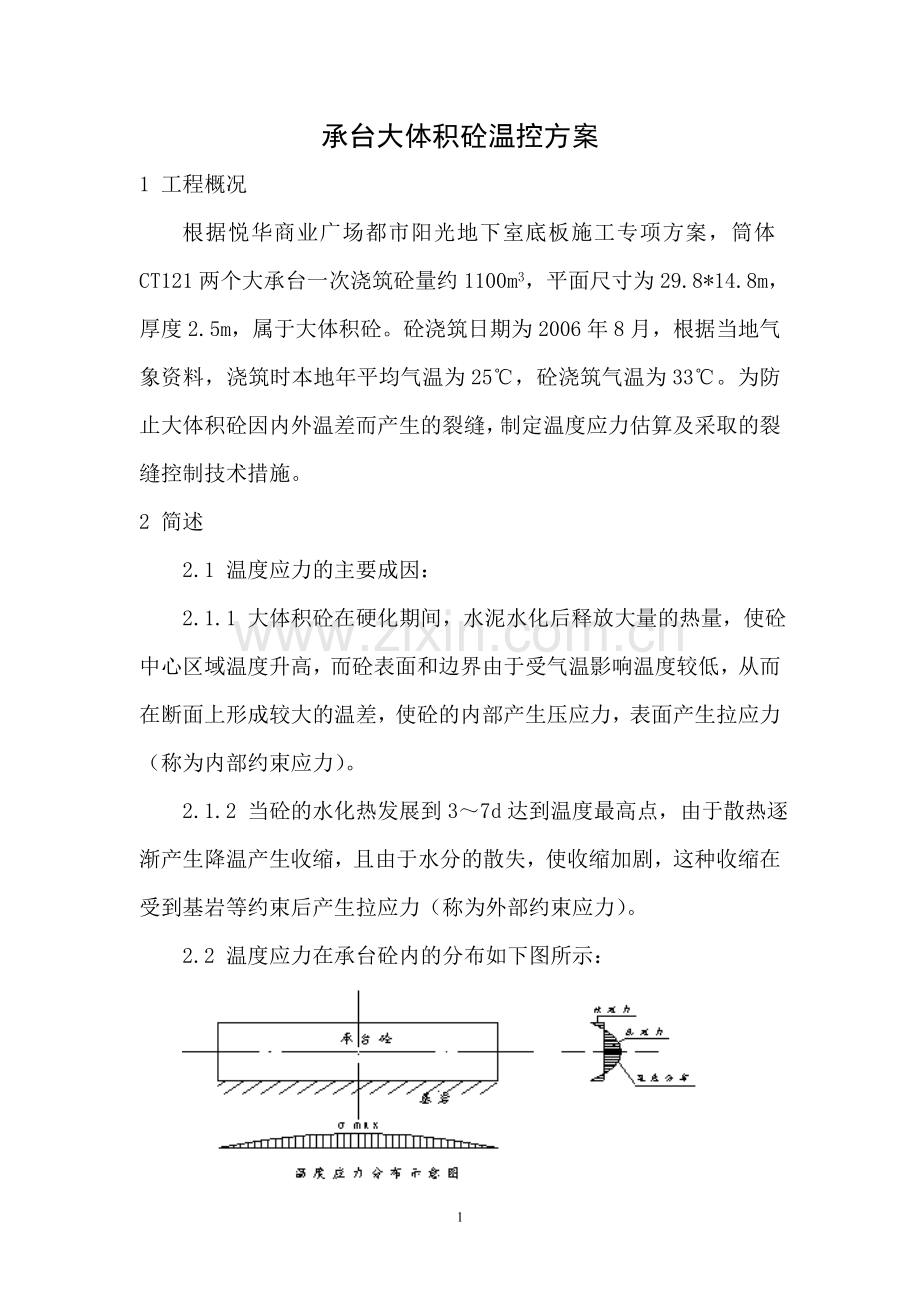

悦华商业广场都市阳光工程 承 台 大 体 积 砼 温 控 方 案 编制人: 审核人: 审批人: 福建七建集团有限公司都市阳光项目部 2006年7月1日 承台大体积砼温控方案 1 工程概况 根据悦华商业广场都市阳光地下室底板施工专项方案,筒体CT121两个大承台一次浇筑砼量约1100m3,平面尺寸为29.8*14.8m,厚度2.5m,属于大体积砼。砼浇筑日期为2006年8月,根据当地气象资料,浇筑时本地年平均气温为25℃,砼浇筑气温为33℃。为防止大体积砼因内外温差而产生的裂缝,制定温度应力估算及采取的裂缝控制技术措施。 2 简述 2.1 温度应力的主要成因: 2.1.1 大体积砼在硬化期间,水泥水化后释放大量的热量,使砼中心区域温度升高,而砼表面和边界由于受气温影响温度较低,从而在断面上形成较大的温差,使砼的内部产生压应力,表面产生拉应力(称为内部约束应力)。 2.1.2 当砼的水化热发展到3~7d达到温度最高点,由于散热逐渐产生降温产生收缩,且由于水分的散失,使收缩加剧,这种收缩在受到基岩等约束后产生拉应力(称为外部约束应力)。 2.2 温度应力在承台砼内的分布如下图所示: 综上所述,在承台大体积砼施工前,必须进行砼的温度变化,应力变化的估算,以确定养护措施、分层厚度、浇筑温度等施工措施,并以此来指导施工。 3 C30承台大体积砼砼裂缝控制的施工计算 3.1 砼最高水化热温度及3d 、7d的水化热绝热温度 C=380.25kg/m3;水泥:水化热Q=294J/kg,c=0.96 J/kg.k;ρ=2400 kg/m3。 3.2 砼最高水化热绝热温升 Tmax=CQ/cρ=(380.25*294)/(0.96*2400)=48.52℃ 3d的绝热温升   T(3)=48.52*(1-e-0.3*3)=28.79℃ 7d的绝热温升 T(7)=48.52*(1-e-0.3*7)=42.58℃ 15d的绝热温升 T(15)=48.52*(1-e-0.3*15)=47.98℃ 3.3、砼内部中心温度计算 Tmax=Tj+T(t)ζ=33+48.5*0.49=56.765℃ Tmax=Tj+T(t)ζ=33+48.5*0.44=54.34℃ Tmax=Tj+T(t)ζ=33+48.5*0.41=52.885℃ 式中:Tj——砼浇筑温度℃; T(t)——在t龄期时砼的绝热温升,℃; ξ——不同浇筑块厚度的温降系数。 2 7d龄期 E(7)=3.0*104*(1-e-0.09*7)=1.40*104N/mm2 15d龄期 E(15)=3.0*104*(1-e-0.09*15)=2.22*104N/mm2 3.8 各龄期砼的温度收缩应力计算 由于在七月份浇注承台砼,气温较高,假设入模温度To=33℃,Th=25℃。 3d龄期 ΔT= T(3)+To-Th=28.79+33-25=36.79℃ σ=E(3)·a·ΔT/(1-ν)·S(t)·R =7.098*103*10*10-6*36.79/(1-0.15)*0.5*0.5 =0.768 N/mm2 7d龄期 ΔT= T(7)+To-Th=42.58+33-25=50.58℃ σ= E(7)·a·ΔT/(1-ν)·S(t)·R = 1.4*104*10*10-6*50.58/(1-0.15)*0.5*0.5 =2.083N/mm2 抗裂安全系数:K=2.083/1.43=1.46>1.05 4 裂缝控制的施工技术措施 通过以上分析可知,承台基础在露天养护期间,7d龄期时,抗裂安全系数K值大于1.05,砼表面与内部温差不大于25℃。此时砼不会出现裂缝。 4.1 本工程采用商品砼浇筑,在砼配比时,现场应派人员进行监督抽检。通过掺入适量的外加剂,对粗骨料进行洒水降温,拌合水用加冰自来水,以降低砼水热化。 4.2控制砼的入模温度在33℃左右。 4.3 浇注砼时,采用薄层浇注,控制砼在浇注过程中均匀上升,避免砼拌和物堆积过大高差,砼的分层厚度控制在20~30cm。 4.4 设6台插入式振捣器,加强振捣,以期获得密实的砼,提高密实度和抗拉强度,浇注后,及时排除表面积水,进行二次抹面,防止早期收缩裂缝的出现。 4.5 砼浇注后,砼表面用麻袋覆盖保温,并洒水养护,使砼缓慢降温、缓慢干燥,减少砼内外温差。 4.6 砼浇筑后,每2小时量测测管内的水温和砼表面温度,若温差大于25℃时,及时调整养护措施,以控制温差小于25℃。 5 温度监测 5.1 温度测量点布置 如图在承台平面对角线上均匀分布7个测站,编号S1、S2、S3、S4、S5,S6 ,S7每个测站间距3m。 每个测站垂直分布2个测点,编号S11、S12、S13……位于承台面下1m处,S21、S22、S23……位于位于砼表面,保温层以下。(如下图) 5.2 砼内测温点布置 采用下端封闭,灌自来水的φ48钢管,埋设在各测站。钢管下端位于测温点,采用玻璃温度计人工测量记录温度。钢管高度伸出承台面200㎜,钢管内自来水面低于承台面100㎜。测站内各测点水平距离200mm,S2X砼表面测点不埋钢管。 5.3 温度监测要求 温度监测从砼终凝后进行,前7天每2小时测量一次,以后视温升情况,可4小时记录一次。砼内最高温度低于40℃时可停止测温。 5.4 砼温差超标处理 从温度计算可知,砼内外温差不会超标。如果监测结果砼S1X、S2X、S3X任一点间温差超过或接近25℃,应立即采取措施提高S3X砼表面温度。加温措施采用热水养护或碘钨灯照射加温。保温措施采用多层麻袋或其它保温材料覆盖。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
