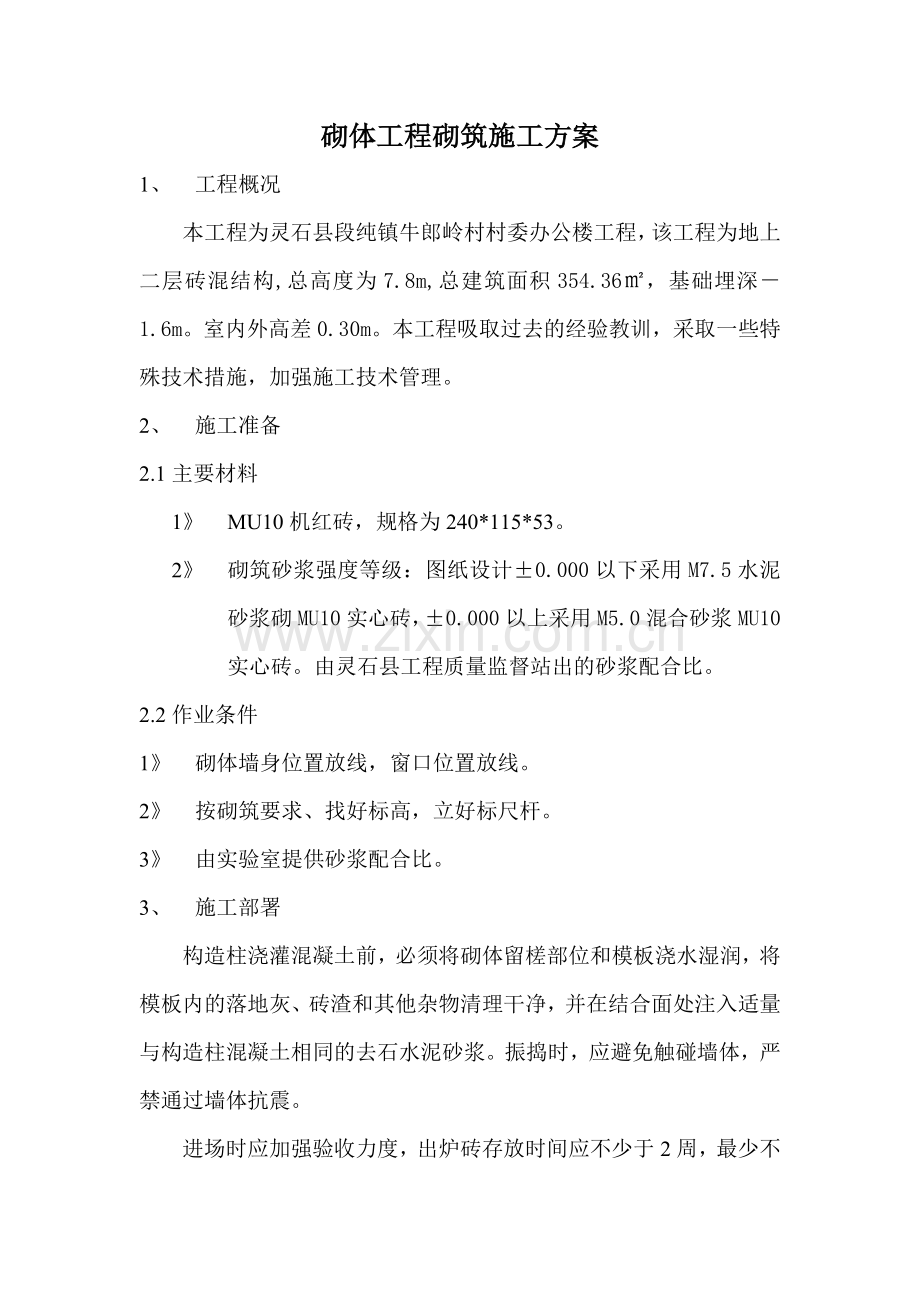

砌体工程砌筑施工方案
1、 工程概况
本工程为灵石县段纯镇牛郎岭村村委办公楼工程,该工程为地上二层砖混结构,总高度为7.8m,总建筑面积354.36㎡,基础埋深-1.6m。室内外高差0.30m。本工程吸取过去的经验教训,采取一些特殊技术措施,加强施工技术管理。
2、 施工准备
2.1主要材料
1》 MU10机红砖,规格为240*115*53。
2》 砌筑砂浆强度等级:图纸设计±0.000以下采用M7.5水泥砂浆砌MU10实心砖,±0.000以上采用M5.0混合砂浆MU10实心砖。由灵石县工程质量监督站出的砂浆配合比。
2.2作业条件
1》 砌体墙身位置放线,窗口位置放线。
2》 按砌筑要求、找好标高,立好标尺杆。
3》 由实验室提供砂浆配合比。
3、 施工部署
构造柱浇灌混凝土前,必须将砌体留槎部位和模板浇水湿润,将模板内的落地灰、砖渣和其他杂物清理干净,并在结合面处注入适量与构造柱混凝土相同的去石水泥砂浆。振捣时,应避免触碰墙体,严禁通过墙体抗震。
进场时应加强验收力度,出炉砖存放时间应不少于2周,最少不得少于10天,才能砌筑墙体,以使其干缩在自然状态中完成一半左右,减少砖上墙后砌体的干缩值。
机红砖的吸水率为10%~15%之间,应提前1~2天浇水湿润(雨天施工不宜浇水,并应适当遮盖砖垛)。
标高±0.000以下砂浆宜采用水泥砂浆,强度等级宜取M10,主体宜采用混合砂浆,一~二层强度等级为M5.0,砂浆稠度宜为50~70㎜。砌筑砂浆必须坐浆饱满,粘结率高,以增强抗折、抗拉、抗剪强度,同时须除去表面浮灰。
4、 施工方法
4.1工艺流程
墙体放线,砌体浇水 制备砂浆 砌砖 校正 。
4.2墙体放线
砌筑砖前,应将楼层结构面按标找平,依据砌筑图放出第一批砖的轴线,砌砖边线和洞口线。
4.3制配砂浆
按设计要求的砂浆品种、强度制配砂浆,配合比应由试验室确定,采用重量比,计量精度为水泥±2%,砂、水泥、灰膏控制在±5%以内,应采用机械搅拌,搅拌时间不少于1.5min。
4.4组砌方法
砌体采用一顺一丁砌法,半砖墙用全顺。
4.5排砖
一般山墙第一批排丁砖,外纵墙第一批排条砖。撂底砖时,根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,如不符合模数,应全盘考虑,会同设计单位定出门窗洞口位置,并注意暖卫立管安装及门窗开启不受影响,考虑门窗口上砖墙合拢时不出现破活,且每层240㎜厚墙最上一批砖砌体的阶台、挑出层(挑檐、腰线等),应整砖丁砌。
4.6盘角
砌砖前应根据组砌方法、排砖要求进行盘角,每次盘角不得超过5批,及时靠平吊正,对照批数杆的砖层和标高,控制好灰缝大小,大角盘好后复查一次,无误后方可挂线砌墙。
4.7挂线
砌筑一砖及以上厚墙应双面挂线,当多人砌长墙使用一根通线时,中间应设几个支线点,小线要拉紧。每批砖都要穿线看平,使水平灰缝均匀一致,平直通顺。
4.8砌砖
1》 砌转宜采用“三一砌筑法”,(即一铲灰,一块砖,一挤柔),满铺满挤,确保砂浆饱满。砌砖时应将砖放平,并做到“上跟线、下对棱,左右相邻要对齐”。水平灰缝厚度和竖向灰缝宽度宜为10㎜,但不应小于8㎜,也不应大于12㎜左右。
2》 砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别3小时和4小时内用完;当施工最高气温超过30℃时,应分别在拌成后2小时和3小时内用完。
3》 留槎:砖墙转角处和交接处应同时砌筑,若不能同时砌筑时必须留斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3。隔墙、承重墙和柱不能同时砌筑时可留凸槎,但必须沿墙高每500㎜加设拉结筋,拉结筋数量为每120㎜墙厚2圆6的,其埋入长度从留槎处算起每边均不少于500㎜(非抗震区)或1000㎜(抗震区),末端应有90℃弯钩。施工洞处亦按此要求预埋拉结筋,上部应加预制钢筋混凝土过梁,洞口净宽不应大于1000㎜,其侧边离交接处墙面不应小于500㎜。
4》 过梁、梁垫安装:其标高、位置及型号必须准确,支座上砂浆铺平垫满。如铺灰厚度超过20㎜时,应用豆石混凝土铺垫。过梁两端支撑点长度应一致并符合设计要求。宽度小于1米的洞口可用钢筋砖过梁,但必须支模铺水泥砂浆,其厚度宜为30㎜,钢筋要压入砂浆,两端弯90度直角,支撑长度不得小于240㎜,并将其压入竖缝内,过梁的第一批砖应砌丁砖。
5》 木砖安砌:木砖应提前做好防腐处理,预埋时小头朝外,大头向内,其数量视洞口高度定。洞口高在1.2米以内,每边放2块;高1.2~2米,每边放3块;高2~3米每边放4块,埋设位置一般在洞口上下四批砖各放一块,中间均匀布置。对120㎜厚墙可用混凝土预制,以防不牢。
6》 预留孔洞及穿墙管道必须符合设计要求,不得事后剔凿。电线埋管槽必须用切割机,宽度超过300㎜(即5批砖),当设计无要求时,沿墙高每500㎜设置2圆6拉结筋,每边伸入墙内不应小于600㎜(非抗震区)或1000㎜(抗震区)。
7》 砌筑完每一楼层后,应校核砌体的轴线和标高,保证其偏差在允许范围内,偏差可在楼面上通过调整上部灰缝厚度逐步校正。
5、 质量目标
本工程为砖混结构,机红砖墙为承重墙,故按《砌体工程施工质量要求验收规范》GB50203-2002第九节砌体工程的验收要求提出质量标准。
5.1主控项目
机红砖砌体和砌筑砂浆的强度等级应符合设计要求。
5.2一般项目
1》 砖砌体位置及垂直度及砖砌体一般尺寸允许偏差(㎜)
项次
项目
允许偏差
(㎜)
检验方法
1
轴线位移
10
用尺检查
垂直度
≤3m
5
用2米托线板或吊线、尺检查
≥3m
10
2
表面平整
8
用2米靠尺和楔形塞尺检查
3
门窗洞口高、宽(后塞口)
±5
用尺检查
4
外墙上、下墙口偏移
20
用经纬仪或吊线检查
5
水平灰缝平整度
10
用尺检查
6、 成品保护
6.1先装门窗框时,在砌筑过程中应对所立之框进行保护;后装门窗框时,应注意固定框的预埋件牢固,不可损坏、不可使其松动。
6.2砌体上的设备孔槽以预留为主,因漏埋或未预留时,应采取措施,不因剔凿而损坏砌体的完整性。
6.3砌筑施工应及时清除落地砂浆。
6.4拆除施工架子时,注意保护墙体及门窗口角。
7、 质量通病及防范
7.1砌体粘结不牢
原因是砌体浇水、清理不好,砌体砌筑使用前一天,应充分浇水湿润,随吊运随将砌体表面清理干净;砌体就位后应及时校正。
7.2第一批砌块底铺砂浆厚度不均匀
原因是基底未事先用细石混凝土找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平。
7.3拉结筋或压砌钢筋网片不符合设计要求
应按实际和规范规定,设置拉结带和拉结钢筋及压砌钢筋网片。
7.4砌体错缝不符合设计和规范的规定
未按砌体的排列组砌图施工,应注意砌体的规格并正确的组砌。
7.5砌体偏差超规定
控制每批砌块高度不准确。应严格按标识杆高度控制,掌握铺灰厚度。
7.6脚手架上不能长期堆放砌块,其荷重不能超过规范规定。
7.7砌筑砂浆必须及时使用,不准使用超过规定时间的砂浆。
附表:劳动力需用量计划表
序号
工 种
按工程施工阶段投入劳动力情况
基础工程
主体工程
1
瓦工
8
10
2
混凝土工
7
7
3
钢筋工
5
5
4
木工
3
5
5
架工
2
4
6
焊工
2
3
7
劳力工
5
5
8
电工
2
2
9
机械工
2
3
10
起重工
1
1
11
测量工
2
2
省二建十六分公司段纯项目部
2011年3月
