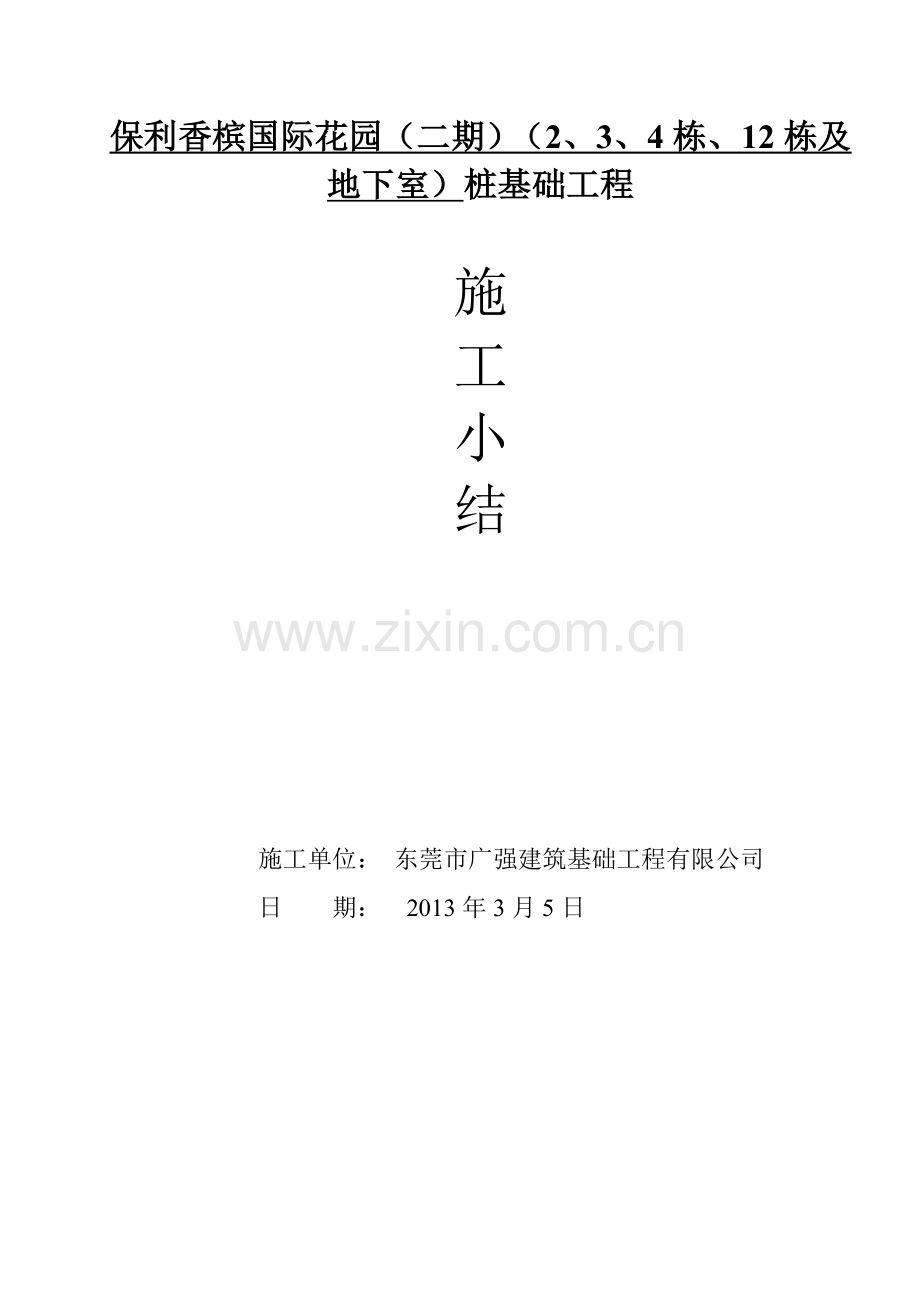

保利香槟国际花园(二期)(2、3、4栋、12栋及地下室)桩基础工程
施
工
小
结
施工单位: 东莞市广强建筑基础工程有限公司
日 期: 2013年3月5日
保利香槟国际花园(二期)(2-5栋、10-12栋、地下室3-4、瓶组气化、垃圾站、门楼)B段

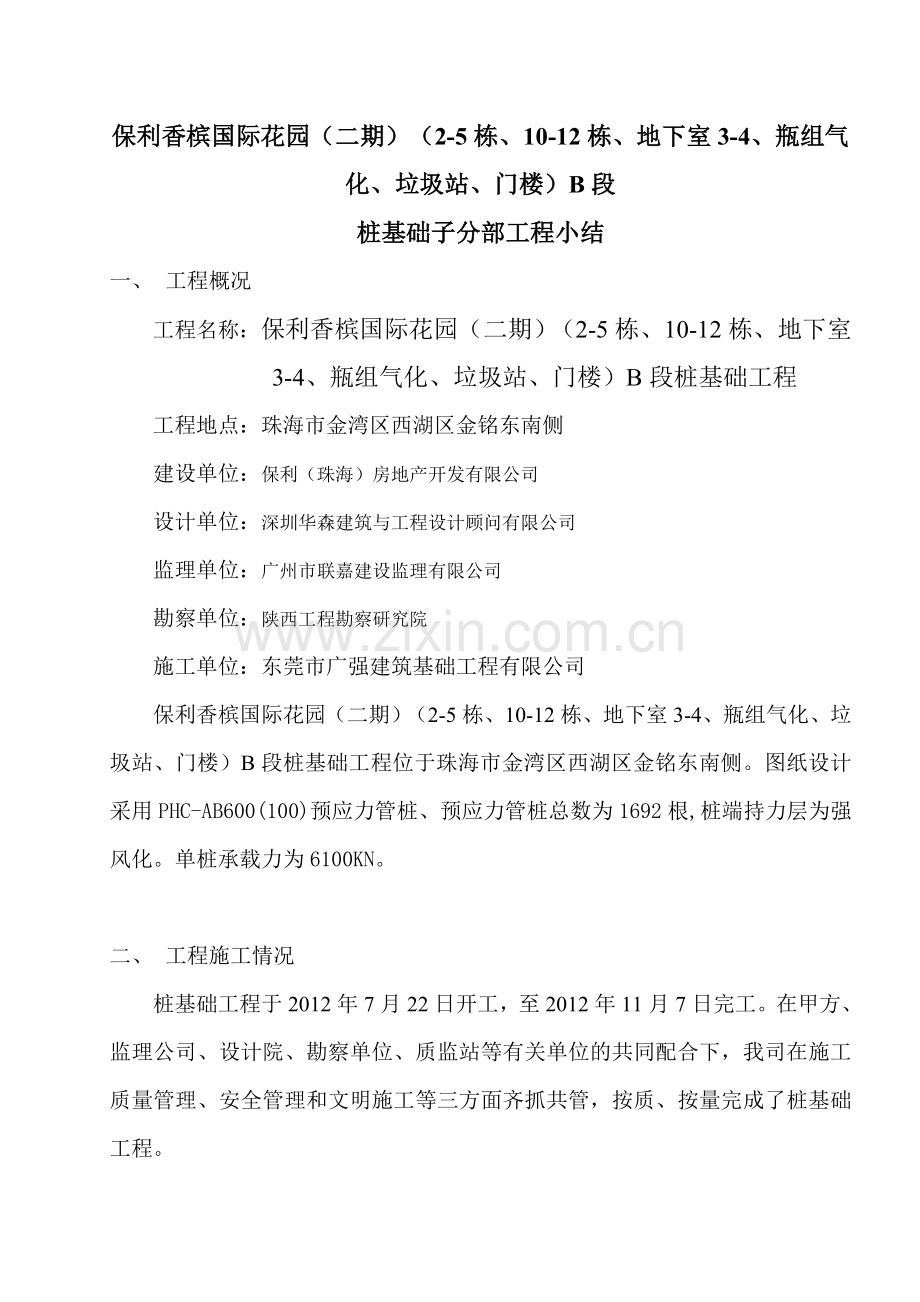

桩基础子分部工程小结
一、 工程概况
工程名称:保利香槟国际花园(二期)(2-5栋、10-12栋、地下室3-4、瓶组气化、垃圾站、门楼)B段桩基础工程
工程地点:珠海市金湾区西湖区金铭东南侧
建设单位:保利(珠海)房地产开发有限公司
设计单位:深圳华森建筑与工程设计顾问有限公司
监理单位:广州市联嘉建设监理有限公司
勘察单位:陕西工程勘察研究院
施工单位:东莞市广强建筑基础工程有限公司
保利香槟国际花园(二期)(2-5栋、10-12栋、地下室3-4、瓶组气化、垃圾站、门楼)B段桩基础工程位于珠海市金湾区西湖区金铭东南侧。图纸设计采用PHC-AB600(100)预应力管桩、预应力管桩总数为1692根,桩端持力层为强风化。单桩承载力为6100KN。
二、 工程施工情况
桩基础工程于2012年7月22日开工,至2012年11月7日完工。在甲方、监理公司、设计院、勘察单位、质监站等有关单位的共同配合下,我司在施工质量管理、安全管理和文明施工等三方面齐抓共管,按质、按量完成了桩基础工程。
在施工质量管理方面,我司在已编制的施工组织设计方案的指导下,严格按照《建筑地基基础工程施工质量验收规范》GB50202—2002施工。首先将已复核的轴线控制网投测到施工区段,测放出桩轴线,定出桩位。在桩施工过程中严格按照施工方案执行。
(一) 试桩情况
2012年7月22日试桩(静压)1条,试桩编号:2002#桩。配桩11+10+12+9+12+12m,终压值6329KN,压桩桩长59.7m;2012年10月13日试桩(锤击)1条,配桩桩长15+15+10+10m,锤落距1.8m、最后三阵锤平均每阵贯入度0.02m,打桩桩长44.14m。
(二)桩基检测情况
根据《建筑基桩检测技术规范》“JGJ106-2003”和设计要求,经建设、设计、监理、勘察和施工单位负责人确定,本工程的基桩检测采取桩基反射波、单桩竖向抗压静载、单桩竖向抗拔静载等方法进行检测。
①、 基桩低应变检测单位为珠海市金湾区建设工程质量监督检测站,检测日期2012年12月29日至2013年1月14日,共检测485条
②、 基桩静载检测单位为珠海市金湾区建设工程质量监督检测站,检测日期2012年10月10日至2012年10月20日,共检测15条
桩基础经检测全部符合质量验收规范和设计要求。
三、文明施工情况
在安全管理和文明施工方面,我司严格执行已编制的《施工现场安全生产责任制》和《文明施工方案》及各项安全生产规章制度,并按《建筑施工安全检查标准》JGJ59—99,对存在的安全隐患和不文明施工的问题及时进行整改。
四、资料控制情况
根据桩基础施工进度,及时收集、整理技术资料。本工程桩基础各分项工程资料齐全有效,桩基础各分项工程经自检符合设计及施工规范的要求,资料及安全功能检验(检测)报告齐全有效,验收手续符合要求。工程质量评定为合格。
五、结束语
本桩基础工程在施工期间,在甲方、监理公司、设计院、质监站等有关部门的支持及指导下,我司在满足设计规定和施工规范的前提下,保证质量,安全生产,文明施工,无出现任何质量安全事故。
东莞市广强建筑基础工程有限公司
2013年3月5 日
