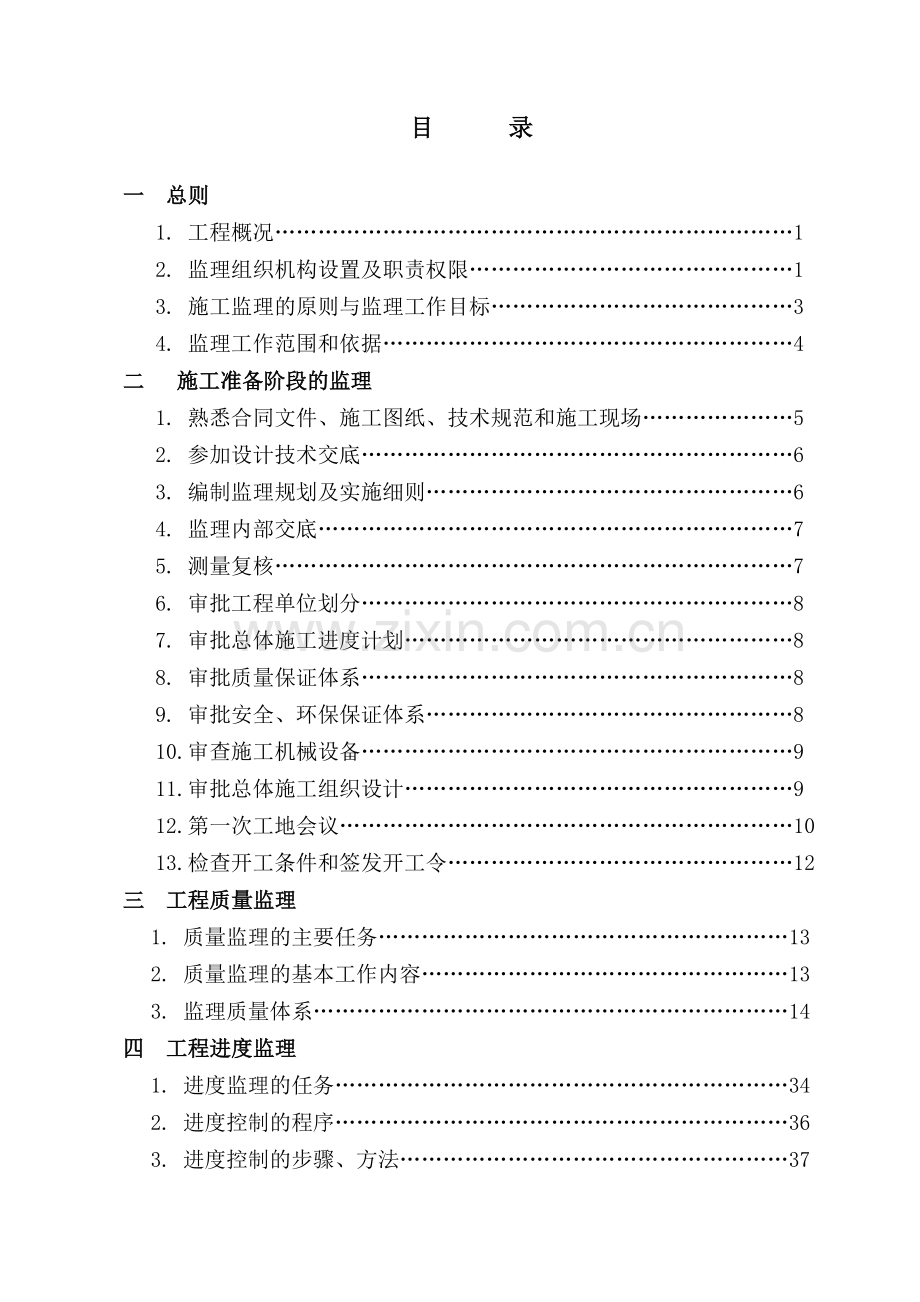

1、泉州围头湾围头作业区十万吨级航道工程监理规划江苏华宁交通工程咨询监理公司泉州围头十万吨级航道工程监理部目 录一 总则1. 工程概况12. 监理组织机构设置及职责权限13. 施工监理的原则与监理工作目标34. 监理工作范围和依据4二 施工准备阶段的监理1. 熟悉合同文件、施工图纸、技术规范和施工现场52. 参加设计技术交底63. 编制监理规划及实施细则64. 监理内部交底75. 测量复核76. 审批工程单位划分87. 审批总体施工进度计划88. 审批质量保证体系89. 审批安全、环保保证体系810. 审查施工机械设备911. 审批总体施工组织设计912. 第一次工地会议1013. 检查开工条件和

2、签发开工令12三 工程质量监理1. 质量监理的主要任务132. 质量监理的基本工作内容133. 监理质量体系14四 工程进度监理1. 进度监理的任务342. 进度控制的程序363. 进度控制的步骤、方法37五 投资控制监理1. 投资控制监理的任务412. 投资控制的程序423. 投资控制步骤和方法43六 安全监理1. 安全监理的工作任务462. 安全监理的措施与方法473. 安全事故报告制度48七 环保监理1. 环境保护监理的任务502. 环境保护监理措施和方法50八 同管理1. 合同管理的任务522. 合同的商务管理53九 信息管理1. 信息管理的的内容和方法602. 信息档案分类目录643

3、. 监理档案资料管理66十 组织协调1. 组织协调工作的内容672. 组织协调的主要方法 69工地会议制度70十一 监理工作制度1. 监理内部管理制度732. 监理人员的廉洁自律制度73附件1:各类监理人员岗位职责74附件2:监理部内部管理制度80泉州围头十万吨级航道工程监理部 监理规划一 总 则 一)工程概况1、泉州围头湾围头作业区十万吨级航道工程由江苏华宁交通工程咨询监理公司承担监理任务。监理服务期限2009年12月7日至2010年7月31日。2、本工程位于围头湾口围头作业区西南侧的S1点起,至围头作业区在建十万吨级泊位船舶回旋水域附近的S2点,同时将围头湾石井5000吨级航道起点调整至S

4、1点,全长约2.4。3、本工程航道有效宽度250m,设计底标高-13.0m(理论基准面)。工程完成后可满足十万吨级集装箱船乘潮通航单向航道要求。4、本工程主要工程量:由疏浚35365 m3 (共有19个疏浚区呈零星分布);炸礁29536 m3 (12块炸礁区);清渣29536m3。新设直径2.4米灯浮标5座。二)监理部组织机构设置及职责权限1、监理组织机构设置根据合同文件精神,为做好本工程监理工作,我公司在施工现场设立泉州围头十万吨级航道工程监理部。监理部在总监领导下,依据合同文件及相关的规范与标准,对该工程进行质量、进度、计量支付、安全及环保的控制和合同、信息管理。监理部设总监一名,总监代表

5、一名,水运专业监理工程师一名,兼任测量、安全工程师。2、监理部的职责与权限1)熟悉合同文件、技术规范、规程、标准和设计图纸,组织相关人员的业务学习与交流。2)对承包人提交的实施性施工组织设计、施工技术方案、施工工艺以及有关安全、环保等专项方案提出审查意见。3)向承包人移交工程控制点,并核验承包人设置的测量控制网点或基线的准确性。4)对承包人提交的总进度计划进行审查,提出审查意见。检查施工实际进度与计划进度的执行情况,督促承包人提交施工进度报表及必要的施工计划调整方案。5)检查承包人的质量保证体系及施工前的准备工作,对承包人提交的开工申请予以审查,签署工程开工令。督促承包人严格按照施工规范、验收

6、标准、设计图纸进行施工。组织或参与工程事故调查,协助审查质量事故的处理方案及其补救措施,并检查处理结果。6)组织或参加施工图纸会审、设计交底,审查工程变更和有关施工工艺的改变,提出审查意见报业主审批,在业主批准后,监督承包人按变更方案实施。7)审查承包人报送的计量支付报表,审核期中支付证书、最终支付证书及合同终止后任何付款的支付证书;建立计量支付、工程设计变更费用、索赔费用台帐。8)审查承包人的安保体系,督促承包人落实安全生产保障措施和环境保护措施,避免重大安全事故和破坏环保事件的发生。9)审查承包人投入的主要设备及其性能、主要技术和管理人员数量及其资质。10)审查承包人提交的延期、费用索赔报

7、告。11)审查承包人的交工验收申请报告,对工程质量提出等级评价,参加工程项目的交工验收并签认交工验收证书。3、监理人员的职责和监理内部管理制度(见附件1、附件2)三)施工监理的原则与监理工作目标1、施工监理原则监理人员按照“严格监理、优质服务、公正科学、廉洁自律”的原则,认真贯彻执行有关施工监理的各项方针、政策、法规及监理服务合同,制定详细的工作计划,明确岗位职责,严格检查制度,认真履行合同,努力做好各项监理工作。2、监理工作目标1)监理工作总目标:强化管理,确保工程质量、进度、安全、费用和环保满足合同要求,工程达到合同约定的一次性验收合格,实现合同规定的节点工期和总工期目标。2)工程质量目标

8、 :严格按照施工合同、施工图纸、技术规范、交通部水运工程质量检验评定标准(JTS257-2008)及监理服务合同进行质量评定和验收,确保工程质量达到一次性验收合格的目标。3)工程进度目标:以所监理工程的合同工期为基本目标,并在确保质量与安全的前提下,争取工程提前交工。4)费用控制目标:以所监理工程的合同单价为基础,在确保质量与安全的前提下,努力降低工程建安实际费用。5)安全控制目标:以所监理工程承包人与业主签订的安全生产责任书中载明的安全生产指标为目标。6)环境保护管理目标:明确施工环境保护的具体要求,确保整个工程环境影响控制在国家规定的标准以内。7)合同管理目标:充分发挥监理控制的作用,协调

9、参建各方的关系,确保工程顺利进行。8)信息管理目标:按照监理委托合同和施工承包合同及业主的规定,搞好质量的评定、评分以及各种表格的统计、整理和归档工作,确保交工和竣工验收资料的及时、准确提供。四)监理工作范围和依据1、监理工作范围在业主宏观指导下,对于所管辖施工的全部工程自施工准备期至施工期的质量控制、进度控制、费用控制、合同管理、信息管理和组织协调及安全环保监理等实施全面管理。2、监理工作依据:1)国家有关的政策、法律和法规;2)国家、交通部及有关行业部门颁发的工程监理规范、施工规范和验收规范、标准;a水运工程质量检验评定标准(JTS257-2008)b水运工程混凝土试验规程(JTJ270-

10、98)c水运工程测量规范(JTJ203-2001)d水运工程施工监理规范(JTJ216-2000)e水运工程爆破技术规范(JTJ286-90)3)经国家或上级主管部门批准的工程设计文件;4)本工程施工招标、投标文件;5)本工程依法签订的工程监理合同和施工承包合同;6)在工程实施过程中,业主与承包人或监理单位形成的有关纪要、函件以及省、市有关部门的通知、指令或其他文件。二 施工准备阶段的监理 一)熟悉合同文件、施工图纸、技术规范和施工现场在施工准备阶段,监理人员必须先熟悉本项目的全部合同文件、施工图纸、技术规范和施工现场,为开展监理工作作好准备。1、熟悉合同文件:1)业主与承包人、监理签立的合同

11、;2)合同条款所赋予业主、承包人和监理工程师的责任、权力和义务;3)合同事宜的处理原则、处理方法和处理程序;4)专用条款中的特殊规定和处理原则;5)合同签订手续是否齐全。2、熟悉施工图纸:1)设计文件是否完整,图纸是否齐全;2)材料、构配件和设备的选用与现行规定的符合性;3)合同图纸中指定使用的规程、规范、标准图册的有效性;4)合同图纸规定采用的施工工艺与现行规范、规程的符合性;5)各图册在设计说明、坐标设计及各专业设计之间的是否一致;6)合同图纸与施工的符合性;7)原有设计是否有明显导致投资增加的项目。 3、熟悉技术规范:1)工程项目的范围和主要工程内容;2)材料试验项目、试验方法和试验频率

12、;3)施工工艺、技术要求和措施;4)监理验收和审批程序;5)工程量计量方法;6)工程质量验收标准。4、熟悉施工现场:1)施工设备和人员的进场及现场安装和调试情况;2)料源情况;3)控制桩点设置和保护情况; 4)现场环保控制情况等;5)水文地质情况等。 二)参加设计技术交底设计技术交底由业主主持进行。设计代表,承包人的项目经理、技术负责人、总监理工程师、专业监理工程师参加。技术交底前施工和监理单位应将图纸审核中发现的问题以书面形式递交设计代表,设计单位以书面形式予以回复。 三)编制监理规划及实施细则 1、监理规划的内容: 1)工程概况; 2)监理工作范围; 3)监理工作内容; 4)监理工作目标(

13、包括质量、工期、费用、安全、环保目标等); 5)监理工作依据; 6)监理组织机构(组织形式、岗位设置、人员构成、岗位职责等); 7)监理工作程序(主要监理工作事宜的程序); 8)监理工作方法及措施;9)监理工作制度;10)监理工作守则和奖惩制度; 2、监理实施细则的内容:1)总则(工程概况、编制依据、适用范围等);2)开工审批内容和程序(工程开工审批程序和申请内容及监理工作流程);3)质量控制的内容、方法和措施;4)进度控制的内容、方法和措施; 5)费用控制的内容、方法和措施;6)施工安全和环境保护内容、方法和措施等。 四)监理内部交底 1、为贯彻和落实业主的要求和监理编制的监理规划、监理实施

14、细则的各项内容,总监理工程师应组织监理人员进行学习、培训,并进行监理的交底工作。交底由总监理工程师主持,也可邀请承包人的项目经理、技术负责人、质量负责人、计量负责人、试验检测负责人等参加。 2、施工监理的交底主要阐述的内容为: 1)合同文件赋予业主、承包人、监理的权利和义务; 2)监理工作的内容、程序和方法; 3)各级监理人员的岗位职责; 4)监理的重点、难点及解决措施。 3、总监理工程师应建立监理内部的定期和不定期的学习培训制度,根据工程进展的情况和工程的特点进行学习、培训,并做好相应的记录。 五)测量复核 在施工准备阶段,监理工程师应作好以下方面的测量监理工作:1、向承包人移交控制点,并督

15、促承包人复核;2、审查承包人复测资料;3、审批承包人的施工控制网;并要求承包人经常复核。 六)审批工程单位划分监理工程师应根据水运工程质量检验评定标准(JTS257-2008)的规定,对承包人提交的单位、分部、分项工程划分方案进行审批并报业主和质监站备案,并以此进行质量评定。 七)审批总体施工进度计划1、承包人应在签订施工合同后向监理部提交总体施工进度计划,总监理工程师应在详细审查并商业主同意的基础上,对总体施工进度计划进行审批;2、总体施工进度计划的内容包括:1)工期目标(工期总目标和阶段性工期目标);2)工、料、机计划(根据总体时间计划安排);3)生产能力和资源需求的分析测算材料;4)关键

16、工序和其他计划执行重点和难点的分析及应对措施;5)纠偏措施和预案。 八)审批质量保证体系1、承包人应在签订施工合同后向监理部提交质量保证体系,总监理工程师应在详细审查并商业主同意的基础上,对质量保证体系审批;2、质量保证体系的内容包括:1)质量目标(合同规定的质量目标);2)质量保证组织机构;3)质量保证人员岗位职责;4)质量保证措施。 九)审批安全、环保保证体系 1、承包人应在签订施工合同后向监理部提交安全、环保保证体系,总监理工程师应在详细审查并商业主同意的基础上,对安全保证体系审批;2、安全、环保保证体系的内容包括:1)安全、环保目标(责任书规定的目标);2)安全、环保管理组织机构;3)

17、安全、环保管理人员岗位职责;4)安全、环保的保证措施。十)审查施工设备1、督促承包人按合同规定期限上报施工设备进场计划。2、审查进场设备(包括计划进场的设备)的数量、型号、规格、生产能力、完好率与合同要求是否符合。3、各种施工设备的配套与满足施工技术要求的适应性。4、数量不足或不配套的施工设备,应限期要求承包人补足进场。5、审验不合格的施工设备,应限期承包人撤离工地。6、对承包人要求替代或更换的施工设备商业主后批准或不批准。十一)审批总体施工组织设计1、承包人应在签订施工合同后向监理部提交合同段工程的总体施工组织设计,监理工程师应在详细审查并商业主同意的基础上,对总体施工组织设计进行审批并报业

18、主备案。2、施工组织设计的主要内容 : 1)总说明(工程概况、组织机构、人员配备等);2)施工平面布置图;3)总体施工进度计划; 4)质量保证体系;5)安全保证体系;6)环境保护、文明、节约技术措施; 3、施工组织设计审查要点 1)检查承包人组织机构、人员配置情况; 2)检查承包人的工程进度计划是否满足总工期要求,施工安排是否连续、均衡、合理,进度安排与资源配置是否协调; 3)审查施工方法、施工工艺是否合理、科学; 4)审查承包人的施工设备的数量、型号、规格; 5)审查主要材料的料源、材质和进场计划; 6)审查承包人的质量保证体系和保证措施; 7)审查承包人的安全保证体系和保证措施;8)审查承

19、包人的环境保护保证体系和保证措施。 十二)第一次工地会议 1、会议的组织 1)第一次工地会议宜在正式开工之前召开,并尽可能地早期举行; 2)监理工程师应事前将会议议程及有关事项通知业主、承包人及有关方面,必要时可先召开一次预备会议,使参加会议的各方作好资料准备; 3)第一次工地会议由总监理工程师主持,业主、监理单位和承包人的授权代表及设计代表出席会议,各方将要在工程项目中担任主要职务的部门(项目)负责人也应参加会议。 2、会议的内容 1)介绍人员及组织机构: (1)业主或业主代表应就其实施工程项目期间的职能机构、职责范围、主要人员进行介绍; (2)总监理工程师就监理组织机构、职责范围及监理人员

20、予以介绍,并报备业主; (3)承包人应书面提出项目经理授权书、主要人员名单、职责范围及有关人员的资质材料以取得监理工程师的批准;监理工程师应在本次会议中进行审查并口头予以批准(或有保留的批准),会后正式予以书面确认。 2)介绍施工进度计划 承包人的施工进度计划应在中标通知书发出后在合同规定的时间内提交给监理工程师。在第一次工地会议上,监理工程师应就施工进度计划作出如下说明: (1)施工进度计划可于何日批准或哪些分项已获得批准; (2)根据批准或将要批准的施工进度计划,承包人何时可以开始哪些工程施工,有无其他条件限制; (3)有哪些重要的或复杂的分项工程还应单独编制进度计划提交批准。 3)承包人

21、陈述施工准备 承包人应就施工准备情况按如下主要内容提出陈述报告,监理工程师应逐项予以澄清、检查和评述: (1)主要施工人员(含项目负责人、主要技术人员、主要机械手及特种工)进场日期,并应提交进场人员计划及名单; (2)用于工程的外购材料和设施的进场日期,是否将会影响施工,并应提交进场计划及清单; (3)施工驻地及临时工程建设进展情况。 (4)施工测量的基础资料是否已经落实并经过复核- (5)其他与开工条件有关的内容及事项。 4)业主说明开工条件 业主代表应就工程项目的批准情况、及其他与开工条件有关的问题进行说明;监理工程师应根据批准或将要批准的施工进度计划的安排,对上述事项提出建议及要求。 5

22、)明确施工监理例行程序 监理工程师应明确与承包人的联系渠道、工作例行程序并提出有关表格及说明: (1)质量控制的主要程序、图表及说明; (2)施工进度控制的主要程序、图表及说明; (3)施工安全控制的主要程序、图表及说明; (4)环境保护控制的主要程序、图表及说明; (5)计量支付的主要程序、报表及说明; (6)延期与索赔的主要程序、报表及说明; (7)工程设计变更的主要程序、图表及说明; (8)工程质量事故及安全事故的报告程序、报表及说明; (9)函件的往来传递交接程序、格式及说明; (10)确定工地会议的时间、地点及程序等; 6)讨论、商定开工令签发的时间及工期起算的具体日期。 十三)检查

23、开工条件和签发开工令 1、在承包人认为已经具备以下开工条件时,向监理工程师申报总体工程开工申请; 1)规定的开工手续和资质证明已经具备; 2)施工组织设计和总体工程进度计划已经得到监理工程师批准; 3)控制点测量复核已经得到监理工程师批准; 4)质量保证、安全保证和环保保证体系经监理工程师检查合格; 5)工、料、机准备满足开工需要; 6)进场设备和人员与标书一致,进场人员的资质经监理工程师审查并予确认; 7)文明施工、安全和环保措施已经制定并准备实施。 2、监理工程师在收到承包人提交的总体工程开工申请后,应组织专业监理工程师核查其开工条件; 3、经过核查,如果承包人基本具备了总体工程开工条件,

24、总监理工程师在征得业主的同意后可签署工程开工令,这标志着承包人和监理方面的准备工作已结束,工程进入实际施工阶段,总体工程开工令应报业主备案。三 工程质量监理 一)质量监理的主要任务 监理工程师以国家有关法规、规范、规程、标准、设计图纸和工程合同为依据,按照规定的工作程序,应用常规的工程监理方法,对施工各个阶段的工程质量实施全面的控制和管理,使施工质量符合设计要求,达到施工验收技术规范的各项检测验收技术指标与标准,工程施工资料完整、齐全,从而保证工程建成后能安全、舒适、高效地投入使用。 二)质量监理的基本工作内容1、熟悉施工设计文件及气象、水文地质等设计基础资料,掌握技术规范和质量标准;2、组建

25、有效的质量监理体系,制定监理细则;3、审查施工组织设计及质量保证体系;4、审查承包人分项工程开工申请书,包括施工工艺及自检程序;5、监督检查承包人的施工工艺和方法是否符合技术规范的要求;6、检查、检验施工中所使用的原材料是否符合原材料标准和混合料配合比要求等;7、对承包人自检合格的每道工序进行质量检查;8、实行事前监理,预防为主,主动控制;9、对已完工程进行质量验收;10、质量档案和竣工文件归档、工作文件的归档。 三)监理质量体系1、质量目标:见“总则”。2、一般工作程序和基本步骤1)开工令批准程序开工申请承包商施 工 准 备编制施工组织设计:组建现场施工管理组织机构;施工船舶进场;现场生产、

26、生活基地建设;船舶和计量设备检查,制定水上施工安全措施;承 包 商返回检查开工准备条件监理工程师条件不具备主持召开第一次工地会议监理工程师提交开工申请承包商审查开工申请监理工程师下达工程开工令监理工程师批准下达工程开工令业主2)区段(分段、分层、分带)工程开工申请上一区段工程完工并取得监理工程师签认承包商 本区段工程施工准备承包商提交报告资料:1、区段施工安排、施工方案2、船舶设备计划3、技术条件报告4、安全措施提交区段工程开工申请承包商返工 审查批准区段工程开工申请监理工程师 不合格批准区段工程开工监理工程师3)区段(分段、分层、分带)工程检查程序区段工程施工完成承包商提交报告资料:1、自检

27、测量图2、扫浅施工记录及补测资料3、测量仪器检查记录区段工程自检承包商返工提交区段工程完成报告承包商检查核实完成情况监理工程师 不合格签署区段工程完成报告监理工程师工程施工完工报告承包商4)工程竣工验收程序提交报告资料1、自检测量平面图2、扫浅施工记录及补测资料3、测量仪器检查记录4、挖泥施工完成报告单整改返工检查完成情况监理工程师检查内容1、核查设计挖槽(及边坡)范围内的各水深点2、扫浅后补测资料的水深3、测量仪器检查记录4、挖泥施工完成报告单查核结果不合格合格签发完工报告监理工程师提交报告资料1、竣工测量开工报告,施测计划及技术方案2、人员、船机、仪器设备安排竣工测量承包商整改返工检查内容

28、1、施工及技术方案满足要求2、人员、船机、仪器落实,并满足安排3、跟踪检查水深测量4、检查内业整理检查竣工测量监理工程师查核结果 不合格签署竣工测量图纸监理工程师合格提交报告资料1、工程报验单、竣工资料及工程量表2、工程质量自评报告3、施工总结报告申请验收承包商检查内容1、竣工资料齐全、完备2、核查工程质量自评情况3、审核工程量表审查验收条件监理工程师整改返工查核结果不合格合格提交报告资料1、工程竣工资料,监理签署的工程报验单2、监理初验报告3、工程质量评估报告 4、水深抽测成果资料签署工程报验单,组织初验监理工程师组织初验监理工程师1、工程竣工资料、施工总结报告2、工程初验报告,质量评估报告

29、3、初验实测资料4、进行验收测量提交初验报告业主/质检站整改返工1、听取初验小组的初验报告2、施工单位、监理单位、设计单位、分别汇报该工程的设计、施工、监理要点,评价对该工程的验收意见,海事局意见。3、验收组审核4、验收组讨论工程验收证书5、港口质监站宣布质量等级核定意见6、签发工程验收证书不合格查核结果组织竣工验收业主3、主要施工环节质量控制1) 测量质量控制 (1)监理机构中设置熟悉GPS测量、水深测量的专业监理工程师,负责施工测量质量控制工作。 (2)工程开工前向承包人书面提供测量控制网点;检验承包人布设的GPS基站,检查承包人DGPS的定位精度,测深仪精度,只有精度符合要求的仪器设备才

30、能投入使用。 (3)复核承包人所设置的验潮站和水尺,其精度满足交通部水运工程测量规范(JTJ203-2001)的要求。 (4)制定水深测量程序,要求承包人每次测量均严格按测量程序进行操作。 (5)要求承包人在每次水深测量工作之前均应对GPS的定位精度、测深仪精度和工作稳定性进行检验校核。必须在仪器精度、信号接收、海况满足测量条件的情况下才能开始测量。 (6)测量过程中,将派监理人员旁站测量全过程,监理人员将记录测量的时间、潮位、风浪、流速等情况。测量应在规范充许的海况下进行。 (7)测量结束,监理人员将拷贝一份测量记录的原始数据,以便监理独立进行数据处理。必要时监理将进行独立测量。 (8)业内

31、数据处理和成图均应服从监理人员的监督和管理,保证测量成果符合交通部水运工程测量规范(JTJ203-2001)。 (9)水深测量及相应的测点定位数据应自动同步记录,计算机处理,绘图仪成图。每次水深测量图应同时报送监理和业主各一份,并提供相应的电子文件一份。 (10)各驻船监理人员要熟悉船载DGPS的使用方法,以便检查施工定位,保证挖槽的平面位置准确,使开挖断面符合设计要求,检查抛泥到位情况。 (11)驻船监理人员要掌握船载测深仪系统工作方式,以便随时掌握开挖效果和质量。 (12)监理工程师将督促承包人对GPS和测深仪进行定期校核。 (13)要求承包人定期进行浚中测量,监理工程师将对浚中测量成果进

32、行统计分析,准确掌握施工效果和质量控制情况,并依据分析结果提出有关进行调整施工方案及技术措施的建议。 (14)在扫浅施工阶段,要求承包人增加测量次数,必要时进行加密测量。指导船舶进行扫浅施工,保证施工质量,不留浅点。 (15)工程完工,承包人进行自检测量时要求进行加密测量,监理人员旁站监理测量全过程,保证验收测量时能一次通过验收。 2) 船机管理 (1)监理机构中将设置熟悉船舶性能、船机设备、主要仪器仪表的专业监理工程师负责对施工船舶设备性能、仪器仪表工作状况进行检查、监督,对进场船舶报验的审核。 (2)要求承包人就所有即将投入施工的船舶向监理工程师提交施工船舶进场报验单。监理工程师对此要进行

33、认真的检查,保证所有用于本工程施工的施工船舶、辅助施工船舶、船舶所配备的挖泥机具设备的类型、船机性能和数量满足本合同工程的要求,在整个施工期内状态良好,并按照进场计划逐艘落实投入现场施工。 (3)施工中监理工程师经常检查船机设备的运行状况,掌握施工船舶的适应情况。 (4)当发现因船机工作状况影响施工时,及时向总监汇报,并提出船机状况报告及施工适应性意见,以供总监决策,决定是否要求承包人调整或增加施工船舶。 (5)严格船机的进退场控制,施工船舶退场时要向监理提交船舶退场报告,经监理工程师同意后方可退场。 3)疏浚施工质量控制 (1)施工船舶平面控制(施工定位)必须准确,船舶的施工定位是通过船载G

34、PS进行的。在开工之前要求承包人校核每艘船舶上的GPS,定位误差值在规范充许范围内才能施工。 (2)督促承包人根据各施工区段岩土特性制定分层、分带开挖方案,施工时按方案要求进行分层、分带均衡浚深,根据超深、超宽及土质情况、水位变化控制下耙、绞刀头及抓斗深度,有效控制开挖深度和宽度。 (3)要求承包人定期进行浚中测量,准确掌握航槽开挖情况,指导施工船舶进行有效开挖。在扫浅施工阶段要增加测量次数,指导船舶进行扫浅施工。 (4)在施工过程中,监理工程师定期到各施工船舶检查施工质量控制情况和各项工作的执行情况。对存在问题要求承包人及时纠正。 (5)监理将严格要求承包人按招标文件及国家和地方有关环境保护

35、的要求,抛卸疏浚岩土,将淤泥、杂物运到指定卸泥区抛卸。 (6)为准确掌握和控制施工船舶的施工情况,监理部将不定期派监理人员驻船。 (7)要求驻船监理人员做好监理日记,记录每日、每班施工起止、停歇时间、完成挖泥船次、每船方对水下自然方的折算值及有关施工质量、卸泥情况等,并向监理部提交监理报告。4)炸礁质量控制(1)开工前要求承包人编制炸、清礁专项施工方案,并报监理审查。炸礁、清礁施工方案及操作方法必须符合有关规范和施工组织设计要求,船机性能状况必须适应施工条件,确保技术可行、工艺合理、安全可靠、满足质量要求。(2)在本项目施工期间,航道需要正常通航,承包人需制定和严格执行施工安全措施,确保施工期

36、的通航安全。(3)炸礁钻孔孔距布置、钻孔深度与药量必须根据实际岩层分布、岩质状况等综合考虑,合理确定后在施工中要严格执行。(4)钻孔平面位置应采用RTK定位,保证做到钻孔准确,防止漏钻和叠钻;根据设计图纸和实时潮位确定钻孔深度,确保钻孔深度达到设计值,避免二次爆破。(5)要求承包人制定完善的安全施工措施报监理审查,并在施工中检查各项安全措施落实情况。承包人火工产品的管理必须符合当地公安机关的要求,有完善的储存、保管、登记领用和退料制度,每天、每班核对数量,做到物帐相符。监理将对此进行严格检查。(6)监理人员加强炸礁质量监督和检查,确保炸礁施工的质量。(7)监理现场检查清礁质量与岩石抛卸位置,要

37、求承包人将疏浚礁石运到业主指定地点抛卸。清礁施工前船舶准确定位后才进行施工,当一处礁区清完后,测量人员及时进行加密检测,发现浅点及时记录。(8)扫浅施工阶段要求承包人增加测量次数,指导施工船舶有效扫浅。(9)检查断面测量情况,应用加密测量的方法,确保测量与补挖浅点质量,决不能留有礁石浅点。 4、主要施工环节质量控制程序1)扫海质量控制程序提交报告资料1、扫海计划安排,扫具结构及技术方案2、扫海开工申请表开工准备工作承包商返工检查内容1、任务书的要求明确,技术方案满足要求2、船机、仪器人员配置合理3、扫海具的索长、节点分段等满足要求4、挖泥施工完成报告单检查并审核监理工程师查核结果不合格合格批准

38、开工报告监理工程师扫海施工承包商提交报告资料1、定位、测量仪精度校核记录2、主副艇航迹线图返工检查内容1、出现及船舶干扰等作业条件2、索具下水前各节点连接情况3、GPS定位仪工作状况及航迹线4、障碍物探测情况检查挖泥定位监理工程师查核结果 不合格合格合格提交扫测成果承包商提交报告资料扫测报告及扫获障碍物一览表返工检查内容对照扫测施工记录及障碍物探测记录检查成果资料检查审核监理工程师查核结果不合格合格签署扫测成果资料监理工程师2)炸礁施工质量控制程序开工准备承包商提交报告资料1、炸礁清礁施工组织设计及报审表2、炸礁施工开工报告3、施工允可证,航行通告检查内容1、施工组织设计的合理、可行,计划合理

39、2、船机设备满足要求3、安全措施、技术措施保障4、爆破证,施工允可证,航行通告返工检查开工条件监理工程师查核结果不合格合格签署开工报告监理工程师提交报告资料1、炸礁钻孔平面布置图2、测量定位方法及测量记录3、炸礁施工日报及其它报表炸礁施工承包商返工检查内容1、旁站检查炸礁定位、钻孔深度及下药2、检查船机布置、船机状况、施工进度3、检查施工报表旁站检查炸礁施工监理工程师查核结果 不合格合格合格清礁施工承包商返工检查审核内容1、检查清礁定位及清礁过程2、检查抛泥位置 3、检查施工日报及其它报表检查清礁过程监理工程师查核结果不合格提交报告资料1、测量施测方案、计划报告2、人员组成、船机、主要仪器一览

40、表 3、测深仪、GPS定位精度检测报告合格清礁完工水深测量承包商检查内容1、测量计划安排2、测量施测计划方案满足要求3、船舶、仪器性能满足要求 4、测深仪换能器自动吃水改正数检查水深测量监理工程师返工查核结果不合格合格签署测量成果报告监理工程师扫海施工承包商扫海施工承包商提交报告资料1、定位、测量仪精度校核记录2、主副艇航迹线图3、扫测报告检查内容1、施工条件2、GPS定位仪工作状况及航迹线3、扫测报告检查扫海施工监理工程师返工查核结果 不合格1、签署扫测成果2、有浅点时,进行炸礁、清礁扫浅,无浅点时,进行下步验收工作合格 提交报告资料1、浅点位置平面图、施工方案2、测量定位及记录 3、扫浅施工后补充测量成果炸礁、清礁扫线承包商

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
