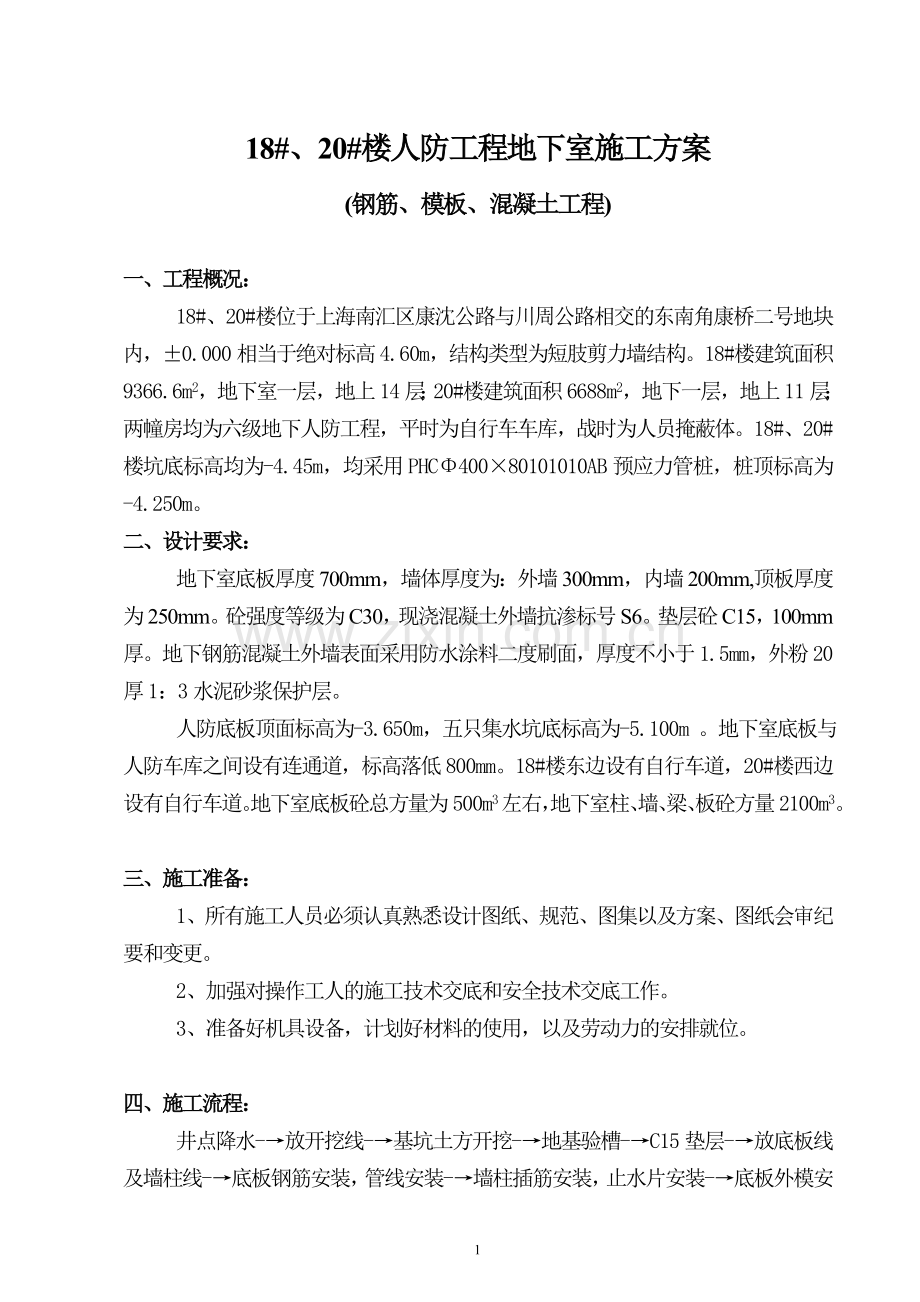

1、18#、20#楼人防工程地下室施工方案(钢筋、模板、混凝土工程)一、工程概况:18#、20#楼位于上海南汇区康沈公路与川周公路相交的东南角康桥二号地块内,0.000相当于绝对标高4.60m,结构类型为短肢剪力墙结构。18#楼建筑面积9366.6m2,地下室一层,地上14层;20#楼建筑面积6688m2,地下一层,地上11层;两幢房均为六级地下人防工程,平时为自行车车库,战时为人员掩蔽体。18#、20#楼坑底标高均为-4.45m,均采用PHC40080101010AB预应力管桩,桩顶标高为-4.250m。二、设计要求:地下室底板厚度700mm,墙体厚度为:外墙300mm,内墙200mm,顶板厚度
2、为250mm。砼强度等级为C30,现浇混凝土外墙抗渗标号S6。垫层砼C15,100mm厚。地下钢筋混凝土外墙表面采用防水涂料二度刷面,厚度不小于1.5mm,外粉20厚1:3水泥砂浆保护层。人防底板顶面标高为-3.650m,五只集水坑底标高为-5.100m 。地下室底板与人防车库之间设有连通道,标高落低800mm。18#楼东边设有自行车道,20#楼西边设有自行车道。地下室底板砼总方量为500m3左右,地下室柱、墙、梁、板砼方量2100m3。三、施工准备:1、所有施工人员必须认真熟悉设计图纸、规范、图集以及方案、图纸会审纪要和变更。2、加强对操作工人的施工技术交底和安全技术交底工作。3、准备好机具
3、设备,计划好材料的使用,以及劳动力的安排就位。四、施工流程:井点降水-放开挖线-基坑土方开挖-地基验槽-C15垫层-放底板线及墙柱线-底板钢筋安装,管线安装-墙柱插筋安装,止水片安装-底板外模安装、300高墙模安装-隐蔽验收-浇砼-养护-地下室墙柱梁板钢筋-墙柱梁板模板安装-隐蔽验收-浇砼-养护第一章:钢筋工程1). 钢筋保护层:表一部 位净厚度(mm)部 位净厚度(mm)顶板20内 墙 20外墙外层50外墙内层20梁 35柱352). 钢筋接头:(1)、竖向钢筋接头采用电渣压力焊接头,梁板钢筋采用闪光对焊或搭接焊连接,板9m一个接头,墙体竖向钢筋接头一次水平筋9m一个闪光对焊接。(2)、受力
4、钢筋接头的位置应错开,不能集中。错开间距35d,并不小于500;有接头的受力钢筋截面积不大于受力钢筋总截面积的百分率:受拉区绑扎接头25%,焊接和机械连接5%,受压区5%。(3)、上层钢筋在跨中处搭接,下层钢筋在支座处搭接;墙体水平筋外层钢筋在跨中搭接,内层水平钢筋在支座处搭接。对接头的抽检均应按规范要求进行严格抽检。3). 钢筋锚固长度La:(1)、本工程凡未注明的钢筋锚固长度LaeHPB235钢筋为25d;HRB335钢筋为35d;(2)、搭接长度Lae HPB235钢筋为35d;HRB335钢筋为44d;(3)、绑扎搭接钢筋连接区段:接头中心间距不小于1.3倍搭接长度(4)、焊接钢筋连接
5、区段:35d(d为纵向受力钢筋的较大直径)且大于500mm;(5)、机械连接区段:35d(d为纵向受力钢筋的较大直径)。4). 钢筋加工:制作中应严格按照施工大样表和设计施工图纸的尺寸进行下料制作,做到长短搭配,节约钢筋,满足弯钩直长度和锚固长度。钢筋分类堆放,标牌示意,制作现场文明有序,同时查对图集制作好梁的纵向构造筋。5). 钢筋安装:板的双层双向钢筋,为了保证两层筋的正确性,用20钢筋直接与两层主筋点焊,支撑上层筋,20支撑钢筋长度为630mm,间距双向均为1000,为保证墙体两层钢筋的间距,在内外层筋之间双向间隔1000设置6撑筋,并于两层筋上点焊,长度不能超出两层筋的外皮,否则将造成
6、墙体浸水。为了保证竖向筋位置准确,并在施工中不发生位移,特采用以下措施:插筋均插至下层钢筋上皮,不能伸至垫层上,并与下层钢筋连接。墙柱插筋的外侧均用通常钢筋12一根与上下层钢筋点焊固定,用以保证墙柱插筋不发生位移如图(二)梁筋绑扎应先主梁后次梁。上层板筋在梁筋上面,固边板筋应逐一绑扎,中间可梅花状绑扎。墙筋应弯钩朝向墙内,拉钩应梅花状加设并绑扎。拉筋角筋应逐一绑扎。由于本工程钢筋较大而且较多,制作砼保护层垫块时,应在底板部位用不小于C20的砼垫块,而且在下层筋安装时进行支垫。竖向钢筋垫块应预留铅丝以便固定。安装完成,“三检制”通过后,报监和质监站验收,并做好隐蔽验收记录。第二章:模板工程一、施
7、工准备1、技术准备:组织工长和班组骨干认真学习施工图纸,充分领悟设计意图,熟练掌握规范要求,结构施工前,工长必须向班组操作人员进行施工技术交底和安全技术分底并做好签证手续,切实将交底落实到施工操作中去。2、材料准备:要求工长提前一周准确地提供材料需用计划,施工人员及时组织材料进场,在支模前1-2天,木工工长要安排木工将周转材料清理干净,并涂刷好隔离剂。二、模板施工要求:、地下室顶板要求光滑、平整,柱模板光滑平整,做到清水模板要求,拆模后不抹灰。、承重支撑架用483.5钢管搭设,模板背枋采用4590木枋,墙体采用对拉螺杆,并焊接止水片,保证墙体不渗水。、所有定性模板必须在木工房制作好,不得随意制
8、作或边制作边安装或现场制作,并不得随意拼装。、模板出库前,组织质检部门对定性模板的强度、尺寸、平整度进行检查验收。、梁柱接头、梁底板、侧模、柱模、楼梯模板均需做成定性模板。、所有的预留孔、洞必须正确安装,预留孔洞模板全部作固定处理,以防止砼冲击、振动等造成位移。、模板安装完成后,应由专业人员对轴线、标高、几何尺寸、支撑体系、专用夹具等进行全面检查验收。浇砼过程中应由技术好、责任心强的木工看模,即时发现问题,并报告处理问题。、梁板模板的拆除必须办理好拆除申请令后方能拆除。三、施工工艺要求:1、材料选择:材料模板选用915183018厚九层板,背枋采用4590木枋,支撑体系统采用483.5钢管架承
9、重,墙体采用14对拉螺杆,并在螺杆中间及两端焊接止水圆环,如图(三)。 模板要有足够的强度,表面光滑平整,拼缝严密不漏浆。施工前应将模板涂刷隔离剂,严禁将刚涂刷隔离剂的模板用于安装,以免污染钢筋。2、模板制作: 梁柱接头、柱模板均应在室内作成半成品的定型模板。必须进行清缝、校正、对角、检查平整度,按照工长设计的模板尺寸,严谨下料,注重节约材料。、模板支撑架搭设: 搭设前应根据方案的要求,弹线分线进行立杆的搭设。立杆间距按700900搭设,有梁顶板部分间距按600搭设。水平杆设置四道(包括扫地杆一道)。钢管接头应相互错开,用对接接头扣件接长。水平杆第一道离地200高,其余分三道等分搭设,留够支撑
10、面的间距。 4、模板安装: 模板安装前应先检查预留箱体、管线、洞口的正确安装,以及钢筋的检查,并对钢筋内积灰、杂物等进行清理、冲洗。、剪力墙模安装:剪力墙模采用水平钢管固定,间距500;第一道对拉螺栓离剪力墙端部100mm,中间间距500。安装前先对剪力墙模线进行复核,方正尺寸大小是否与设计吻合。校正模板应在剪力墙上口拉通线校模板,纵横方向校上口,纵横方向校正垂直度。剪力墙支模见图(四)图四 、底板模板:底板外侧用模板具体安装节点见图,底板与墙体交接处墙体高出底板300,这样底板与墙体的交界面没有施工缝,防水效果好。高出底板面的止水片如图(五),止水片弯折口向迎水面,并且通常搭接处全部满焊。长
11、度方向间距500在止水片两边各焊12钢筋在墙体筋上,并与止水片焊接以固定止水片。 、墙体模板: 墙体模板施工安装前必须清理止水片上原底板砼的浆体,以及绑扎钢筋时的积尘和垃圾。并对原砼表面的松散部分、收光的部分进行凿打,扫除垃圾,清理后再进行模板安装。先进行对拉止水螺杆的预埋到位,间距按横向竖向500进行安装,螺杆与墙面模板间设置垫片,以免模板穿孔处漏浆。模板背面背枋间距按300安设。墙体支模图如图(六)、其板墙交接节点如图(七)。 5、梁模板安装: 梁侧模板两端与柱、墙模板接平,高度500mm的梁加固梁侧的竖钢管间距600mm。竖钢管在梁底以下部位锁两道水平钢管,防止梁侧板在打砼时向外倾斜。高
12、度大于500mm的梁增设背杆和斜杆。为防止施工过程中梁、板下托,大于4000mm的梁,板按1%起拱。梁的支撑架小横杆间距按800搭设,大横杆间距按600搭设。梁模板支模如图(八) 6、板模板安装:、搁枋设置:板面层层板下用4590木枋竖向搁置,间距按200,边跨离墙边150,层板相交处设置一根搁枋,搁枋的接头应错开布置。、层板铺设:根据板跨的净距和层板尺寸,从梁边开始铺设,不符合模数层板搁置在板中。层板接头必须在其下设搁枋,板铺好后应平整、缝严,翘曲部位用钉钉平。板模安装图如下(九) 7、模板拆除:、没有强度要求的非承重模板,在砼浇捣后不影响其表面及棱角不缺损的情况下,满足砼达到1.2MPa时
13、可进行拆除。、有强度要求的承重模板,必须办理拆模申请单,并经各方签字认可后,方能拆除。跨度2m 强度达到5%以上方可拆除。跨度8m 强度达到75%方可拆除。跨度8m时强度10%方可拆除。、拆除过程中如遇有结构质量问题或影响结构安全的因素应及时报告,停止拆除,经研究处理后再进行拆除。、拆模时应及时清理拆下的周转材料和杂物,严禁拆被盖模。第三章:混凝土工程一、设计要求:地下室底板厚度700mm,墙体厚度为:外墙300mm,内墙200mm,顶板厚度为250mm。砼强度等级为C30,现浇混凝土外墙抗渗标号S6。垫层砼C15,100mm厚。人防底板顶面标高为-3.650m,五只集水坑底标高为-5.100
14、m 。地下室底板与人防车库之间设有连通道,标高落低800mm。18#楼东边设有自行车道,20#楼西边设有自行车道。地下室底板砼总方量为500m3左右,地下室柱、墙、梁、板砼方量2100m3。二、浇灌前的准备工作:(一)、技术准备1、施工人员必须认真熟悉设计图纸和混凝土结构工程施工及验收规范(GB50204-92)2、加强对操作工人的施工技术和安全技术交底。3、由工地负责人以书面形式向商品砼供应站递交砼需用的时间、地点、数量、标号、泵车数量、运输车的数量,以及对原材料施工技术要求等。4、由于砼浇灌要求连续,并且时间较长,所以还必须准备好夜间施工许可证、后勤服务、水电供应等工作。5、钢筋绑扎完毕,
15、请设计、建设、监理、质监等单位进行钢筋检查验收,做好隐蔽验收签证,并由分公司总工程师签发浇灌令。(二)、机具准备根据底板砼的方量及时间计划安排,应准备如下机具:序号机具名称单位数量规格型号1砼活动泵车(20楼)辆1DC-S115B2砼运输车(18楼)辆保证连续浇灌3平板振动器台24插入式振动器台4ZX-50.705插入式振动棒根1050、706电箱个3标准7试模盒个91501501508圆锥模个129碘钨灯盏101000w(三)、劳动力的组织安排为了按时、按量、保质完成底板砼的浇灌,将管理人员和班组分成二班,实行连续作业。劳动力的组织如下:序号班组人数分工负责内容人员1总指挥1内外总协调邓远伟
16、2副总指挥1全面负责砼泵送施工3技术负责1负责技术工作雷朝堃4施工员2负责砼浇灌雷皇亮5施工员1负责钢筋保护层及插筋就位侯斌6施工员1负责模板摘抄系统的监控周光忠7质安员2负责质量监督胡定坤、何桂林8砼调度员1负责与商品砼站联络与签收刘笃宇9试验员1负责砼试块制作及砼坍落度测试龙鸿铮10机电管理1负责机电正常转运何伟施工班组人员安排序号班组人数分项负责内容人员1电工班2负责电器和照明王战2机修工2负责机检修、维修熊明3机动人员35协调机组人员排除故障和清理砼等周军4砼班32负责振捣砼和移动振动棒16人/班刘安全5洗车人员4负责泵车、砼运输车出入大门及地面清洗工作刘安全6普工24负责下料6人/每
17、个泵(12人/班)刘安全7找平收面30负责砼面标高、平整度及收面工作刘安全8架工16负责砼泵管搭拆工作8人/班刘安全9钢筋工4看钢筋保护层2人/班刘安全10木工6看模、3人/班刘安全11普 工8指挥4人/班刘安全(四)、砼原材料和掺外加剂要求:1、水泥:强热比是控制大体积砼质量的一项重要指标,为了降低砼的水化热,宜选用中热或低热的水泥品种,上海地区采用425#矿渣水泥。宜选用硅酸盐水泥或矿渣硅酸盐水泥且不低于425#、石子:由于此砼为泵送砼,石子的粒径、级配和形状都将影响拌合物的可泵性,那么,对石子的粒径应作如下要求:()、碎石采用540mm()、石子的最大粒径不得大于钢筋最小净距的四分之三。
18、()、石子的形状对砼的和易性和用水量有较大影响,因此,石子中的针片状颗粒按重量不小于15%。()、石子含泥量应小于1%。、砂:()、宜采用细度模数为2.53.2的中砂。()、为了降低空隙率,采用级配良好的砂。()、通过0.135mm筛孔的细砂应有一定的比例,宜超过15%,如能达到15%30%则更佳,因为这部分细砂能改变砼的可泵性,使泵送时输送管避免堵塞。()、黄砂的含泥量应控制在2%以内。三、现场道路:18#楼北边铺4500mm宽建渣道路,20#楼南面设有120厚4500mm宽砼道路,满足运输泵车之用。四、砼的浇捣顺序:第一次浇捣地下室底板,外墙浇至距离底板300高处;第二次浇捣-0.70m以
19、下地下室砼。五、泵送砼浇捣方法:1、泵送要求:(1)砼搅拌运输车出料前应高速转动30s后又转出料,出料如发现拌合物有异常现象,应立即停止出料,分别采取下列措施:、如发现拌合物有沉淀时,应再高速转动34分钟后方可出料;、如发现拌合物坍落度过小,可向搅拌筒内加入砼水灰比相同的水泥砂浆,经充分搅拌后使用,在任何情况下,都不准向拌合物中加水来调整其坍落度。(2)、正常泵送过程中,宜保持连续泵送,尽量避免泵送中断,若砼供应不及时,可降低泵速也得保持连续浇灌。(3)、突发事件造成临时泵送中断,中断时间不宜超过1小时,中断时间超过30min或出现异常时,泵送应间歇推动,每隔45分钟开泵一次,正、反转各推动两
20、个冲程,以防砼离析和凝结。中断的底板砼应每隔半小时震动一次,防止砼出现冷缝。(4)、专人观察泵送的时间及温度变化,预防时间过长、温度过高对砼坍落度的影响。(5)、加强通讯联络,及时反馈信息。2、砼的浇筑和振捣技术要求:砼的浇筑和振捣,考虑到泵送的坍落度和流动性较大,故采用“分段定点(每段约810m),一个坡度(1:810)、薄层浇筑,循序渐进、一次到顶”的方法(见示意图),即在底板厚度H高基本斜坡形成后,砼的灌注应在810倍的长度范围内采用每300400mm一层,分层振捣密实。振捣应特别注意坡脚处的砼密实(该处受底皮钢筋网和暗梁钢筋的阻挡,特别容易造成砼漏振),以及严格防止两条泵管交接处的砼漏
21、振发生,确保砼的密实性。为确保地下室砼振密实,避免发生漏振而导致漏水发生,砼的振捣采用行列式排列,插入振动头的水平移动间距,纵向和横向均应严格控制在500mm以内。分层浇筑时,插入式头子伸入下层砼内50mm左右,以确保上下之间良好结合。(2)、地下室底板浇筑时,应特别注意集水井等加深部位的和沉降缝砼灌筑顺序,重点掌握好以下二点:a、加深部位的砼应根据底板浇筑的进度情况,适时地有组织地先灌筑至底板标高。以避免大面积底板砼的浆水集中地流入加深部位,造成浆多石少等质量缺陷发生。b、掌握好加深部位砼临界面与大面积底板砼衔接的时间不应大于1.5h,以避免冷缝产生,并防止砼从周边墙板底部大量涌出,从而导致
22、底板超高,特别是周边吊脚、疏松、渗漏质量缺陷发生,因此必须做到精心细作,确保加深部位砼的优良。沉降缝部位重点控制;设专人监护,浇灌时振动棒伸入到钢板止水带边,振动时间不宜过长。地下室底板经振动棒振捣后用硬靠层赶平前用平板振动器振捣一遍。(3)、地下室墙板浇筑时仍然采用斜面分层的方法由东向西浇筑,斜面分层的厚度仍控制在300400mm以内,采用行列式均匀布点的正规方法精心施工,以避免漏振发生。墙板浇筑时,砼板浇筑时,砼振捣宜分布成四个小组,其中二个班组专门负责外墙连续浇筑,要求经验丰富的砼工负责此项工作,并在砼浇筑过程中另行安排施工经验丰富的人员用木槌敲击模板进行检查,从声音的沉闷来辨别内部砼密
23、实,以确保外墙密实,避免地下室渗漏发生,另二个小组负责内墙浇筑,要求相互密切配合好,特别是交叉搭接部位不发生漏振,确保主体结构牢固可靠。(4)、地下室底板与外墙之间的砼施工缝是抵抗地下水不渗透的最薄弱环节,浇筑中必须做到精心施工并严格采取以下措施,以确保工程质量。、施工缝按设计要求金属止水带抗渗,高度300mm,二侧必须用扣件或拉筋与外墙板连接牢固,确保位置正确。、施工缝两侧的砼浇筑时,应严防漏振和底部“吊脚”,为此底板上翻部位砼应在底板砼振捣完毕,间歇沉实11.5h(此时砼已减少塑性,开始收水,有少量的凝聚力,但砼尚处于初凝以前),然后进行浇筑。浇筑时,安排有经验丰富的砼工专人负责,认真加以
24、振捣(不得漏振、不得强振),必要时可采用小铁棒人工辅助振捣,但务必达到密实,上翻部位两侧的底板允许略高2030mm,并待砼初凝以后再凿除,以确保密实和有效防治“吊脚”缺陷。、施工缝的表面砼应适当凿毛,在墙板支模前,应派专人将表面浮浆和疏松的石子仔细清除干净,并经质量管理人员和业主(总监)等人员验收合格,方准墙板支模。、模板安装时,止水带必须增设直径14对拉螺栓加强,使模板与底部砼紧贴,避免水泥砂浆流失较多。、墙板浇筑时,振动机头子应将止水带两侧的砼均振捣到位,不得遗漏。3、砼试块制作抗渗试块500m3立方取一组,抗压试块用200m3立方取样一组。六、楼面施工技术要求1、地面标高平整:根据柱、墙
25、、主筋上标高拉线尺量确定楼面标高点,根据标高点用2.5m铝合金硬靠尺赶平。2、收面:硬靠尺赶平后,用砂板抄平,掌握好砼的收水和初凝时间,对砼表面多余水应清掉,防止水灰比过大砼面开裂,做好23次收面抹平工作,避免表面开裂,特别是最后一次收面,要求砂板砂后纹路细、直,砂平一副用排笔排一副,对柱墙根部表面应密实、收平、严禁碎石外露。七、砼的养护:1、砼浇筑完毕后12h砼凝结后(用手按不起手印,指甲划不显槽)即可开始覆盖并派专人浇水养护。2、地下室顶板砼施工完毕后,采用保温养护,用一层塑料薄膜覆盖,塑料薄膜相交处用封箱带封严,塑料薄膜覆盖范围为集水坑周边5米范围,塑料薄膜上覆盖麻袋,待内外温度小于25
26、时改为麻袋浇水养护3、底板养护:底板采用麻袋覆盖浇水养护,养护时间为14天。4、养护用水应使砼经常保持足够的湿润状态,当气温较高或气候干燥时浇水次数应适当增加。5、要求商品砼站提供以下资料:(1)预拌混凝土配合比报告(2)、预拌混凝土发货单(一车一单)(3)、预拌混凝土出厂质量证明书第四章:安全技术要求1、参加地下室施工人员,必须遵守安全生产六大纪律。2、基坑施工必须有人员监测坑壁四周的垂直度、沉降量、裂缝发生发展情况,并做好日变量记录以及累计变形量值记录。根据报警值进行报警,并通知施工人员撤离。3、观察周边护坡的稳定性以及土壁的稳定性,如发生异常,及时撤离及时处理。4、做好基坑周边栏杆围护和
27、上下人行通道安全防护。5、严禁非操作人员操作非本工种的机械、电器,地下室照明采用规定要求的安全电压。6、集水井等洞口进行及时封盖,不能长期敞开。施工中临时用电绝缘要好,做好漏电保护装置。7、模板拆除应遵守拆模顺序,先拆除周边位置后中间。在支撑架拆除完成前拆除底模板。严禁完全拆去支撑后被盖模。拆下的材料,分品种规格转运出地下室堆码,严禁乱堆放,做到文明施工。8、参加施工人员,严禁在未固定的钢管、木楞枋、楼板上行走。9、统一人员指挥车辆,对进出车辆及时冲洗,防止污染道路街面,做到文明施工。1618#、20#楼人防工程地下室施工方案上海建工(集团)总公司二五年五月十四日下面总结范文为赠送的资料不需要
28、的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任
29、务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部
30、门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二
31、)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱
32、,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,
33、及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好
34、的预防被盗事件的发生。七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的
35、工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不
36、足与缺点。学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身
37、上吸取力量,不断前进。存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,中心的祝愿公司的明天会更加的灿烂辉煌。员工年终工作总结【范文三】时光荏苒,XX年年很快就要过去
38、了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。在作风上,能遵章守纪、团结同事、务真
39、求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,在紧张的工作之余,加强团队建设,打造
40、一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。对此我向领导做如下工作报告:一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真
41、理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国,热爱中国共产党,热爱社会主义,拥护领导的管理思想,坚信社会主义最终必然战胜资本主义,对社会主义充满必胜的信心。认真贯彻执行党的路线、方针、政策,为加快社会主义建设事业认真做好本职工作。工作积极主动,勤奋努力,不畏艰难,尽职尽责,在平凡的工作岗位上作出力所能及的贡献。二、强化理论和业务学习,不断提高自身综合素质我重视加强理论和业务知识学习,在工作中,坚持一边工作一边学习,不断提高自身综合素质水平。(
42、1)是认真学习“三个代表”重要思想,深刻领会“三个代表”重要思想的科学内涵,增强自己实践“三个代表”重要思想的自觉性和坚定性;认真学习党的十六大报告及十六届三中、四中全会精神,自觉坚持以党的十六大为指导,为进一步加快完善社会主义市场经济体制,全面建设小康社会作出自己的努力。(2)是认真学习工作业务知识,重点学习公文写作及公文处理和计算机知识。在学习方法上做到在重点中找重点,抓住重点,并结合自己在公文写作及公文处理、计算机知识方面存在哪些不足之处,有针对性地进行学习,不断提高自己的办公室业务工作能力。(3)是认真学习法律知识,结合自己工作实际特点,利用闲余时间,选择性地开展学习,学习了中华人民共
43、和国森林法、森林防火条例、中华人民共和国土地管理法、广西壮族自治区土地山林水利权属纠纷调解处理条例、通过学习,进一步增强法制意识和法制观念。三、努力工作,按时完成工作任务一年来,我始终坚持严格要求自己,勤奋努力,时刻牢记公司制度,全心全意为公司创造利益的宗旨,努力实践公悸非逦计划性、前瞻性、领导性强;开拓进取,经常提出合理化建议并获采纳,完成较重的本职工作任务和领导交办的其它工作;讲究工作方法,效率较高;能按时或提前完成领导交办的工作,工作成绩比较突出,效果良好。四、在廉的方面:(1)严格执行和维护党的“四大纪律八项要求”,纪律、经济工作纪律,工作纪律。自觉做到与公司保持高度一致,不阳奉阴违、
44、自行其是;遵守民主集中制,不独断专行、软弱放任;依法行使权力,不滥用职权、玩忽职守;廉洁奉公,不接受任何影响公正执行公务的利益;不允许他人利用本人的影响谋取私利; 公道正派用人,不任人唯亲、营私舞弊;艰苦奋斗,不奢侈浪费、贪图享受;务实为公司,员工,不弄虚作假、与公司争利。(2)在干部选拔任用工作中,认真执行行员管理暂行办法的有关规定,坚持公开、平等、竞争、择优的原则,推动协盛用人机制的改革,并逐步走向法治化的轨道。(3)严格执行各项规章制度,坚决纠正行业不正之风。本人以身作则,严格要求,坚持以制度用人,以制度管人,并引导、教育员工自觉执行协盛各项规章制度,树立爱公司如家、爱岗敬业的良好风尚。
45、(4)密切联系客户,努力实现、维护、发展公司和客户的根本利益。本人牢固树立正确的权力观、地位观、利益观,树立为人民服务的思想,把客户满意不满意、拥护不拥护、赞成不赞成作为工作的出发点和落脚点,努力为公司办实事、办好事。为客户创造利润就是为公司创造价值。(5)按规定执行个人重大事项报告制度。总的来说,一年来,本人分管、协管的部门较多,工作范围广、任务重、责任大,由于本人正确理解上级的工作部署,坚定执行公司和领导的经营方针政策,严格执行公司的规章制度,较好地履行了作为行政职务和作为专业技术职务的职责,发挥了领导管理和组织协调能力,充分调动广大员工的工作积极性,较好地完成了分管和协管股室全年的工作任务。新的一年里我为自己制定了新的目标,那就是要加紧学习,更好的充实自己,以饱满的精神状态来迎接新时期的挑战。明年会有更多的机会和竞争在等着我,我心里在暗暗的为自己鼓劲。要在竞争中站稳脚步。踏踏实实,目光不能只限于自身周围的小圈子,要着眼于大局,着眼于今后的发展。我也会向其它同事学习,取长补短,相互交流好的工作经验,共同进步。征取更好的工作成绩。下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻
