收藏 分销(赏)

小高层土方开挖及细石砼护坡方案.doc

上传人:知****运 文档编号:11227925 上传时间:2025-07-08 格式:DOC 页数:12 大小:4.75MB 下载积分:8 金币
下载 相关 举报
小高层土方开挖及细石砼护坡方案.doc_第1页
第1页 / 共12页
小高层土方开挖及细石砼护坡方案.doc_第2页
第2页 / 共12页


点击查看更多>>
资源描述

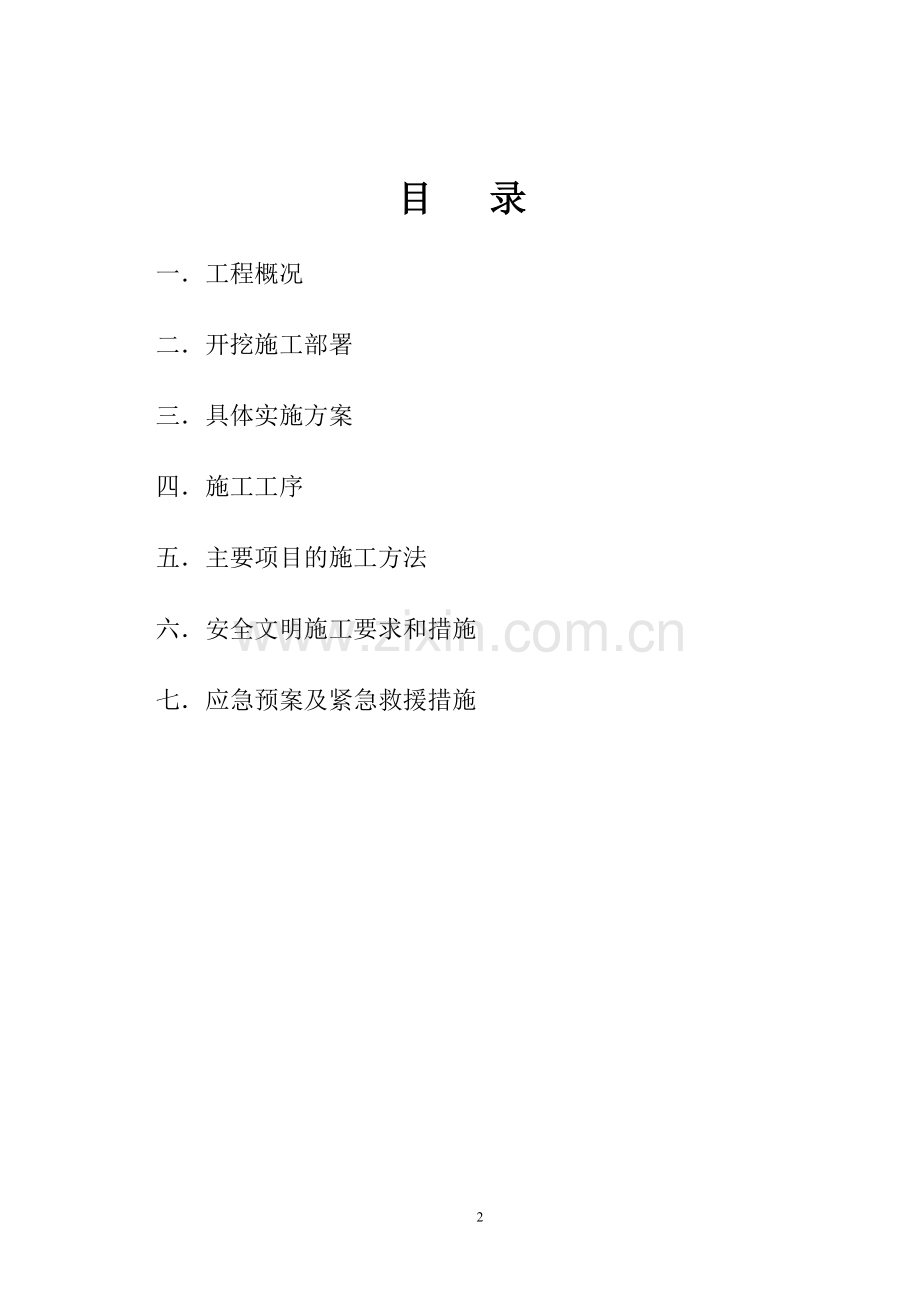

XX省XX建设有限公司 XX华府一期小高层 基 坑 开 挖 及 支 护 专 项 方 案 施工单位: XX省XX建设有限公司 建设单位: XX置业有限公司 监理单位: XX建设项目管理有限公司 编 制 人: 审 核 人: 审 批 人: 目 录 一. 工程概况 二. 开挖施工部署 三. 具体实施方案 四. 施工工序 五. 主要项目的施工方法 六. 安全文明施工要求和措施 七. 应急预案及紧急救援措施 一、 工程概况 本工程拟建位置位于XXXX路东侧,由三幢小高层组成,总建筑面积23545.8㎡,建筑高度46.1M,局部达50.7M,地下一层,地上17层(含车库层,屋面夹层),筏板基础,剪力墙结构,每栋建筑面积7848.6㎡,抗震设防烈度为6度,抗震等级为四级,设计使用年限为50年,建筑类别为三类,耐火等级为一级。 气象条件:该地区属于北亚热带季风气候。1月平均温普遍在0℃以上,夏季较热,7月平均温一般为30℃左右,冬夏风向有明显变化,年降水量一般在1000毫米以上,主要集中在夏季,冬季相对较少。 基坑开挖的地质条件①素填土:由建筑垃圾﹑碎石和杂土等建组成,平均厚度为0.60米,埋深为1.5米;②粉土:平均厚度3.7米,埋深4.9米; 二、 开挖施工部署 ㈠、土方施工准备工作 1.学习和审查图纸 检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互间有无错误和矛盾;掌握设计内容及技术要求,了解工程规模、结构形式、特点、工程量和质量要求;熟悉土层地质、水文勘察资料;审查地基处理和基础设计;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突;研究好开挖程序,明确各专业工序间的配合关系、施工工期要求;并向参加施工人员层层进行安全技术交底。 2.编制施工方案 研究制定现场场地平整、基坑开挖施工方案,确定开挖路线、顺序、范围、底板标高、边坡坡度、排水沟、集水井位置,以及挖去的土方堆放地点;提出需用施工机具、劳力等计划。 3.作好排水设施 在施工区域内基坑四周设置排水沟,将地面水排走或排到西侧市政雨水井中,排水沟纵向坡度设为2%,使场地不积水。 4、设置测量控制 根据业主给定的控制坐标和水准点,按建筑物总平面要求,引测到现场。在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制的测量和校核。对建筑物应做定位轴线的控制测量和校核;进行土方工程的测量定位放线,设置坐标点护桩、放出基坑挖土灰线、上部边线和底部边线和水准标志。坐标点护桩一般应离开坑缘1.5~2.0M,以利保存,灰线、标高、轴线应进行复核无误后,方可进行场地整平和基坑开挖。 ㈡、主要施工机械机具配备及调遣方案 施工机械化是保证工期按时完成的主要优势,我司将根据工程需要,配置施工机械设备: 计划投入本工程的主要施工机械设备见表1-1。 为满足本工程的施工需要,确保工期目标,项目部应对机械设备操作人员进行培训或进行复查审核,持证上岗。 机械设备的配套和择优选用,是保证工程任务按期完成和提高经济效益的基本保证,因此,应安排好机械设备的进场前的维修和保养及调试工作。 计划投入的主要施工机械设备表 表1-1 序号 机械或设备 名 称 型 号 规 格 数量 国别 产地 制造 年份 额 定 功 率 KW 生产 能力 M/H 备 注 1 塔吊 QTZ 3台 泰州腾飞 2012 48.5 2 运输汽车 15T 4台 2000 3 挖掘机 2台 2000 4 铲车 2台 1999 5 砼搅拌机 JS500 2台 XX 2001 7.5 7 电子经纬仪 J2 1台 苏州 2010 8 水准仪 S3 2台 苏州 2012 9 平板振动器 ZW-10 2台 XX 2011 1.5 10 蛙式打夯机 HW60-A 2台 XX 2002 7.5 11 翻斗车 1.5T 2台 句容 2010 12 水泵 20台 XX 2012 1.5 ㈢、材料、物资的准备 材料供应是施工的基础,必须在施工前做好准备工作,以保证施工顺利进行。根据施工预算、材料汇总表、施工进度计划、材料需用计划,每月25日由材料经营部门做出下月材料供应计划表,特殊材料需要提前做计划。 ㈣、项目管理机构及技术力量配备 1、项目施工的管理班子配备方案: 根据本工程实际情况和业主的具体要求,公司选派钱章寿同志担任项目经理,并选派一批具有专业管理岗位资格、较强责任性的岗位管理人员,负责本工程的各专业管理工作。 项目经理部管理网络:(见图) 2、 劳动力准备及调遣方案 劳动力安排根据挖土、护坡及排水三个阶段不同需要进行组织,以主要工种满足主要工序施工进度所需的最少人数为基础安排劳动力,其余用其他工种做辅助工,以解决不同施工阶段劳动力均衡问题。本工程计划组织三个作业队在三个施工区段同时进行平行对称流水施工。 根据本工程的任务分工及施工进度,劳动力总需用计划,将随各阶段施工的用工情况,随时调整、调配,以满足工程施工进度的需要,对劳动力的配备实行动态管理。各阶段劳动力需用量计划情况详见表1-2。 主要劳动力需用量计划表 表1-2 2014年 挖土 护坡 基坑排水 辅助工 4 4 4 土建工 4 10 6 机械工 2 2 2 合计 10 16 12 3、思想教育准备: 按管理体系逐级进行交底。使职工明确工程进度计划、各项安全技术措施、质量保证措施、降低成本措施及质量标准和验收规范要求,对设计变更和技术核定要及时交底到作业人。同时健全各项制度,加强法治教育。 三、具体实施方案 1、该工程与周围建筑物的距离能够保证放坡施工安全要求,固决定地下室基坑采用大放坡及细石砼护坡进行支护,本工程地下室基坑大面积开挖深度为-4.7M,,局部开挖的深度为-7.5M,拟采用1:0.5~0.7放坡。 2、土方开挖后进行人工修整边坡,坡面平整度不大于20mm,对边坡土层部位进行加强处理,采用垂直坡面插100mm长C8短钢筋并满挂钢丝网,在坡面上抹60mm厚细石混凝土作为护坡,坡顶水平方向100cm宽同坡面满铺钢丝网抹细石混凝土。 开挖完成后如果局部土层特别复杂,容易塌方的部位,采用水平向下斜15°打入1m长Φ14@1000钢筋,绑扎Φ4钢筋网片,抹80mm厚细石混凝土护坡,现场塔吊基础靠基坑部位可采用此做法。 3、挖土:采用以机械开挖为主,人工为辅进行施工。 4、基坑开挖完毕后应设置排水沟,避免基坑积水。在基坑四角分别挖600×600×800mm的集水井,底铺10-20cm石子。在基坑四周挖200×250mm的排水沟,排水沟坡度为0.5%。基坑排水由专人负责,有积水用潜水泵及时抽至外围。 5、地表雨水采用砖砌挡水墙截流、设排水沟集中引导排走。 具体大样详附件 四、施工顺序 测量放线→切线分层机械开挖→人工清槽→找坡→整平→挖槽底排水明沟及集水井→挂网做C20砼护坡→做基坑上口C20砼硬化带→砌筑地表水挡水墙及挖排水沟→安装基坑上口护栏→地下室施工→回填土施工等。 五、 主要项目的施工方法 (一)土方开挖 现场准备工作 1.1 基础开挖前,应做好定位放线、验线工作。控制点的设置等 1.2 签发挖土令,落实渣土卸点。 1.3 出口处配备车辆冲洗设备1套,并配置2位保洁员。 1.4 照明用电措施:为确保工程昼夜施工,满足夜间照明需要。在不影 响施工用电的前提下,在塔吊上方设置高亮度的照明设备。在施工中使 用的电动工具必须符合国家标准,必须有额定漏电电流不大于6mA,动 作不大于0.1s的漏电开关的保护,一切电气设备外壳都要有接地装置。 利用机电安装的固定电线线路,采用防水配电箱,配电箱均实行一机一 闸,并设置触电保护器。 1.5 注意事项: (1)开挖前,做好各项前期准备工作,如抽水设备、各项应急措施等。 (2)挖土前应对施工人员进行详细的技术交底,挖土时管理人员必须到 位指挥机械挖土顺序和方位,确保工程质量。 (3)开挖时,基坑边不得堆放重物(土方、材料等)及长时间停放重型 机械。 (4)挖土时,在挖机工作范围内,操作人员不得在挖斗下方站立。 (5)土方开挖至设计标高后,作好坑底排水,做到基坑内不积水。 (6)挖土至设计标高以上200mm时,应进行人工挖土,严禁超挖。 (7)超挖后的基坑应用砂石回填,严禁用松土回填。 (8)土方开挖后,由项目部组织有关单位对基坑进行验槽。 1.6本工程基坑土方开挖根据基坑围护形式,并结合场地各方面条件,做到文明施工,交底透彻,目标明确,严格遵循设计开挖施工顺序,“从上到下,从前到后的原则.将基坑开挖造成的周围设施变形控制在允许范围内,整个挖土过程中基坑施工必须与管井降水密切配合。 考虑到工期.天气及降水等因素,现场计划土方两次开挖成型,第一次开挖至筏板基础底,第二次开挖主要针对集水井电梯井等局部部位,计划采用小挖机施工和人工配合形式,现场土方开挖均预留200mm人工修土,严禁超挖。出土流向由西至东,由南向北方向逐步开挖。同时按照“分层、分区、分块、分段”原则,限时、对称、平行开挖。根据工程实际情况及现场要求,从西往东,由南向北后退式挖土,利用场地内原有大坑进行出土的堆置。 对施工现场的地下障碍物(管线)应进行核查,以便施工。 基坑开挖时应用水平标桩严格控制基底的标高,标桩间的距离不宜大于3m,以防止基底超挖。 每一辆土方车离开工地时均不能有泥土带到市政道路上,应安排人员定期打扫和喷洒工 12 备和响应,并预防或减少可能伴随产生的环境影响和工伤事故。 2)范围 适用于XX华府一期小高层基础土方机械施工活动中可能发生的环境和职业健康安全事故的紧急情况处理。 3)职责 (1)队长负责应急准备与响应事项的全面安排,负领导责任。 (2)副队长负责对应急准备与响应进行组织和指导,负组织、指导责任。 (3)质安部负责日常预防措施的监督检查,并协调处理潜在事故或紧急事件发生时的组织工作,负监督检查责任。 (4)项目部各部门负责预防潜在事故或紧急事件,负责在意外紧急事件发生时立即通报并采取临时紧急处理措施,负直接责任。 (5)夜间值班人员负有对潜在事故或紧急事件发生时立即通报及采取临时处理措施之职责。 2.应急预案 1)组织 (1)成立应急队 队 长:钱章寿 副队长:仲建 陈晓群 队 员: 胡东 白志军 吴江 (2)组织机构图(见图11-1) 队 长 副队长 副队长 项目部各部门 各作业班组 图11-1 项目部应急队组织机构图 (3)应急流程: 事故现场人员 施工员 副队长 队长 救援电话:120 3.紧急事件的预防和控制 1)质安部应对项目部各项工作进行日常的巡视、检查。 2)出现应急时,应在24h内报告相关管理部门或人员处理。 3)可能发生潜在事故和紧急事件的工种、作业岗位,要根据各因素特点配备必要的预防设备及设施,必要时参照防火、防爆及危险品管理、使用等具体规定。 4.基础土方机械施工潜在事故、紧急事件及应急方案如表11-1: 基础土方机械施工潜在事故、紧急事件及应急方案表11-1 潜在事故和紧急事件 应急方案 实施单位 协助单位 第三方援助 联系方法 电缆损坏 疏散人员,封闭作业区,切断电源,寻求第三方援助,通知项目各方代表,并通知电力部门或区电力部门进行处理 项目部 工程部、技术部、 材料部、质安部 电力部门 电讯设施 损 坏 封闭作业区,保护现场,寻求第三方援助,通知项目各方代表,并通知电讯部门进行处理 项目部 工程部、技术部、 材料部、质安部 电讯部门 天然气 管道泄露 切断天然气源;封闭施工作业区,并监控周边环境,同时通知项目各方代表,通知天然气公司进行处理或报110 项目部 工程部、技术部、 材料部、质安部 天然气公司 给排水 管道泄露 切断水源;封闭作业区,通知项目各方代表,通知自来水公司进行处理或报110 项目部 工程部、技术部、 材料部、质安部 自来水公司 土壁坍塌 紧急撤离所有施工人员,停止开挖施工;及时查清坍塌原因,通知专业施工队伍进行处理 项目部 工程部、技术部、 材料部、质安部 专业护壁 施工单位 机械伤 人事故 封闭作业区,保护现场,寻求第三方援助,并对伤员进行现场紧急救助 项目部 工程部、技术部、 材料部、质安部 医 院 5.应急设备 为保证应急救援工作的顺利进行,项目部配备以下设备设施: 1)配备应急救援车辆。 2)配备大功率手持照明设施。 3)医用抢险急救药品及器械。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
