收藏 分销(赏)

混凝土垫层技术交底样本.doc

上传人:精*** 文档编号:11149690 上传时间:2025-07-03 格式:DOC 页数:4 大小:352KB 下载积分:5 金币
下载 相关 举报
混凝土垫层技术交底样本.doc_第1页
第1页 / 共4页
混凝土垫层技术交底样本.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

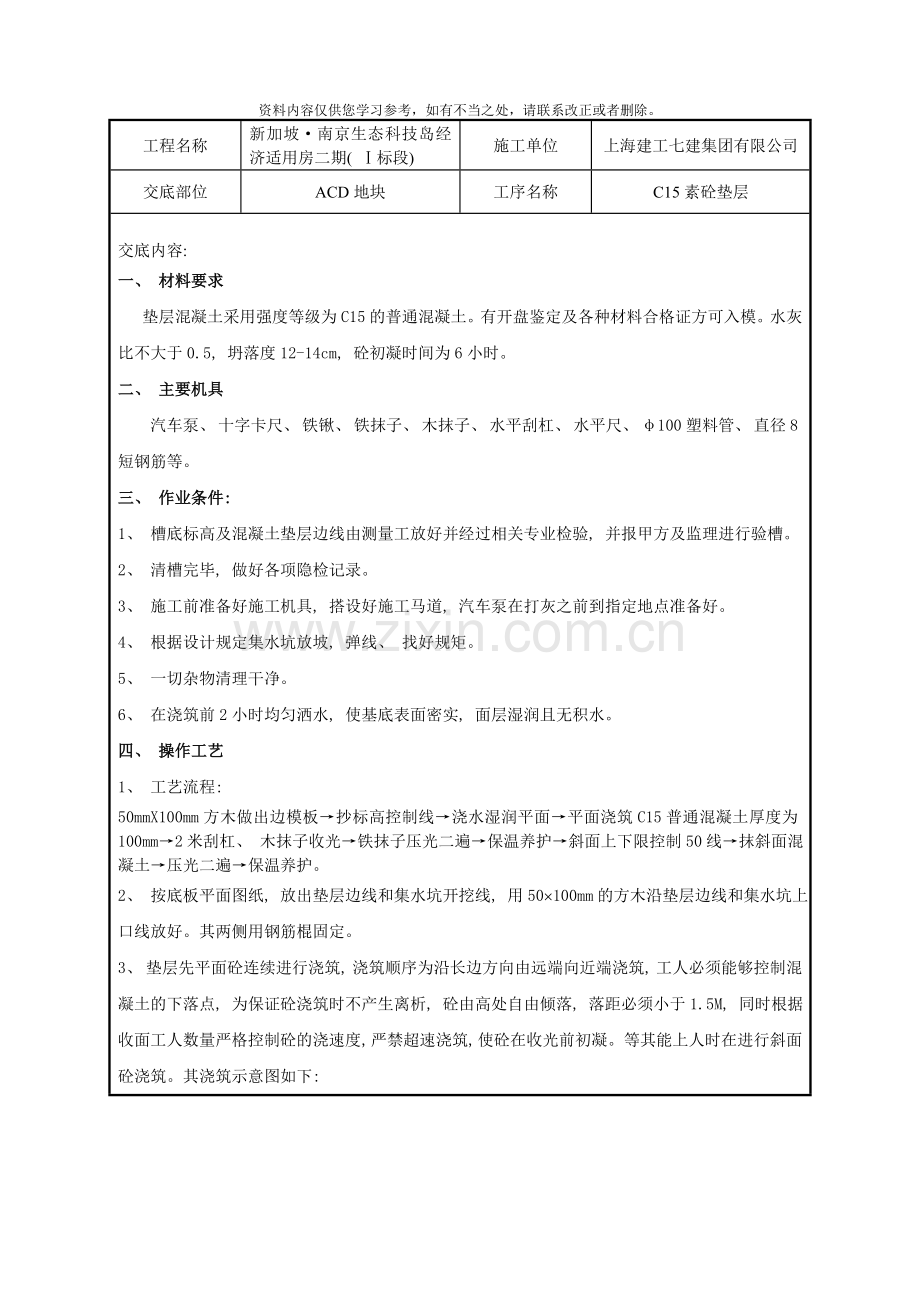

资料内容仅供您学习参考,如有不当之处,请联系改正或者删除。 工程名称 新加坡·南京生态科技岛经济适用房二期( Ⅰ标段) 施工单位 上海建工七建集团有限公司 交底部位 ACD地块 工序名称 C15素砼垫层 交底内容: 一、 材料要求 垫层混凝土采用强度等级为C15的普通混凝土。有开盘鉴定及各种材料合格证方可入模。水灰比不大于0.5, 坍落度12-14cm, 砼初凝时间为6小时。 二、 主要机具 汽车泵、 十字卡尺、 铁锹、 铁抹子、 木抹子、 水平刮杠、 水平尺、 φ100塑料管、 直径8短钢筋等。 三、 作业条件: 1、 槽底标高及混凝土垫层边线由测量工放好并经过相关专业检验, 并报甲方及监理进行验槽。 2、 清槽完毕, 做好各项隐检记录。 3、 施工前准备好施工机具, 搭设好施工马道, 汽车泵在打灰之前到指定地点准备好。 4、 根据设计规定集水坑放坡, 弹线、 找好规矩。 5、 一切杂物清理干净。 6、 在浇筑前2小时均匀洒水, 使基底表面密实, 面层湿润且无积水。 四、 操作工艺 1、 工艺流程: 50mmX100mm方木做出边模板→抄标高控制线→浇水湿润平面→平面浇筑C15普通混凝土厚度为100mm→2米刮杠、 木抹子收光→铁抹子压光二遍→保温养护→斜面上下限控制50线→抹斜面混凝土→压光二遍→保温养护。 2、 按底板平面图纸, 放出垫层边线和集水坑开挖线, 用50´100mm的方木沿垫层边线和集水坑上口线放好。其两侧用钢筋棍固定。 3、 垫层先平面砼连续进行浇筑, 浇筑顺序为沿长边方向由远端向近端浇筑, 工人必须能够控制混凝土的下落点, 为保证砼浇筑时不产生离析, 砼由高处自由倾落, 落距必须小于1.5M, 同时根据收面工人数量严格控制砼的浇速度, 严禁超速浇筑, 使砼在收光前初凝。等其能上人时在进行斜面砼浇筑。其浇筑示意图如下: 50*100 mm 4、 垫层砼采用机械振捣, 以保证砼密实。平板式振动器要振动均匀, 平板振动器振捣时覆盖上次振动器振捣宽度的三分之一, 且按短边北方向拖动振动器由远端向近端进行, 严防漏振, 振动要到表面不再下沉且泛出均匀的灰浆但无气泡产生为止。 5、 砼浇筑用两米刮杠按标高刮平, 随打随用木抹子压实, 铁抹子原浆压出光面二遍。压光人员按顺序排整齐, 每人1.3-1.5m宽度, 沿着砼浇筑方向边压边退。浇筑过程中严格控制标高, 拉线找平。 6、 承台等斜坡混凝土四壁浇筑在垫层混凝土初凝后、 终凝前完成, 将集水坑上、 下口用钢筋棍定位, 浇筑斜坡时, 适当用”二八”灰土填充坡面四壁的凹陷处( 确保质量防止垫层下沉) , 然后在坡壁上拍垫层混凝土, 拉毛处理, 最后在毛面上抹混凝土, 找平压光成规定厚度, 初凝后浇水养护。集水坑上下口的部位需要抹成圆角, 用φ100塑料管压集水坑上下口, 使其成圆弧角。 7、 砼浇筑初凝后及时养护。同时, 由专人( 养护人员) 负责成品保护, 严防损坏砼表面。 8、 由于本工程基础垫层全部采用商品砼, 故与搅拌站联系, 做好商品砼的试配。浇筑过程中有专人负责与搅拌站联系, 控制搅拌站每灌车的输送时间以满足施工要求。 9、 施工质量要求必须严格控制, 外观要求表面平整光滑, 无抹子印、 脚印, 达到上面直接贴防水的要求。 10、 垫层浇筑宽度边线为转胎膜外口平。砖胎模高度比上口垫层面低50mm, 如下图: 五、 应注意的问题: 1、 振捣均匀防止造成蜂窝、 麻面。 2、 垫层施工时, 将集水坑坑底、 坑顶、 斜坡边角均抹成半径50mm的圆弧角, 并压光。 3、 压光完毕的垫层且没有达到上人强度以前, 严禁在上面走人、 推车。 4、 侧模在混凝土没有达到强度时, 不能拆除或破坏。 5、 集水坑上下口均已抹成圆角, 若垫层上有人时, 应注意不得破坏已成型的圆角。 6、 严格控制接入坑内的水源, 防止水管漏水, 造成泡槽。 7、 浇筑过程中出现小雨天气, 严格控制砼浇筑速度, 且边压边退边盖塑料薄膜, 防止砼浇筑速度过快不能及时压光覆盖塑料薄膜而造成雨水浇泡表面。盖塑料薄膜时, 不能用力拖动塑料薄膜, 防止破坏已压光的砼表面; 大雨立即留施工缝, 待施工完成砼盖好后, 停止施工。 8、 考虑施工季节为冬季, 垫层砼的养护采用蓄热法养护, 垫层砼在浇筑完毕后随即抹平、 完成第二次收面拉毛后, 覆盖一层塑料薄膜再覆盖一层保温被。 9、 用于控制标高的钢筋棍要及时取出。 10、 试块需增加同条件养护试块。 11、 压光完毕的垫层且没有达到上人强度以前, 严禁在上面走人, 推车。 12、 浇砼一天后, 即可拆除边模, 注意不得破坏边角。 六、 安全环保要求 1、 现场不能有混凝土遗洒现象, 应派专人进行监督。 2、 做好边坡防护工作, 防止发生坠落及物体掉进基坑砸伤人员事件。 3、 建立健全各种安全管理规章制度, 对违章作业者要视情节轻重给予处罚。进入施工现场人员必须佩戴安全帽。 4、 本工程施工期间严格按着南京市相关施工管理条例指导施工, 必须具备严密的 防扰、 防噪、 防尘等环保措施。 5、 在现场内出土口处, 运土通道上垫铁板+土工布或铁板+草袋, 以防车轮、 机械带土出场。 6、 混凝土运输车出场前要用水清洗下料斗, 并用拖把擦干, 禁止沿路遗撒。车辆夜间禁止鸣笛。 技术负责人 交底人 接交人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
