人工挖孔墩专项施工方案
一、编制依据
1、咸高教师小区工程设计图纸;
2、建筑地基基础工程施工质量验收规范(《建筑施工手册》;
4、中机三勘岩土工程有限公司编制的咸高教师小区《岩土工程详细勘察报告》。
二、工程概况
2.1参建单位
项目名称:咸高教师小区
建设地点:咸安区浮山办事处沿河村河堤东路
建设单位:湖北盛世祥和地产有限公司
地勘单位:中机三勘岩土工程有限公司
设计单位:中国建筑技术集团有限工程湖北设计分院
施工单位:武汉市建安集团有限公司
结构类型:剪力墙结构
2.2项目规模及概况
咸高教师小区墩基工程,位于咸安区浮山办事处沿河村河堤东路处,由中机三勘岩土工程有限公司进行岩土工程勘察,中国建筑技术集团有限工程湖北设计分院设计,本工程采用人工挖孔墩基础,柱下独立基础持力层为(5)层中风化泥岩砂岩互层,要求地基承载力特征值fa=1500Kpa,基础底面进入持力层≧500mm,设计墩径:900mm;
墩钢筋笼:主筋均为1412、1414、16Φ12,加劲筋12@2000、16@2000螺旋筋均为φ8@250、φ10@100,钢筋笼长为通长。
地基基础设计为乙级,基础安全等级为二级。

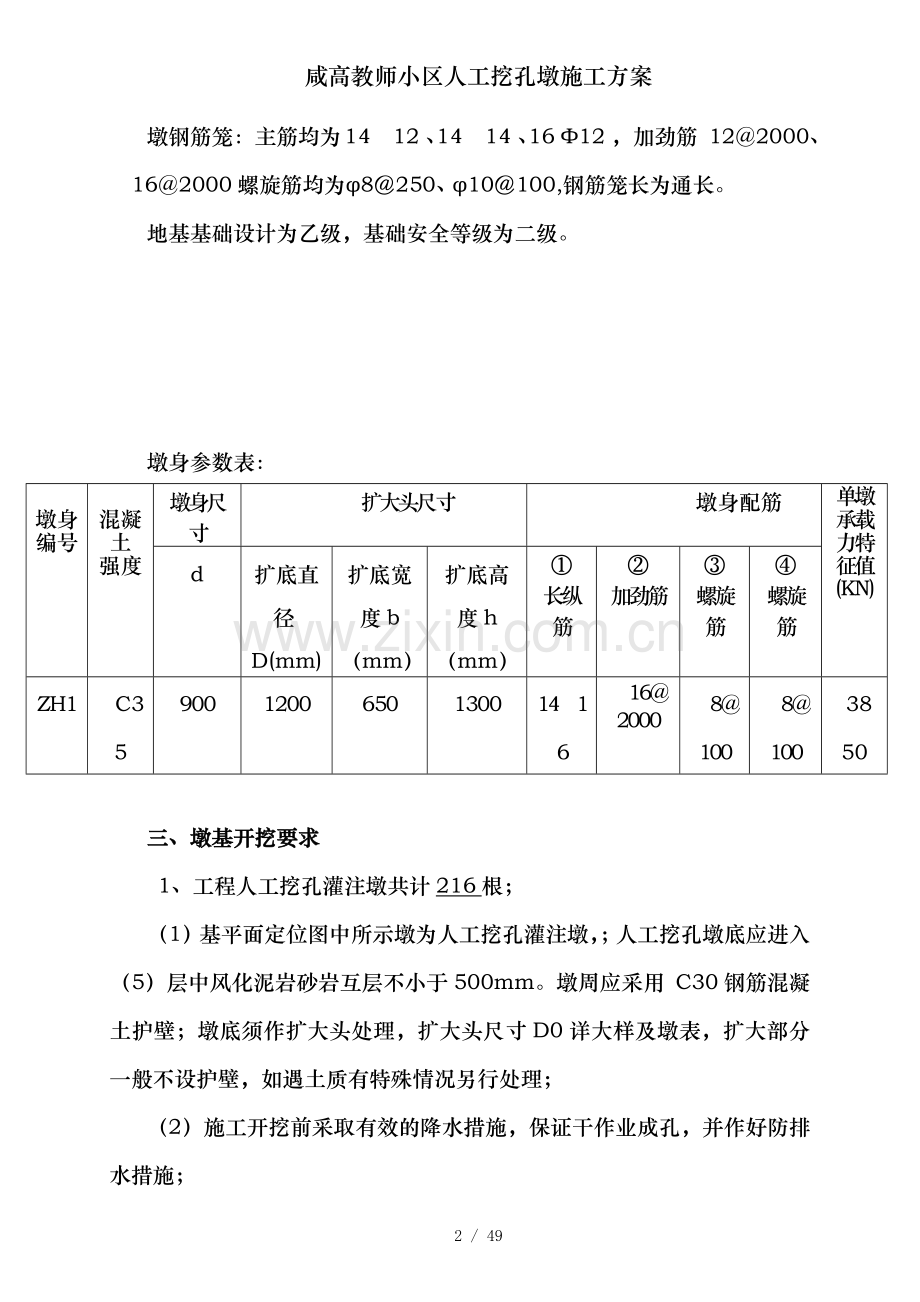

墩身参数表:
墩身
编号
混凝土
强度
墩身尺寸
扩大头尺寸
墩身配筋
单墩承载力特征值(KN)
d
扩底直径D(mm)
扩底宽度b(mm)
扩底高度h(mm)
①
长纵筋
②
加劲筋
③
螺旋筋
④
螺旋筋
ZH1
C35
900
1200
650
1300
1416
16@2000
8@100
8@100
3850
三、墩基开挖要求
1、工程人工挖孔灌注墩共计216根;
(1)基平面定位图中所示墩为人工挖孔灌注墩,;人工挖孔墩底应进入(5)层中风化泥岩砂岩互层不小于500mm。墩周应采用 C30钢筋混凝土护壁;墩底须作扩大头处理,扩大头尺寸D0详大样及墩表,扩大部分一般不设护壁,如遇土质有特殊情况另行处理;
(2)施工开挖前采取有效的降水措施,保证干作业成孔,并作好防排水措施;
(3)墩孔挖孔应采取跳花施工,且该孔位的墩身混凝土浇筑完毕并具有一定强度后才可进行相邻孔位的墩身挖孔;
(4)孔周围堆放泥土应离开孔口3.0m以外,堆高不得超过1.5m,并要当日清运不得过夜;
(5)墩身挖孔根据地勘报告及现场实际情况选择合适的开挖起始标高,不得回填后再开挖,若在基坑内成孔时必须采取切实有效的措施保证边坡稳定及成孔安全。
2、水文地质情况
(1)根据岩土工程详细勘察报告说明的地层情况,岩土层工程特性描述如下:
第① 层:杂填土
杂色,主要由大量砖块及混凝土碎块等建筑垃圾组成,含少量粉质黏土,结构松散,为新近填土,堆积年限小于十年,尚未完成自重固结,属高压缩性土,土质不均匀,场区均有分布,层厚0.7~8.8m。
第② 层:淤泥质粉质黏土
青灰色、灰黑色,流塑,含少量腐殖物,有异味,属高压缩性土,土质均匀,场区局部分布,层顶埋深7.2-7.8m,层顶标高26.32-26.86m,层厚0~7.7m。
第③ -1层:强风化泥岩砂岩互层
棕红色、棕黄色、强风化,薄~中厚层构造,泥质粉砂质结构,节理、裂隙发育,岩石风化呈土状,场区局部缺失。层顶埋深2.1~15.5m,层顶高程18.62~32.48m,层厚0~6.2m。
第③-2层:中风化泥岩砂岩互层
棕红色、棕黄色、灰白色、灰黑色,中风化,薄~中厚层构造,泥质粉砂质结构,节理、裂隙较发育,岩质较软,锤击易碎,采取率85%,RQD为70%,岩体较完整,呈柱状,属极软岩~软岩,岩体较完整,岩体基本质量等级为V级,属不可压缩层,层顶埋深0.7~16.8m,层顶高程17.32~34.30m,最大揭露厚度19.3m,为场区下伏基岩。
四、施工进度安排
人工挖孔桩墩计划100天完成。
人工挖孔墩:计划每3个孔共用一套挖孔墩设备,一个孔进行挖孔作业时,另2孔处于护壁砼养护期。计划40天全部完成人工挖孔墩作业。
五、主要施工方法――人工挖孔桩墩施工方法
1、墩孔施工工艺流程
场地清理→放线、定墩位→做井圈(高于原地面20cm)→挖第一节墩孔土方→绑扎护壁钢筋、支模浇灌第一节护壁砼→在护壁上二次投测标高及墩位十字轴线→安装、调试垂直运输架、吊土桶、渗水泵、鼓风机、照明设施等→第二节墩身挖土→清理墩孔四壁、校核墩孔直径、绑扎护壁筋→拆上节模板、支第二节模板、校对墩中垂直、浇筑第二节护壁→重复第二节挖土、支模、浇灌护壁砼工序,循环作业直至设计深度(持力层)→对墩孔直径、深度、入岩深度进行全面检查验收→清理岩渣、排除孔底积水→安装钢筋笼→埋设检测管→浇灌墩身砼→墩芯砼养护→墩芯砼检测。
2、挖孔作业
松散土层用人工锄、铲、镐开挖,进入粘土层后用风镐破碎掘进,挖孔时需每节校正墩孔中心及几何尺寸偏差,经检查合格后才能进行下一道工序。墩孔开挖超过5米以后,孔内施工时要用鼓风机连续向孔内送风,风管口要求距离孔底2米左右,孔内照明采用低压防爆灯泡,灯泡位置离孔底2米,不能直接放在井底。
挖土次序为先挖中间部分、后周边,按设计墩直径加2倍厚度控制截面,允许尺寸误差±3cm。扩底部分采取先挖墩身圆柱体,再按扩底尺寸从上到下削土修成扩底成形。垂直运输,每墩孔上口安装一台提升吊架,用0.5T卷扬机提升。吊至地面上后,用手推车运送,通过提升架二次垂直运至基坑顶集中堆放。孔内地下水采取随挖随用吊桶将泥水一起吊出。渗出水大者,在—侧挖集水坑,用高扬程潜水泵抽排出孔外。其排水导管必须根据实际情况的长度将抽、排的水排至基础场地以外,免使抽、排的水重新渗入墩孔内。
本工程设计有部分墩净距离小于2.5m以内,开挖墩基土方时,应采取跳开挖法施工,浇灌墩身砼时同样也采取错开浇灌施工。
当墩孔挖进入中风化泥岩砂岩互层达到要求时,及时通知建设单位、监理单位、地质勘察单位现场确认土层,并进行终孔验收工作。终孔验收完毕后才能进行下一道工序。
49 / 49
3、护壁制作及施工
(1)墩孔成形护壁模板采用钢模板,按比例分块定型,普通型的钢模高为1.0米,为针对本工程出现特殊情况,特制一批0.5米规格的成品铁皮模。拆上节、支下节,循环周转使用,上下各设一道定型圈顶紧,定型圈由两半圆组成,用螺拴连接,不另设支撑,以便浇筑砼和下一节挖土操作。为了满足工期要求,每墩配制一套以上模板。
(2)墩护壁采用钢筋混凝土护壁,见详图,护壁混凝土强度等级为C40,较软土等土质不利区段的护壁酌情加强,每节护壁高度不应大于500mm或打钢套筒等。以确保护壁安全;
(3)往下施工时以每一节为一个施工循环(即挖好一节土后接着浇筑一节混凝土护壁)一般土层中每一节高度为1000mm,在流砂流泥区段每节高度宜小于500mm,特殊地质下挖速度视护壁的安全情况而定;
(4)为便于井内组织排水,在透水层区段的护壁预留水孔并在浇筑混凝土前予以堵塞,在松散的土层可用具有足够刚度的钢筒护壁代替钢筋混凝土护壁且应随挖随沉;
(5)大直径墩孔施工时应采取更可靠的临时支撑措施。
4、护壁砼施工
孔墩护壁砼采用商品混凝土,浇筑封底混凝土时,当孔内渗水量较少可先抽清孔底积水,在积水深度不超过100mm前按常规方法浇混凝土,若渗水量较大,孔底积水深度大于100mm时应用水下混凝土施工方法浇筑;
用常规方法浇封底及墩芯混凝土时,必须使用导管或串筒,出料口离混凝土面不大于2000mm且应连续浇筑,分层振捣,分层高度1000~1500mm,混凝土坍落度80~100mm;
(1) 墩护壁采用钢筋混凝土护壁,护壁混凝土强度等级为C40,较软土等土
质不利区段的护壁要酌情加强,每节护壁高度不应大于500mm或打钢套筒等,以确保安全;
(2) 每一节挖深约1000mm,安装护壁钢模板浇筑混凝土护壁;
(3) 往下施工时以每一节为一个施工循环(即挖好一节土后接着浇筑一节混
凝土护壁)一般土层中每一节高度为1000mm,在流沙流泥区段每节高度宜小于500mm,特殊地质下挖速度按照护壁的安全情况而定;
(4) 为便于井内组织排水,在透水层区段的护壁预留水孔并在浇筑混凝土前
予以堵塞,在松散的土层可用具有足够刚度的钢筒护壁代替钢筋混凝土护壁且应随挖随沉;
(5) 为保证墩的垂直度要求每浇筑完三节护壁须校核墩中心位置及垂直度
一次;
(6) 孔顶护壁要高出地面200mm,防治地面杂物,石子落入孔内和地面水流
入;
5、墩身钢筋笼及扩底钢筋施工
(1)纵向钢筋用HRB400,纵向钢筋的接头应优先采用焊接,在一个截面内有焊接接头的面积占受力钢筋总面积的百分率应不大于50%且接头之间的距离不得小于45d;
(2)水平钢筋(横向加劲箍②及螺旋钢箍③④)采用HPB300,纵横钢筋交接处均应焊牢;
(3)钢筋笼外侧设混凝土垫块或采用其他有效措施以却保钢筋保护层的厚度;
(4)按施工的实际墩长来决定钢筋的开料,依墩的长短及吊装能力来确定分段制作的长度。分段驳接口同一截面不超过50%。
(5)依设计图纸的规定,先制定相应的加劲筋,然后按规定的根数布置主筋,设立每隔2m一道的加劲筋,排列好后将主筋按规定间距焊在加劲筋上,再依设计的规定的间距绑扎箍筋。
(6)成孔验收孔后,利用吊车将骨架吊入墩孔,钢筋骨架分段制作,每下完一节后用钢管或方木固位,再用吊车吊起另一节进行驳接,段间驳接采用电焊接,吊放钢筋骨架入墩时,下落速度要均匀,骨架要居中,并切勿碰撞孔壁。
(7)骨架落到设计标高后,将其校正在墩中心位置并固定,防止下砼时发生浮笼。
(8)孔内钢筋笼及预先制作的砼垫块绑扎牢固,以控制钢筋笼保护层的厚度(50㎜),钢筋笼的顶标高根据第一节护壁引测的相对标高测定,经质检员检查符合要求后报请甲方进行验收,并做好隐蔽验收记录。
6、墩身砼浇灌
(1)墩身的混凝土强度等级为C35,墩孔内积水深度未超过100mm时,用常规方法浇灌砼;渗水量较大,孔底积水深度大于100mm时,采用水下砼施工方法浇灌,将墩身砼超浇200~300mm;
(2)墩孔挖至孔底设计标高或持力层时通知甲方会同勘察设计及有关质检人员共同鉴定认为符合设计要求后迅速墩大墩头、清理孔底,签字验收后随即浇筑封底混凝土封底混凝土最小高度为h1+200;
(3)砼由商砼提供,采用汽泵车送入漏斗串筒进入孔内,串筒中间用尼龙绳吊住,防止脱落伤人,串筒下口保持离砼面2米以内,随砼面升高而逐节拆除串筒;
(4)砼内可适量加入减水剂,并保证搅拌时间,控制好坍落度,坍落度控制80~100mm,如砼经运输离析后,应经二次拌合后方可浇灌;
(5)砼应分层振捣密实,每层厚度不大于30cm,振点间距不大于50cm,插入下层砼内不少于5cm,做到快插慢抽,以保证墩芯砼密实。
(6)严格控制墩顶标高。浇灌砼之前要将墩顶标高测量出来,用明显的标志在护壁上标出来,作为控制墩顶标高的标志,墩顶标高施工前应专人交底,浇灌完专人复查。浇灌实际高度应考虑浮浆层厚度,墩顶实际标高=墩顶设计标高+浮浆层厚度,浮浆层厚度一般取200㎜;
(7)每根墩的砼要使用同一品种的水泥,不能两种水泥混用在同一根墩上,同时要连续一次性浇灌完成;
(8)每根墩芯砼最少一组试件,每超过l00m3砼应另加一组,并做好养护,到期后及时送试决试验强度;
(9)芯砼的养护,靠墩孔内水进行自然养护;
7、多水量孔墩桩墩芯砼施工方法
个别深墩或特殊位置的墩,以及最后浇砼的降水墩砼浇筑过程中,可能水量较多,应采取避水法浇捣:
l、加强抽水,周围墩孔同时抽水。
2、减少砼坍落度。
3、将砼串筒靠近护壁一侧,砼从一侧成倾斜面浇捣,确保砼浇捣面超出水面,使新入孔的砼不直接及水接触。
4、利用砼倾斜面将孔内积水排挤到墩孔的另一侧,并随砼面上升而上挤,及时利用人工外排。
5、插入式振动棒从边侧振捣,不直接插入水中振捣,从而使水无法进入砼内,只在砼表面有水。
8、其他技术要求
1、成孔施工过程中,护壁要正圆形,防止土层侧压力对护壁的破坏,必要时护壁砼采用早强砼。
2、当遇井下水过大难以抽干时,应先作堵水处理,然后才浇筑墩芯砼。
3、为防止不良土层的塌方造成井圈下陷,护壁内要加插F10@250的吊筋和F6@200箍筋,若地下水对施工有较大影响时,应在护壁接口处加插导流胶管,进行有组织排水,管根部留碎石滤水层。
4、挖孔桩(墩)挖在硬塑以上土层作业时,人工挖进有困难则采用空气压缩机配合风镐作业挖掘,具体视土质情况而定。
除按以上施工方案进行施工外,还应严格按照人工挖孔墩设计及说明的内容进行施工作业。
六、质量检验及质量标准
1、成孔质量检查
挖孔在终孔和清孔后,应进行孔位、孔深检验。
2、墩的混凝土质量检测
(1)混凝土抗压强度应达C35设计要求;每墩试件一般为1-2组,墩长超过20m以上的不少于2组,墩径大、浇注时间长的为2组;按照规范要求养护及送检。
(2)检测方法和数量应符合设计要求。
七、质量保证技术措施及注意事项:
除严格按照国家现行的有关规范、标准和省、市的有关规定施工外,根据本工程地质勘测的实际情况,特制订出质量保证措施如下:
1、 定点放线。移交的控制点和控制标高,必须在现场复测,并且相互办理交接书面材料。
2、 根据设计基础平面图总长宽尺寸用钢管设置放线龙门柱网,在龙门柱水平钢管上用红漆标注各纵横线的中心轴线,在墩孔位用钢筋夹钉埋入墩孔中心位置,钢筋头应及基础土层相平,钢筋头端涂抹红漆便于查找。
3、挖孔桩(墩)施工中常见的质量问题及其处理方法参见下表3.1所示。
序号
常见质量问题
产生原因
处理方法
1
涌泥
1、地下水位高、土层中夹有粉细砂或淤泥质土层。
2、缺少行之有效的护壁阻挡措施
1、人工降低地下水位,尽可能降到设计桩(墩)底标高以下。
2、沉设钢套管,以阻挡流砂、流泥。
2
沉渣过厚(大于10CM)
1、地下水位高,降低水位不够,致使清孔地下水渗入时夹带泥、砂。
2、吊置钢筋笼和串筒时,碰撞孔壁,使孔底泥沙增厚。
3、吊置钢筋笼和串筒后,搁置时间过长,使孔底积土增加。
4、孔口处堆土未及时运走,落入孔中。
1、降低地下水位到足够深度。
2、砼浇筑前,再次清孔。
3、应及时浇筑砼。
4、孔口不可堆土,土渣应及时运弃。
3
桩(墩)身砼质量不佳
1.浇注砼未用串筒,或串筒下口距浇注面大于3m,造成砼离析.
2.孔内有地下水渗出,而浇注混凝时又不连续,不仅每次量少,而又间隔时间长.
3.砼配合比不当.
4.振捣不良.
1.浇注砼时必须采用引筒,筒下口距离浇注面不大于2m.
2.砼搅拌站要有足够的生产能力,并连续快速浇灌.
3.孔底积水尽量抽排干净,或孔外降水使孔底疏干,当孔内积水过多,须用水下砼导管法施工.
4.保证砼的配合比符合设计要求.
5.保证砼的振捣、振点不可疏漏.
4
桩(墩)孔歪斜
1.成孔时,未严格控制垂直度.
2.孔成后,迟迟未浇筑砼,孔壁变形
1.成孔时,严格控制桩(墩)位及垂直度,发现歪余,应及时修正。
2.孔成后,应及时检验,并及时灌注砼.
4、专人检验施工过程各项指标按下列项目进行检测做好记录,挖孔桩(墩)成孔质量检验记录。
a.平面位置及垂直度的允许偏差;
b.桩(墩)身截面有效直径的允许偏差;
c.挖孔桩(墩)基底平面的允许高差;
d.挖孔桩(墩)孔底沉渣的允许厚度;
5、钢筋原材料、焊接必须严格按有关规范要求操作及检验合格后才准使用。
6、每个作业组必须配齐线锤(2.5Kg)、小线锤、不锈钢尺等检测工具并要强调每道工序都要严格自检的制度,特别对桩(墩)孔施工中的垂直度,并对每节护壁检测,保证其质量,并作好检测记录,护壁浇灌前,要经专职质量检查员,对桩(墩)孔钢筋验收签字后,才准施工下道工序。
7、每节护壁必须要仔细振捣密实,如出现蜂窝、鼠洞及偏位过大等问题,必须经有关人员同意后,认真处理好。
8、孔底成型时,首先由质检技术人员仔细复核岩质,几何尺寸、中心位置,达到设计要求及相关规范,认真仔细将孔底清洗干净,并挖好小积水坑。准备好验收条件后再通知甲方、设计、地勘单位到孔底验收。同时用水冲洗并排除积水,将孔底清扫干净,以便孔底验收顺利。
9、孔扩底成型验收,要及时拍照及办理好有关验收签证单,还要将孔顶部周转土清干净,防止溅落入孔内。
10、钢筋笼成型入孔前,先自检合格后准备好自检单、材料合格证、检验报告单及甲方等有关人员验收后,才准入模。
11、钢筋笼必须做好加固,防止变形,入孔要认真放稳挂牢固,根据第一节护壁引测的水平标高,质检员应认真测量并校正保证钢筋顶端标高达到设计位置。
12、桩(墩)芯砼质量由混凝上供应商负责。护壁砼由现场1台350L搅拌机负责生产。砼配制必须做到(1)用配合比单中指定的材料,有专人负责过磅计量上料;(2)检查水灰比;(3)不准套用和随意改变配合比。
13、砼浇捣时,对桩(墩)孔护壁渗漏水要处理好后再进行,并且(1)首先将桩(墩)孔底的泥土、水、松石等排除干净后,经质检技术人员下孔底验收同意后再准下料;(2)砼必须经串桶下料入桩(墩)孔内,且要来回摆动使下料均匀;(3)砼要认真按有关要求振捣,保证密实。
14、当桩(墩)孔积水上升速度超过正常标准时,必须另外采取措施,主要是A、加快砼下料速度(采用商品砼,集中而快速下料);B、按水下作业施工。这些措施要根据实际情况在现场详细地制定和交底后再进行。
15、同桩(墩)芯必须采用同一种水泥,一次浇筑完毕,如遇特殊情况留置施工缝,且要加钢筋(一般为Φ12@500上下各一锚固长度进行处理)。
16、桩(墩)顶砼标高主要靠长尺杆根据孔顶红漆水平标志测定,孔顶的浮浆可及时清除,使孔顶浆石比例适当,同时,桩(墩)顶标高应超灌l00cm。
17、每根桩(墩)芯最少做一组试件,由专人负责,并做好记号、养护、分龄,按时送检。
18、鉴于基坑已经开挖,紧邻基坑周边墩不得同时开挖,须逐墩施工(即在前一墩浇筑砼达到75%强度后再进行下一墩的开挖施工);
19、根据地勘报告显示,本场区局部存在淤泥质粉质黏土层,基坑开挖至设计标高后,采用粉喷桩法对存在淤泥质粉质黏土层进行加固土层处理,方案如下:
(1)加固范围:局部存在淤泥质粉质黏土层处(施工前及勘察单位确认加固范围)满堂加固,粉喷桩直径500mm,加固体之间相互咬合不小于100mm;
(2)粉喷桩有效桩长约为6-8m,桩底进入(3)-1层强风化泥岩砂岩互层≥300mm,桩顶标高为承台底面下300mm,停灰面为墩顶标高以上500mm处,粉喷桩顶至现场开挖基坑底标高之间范围用素土封实;
(3)粉喷桩施工按施工流程进行,在喷桩过程中凡因电压过低或遇有故障而停止喷粉时,均将搅拌机下沉0.5m再连续制桩;
(4)桩身选用32.5Mpa矿渣硅酸盐水泥,水泥参入量为每米55kg;
(5)在粉喷桩施工过程中要有专人负责制桩、记录,对每根工程桩的水泥用量,成桩过程(下沉喷浆提升复搅)桩的编号等进行详细记录;
(6)成桩7天后,采用浅部开挖桩头,目测检查搅拌的均匀性,测量成桩直径,抽检频率为5%。
八、安全施工技术措施及井下作业安全规则
(1)井下作业人员必须经身体健康检验合格方准下井作业。
(2)下井作业人员必须戴安全帽,穿长统鞋,上落井要求用上落设备,不得承吊土桶或用人工拉绳上落井,井内严禁吸烟。
(3)工作人员上下井必须使用电动葫芦之类的合格机械设备和钢丝绳,要有自动卡紧保险装置,井口支架必须牢固稳定,井内设半圆钢盘护网,离开挖面2米。
(4)作业人员下井前,必须用毒气探测仪检查井内有无危害身体及是否缺氧,提前向井内送风及提前排干井内地下水,证实无危害方可下井。
(5)作业时,井内先用一条送风量为1.5m3/分钟的送风管向井内送风换气,并配备防毒面具,以防万一,如墩孔深度超过4m时,必须采用一孔一风机送风。
(6)井下施工照明必须采用安全行灯井内配备照明用的l2伏低压照明灯并配护罩,给井下用电设备的线路必须装漏电保护器,如遇雷雨时严禁下井作业。
(7)作业时井口上必须专人监护井下情况,不得擅自离开岗位。
(8)井底抽水作业时,人员不得下井作业,抽干井底水后,应把潜水泵提升离水面后,方能下井作业。
(9)根据地质条件考虑安全作业区,一般在相邻5米范围内有墩孔正在浇筑混凝土或有墩孔蓄了深水时不得下井作业;
(10)挖出的土体不得堆放在孔口周围,需立即运走;
(11)施工过程中应采取相应措施降水,且防止场地污水及雨水进入墩孔,因墩端端大头范围一般不做护壁座椅应防止墩端土泡水后塌孔。
1、 井口上安全措施
(1)护壁必须高出地面30cm左右,人工挖孔墩井口护栏高度不小于1.2m,严禁井面掉杂物进入井下。井口安全措施见下图所示:
(2)检查所使用的吊架、吊桶是否牢固,严禁工人带病作业。
(3)护壁必须设置可靠的活动梯,在井口垂下预先打结的棕绳到工作面,以便作业人员应急使用。
(4)井口面要保持清洁,严禁在井边堆上,重物不得靠近井边。
(5)挖土后,灌砼前,井口必须加盖及设围栏围护,必要时安排专人守护。
(6)上下井人员乘坐吊笼,必须有定位和断绳保护装置。
2、 用电及其他安全措施
(1)施工现场电源电路安装和拆除应遵守《施工现场临时用电安全技术规范》的规定。
所有机电设备必须严格接地接零,各孔用电必须分闸,做到一机一闸一箱,严禁一闸多用,不得带病运转,开关箱做到防水,有门及设警告信号。总电路、分电路要安装漏电保护装置。一切电气设备由电工统一管理,任何人不准乱接乱拉、保险丝不准以大代小,更不准以铜线代用。
(2)为了防止缺氧及有害气体中毒,对桩(墩)内气体应经常检测,凡检测有害气体超容许值时,应立即停止作业(进行排除毒气)。
(3)桩(墩)项内作业人员碰上流泥或砂层施工时,作业人员必须系好安全带,安全吊绳在孔上边,遇紧急情况,由卷扬机把人员尽快吊出孔外,避免一人遇险,救护人员盲目下井,造成更大危险。
(4)由于呼吸新鲜空气和劳动强度的需要,每l-2小时井上井下作业人员必须轮换一次。
(5)每天上班操作前,应先检查钢绳丝及设备的质量、电源、电气等是否完好正常,防止突发事故发生。
(6)施工用电线路架设整齐有序,线路埋设应牢固,高度应在3.5m以上,电线电缆不准埋入水、土中。
(7)雨季施工,必须做好防洪防淹防塌方,应备足大口径水泵,疏通排水系统,准备草袋等防洪防塌物资。
(8)雨季施工,配电箱应特别做防雨防漏装置。
(9)遇雨施工作业人员应穿绝缘鞋,防止触电。
3、 防塌孔突沉现象
(1)砼护壁崩塌的原因,主要有:
A、在砼护壁的养护期内,孔底排水停止,大量的水集中在孔底,孔底土体受到水侵蚀,含水量增加,内聚力大大降低,抽干积水后,井护壁周围的土层内产生了水压力差,从而严重影响土体的边坡稳定;
B、当土质发生变化时,如果每次挖掘深度大于土体稳定极限高度时,土体也会失稳塌方;
C、由于施工造成井底偏位或超挖,使土体受到扰动并破坏结构强度,塌方使桩(墩)孔周围留下隐患,由于护壁周围残留空洞,使护壁周围压力不均。
(2)防塌孔突沉的措施:
A、各桩(墩)每挖0.5m时,对孔底用钢钎下插试验一次,确定无异常现象后,方可继续下挖;
B、如遇流泥、流砂层时,每下挖0.3-0.5M浇筑护壁砼一次,中间不准停断,更不准推迟过夜,做到快速施工,为了防止护壁突沉而伤人,开挖时,脚不准置于护壁下面。
4、 防止流砂措施
(1)在地下水位高而中间夹有一定厚度粉砂层的土层中挖孔时,要严防流砂现象,应先采取孔外打降水井,使地下水降低到粉砂层以下,方可进行人工挖掘。
(2)对于粉砂层和易坍的土层挖孔时,可采用快速浇筑砼护壁高内0.50m左右。
5、 防止窒息措施
(1).操作人员下孔作业前,应先用鼓风机将井内空气彻底予以更换。
(2).施工中,应不断向孔内送风,输风量25I/S。在风镐凿岩时,应加大供风量,以顺排凿岩产生的石粉。
(3).鼓风机配套敷设送风胶管,使新鲜空气立送孔底,送风管应尽量少弯曲,以利送风畅通,并经常检查胶管是否漏气,一旦发现破损,随时修补堵漏。
6、 意外事故急救措施
(1)地下气体中毒急救措施
尽快将中毒者从中毒地点转移到空气流通的地方。下井救护人员不能忘记戴上防毒面具和氧气呼吸器。如果没有,最好用手帕捂住口鼻,将中毒者迅速从井下拉到井上,如果在短时间内能抢救的话,也应采取有效的安全措施。注意,即使中毒者还有点知觉也不能让他自己行走,因为中毒者有随时摔倒的可能。
吸氧。附近若有焊接用的氧气瓶,可在中毒者的鼻子附近排放氧气,最好是准备聚乙烯帐篷,在里面放出氧气。使用氧气时,严禁烟火,在送往医院的途中也要继续供给氧气。
保温。不要使中毒者感到寒冷,那会消耗体内大量的热量,这是非常不利的。
当停止呼吸时候,可以采用人工呼吸法。并赶快送往医院,在送往医院途中应坚持人工呼吸。
注意呕吐。如果中毒者达到丧失知觉的程度,往往会出现呕吐。如吐出的东西被吸入肺内容易引起肺炎。所以要把头侧放,以便充分呕吐。
(2)孔下流砂、塌土急救措施
井孔内作业人员必须经常注意观察井壁漏水情况和孔下的流泥(砂)、塌土情况,如发现异常情况,应立即停止作业,及井上联络或直接顺爬梯上井,报告领导以待处理。
为保证流砂、塌土不继续发现,可用袋装土迅速回填,以防止流砂、塌土继续扩展。
井孔内发生流砂、塌土后应暂停挖孔作业,撤离井下作业人员。根据具体情况定出处理措施后方可进行下步作业。
流砂、塌土稳定后,通常采用向井周灌注速凝水泥浆,以稳定孔壁,待水泥凝固后方可继续挖孔作业。
处理后孔继续开挖时,应先挖孔边再挖孔中,同时应放慢开挖速度。挖孔过程中特别注意观察孔壁的变化,以防再次发生流砂、塌孔现象。
每下挖0.3-0.5M浇筑护壁砼一次,中间不准停断,更不准推迟过夜,做到开挖后快速浇注砼。
一但事故发生,立刻报告项目部值班组员。
7、文明施工管理措施
为减少因施工对周围环境及交通的影响,我司将严格遵守市有关文明生产要求,将文明生产和环境保护工作列为施工管理的重要环节,将其制度化,争创文明样板工地。为此,特成立以项目经理为组长的现场文明施工及环境保护工作小组,并设置专职管理员负责小组的日常工作,公司有关科室人员及各专业施工班组长为工作小组成员,确保文明生产和环境保护的各项措施能贯彻到施工管理各个环节。
8、文明施工管理基本要求
(1)严格执行市有关文明施工的各项规定,并结合现场实际情况制定。
(2)建立灵活多样的宣传教育工作制度,提高管理人员及各施工班组文明施工的意识和自觉性,定期对现场文明施工情况进行检查评比,找出不足,重点改进。
(3)做好施工现场总平面设计,报请监理工程师审批,严格按总平面图布置,不得随意改变。所有车辆均须冲洗干净后方能驶出工地,不得对道路造成污染。
9、文明施工管理措施
(1)设置专职文明施工现场管理人员,其具体责任是:现场环境卫生;噪音防护处理;汽车出入需用高压水枪冲洗;周围环境卫生打扫、冲洗、喷水、降尘;及时清理排污沟淤泥;厕所、宿舍的卫生管理和监督等等,营造一个良好的文明施工环境。
(2)整体场容场貌要求
工地内车辆出入口设置用混凝土浇捣面宽300mm,深400mm沟槽围成宽3m、长5m的矩形洗车场地和三级沉淀池,配高压冲洗水枪,配合车辆均须冲洗干净后方能驶出工地。余泥排放要严格执行市有关规定。
施工区域及生活区要分开,生活区设在施工区以外。临时建筑、建筑材料和施工机械等按区域整齐搭设或堆放。
(3)现场文明施工管理规定
A、室外施工场地
施工现场必须有防泥浆、污水外流设置,保持排水畅通;现场混凝土搅拌、砂浆机位及其它操作地点周围保持清洁;地面按规定实行硬地坪施工。
B、室内施工场地及临时水电管线的敷设
室内应有足够的照明;无积水、无泥浆、无高空向下抛洒垃圾现象;临时施工杂物、垃圾按规定的区域堆放并定时清运;搅拌砂浆必须有容器或垫板,施工完场地要清净;丢弃的砂浆混凝土要及时清扫。开工前应按施工组织设计完成临时水电管线的敷设,且线路布置应美观牢固。
C、现场图表规格
施工现场办公室、会议室要有施工平面布置图、施工计划进度表、天气记录表以及岗位责任制分工等,这些上墙的资料应统一规格、文字工整、内容清晰、图实相符,随施工不同阶段及时进行调整。
D、外来工的管理
建立外来工档案,做好“证卡”登记;工民进场前必须进行必要的安全、防火、治安、卫生、法制知识和职业道德教育;施工班长必须对所管辖的作业人员全面负责,公司及工班组长签订防火、治安、卫生责任状,加强对民工宿舍的管理。
E、建筑材料管理规定及机械设备管理规定
现场仓库应有围蔽、通风好、无漏水、有垫板、能防火防盗;露天堆放的材料应按施工平面布置图规定,各类材料分品种规格合理堆放,按公司质量体系文件做好各类材料的标识;包装物袋及时回收,多余的料具应及时归堆清运和处理。
施工场地固定安装的机械设备基础部分不得积水,视不同的设备种类搭设操作台和机棚,并在显眼处张挂公司统一的安全操作警示牌;施工现场流动安装的小型机具,要设置简易有效的临时防雨设施;各种施工机具班后要按规程进行保养,保持机具整洁;施工现场安装的各种机械设备进场前,机械表面应油漆翻新,保持机械设备清洁完整;现场供配电干线安装架设要稳固整齐,相线零线要按顺序敷设布置,架设高度必须符合规范;施工现场安装的配电箱、开关采用公司统一的标准箱,箱门加锁。
F、环境美化
在工地门口及办公区和生活的适当位置(或种植)花草树木,美化施工环境。
10、环境保护
(1)环境保护管理制度
1)根据现场实际情况,核实、确定环境盲点、环境保护目标和对应的环保法规及其它要求。
2)对工程施工全过程中各施工阶段的环境因素进行分析及预测,找出影响环境的重大因素,并制定可行的环保工作方案,并向甲方报审,在施工过程中,若因工程内容、环境要求发生变化,则要相应调整环保方案,并重新报审。
3)根据环保工作方案和施工内容,制定本工程的环保培训计划,对相关人员进行环保培训。
4)施工现场设环保负责人,负责日常的环境保护管理工作。环保负责人组织每周对施工现场的环保工作进行一次检查并填写环保周报,对检查中发现问题及时通知有关部门整改,重大问题报告项目经理。
5)施工过程中若发生污染事故,应视情况立即采取有效措施减少或消除污染影响,同时向市建委如实汇报。
6)建立施工环保档案,将环保日常管理工作的自查记录和各主管部门的检查、审核记录一并归档,工程完工后作为竣工环境审核的资料移交给甲方。
7)对分项分部工程衔接处的环保工作要明确分工,不同施工单位间的环保工作分工和交接要有记录,每个工序(作业)结束后由环保负责人进行评定,相应资料应归档管理。
8)在工地门口设置公众投诉信箱,并公布投诉电话,主动接受群众的监督,对群众投诉要及时处理并在三在内给予答复。
9)工程完工后在合同规定的时限内清理好场地,恢复市政设施和绿化,并对环保工作进行全面总结和资料整理,向有关单位申请环保工作完工审定,并按审定意见整改直至合格。
(2)环境保护措施
1)施工噪声控制措施
夜间施工时,应对工人和司机进行环保教育,不得喧哗,禁止按喇叭,散料装卸车时应轻装慢放,减少散料冲出车厢发出的声响。临时发电房应加装隔音障,有电力供应时不许使用发电机。
2)污染控制
(1)在工程开工前完成工地排水和废水处理设施的建设,设置足够的污水沉淀池;在施工过程中做到现场无积水、排水不外溢,不堵塞、水质达标。
(2)施工现场设置专用油漆料库,库房地面做防渗处理,储存、使用、保管设专人负责,防止油料跑、冒、滴、漏污染土壤、水体。
(3)生活污水在排入市政管线前,必须进行严格的滤油处理,合格后方可排入市政管、井。
(4)临时流动厕所必须每日清洗。利用新建建筑物的化粪池时,应清理干净后,方可验收移交。
3)大气污染措施
(1)对易产粉尘、扬尘的作业面和装卸、运输过程,应制定具体的操作规程和洒水降尘制度。
(2)严禁在施工现场焚烧任何废弃物和产生有害有毒气体、烟尘、臭气的物资,熔融沥青等有毒物质要使用封闭和带烟气处理装置的设备。
(3)所有车辆及设备的废气排放必须全乎环保要求,若检测不合格,需严格整改直至合格。
4)固体废弃物
(1)对施工中产生的渣土应及时清运,选择有资质的运输单位并建立登记制度,防止中途倾倒事件发生并做到运输途中不散落。
(2)选择对外部环境影响小的出土口,运输路线和运输时间。
(3)车辆出场冲洗车轮和车厢,严禁携土污染城市道路。
(4)剩余料具包装及时回收、清退,对可再利用的废弃物尽量回收利用,各类垃圾要及时清扫,清运,不得随意倾倒。
(5)施工现场内无废弃砂浆和混凝土,运输道路和操作面落地料及时清运。
(6)日常生活的垃圾应分类收集,便于环卫部门及时清运处理。
教育施工人员养成良好的卫生习惯,不随地乱丢垃圾、杂物,保持工作和生活环境的整洁。
九、施工机械计划和劳动力计划表
(1)主要施工机械计划表
序号
机械设备名称
规格型号
功率
单位
数量
备注
1
空气压缩机
12m3
内燃
台
6
2
电焊机
BX-200
38KW
台
2
3
钢筋调直机
JK-75
7.5KW
台
1
4
钢筋切割机
GQ40-B
5.5KW
台
1
5
钢筋弯曲机
GW40-B
4.5KW
台
1
6
插入式振动器
ZJB-150
1.5KW
台
3
7
潜水泵
QY50
2.2KW
台
6
8
圆盘锯
MJ104
4.5KW
台
1
9
风镐枪
南京C10
支
6
10
手推车
辆
6
11
鼓风机
CZR
台
6
(2)劳动力计划表
序号
工种
所需人数(人)
备注
1
挖桩(墩)工
50
2
钢筋工
5
3
砼工
4
4
电工
1
5
测量工
1
6
风机工
2
7
杂工
2
合计人数
65
十、墩孔踏孔应急预案
10.1目的
为预防或减少事故灾害,对生产安全事故需要救援或撤离的人员提供援助并使其得到及时有效的治疗,将事故造成的人员伤害,财产损失等减少至最小,特制定本预案。
10.2使用范围
本预案适用于人工挖孔墩基础施工时发生塌孔、杂物坠落伤人等紧急情况下采取应急救援的全过程。
10.3相关文件
10.3.1《中华人民共和国安全生产法》;
10.3.2《建设工程安全生产管理条例》;
10.3.3《建筑地基基础工程施工质量验收规范》。
10.4 工程概况、危险目标的确定及潜在危险性的评估
10.4.1 基本情况
咸高教师小区工程位于咸安区浮山办事处沿河村河堤东路处
10.4.2 危险目标的确定及潜在危险性的评估
①塌孔;②土石、杂物坠落;③流砂、涌泥、涌水;④有害气体。
10.5 应急救援指挥领导小组机构、职责
10.5.1 事故应急救援指挥组织机构
咸高教师小区项目经理部成立塌孔事故应急救援“指挥领导小组”,并设立孔墩塌孔事故应急救援办公室(办公室设在项目部)处理日常工作。
指挥领导小组:
组长:曹益晨
副组长:石深光
成员:石黄普,刘晓燕
应急救援办公室由石深光负责日常工作。
10.5.2应急指挥领导小组职责
①负责“应急预案”的制定、修订;
