收藏 分销(赏)

外墙维修施工方案.doc

上传人:精*** 文档编号:1105224 上传时间:2024-04-15 格式:DOC 页数:5 大小:40.54KB
下载 相关 举报
外墙维修施工方案.doc_第1页
第1页 / 共5页
外墙维修施工方案.doc_第2页
第2页 / 共5页
外墙维修施工方案.doc_第3页
第3页 / 共5页
外墙维修施工方案.doc_第4页
第4页 / 共5页
外墙维修施工方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

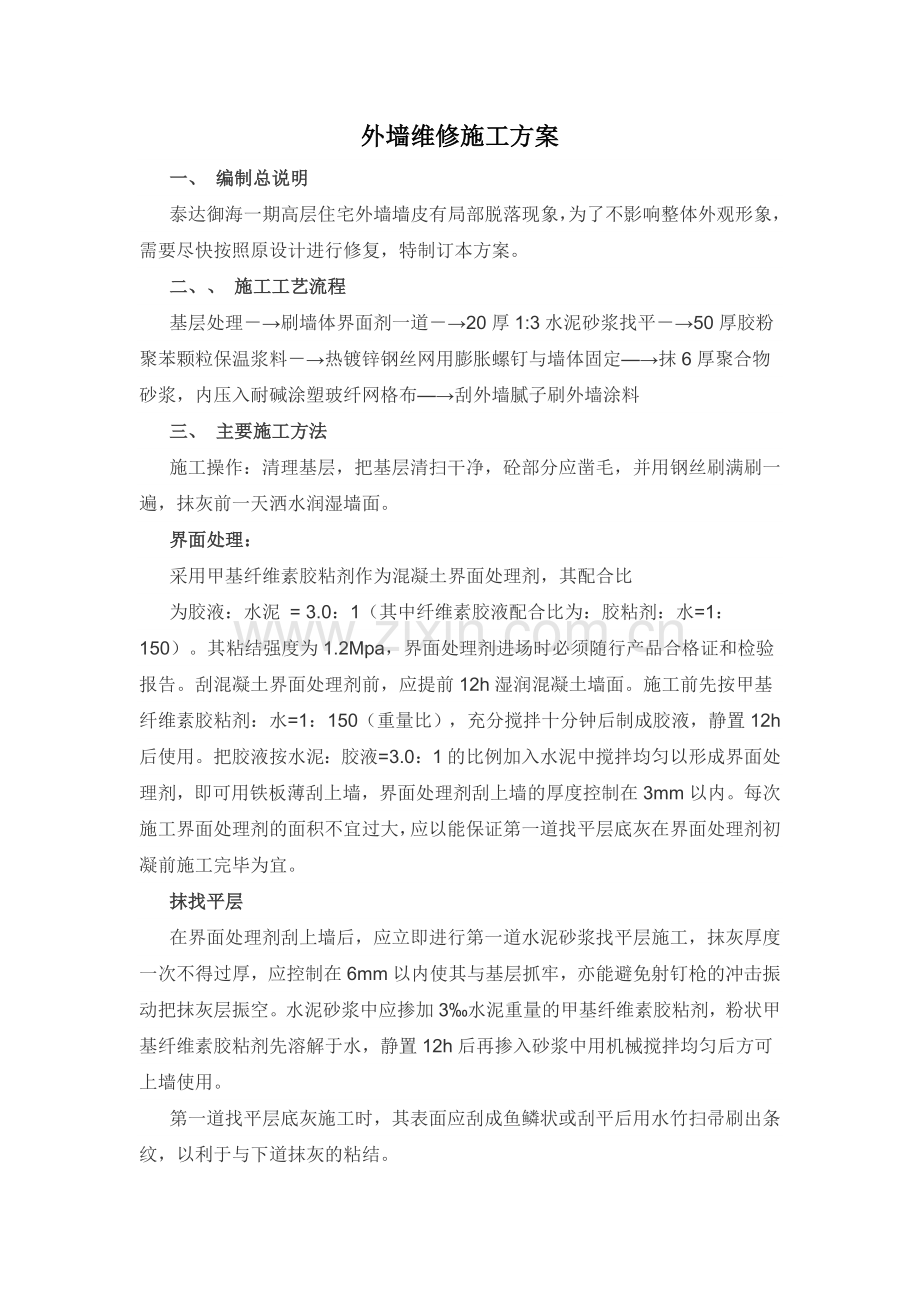

1、外墙维修施工方案一、 编制总说明泰达御海一期高层住宅外墙墙皮有局部脱落现象,为了不影响整体外观形象,需要尽快按照原设计进行修复,特制订本方案。二、 施工工艺流程基层处理刷墙体界面剂一道20厚1:3水泥砂浆找平50厚胶粉聚苯颗粒保温浆料热镀锌钢丝网用膨胀螺钉与墙体固定抹6厚聚合物砂浆,内压入耐碱涂塑玻纤网格布刮外墙腻子刷外墙涂料三、 主要施工方法施工操作:清理基层,把基层清扫干净,砼部分应凿毛,并用钢丝刷满刷一遍,抹灰前一天洒水润湿墙面。界面处理:采用甲基纤维素胶粘剂作为混凝土界面处理剂,其配合比为胶液:水泥 = 3.0:1(其中纤维素胶液配合比为:胶粘剂:水=1:150)。其粘结强度为1.2M

2、pa,界面处理剂进场时必须随行产品合格证和检验报告。刮混凝土界面处理剂前,应提前12h湿润混凝土墙面。施工前先按甲基纤维素胶粘剂:水=1:150(重量比),充分搅拌十分钟后制成胶液,静置12h后使用。把胶液按水泥:胶液=3.0:1的比例加入水泥中搅拌均匀以形成界面处理剂,即可用铁板薄刮上墙,界面处理剂刮上墙的厚度控制在3mm以内。每次施工界面处理剂的面积不宜过大,应以能保证第一道找平层底灰在界面处理剂初凝前施工完毕为宜。抹找平层在界面处理剂刮上墙后,应立即进行第一道水泥砂浆找平层施工,抹灰厚度一次不得过厚,应控制在6mm以内使其与基层抓牢,亦能避免射钉枪的冲击振动把抹灰层振空。水泥砂浆中应掺加

3、3水泥重量的甲基纤维素胶粘剂,粉状甲基纤维素胶粘剂先溶解于水,静置12h后再掺入砂浆中用机械搅拌均匀后方可上墙使用。第一道找平层底灰施工时,其表面应刮成鱼鳞状或刮平后用水竹扫帚刷出条纹,以利于与下道抹灰的粘结。抹灰前适当润湿基层,最后一道水泥砂浆(添加有3水泥重量的甲基纤维素胶粘剂)抹上墙后,用2.53.0m长铝合金尺刮平灰饼,木抹子搓平。第二遍抹灰完成后,及时进行检查,凹凸不平处立即处理合格,底糙平整度2mm,垂直度3mm。胶粉聚苯颗粒保温浆料施工(1)基层砂浆基本干燥后即可进行保温浆料的施工。(2)胶粉聚苯颗粒保温浆料的现场搅拌质量要严格控制,通过测量湿表观密度和观察其可操作性、抗滑坠性、

4、膏料状态等方法控制。(3)应分层施工保温浆料,每层间隔为24小时,每次抹灰厚度应控制在20mm左右,按照从上至下,从左至右抹灰顺序作业。(4)保温浆料施工完成后,用木直尺在墙面上来回抹搓,补低去高,最后用铁抹子抹压平整,厚度与标准灰饼一至。(5)保温面层抹灰以修整为主,用稀浆料抹平凹处,凸起部分用抹子立起来刮平,最后用抹子先水平后垂直分两遍赶抹墙面,用托线尺和2m杠尺进行检测,应基本符合验收规范要求。抗裂砂浆层施工保温层施工完成且质量检验合格后,下一步进行抗裂砂浆层施工。先抹第一遍抗裂砂浆(厚度控制在23mm);镀锌钢丝网片要分段安设,并且要与原来墙面钢丝网进行搭接,搭接宽度不小于100mm,

5、安设时应沿水平方向,按先下后上的顺序依次固定,先用型卡子卡住四角,使网片紧贴抗裂砂浆表面,然后按双向500梅花状分布用膨胀螺栓(塑料)将四角网锚固在基层墙体上,锚固深度应不小于25mm,局部不平整处要用型卡子整平。钢丝网铺贴完毕后,抹第二遍抗裂砂浆后可将钢丝网包裹于抗裂砂浆中,并且要压入耐碱涂塑玻纤网格布。抗裂砂浆的总厚度宜在68mm之间,抗裂砂浆表面做到平整。刮外墙腻子,刷外墙涂料:1、基层处理:本工程为外墙外保温墙面涂料施工,涂料刮腻子前必须先用同保温施工的面层聚合物砂浆进行基层找平、棱角修整等。2、满刮腻子:本工程为厂家直供成品专用腻子,腻子粉直接加适量水调至适合粘度即可使用,一般刮涂1

6、-2遍,参考用量1.2-1.5Kg/,腻子加水配好须当天用完。每遍腻子干后应磨砂纸,将腻子磨平磨完后将浮尘清理干净。面层涂刷带颜色的浆料时,则腻子亦要掺入适量与面层带颜色相协调的颜料。3、涂刷抗碱封闭底漆底漆为配套油漆,涂刷一遍,参考用量7-8/(一遍),使用前需将底漆充分搅拌均匀。刷第一遍浆:应先上后下顺序进行,涂层厚度均匀。4、刷乳胶面层漆使用丙烯酸精品外墙乳胶漆刷涂,粘稠时可加1015%自来水,参考用量5-6/(两遍)。两次重涂间隔时间4小时。5、饰面层分格线应达到原设计饰面效果。四、质量要求(一)质量控制关键点1基层处理。基层墙体垂直、平整度应达到房屋结构的质量要求。墙面清洁干净,无浮

7、土、油渍、空鼓、松动和风化现象。2胶粉聚苯颗粒粘结浆料的厚度和平整度的控制,应达到设计要求。3抗裂砂浆的厚度:抗裂砂浆层厚度控制在68mm,墙面平整,无明显接茬、抹痕。4热镀锌四角钢丝网铺设应平整,搭接网边应被角网压盖,膨胀螺栓的数量和锚固位置均应符合规定要求。5. 找平层的表面平整度允许偏差为4,立面垂直度允许偏差为5。五、 安全文明施工措施1、施工组应建立健全各管理人员的安全生产岗位职责,责任落实到部门、人头。2、必须坚决贯彻执行建设部JGJ59-99建设施工安全检查标准及各种规范、规定,严格执行公司制定的各种安全生产规章制度,根据国家规定制定各种专门的安全措施。3、安全员、施工员,工人班组长认真填写各项安全生产管理记录,定期交安全员分类、保管、存档。4、组织劳动安全条例学习、宣传,对新入场职工要进行认真的入场教育并形成书面资料,与施工班组签定安全施工合同。5、电器设备和线路绝缘必须良好,维修电工要经常检查,防止漏电伤人。6、入施工现场必须戴好安全帽;悬空作业必须拴好安全带。7、施工现场做到材料堆码整齐,派专人负责打扫场内清洁卫生。8、每道工序作到“落手清”,建筑垃圾集中堆放,及时清运,最多不超过3天。材料和工具及时回收、维修、保养、利用、归库,做到工完、料净、场地清泰达御海一期工程外墙面维修施工方案编制:审核:批准:鸿丰建设集团天津公司

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
